公司对鸿运苑九期拆迁安置小区项目检查

   日期:2024-02-21 22:05:50     来源:网络整理    作者:本站编辑    浏览:12    评论:0

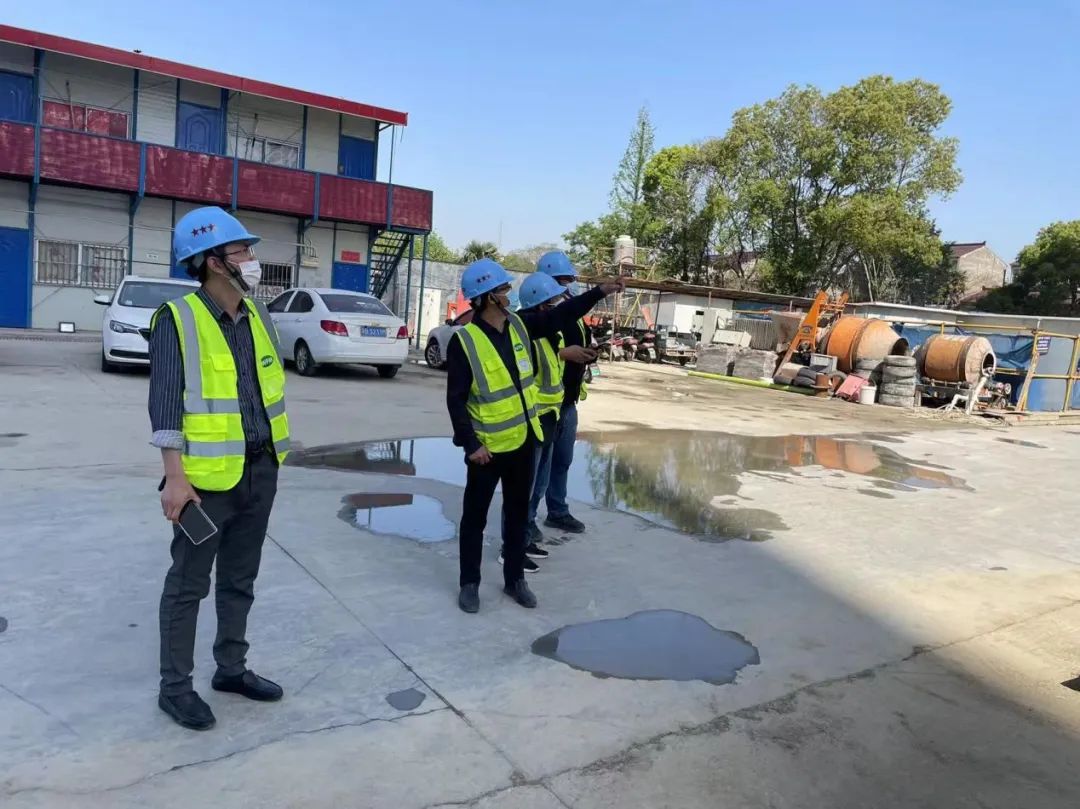

4月9日上午,太湖新城集团新慧恒公司旗下无锡建设监理咨询有限公司工程副总朱为民、总工程师冯建新以及工程部负责人、安全部负责人、特邀专家组成的检查团队,对鸿运苑九期拆迁安置小区项目进行抽查。

鸿运苑九期拆迁安置小区项目位于无锡市新吴区鸿山街道飞凤路以西、经十三路以东、徐塘河以北、锡宅路以南,项目建筑总用地面积71661平方米,总建筑面积236231平方米,拟新建15幢住宅及相关配套设施,建筑
层数24F/26F,1层地下室,其中1#~3#、7#房26F,4#~6#、8~15#房24F,结构形式为框架-剪力墙结构。建设单位:无锡锦鸿城镇建设有限公司;施工总承包单位:无锡市锡山三建实业有限公司(一标段)、江苏富源广建设发展有限公司(二标段);设计单位:无锡市天宇民防建筑研究院有限公司;监理单位:无锡建设监理咨询有限公司。

项目安全文明施工目标:无锡市文明工地;工程质量目标:合格。

总监理工程师张国栋对项目进行了介绍:一标段、二标段于2020年11月20日取得施工许可证,一标段5#、6#、9#、10、13#、14#、15#房分别于2021年11月5日、2021年10月26日、2021年12月2日、2021年11月28日、2021年12月8日、2021年12月2日、2021年11月25日完成主体结构封顶;二标段1#、2#、3#、4#、7#、8#、11#、12#房分别于2021年11月30日、2021年12月7日、2021年11月10日、2021年11月12日、2021年11月12日、2021年10月19日、2021年10月28日、2021年10月29日完成主体结构封顶。目前一标段主要进行内外墙抹灰施工;二标段主要进行内外墙抹灰施工及楼面地坪浇筑准备工作。本工程预计在2022年8月完成土建部分施工,2023年6月完成项目竣工验收。



针对检查,检查团队指出:

1、本工程目前处于内外墙抹灰施工阶段,监理机构人员应做好日常大型机械设备、外脚手架拆除的巡查工作,做好现场的临时用电的检查,督促施工单位做好现场安全文明施工工作。

2、目前国内疫情呈多点散发、局部暴发态势,我市“外防输入”压力持续加大,监理机构应严格按照政府文件要求将疫情防控工作落到实处,并做好相关资料的留存备查工作。

3、检查时发现现场屋顶防水施工存在较大问题,要求监理机构人员加强现场的质量巡视检查工作,确保项目顺利交付。

4、监督施工单位在群塔施工作业中必须遵循原则、遵守群塔施工综合管理制,严格执行 “十不吊”原则规定,并时刻关注天气情况;对塔吊拆除工作,应检查拆除人员的资料证书及交底情况,并对拆除过程进行旁站。

5、现场个别工人安全帽佩戴,要求监理机构督促施工单位立即落实整改。
