为确保项目春节期间电力安全运行,保障客户业务连续性不被中断,成都A区项目组决定在临近春节前针对天目中心和秦皇寺2号地块项目的供配电系统组织开展供配电集中保养工作。

为解决各项目人力不足问题。项目组决定集中成都A区三个项目的工程力量,逐一对天目中心和秦皇寺2号地块的供配电系统做保养。由各项目工程主任作为本项目本次保养的第一责任人,另外两个项目负责人员和物资的支援。供配电系统是每个项目运行的核心部分,6间低压配电房犹如人的“心脏”,不断向各个角落输送“能量血液”,保障项目供电平稳运作。

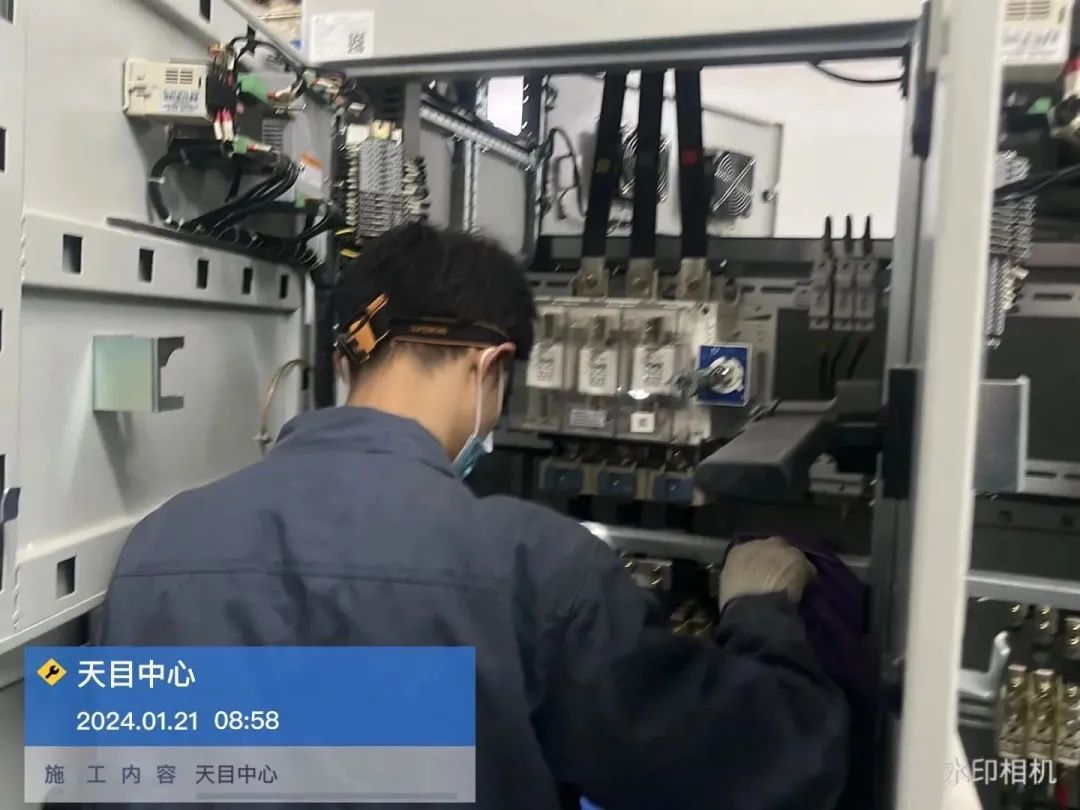

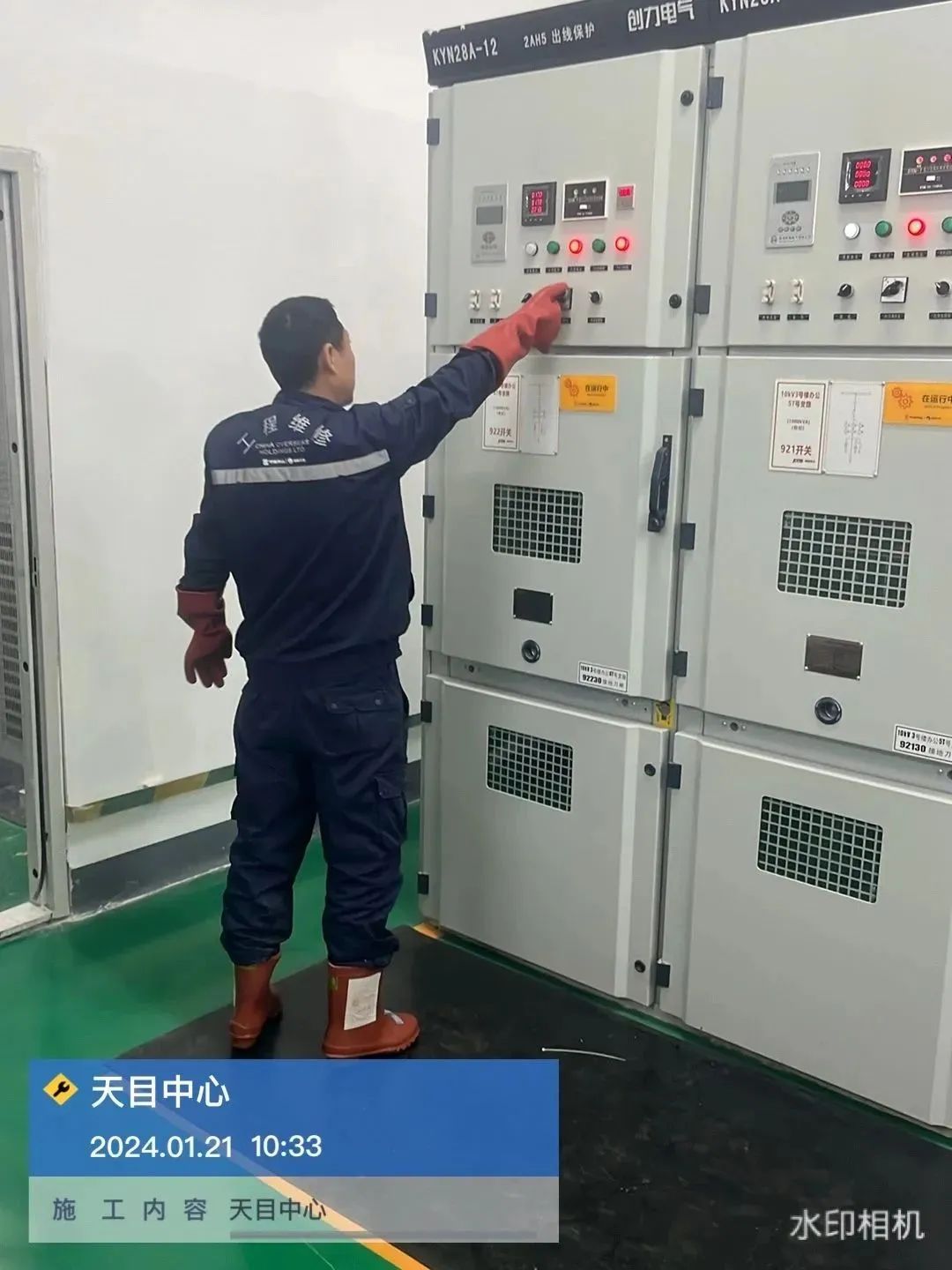

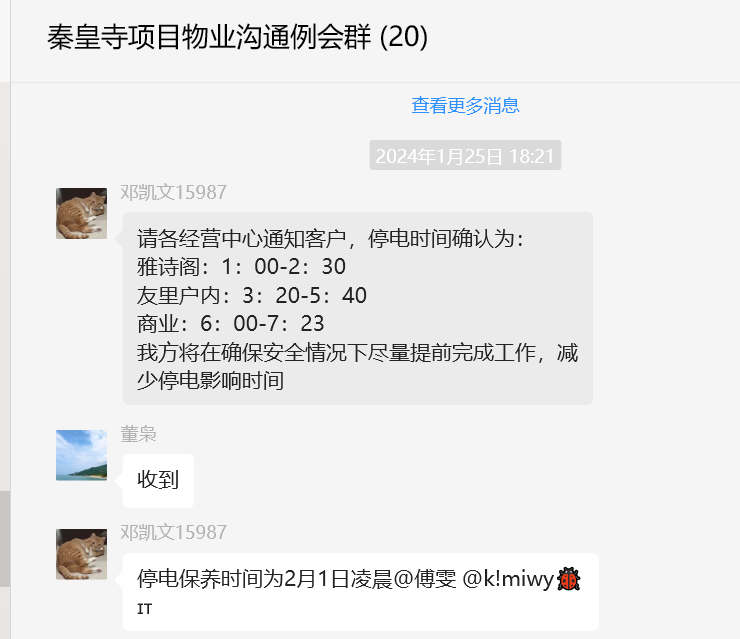

维保窗口期的协调。天目中心业态复杂,分别有办公、商业、公寓等业态;秦皇寺2号地块有办公、商业、公寓和酒店等业态。且上述两个项目均有超过2个以上大业主,时间窗口期需要得到大业主的同意。经过反复协商,天目中心的供配电保养分为2个批次进行,第一批次为1栋和2栋的四台变压器及出线柜,时间定于2024年1月20日晚上和1月21日上午,第二批次具体实施时间待定。秦皇寺2号地块的保养时间为2月1日凌晨1:00-7:30。

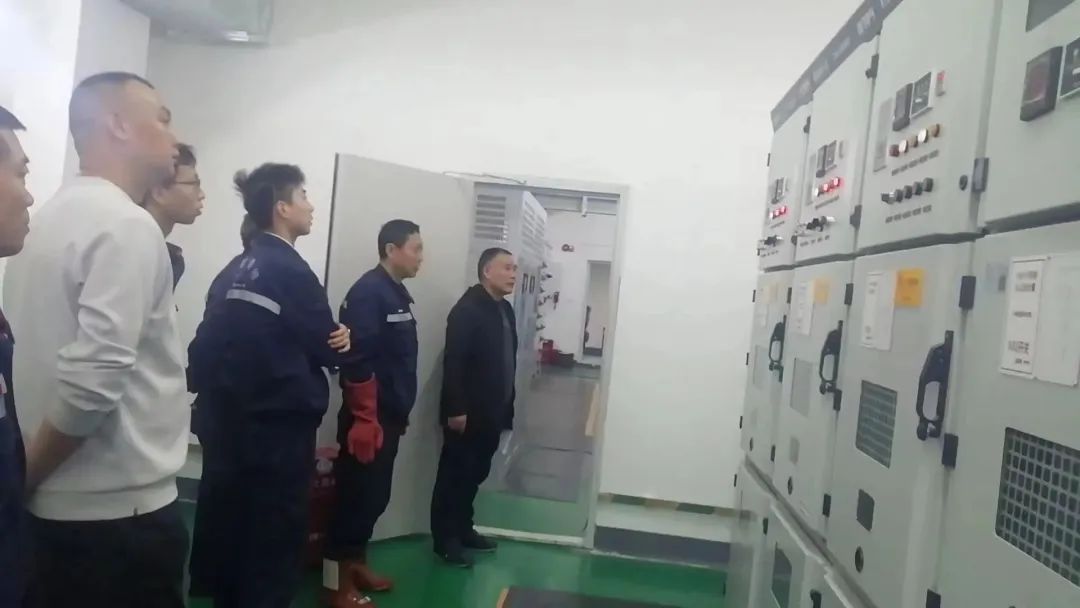

安全保障措施。各项目在实施保养工作前,班组人员分别召开动员会议,会议上强调作业安全以及注意事项,制定了详细的实施计划,明确保养内容,安排跟进员工,打印相关保养资料并填写完整,包括详细而准确的倒闸操作票、人员分组分工、保养过程的注意事项、操作要领等,细化到每一个开关柜的保养、每一个按钮的按下都写的清清楚楚。

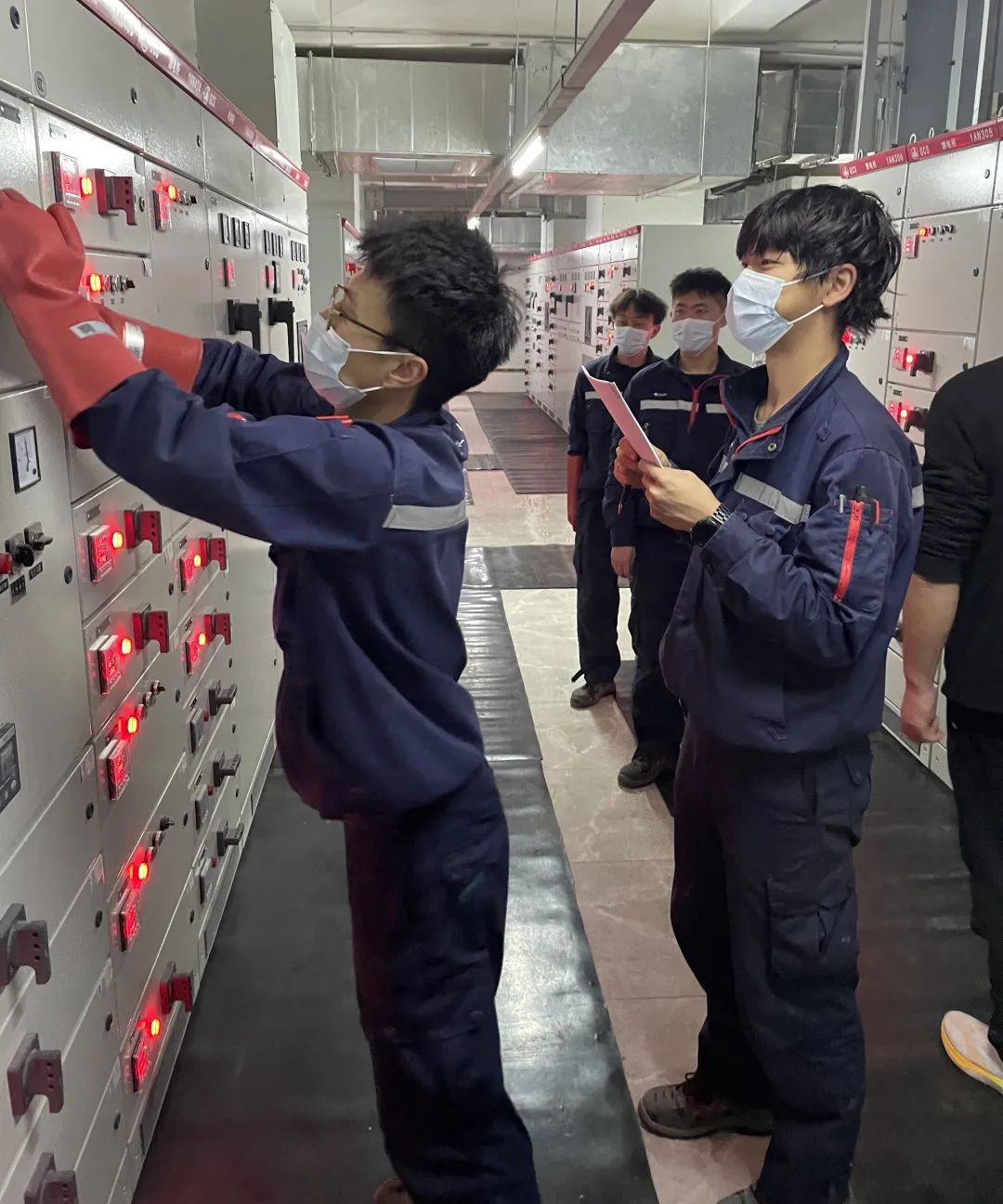

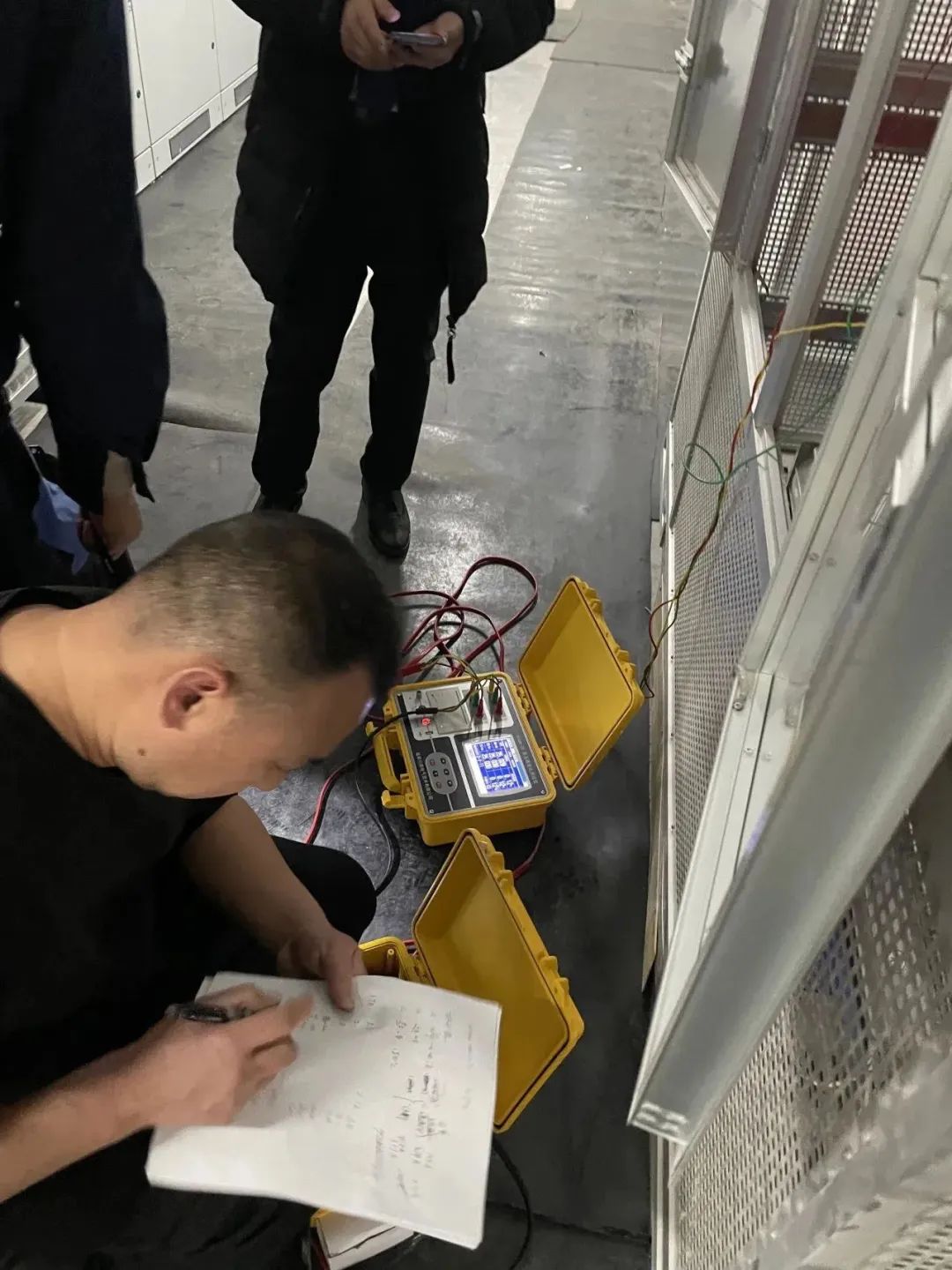

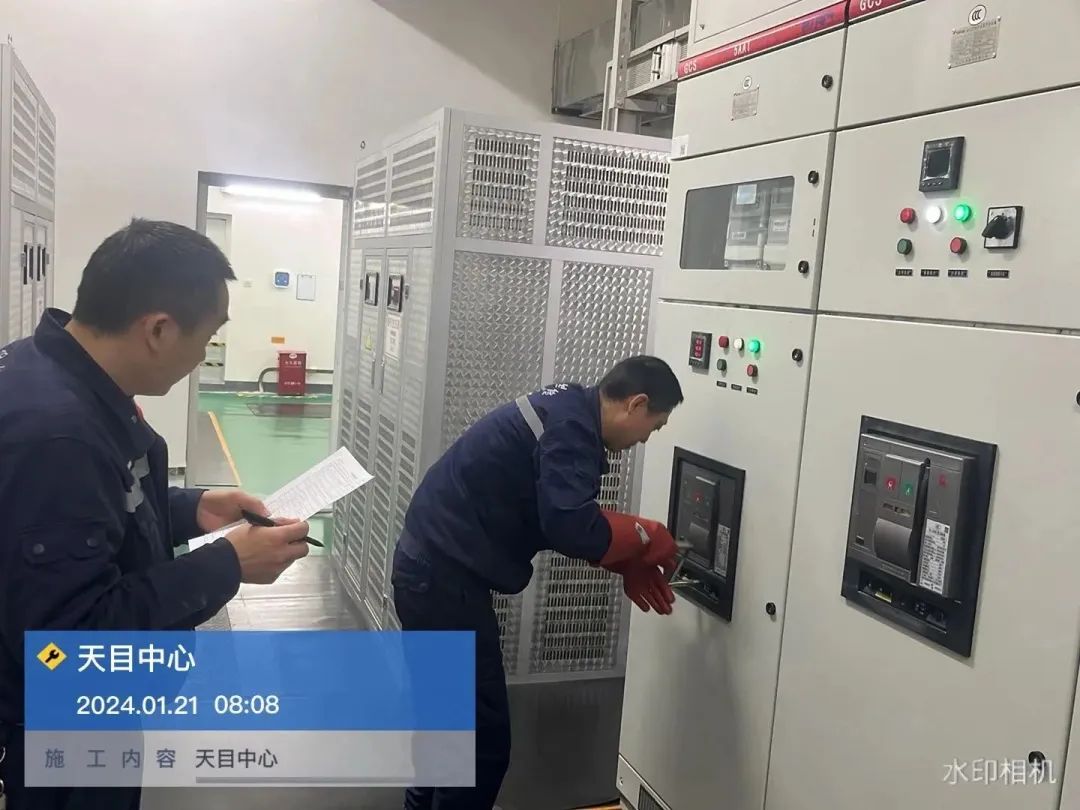

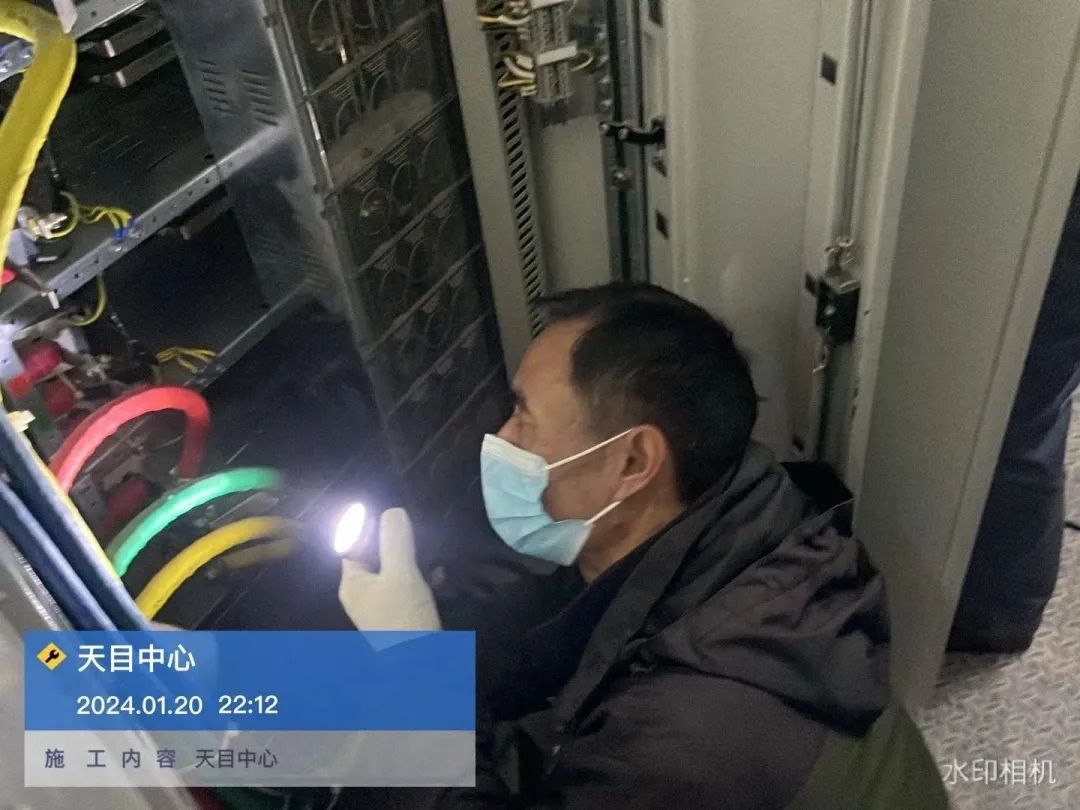

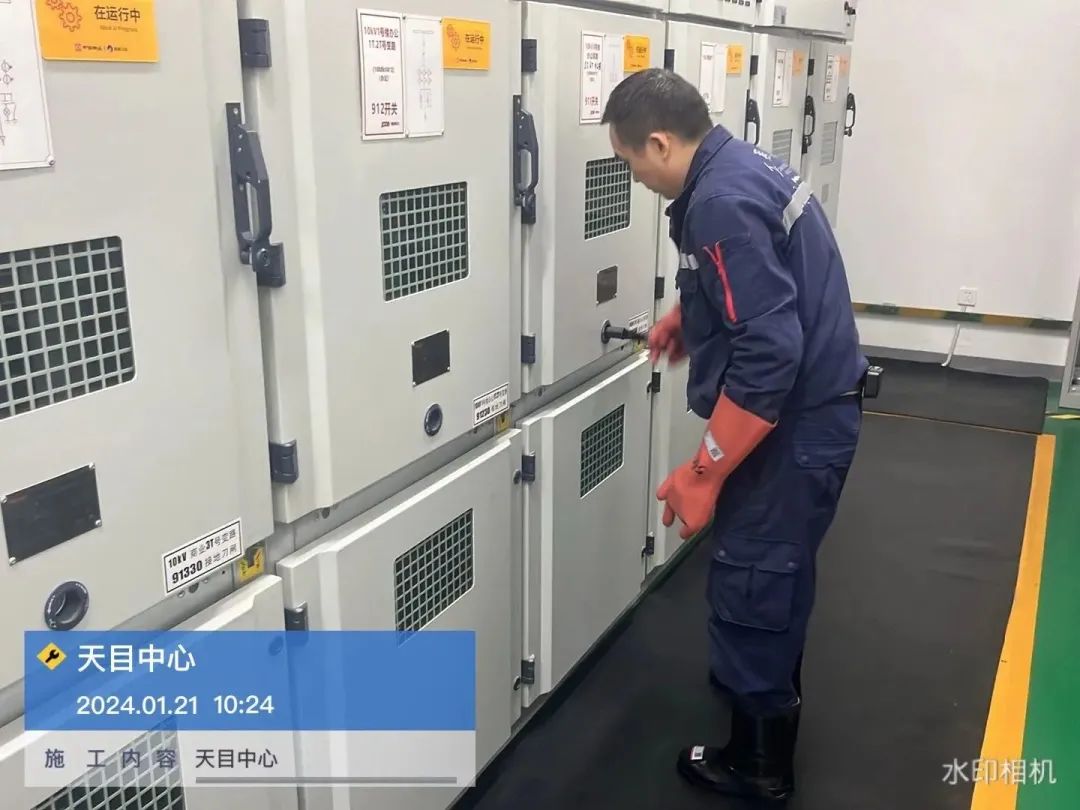

进行保养工作时,严格穿戴安全防护装,进入电房检查表针指示是否正常、开关分合闸指示是否正确、进线柜及联络柜面板各控制开关是否在正确位置、有无异声异味等。

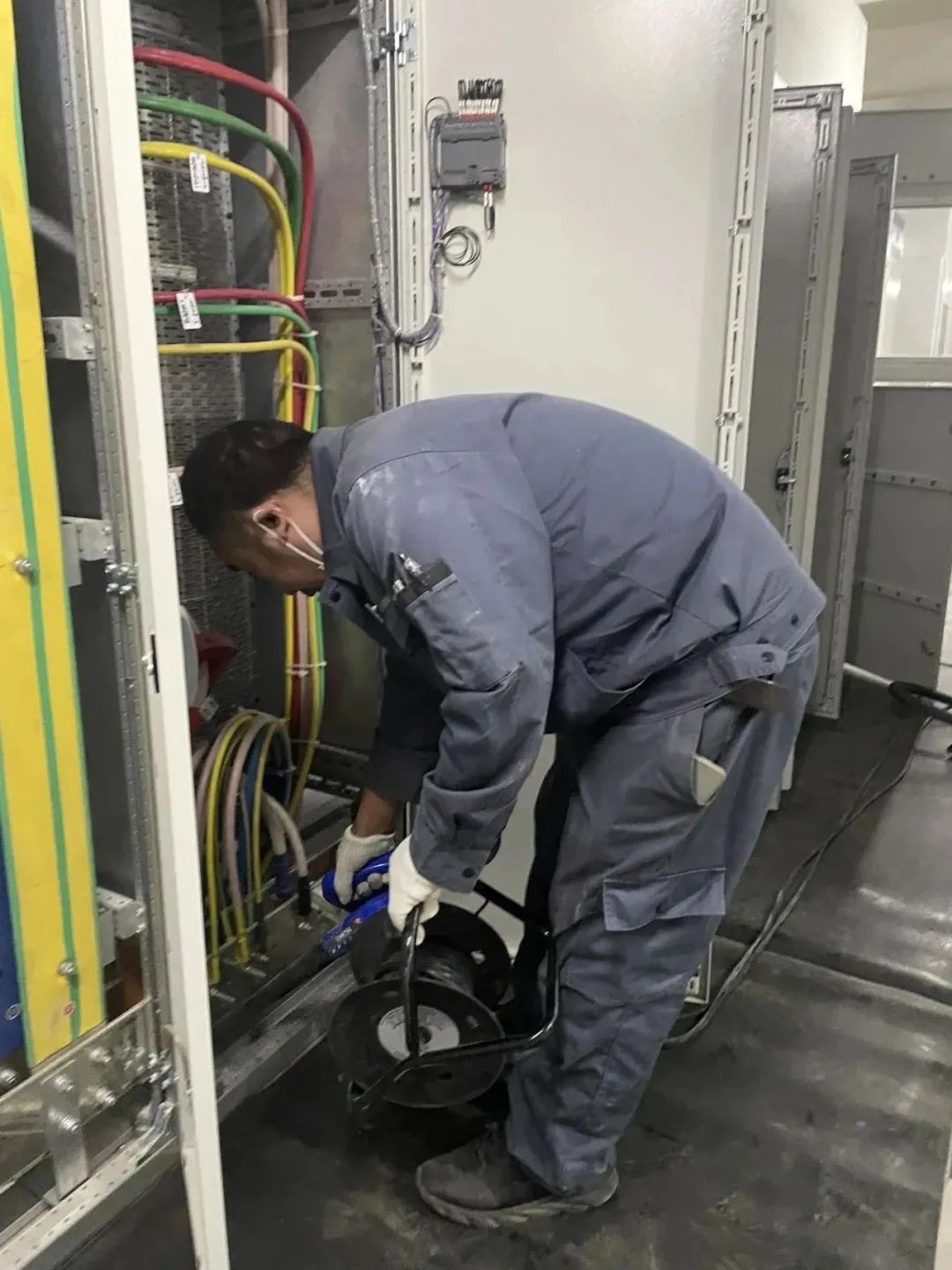

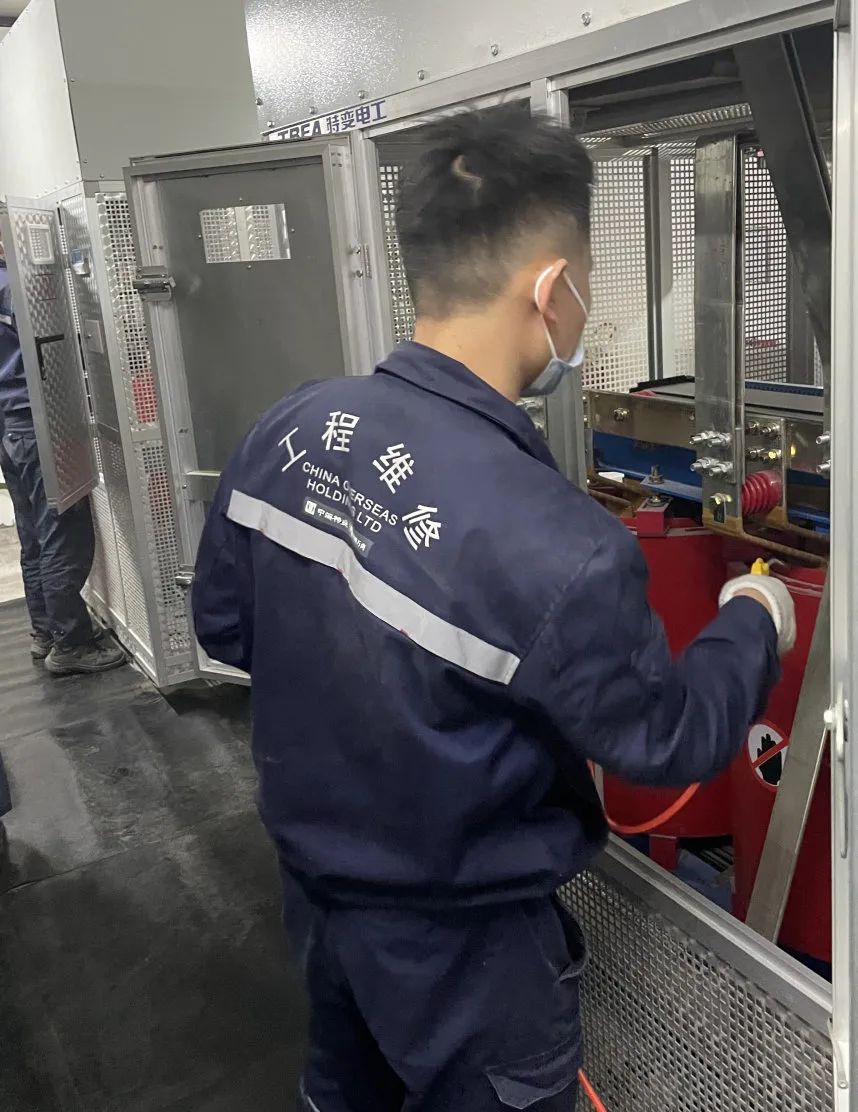

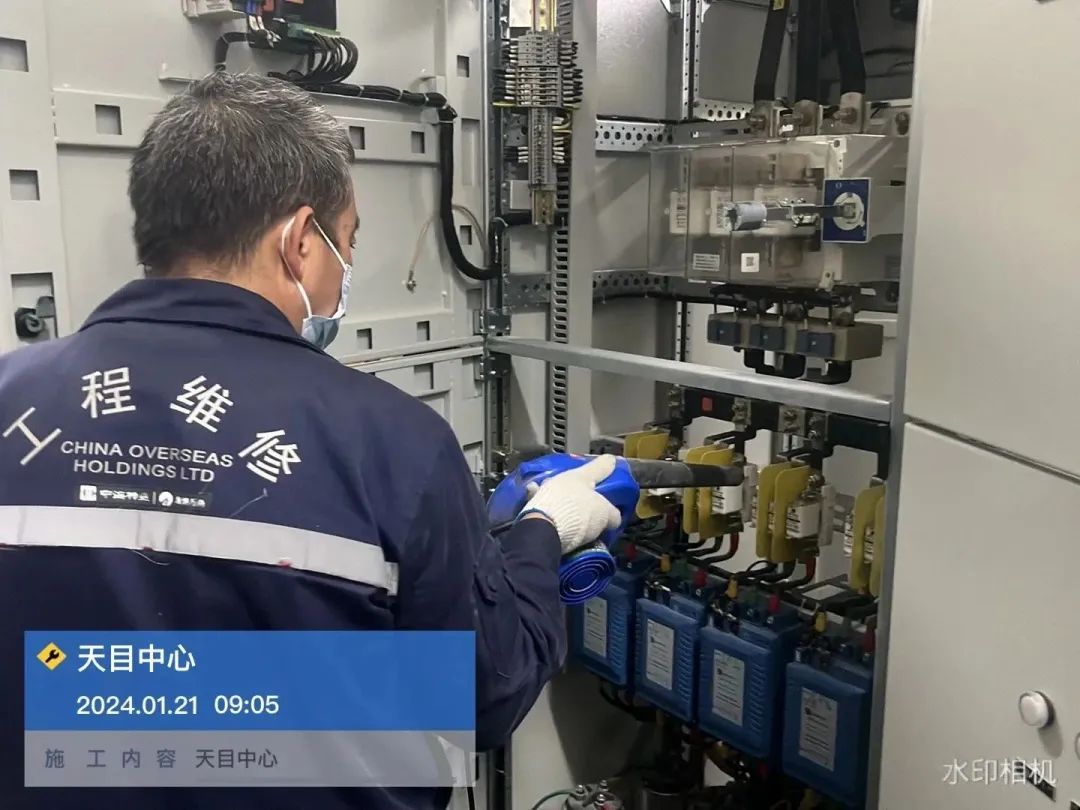

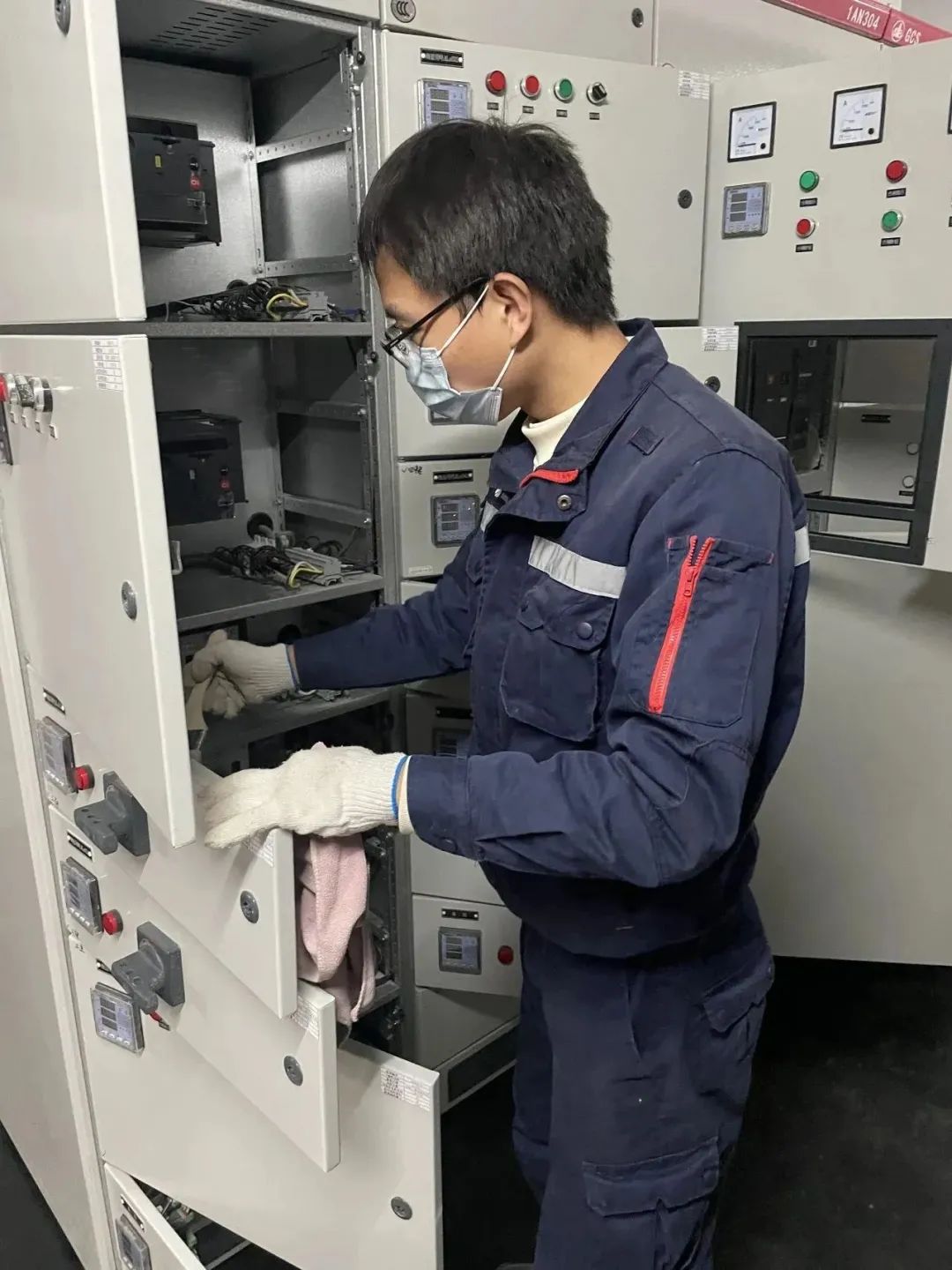

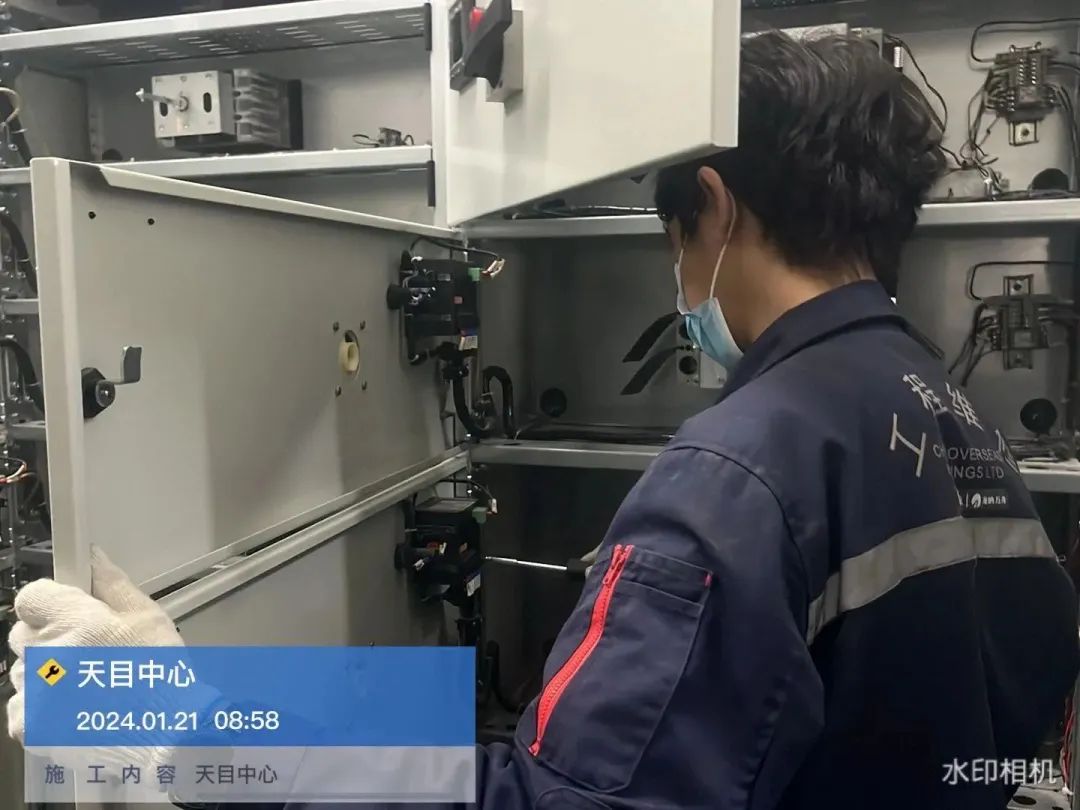

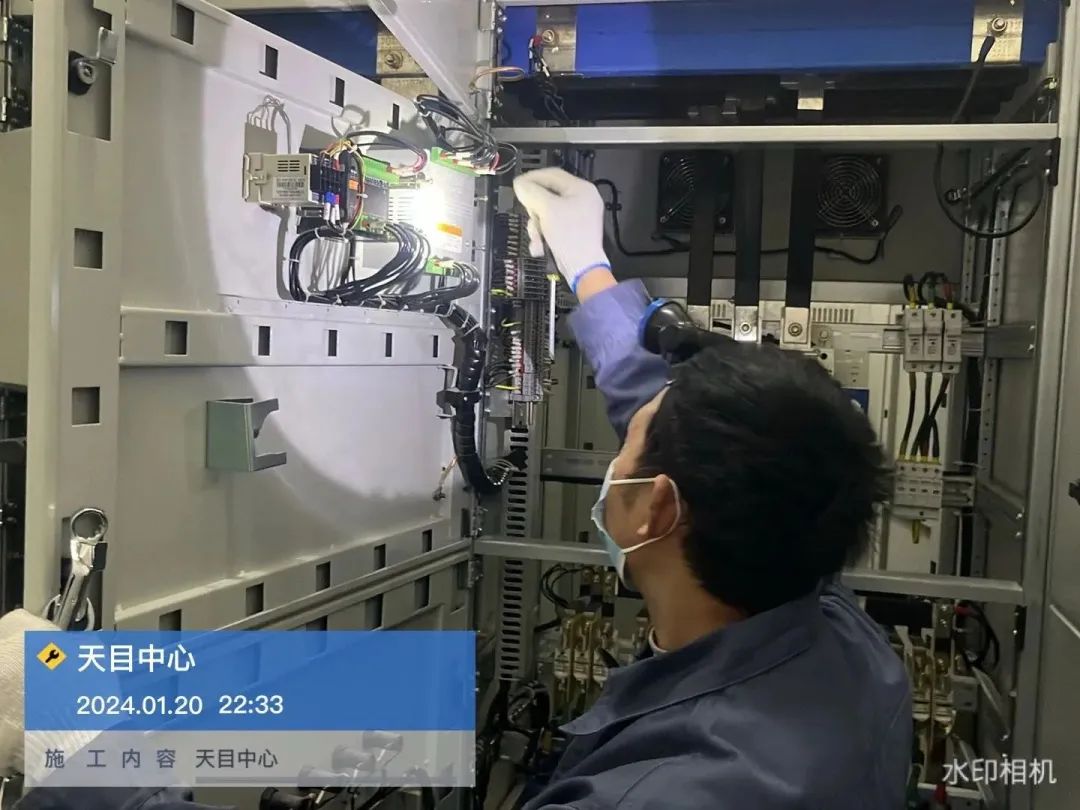

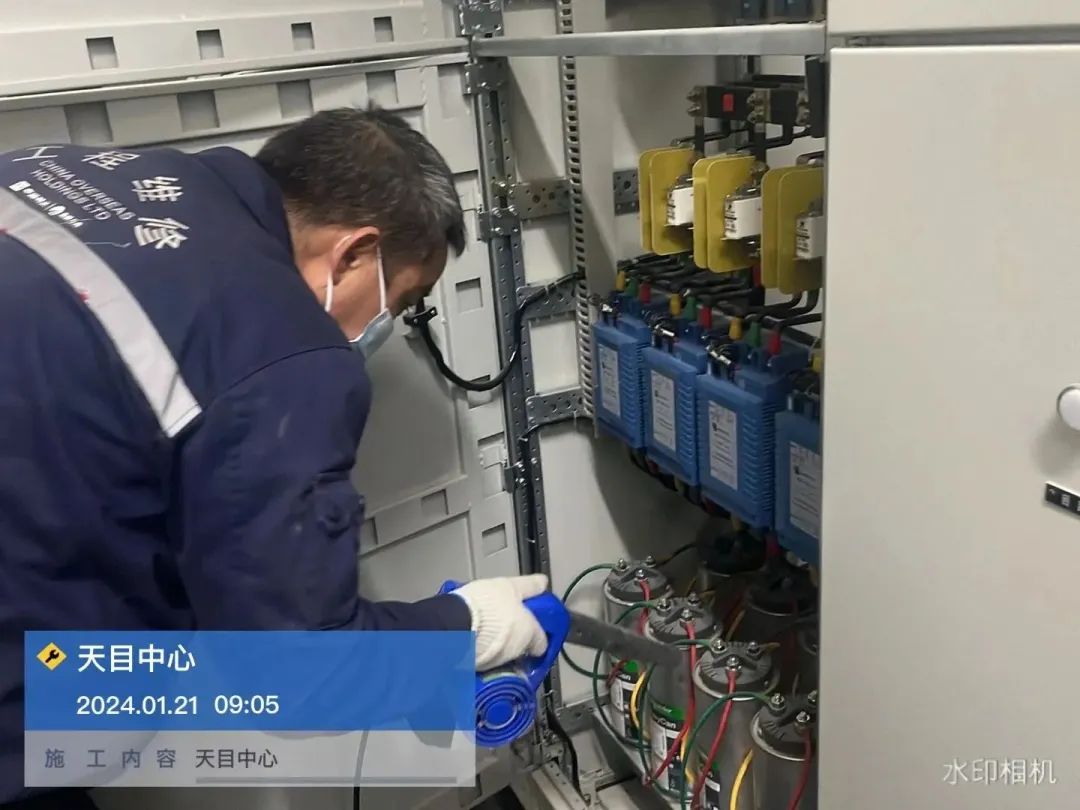

规范化的实施过程。保养工作后,对电房内的继电器、交流接触器、断路器等外表清洁除尘,保持电房环境整洁。实施过程严格按照规范化作业,如唱票过程一人唱票一人操作一人监督;保养过程中,先停电,然后验电,挂接地线,再验电,确认无误后开始作业。作业完毕后,专人检查实施结果,确认后方可关闭箱门,保养完成后清点工具,人员撤出后才倒闸送电。







冬天天气趋于干冷,海纳万商运维团队将继续提高对供配电系统维保维护工作的安全性、预防性和针对性,为项目提供“高效供电、安全用电”的服务运营环境。



经过全体人员将近14个小时的艰苦奋斗,天目和秦皇寺2号地块均顺利完成供配电系统的保养作业。为2024年夏季用电高峰期的电力运行安全打下坚实的基础。
