一、安装工程通用部分

1、设备间设备、管线综合布置

1.材料:电子版设计图纸、图纸会审纪要、设备技术参数资料。

2.工具:计算机、CAD软件或三维设计软件。

3.工序:安装电子版原设计图→ 各专业图纸叠加 → 找出管线碰撞点 → 调整管线空间位置消除碰撞 → 确定支架形式 → 绘制综合布置图 → 设计单位确认 → 施工。

4.工艺方法:

(1)在设备、管线参数确定后,设备间机电工程施工前完成深化设计;设备间安装工程施工前,经业主向原设计单位索要各专业电子版设计图纸,在计算机上安装CAD软件及电子版设计图纸。

(2)利用CAD或三维深化设计软件对安装各专业图纸进行叠加,找出管线、设备碰撞位置。

(3)对于碰撞的管线、设备,调整时应遵循下列原则:

①确定设备和设备相连的管、配件尺寸及管线进出口位置;

②排布达到设备的进出口,设备基础的中心线或外边沿、设备中心线或边沿、立管中心线、支架、仪表、阀门操作手柄等标高、朝向一致;

③管线宜靠近墙、梁集中合理布设。

(4)形成的深化图,提交原设计单位确认后实施;

(5)安装各专业统一按照深化设计图规定的空间位置进行设备间施工(距离弯头500mm范围内应设置支吊架)。

5.控制要点:成行成线、维护方便、按照综合管线布置图施工。

6.质量要求:设备、管线排列整齐,成行成排,部件标高、朝向一致。

7.做法详图:

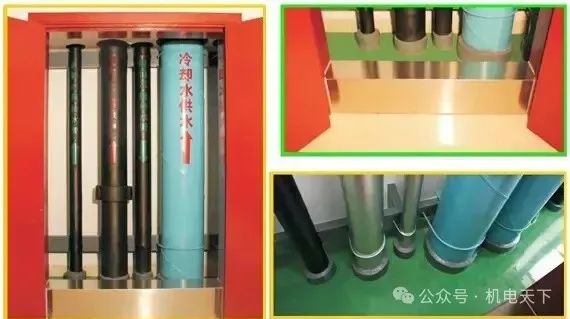

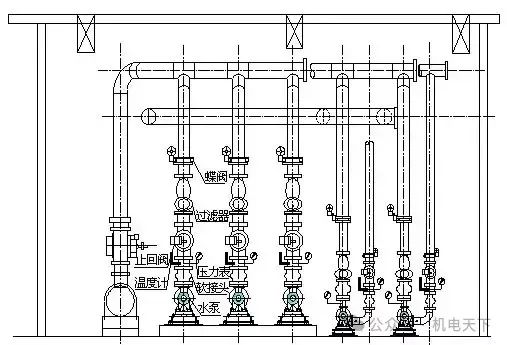

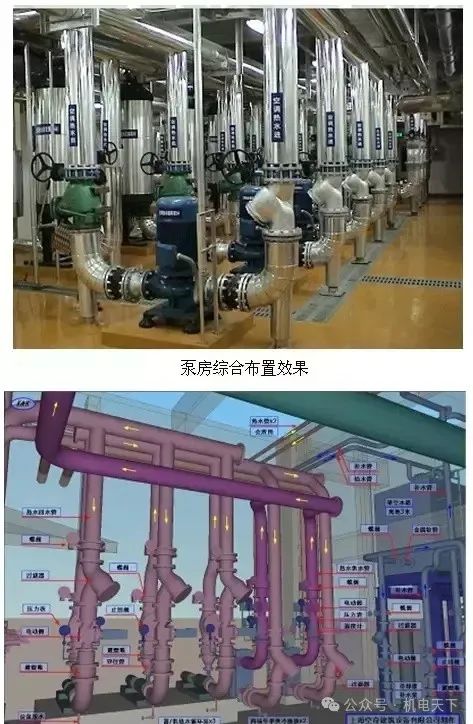

8.实例图:

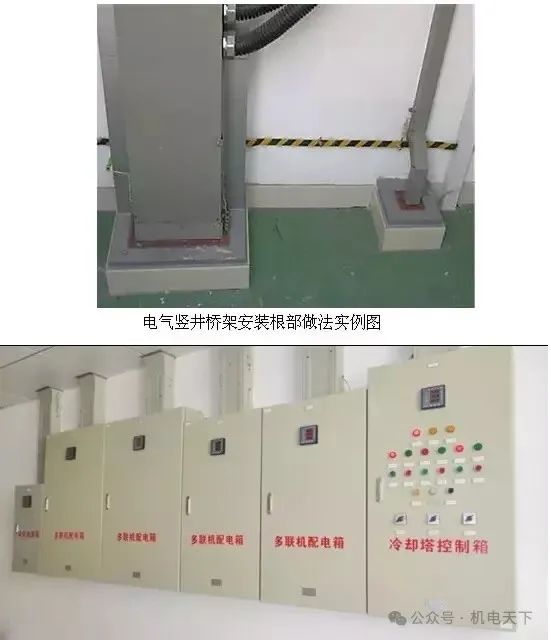

2、电气竖井

1.材料:电子版设计图纸、图纸会审纪要。

2.工具:钢卷尺、红外放线仪、计算机、CAD软件或三维设计软件

3.工序:核对预留孔洞→ 计算机排版 → 调整设备位置、标高 → 绘制布置图 → 根部处理 → 施工。

4.工艺方法:

(1)根据设计图纸、桥架容量及尺寸、配电箱尺寸,核对竖井管线设备位置及孔洞预留尺寸、位置,利用CAD或三维深化设计软件布置电井内设施;

(2)排布应遵循下列原则:

①强弱电分开,且相对集中;

② 配电箱应沿墙整齐排列,同范围箱体下沿标高一致。单独箱体安装时,箱体高度600mm以内,底边距地1.5m;箱体高度600~800mm,底边距地1.2m;箱体高度800~1000mm,底边距地1.0m;箱体高度1000~1200mm,底边距地0.8m;箱体高度1200mm以上落地安装;预留空间满足安全距离及检修空间要求;

③支架形式应统一,固定牢靠;

④电井内水平接地支线应敷设到所有管线设备就近位置,与设备连接可靠;

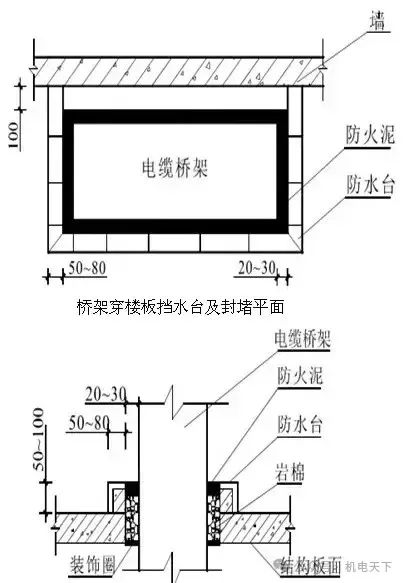

⑤电井应设门槛,桥架、插接母线在地面或穿楼板地面处有不低于50mm的挡水台,桥架、插接母线穿楼板处应做20~30mm防火封堵,顶部设置防火托板,加装饰圈。

5.控制要点:接地可靠、标识清晰、封堵严密。

6.质量要求:电气设备管线布局合理、安装牢固可靠。

7.做法详图:

8.实例图:

3、管井

1.材料:电子版设计图纸、图纸会审纪要。

2.工具:CAD制图软件、三维制图软件。

3.工序:尺寸量测→ 计算机排版 → 确定支架形式 → 绘制布置图 → 施工。

4.工艺方法:

(1)管井安装施工前,根据设计图纸量测管井实际尺寸,用计算机排版。

(2)排布应遵循下列原则:

①沿墙整齐排列,以管道保温最终外形尺寸为依据,保持管道间距均匀;距墙距离以管道外缘为准,但应考虑空调冷冻水管道支架处绝热垫木的尺寸。

②优先采用共用支架;

③同规格管道支架形式、标高应统一;

(3)管道穿楼板根部应设套管或护墩,套管与管道之间应做防火封堵,顶部齐平光滑,设装饰圈;

(4)管道油漆应完整、均匀、光亮,保冷层牢固平顺严密,标识应清晰醒目;

5.控制要点:沿墙排布、整齐、合理、空间利用。

6.质量要求:管道排列整齐,标示齐全准确,支架标高一致。套管下设牢固、严密,标高一致,环缝均匀,封堵规范,表面密实平整,根部处理细腻。

7.做法详图:

8.实例图:

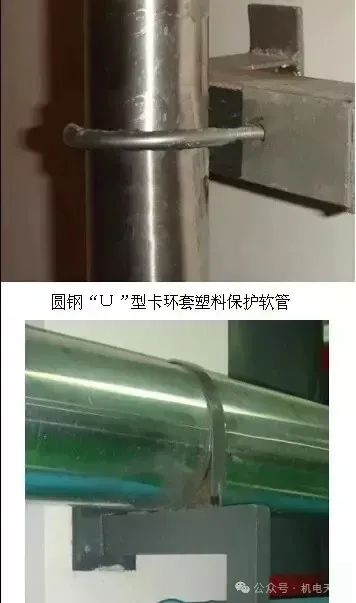

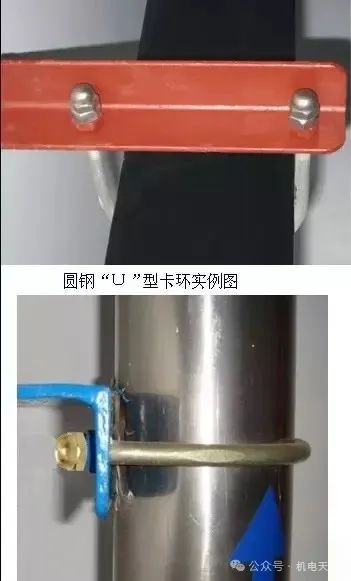

4、“U”型卡环、管夹

1.材料:成品“U”型卡环、扁钢、塑料软管、螺栓、圆头螺帽。

2.工具:扳手、电焊机、油漆刷。

3.工序:安装卡环→ 锁紧螺母 → 安装圆头螺帽。

4.工艺方法:选择与管径匹配的卡环,卡环安装固定螺栓孔应保证管道顺直且居卡环中间,卡环与管道应接触紧密。圆钢卡环与不锈钢管、铜管连接固定时,卡环应套塑料保护软管,管道与支架间接触面应垫与角钢同宽的隔离橡胶垫。扁钢卡环应与木托同宽,与螺杆应满焊连接;在与支架连接处应垂直,扁钢端部与支架宜留有5~8mm收缩余量,卡环端部外露支架的螺栓宜采用圆头螺帽收头,油漆涂刷应均匀。

5.控制要点:卡环规格、卡环的垂直度、保护软管。

6.质量要求:卡环保持垂直,卡环末端安装圆头螺帽,扁钢宽度同木托宽度。

7.做法详图:

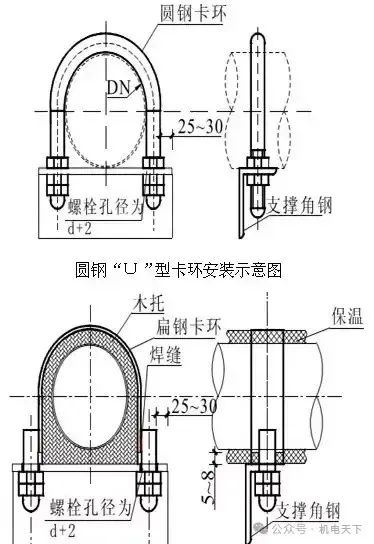

8.实例图:

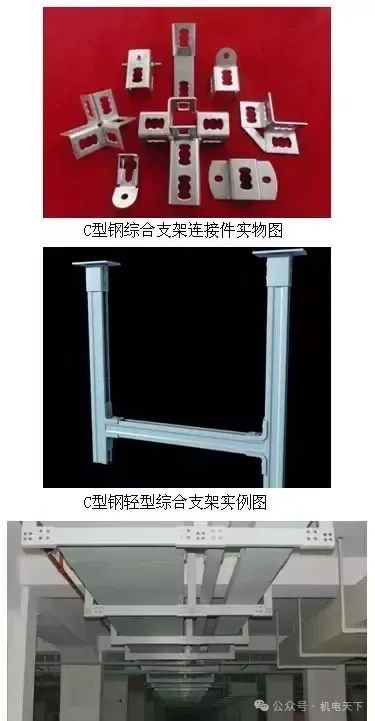

5、工厂化C型钢支架

1.材料:镀锌C型钢、六角螺栓、镀锌连接件(平面、转角、三维、Z型、U型、马鞍型)、固定件、单/双头板、膨胀螺栓。

2.工具:冲击钻、扳手、力矩扳手、钢卷尺、水平尺、红外线仪等。

3.工序:管线排布→ 确定支架形式 → 工厂化加工 → 现场安装。

4.工艺方法:

(1)结合图纸和现场实际确定管线排布走向、间距、标高等。

(2)根据支架承载管线的数量、规格、自重、介质、动静荷载效应等计算,确定支架的规格和形式。

(3)委托厂家根据确定规格和形式进行加工。

(4)在建筑基层上用膨胀螺栓固定单/双头板,在C型钢内卡紧弹簧螺母,将支撑立柱与单/双头板固定,立柱与横担采用连接件(平面、转角、三维、Z型、U型、马鞍型)、弹簧螺母、六角螺栓固定,用力矩扳手核查紧固力。

5.控制要点:管线排布、支架荷载计算,支架选型及安装。

6.质量要求:支架安装牢固,成排支架应排列成线、标高一致。

7.做法详图:

8.实例图:

6、管道

1.材料:自喷漆或不干胶纸。

2.工具:剪刀、裁纸刀、钢板尺。

3.工序:图样设计→ 模板制作或图样制作 → 位置确定及清理 → 喷涂或粘贴。

4.工艺方法:

(1) 标识部位应选在宜观察部位。应设置在便于操作、观察的直线段上,避开管件等部位,成排管道标识应整齐一致。

(2)垂直管道宜标识在朝向通道侧管道轴线中心,成排管道以满足标识高度的直线段最短管道为基准,依次一致标识。

(3)水平管道轴线距地小于1.5m时,标识在管道正上方;在1.5m~2.0m时,标识在正视侧面;大于2.0m时,标识在正下方或侧面。

(4)标识内容应反映系统名称及编号、介质流向;标识形式包括颜色、色环、文字、箭头。

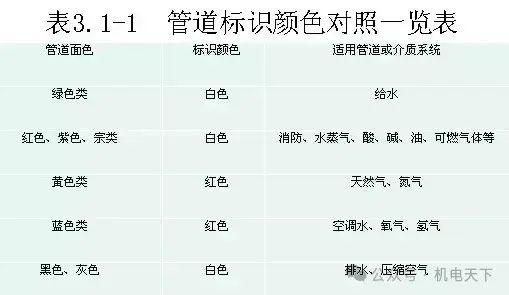

(5)标识所采用的颜色应根据管道面色确定,依照表3.1-1。

(6)采用色环标识时,请参照有关标准GB7231-2003标准的有关规定执行。

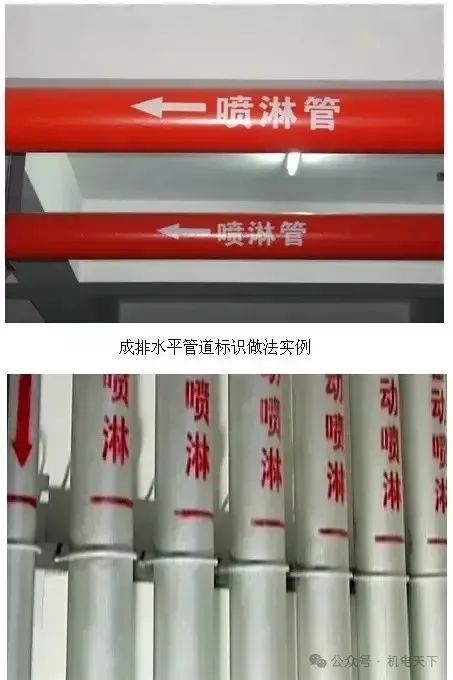

(7)文字统一采用黑体加粗字,管径在80mm~150mm时,文字大小为50mm~60mm宽;管径大于150mm时,文字大小为80mm~100mm宽。箭头与文字间、文字与文字间间距不大于1个文字宽度,成排管道标识字体大小应一致。

(8)单根管道文字置于箭尾;成排水平管道介质流向不一致时,介质流向标识统一放在文字左侧;垂直成排管道介质流向不一致时,介质流向标识统一放在文字上方。竖向文字方向应自上而下,水平文字方向应自左向右。

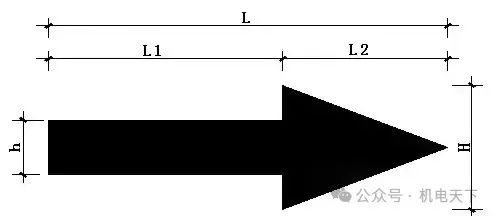

(9)箭头大小及形式见表3.1-2和图3.1-1。

(10)喷漆或粘贴前管道表面应清理干净、干燥。采用自喷漆时,喷涂应防止污染,周围应保护到位。

5.控制要点:标识颜色、大小、位置。

6.质量要求:喷涂或粘贴要牢固、清晰,喷涂无流坠,粘贴无翘边。

7.做法详图

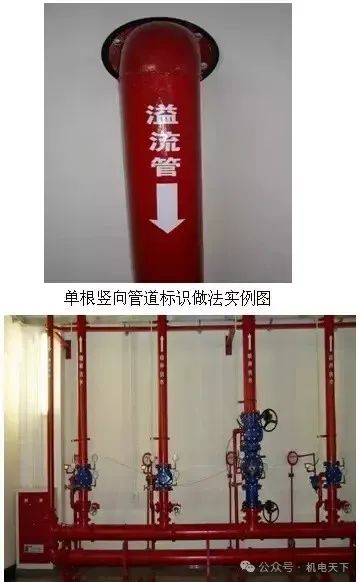

8.实例图:

7.设备

1.材料:背胶纸、PVC板、尼龙扎带。

2.工具:剪刀、裁纸刀、钢板尺。

3.工序:标识图样设计 → 模版或图样制作 → 确定标识部位及表面清理 → 挂贴。

4.工艺方法:

(1)泵、主阀门、换热器、冷冻机组、空调机组、风机等均应采用贴(挂)牌标识。

(3)牌应采用背胶纸打印后粘贴在厚3~4mm的PVC板上。字体采用宽30mm的红色黑体加粗。

5.控制要点:标识内容、尺寸。

6.质量要求:标识牌挂(贴)牢固、内容完整。

7.做法详图:

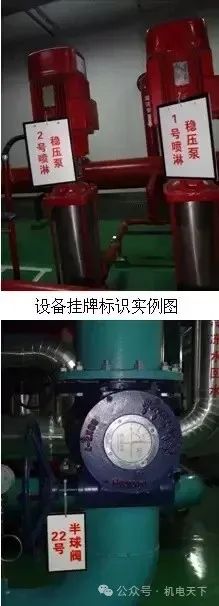

8.实例图:

8、管道弯头保温层保护壳

1.材料:不锈钢板(镀锌钢板、彩钢板或铝板)、不锈钢自攻螺丝(镀锌自攻螺丝或抽芯铆钉)。

2.工具:剪刀、橡皮锤、直尺、咬口机、卷圆机、铆钉枪、螺丝刀、手电钻、划规。

3.工序:尺寸量测→ 放样 → 加工制作 → 安装。

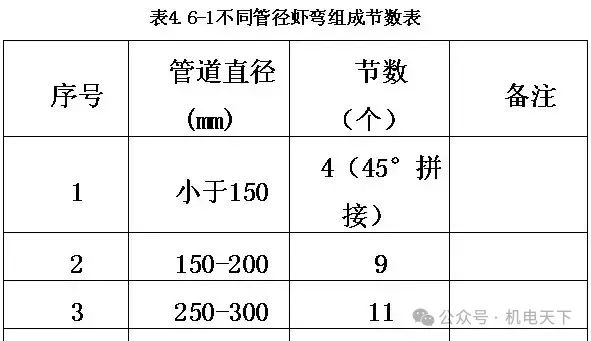

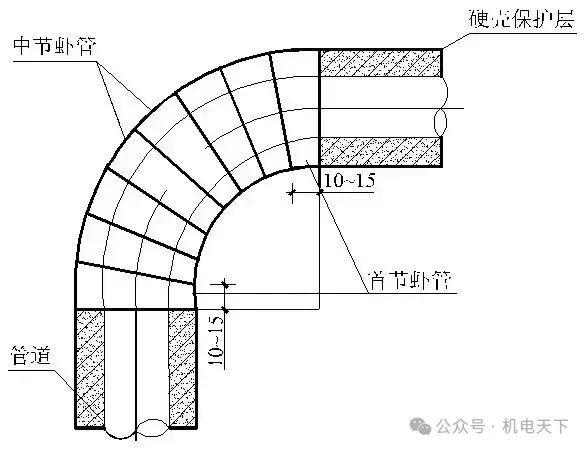

4.工艺方法:测量保温面层直径及弧长,从距弧线端向外10~15mm处计算虾弯长度。根据管径不同,确定虾弯组成节数,按表4.6-1选用。

按照虾弯内弧总长度,平均分配,确定每个虾弯组成节的尺寸进行下料。安装时,每个虾弯从上到下或从左到右咬口方向应一致,虾弯要过渡自然、圆滑平顺,咬口严密无折皱,接缝应放在正视不明显位置,成排虾弯接缝方向一致,每个虾弯组拼节在接缝处不少于两个铆固点。

5.控制要点:虾弯组拼节数、咬口、接缝。

6.质量要求:虾弯过渡平滑、接缝咬口严密无折皱。

7.做法详图:

8.实例图:

二、给排水与采暖工程

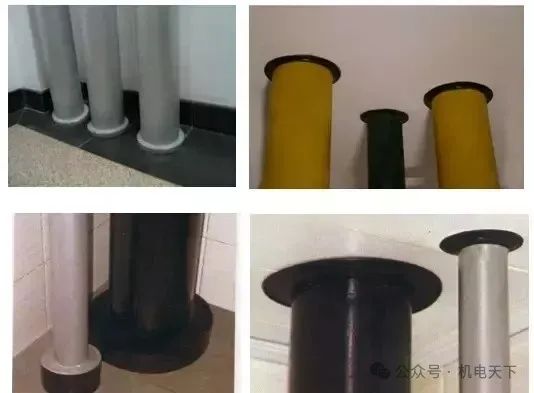

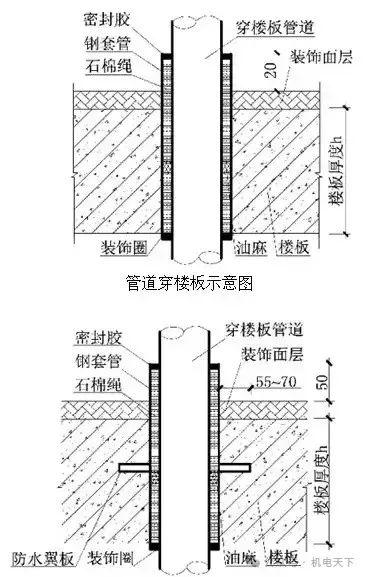

1、管道穿楼板

1.材料:钢管、PVC管、钢套管、阻火圈、塑料装饰圈、油麻、防火胶泥、木楔、密封胶、油漆。

2.工具:钢卷尺、水平尺、榔头、捻凿、切割机、油漆刷。

3.工序:套管制作与安装→ 防火泥封堵 → 吊洞 → 安装装饰圈 → 刷漆。

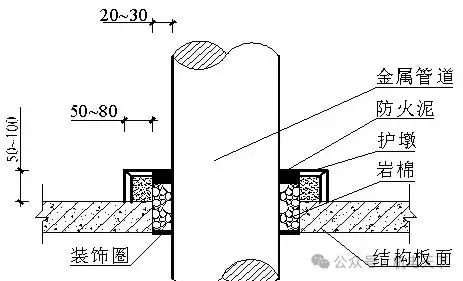

4.工艺方法:先按管道规格及所穿楼板的厚度切割套管(套管比立管大1~2个管号, 套管间隙10~20mm为宜,套管高出装饰面层20~30mm,多水房间时应为50mm),套管规格应考虑管道保温或保冷层厚度,使保温或保冷层在套管内不间断,套管安装前内外刷防锈漆,按所需数量套入管道,调直固定好立管,用木楔把套管临时固定于洞口,用捻凿把油麻填塞于套管间隙的2/3处(多水房间时,钢套管应焊防水翼板。)调整套管与管道的同心度,套管与板底平齐,套管与管道之间的缝隙用石棉绳封堵严密。补洞砼浇筑完成后其余间隙填塞石棉绳,套管顶部打密封胶密封,密封胶要求与套管上部平齐,胶缝要求均匀,套管底部安装饰圈,板面上外露套管刷黑色或灰色油漆, 管道为PVC管,设计有阻火圈时,底部应加阻火圈。

5.控制要点:同心度、填塞、安装高度。

6.质量要求:套管间隙均匀,出地面高度,普通房间为20mm,多水房间为50mm,屋面套管为250mm。

7.做法详图:

8.实例图:

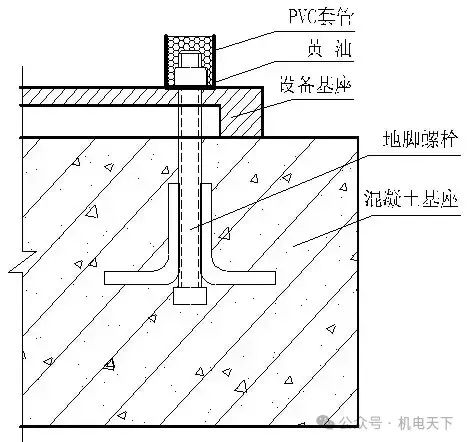

2、设备地脚螺栓防水防腐保护

1.材料:UPVC管、黄油。

2.工具:钢卷尺、手锯。

3.工序:测量尺寸→ 套管制作安装 → 填塞黄油。

4.工艺方法:对室外和多水房间安装的设备地脚螺栓,根据设备地脚螺母大小及螺栓外露长度,确定套管的直径及高度,成排或同一区域内螺栓外露长度应一致,以确保套管高度一致且覆盖螺栓顶面5mm。套管直径与螺母直径匹配,套管安装后用黄油填塞套管与螺栓之间的间隙,上口与套管平齐。

5.控制要点:套管直径、高度。

6.质量要点:套管规格与螺栓匹配且同一区域内直径、高度、色泽一致,黄油密封严密,表面平齐。

7.做法详图:

8.实例图:

三、通风与空调工程

1、风管加固(不适用洁净系统)

大口径(b≥2500mm)镀锌钢板风管加固

1.材料:1.2mm厚镀锌钢板、ф4×8镀锌铆钉。

2.工具:剪板机、折方机、手电钻、榔头、垫铁。

3.工序:制作C型条 →画线 → 打眼 → 铆接 → 法兰安装。

4.工艺方法:利用1.2mm厚的镀锌钢板制作C型条,沿风管宽度方向将C型条按600~750mm间距铆接。铆钉按200~220mm间距铆接在风管内侧。加固完成后安装风管两端法兰。

5.控制要点:C型条加工顺直平整、铆接平整牢固。

6.质量要求:铆接平整且牢固,铆点间距宜为200-220mm且均匀分布,加固条间距宜为600-750mm且均匀分布。

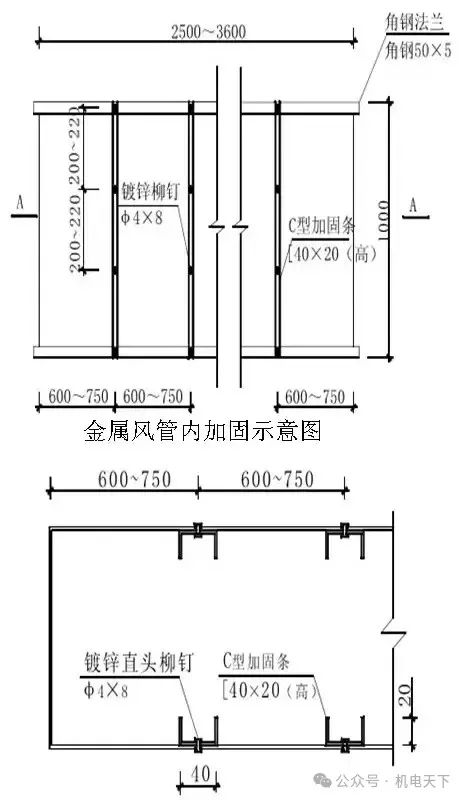

7.做法详图

8.实例图:

2、玻璃纤维风管加固

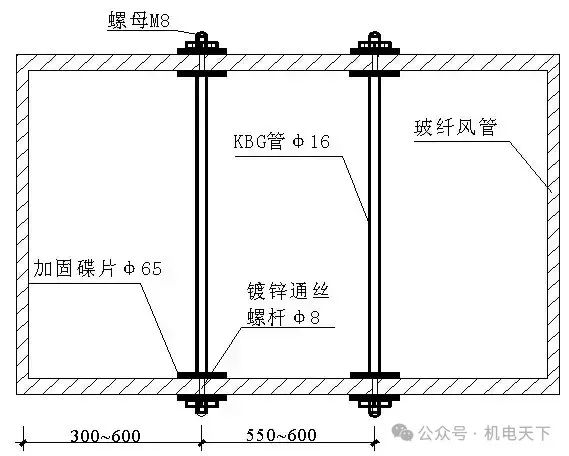

1.材料:镀锌螺帽、Ø16KBG管、镀锌通丝螺杆、碟片。

2.工具:砂轮切割机、手电钻。

3.工序:定位打眼→ 加工安装KBG管 →固定。

4.工艺方法:矩形风管长边大于630mm时,顺长边方向中间应进行空间高度加固,按间距300~600mm在风管上确定加固KBG管的位置,加固点宜居中或均匀对称分布,上下孔应垂直对应。

KBG管加工长度为风管高度减两个碟片厚度,将KBG管及内侧两端碟片置于螺栓孔对应位置后,穿通丝螺杆,外侧加碟片及螺帽固定,并用圆头螺帽收头。

5.控制要点:KBG管长度、通丝螺杆长度、风管表面平整度。

6.质量要求:加固点成排成线间距均匀,风管表面无变形,加固杆固定牢靠。

7.做法详图:

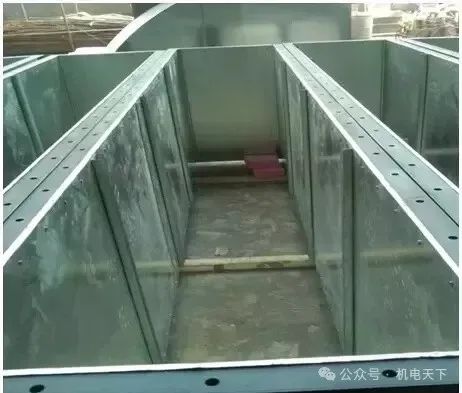

8.实例图:

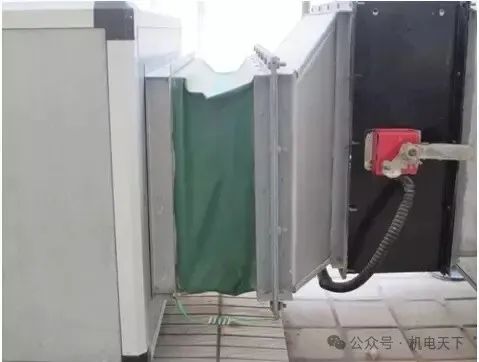

3、风管与风机软连接1.材料:三防布、跨接线、镀锌螺栓、镀锌铁皮条、风管法兰。

2.工具:钢卷尺、水平尺、手枪钻。

3.工序:定位弹线→法兰及软接制作 → 软接连接 →接地跨接 。

4.工艺方法:确定风管与风机之间的距离和同心性,距离要求150~200㎜,风管、风机同心同径;制作软接两端法兰,中低压系统法兰螺栓孔间距120~150㎜,高压及净化系统孔距80~100㎜,软接长度为法兰间距加20~30㎜伸缩量,用铆钉将软接均匀平整的固定在法兰上,铆钉位置和法兰螺栓位置对应,风机法兰与风管法兰螺栓孔对应,螺栓朝向与介质流向一致,螺栓外露长度为2~3扣丝。屋面与防暴场所采用不小于4mm2的黄绿双色铜芯软线压接铜鼻子接地跨接。成排风机中心线应在一条线上。

5.控制要点:同心度、法兰及软接加工。

6.质量要求:风机、风管应同心,软接平顺,松紧适宜接口严密。

7.做法详图:

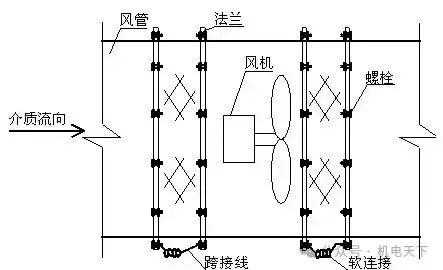

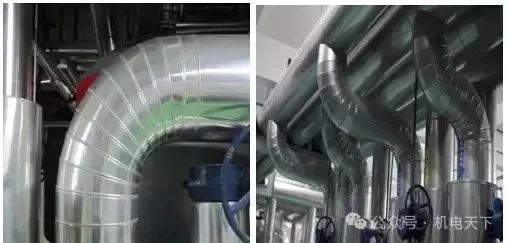

8.实例图:

永久VIP专享

扫码加入永久VIP

9T机电资料库·无限更新

协助下载·精英人脉

1. 机电天下招募永久会员,168次机电技术课程+352系列机电技术精品资料库+后续无限更新!

2. 知名企业图纸会审快速审查指南word版 可下载!

3. 名企住宅项目质量痛点防治手册(机电安装工程)

4. 机电安装工程质量培训讲义PPT版

5. 知名房企安装预埋预留工程施工技术及案例分析

6. 线管敷设、桥架安装等水电工程施工工艺

7. 建筑安装工程常见质量问题的预防和控制

8. 机电安装工程质量控制手册(含关键工序、工艺流程)

9. 可下载|机电安装监理质量控制要点PPT课件

10. 名企教程|如何提高项目机电工程质量管理

11. 中建设计优化指引手册(土建+机电)

12. 名企市政基础设施工程分部分项标准化构造实施指南(机电篇)

13. 机电安装样板施工工序word版 可下载!

14. 碧桂园水电精确定位讲义(设计施工篇)

15. 知名施工建设单位机电工程安装施工标准(电气篇)

16. 机电安装工程细部质量验收引用图集

17. 建筑电气施工质量通病及正确做法PPT课件

18. 给排水消防、通风空调、动力照明标准化交底PPT课件

19. 名企机电工程释义、特点、设计管理及施工管控讲义

20. 市政工程机电设备系统支架安装方法三维BIM技术手册

21. 经典精品|中建机电安装工程标准化图集

22. 机电工程质量创优总结课件(概念、专业范围、质量策划)

23. 知名房企建筑水电预埋安装工程施工工艺

24. 可下载|中建某局机电安装创优基础知识讲义

25. 知名集团机电安装工程施工工艺PPT版

26. 中字头机电安装工程施工标准化手册

27. 万达集团工管配管穿线管控要点

28. 住宅机电安装质量检查要点PPT版

29. 名企机电安装工程质量通病案例及防治手册

30. 住宅项目机电安装工程质量通病与防治讲义

31. 机电安装工程质量通病防治手册

32. 支(吊)架制作安装工艺标准PPT版!

33. 机电安装工程技术资料管理培训讲义

34. 住宅安装工程预留预埋施工技术交底

35. 中字头机电各专业提升要点讲义

36. 知名地产集团安装工程质量控制要点PPT版

37. 机电安装工程质量验收标准管理手册

38. 建筑设备房管理可视化标准

39. 中建某局工程标准化施工手册之安装工程部分

40. 建筑给排水部分施工工艺标准手册

41. 机电安装与装修工程技术管理指南PPT

42. 机电安装质量标准(非常详细)

43. 非常完整的机电安装施工方案word版 可编辑可修改!

44. 碧桂园机电安装施工工艺及常见质量通病分析

45. 经典总结|设备安装工程创优细部做法

46. 图文并茂的安装工程质量通病防治手册word版

47. 中建五局机电工程实体质量控制(水暖)PPT版

48. 建筑安装精细化施工与常见问题的解析PPT 可下载!

49. 机电设备专业质量通病防治大全解PPT版 可下载可编辑!

50. 消防工程最全知识培训PPT 可下载!

51支(吊)架制作安装工艺标准PPT版 可下载!

52万科施工图设计任务书word版 可下载!

53中建工程实体质量精细化图集—机电部分 可下载!

54可下载|房地产机电安装强制性条文(全专业汇总)

55中建施工现场临水临电标准化图册 可下载!

56中国金茂机电节点及工艺工法图集word版 可下载!

57机电安装工程十一项技术介绍及应用范围PPT 可下载!

58建筑机电各专业安装工程管理规程 可直接拿走编辑使用!

59给排水暖通及消防工程细部优秀做法图集

60.地产公司机电安装预留预埋管控PPT
