背景资料
A施工单位项目部承担某石油化工项目施工,其中再生塔直径3.2m、长度46.2m、 重78.6t,在制造厂完成附塔管线和爬梯平台安装,整体到货。施工合同中约定:总价暂估,结算时以合同约定的工程单价和实际工程量计算,工程单价不做调整。
项目部进场后,A施工单位编写了专项施工方案,拟采用250t履带起重机为主吊, 90t履带起重机溜尾,整体吊装。施工过程中发生了下列事件:
(1 )工程开工后,钢材大幅涨价,A施工单位因工程成本增加,向业主提出费用索赔。
(2)在再生塔器制造厂内,A施工单位租赁给B分包单位的门式起重机在施工时发生故障,使用该机械施工的B分包单位的工作延误5d,造成人员窝工5d, B分包单位 向A施工单位索要工期和费用索赔。
(3)施工过程中,拟采用的250t履带起重机资源出现问题,延误进场,临时协调300t履带起重机进场赶工期,A施工单位增加机械费用约4.5万元、人工费用2.6万元。

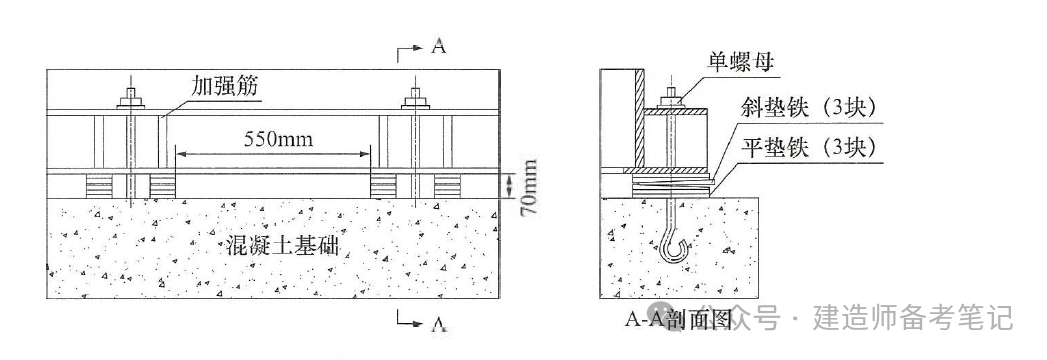

(4)再生塔器的底部安装如图8.2-4示意,监理检查时发现塔器的垫铁安装存在质量问题:垫铁间距过大、垫铁6块不符合规定,同时还存在其他质量问题,要求项目部整改。
1.事件(1)中A施工单位向业主提出费用索赔是否合理?简述理由。
【分析与答案】事件(1)中,A施工单位提出索赔的要求不合理。
理由:在合同中已经明确规定工程单价不做调整,工程单价主要由人工费、材料费、机械台班费组成,如果增加才聊费用,势必调整工程单价,违背合同的约定。
2. B分包单位向A施工单位进行工期和费用索赔是否合理?为什么?
【分析与答案】从双方的责任和关系分析,B分包单位向A施工单位提出索赔要求是合理的。
理由:因为门式起重机是A施工单位租赁给B分包单位使用的,所以工期和费用损失责任是在A施工单位。
3.事件(3 )中A施工单位向业主提出费用和工期的索赔是否合理?说明理由。
【分析与答案】A施工单位向业主单位提出索赔要求不合理。
理由:250t履带起重机延误进场和改用300t履带起重机而引起工期和费用损失,是由于A施工单位自身组织施工机械发生问题,故工期和费用损失的责任在A施工单位。
4.针对图8.2-4中的质量问题应如何整改?

《笔记君》团购店营业中
往期推荐
2024-01-22

2024-01-22

2024-01-21

2024-01-21

2024-01-20

2024-01-20

2024-01-19

2024-01-18

2024-01-15

订阅BIM相关图文
