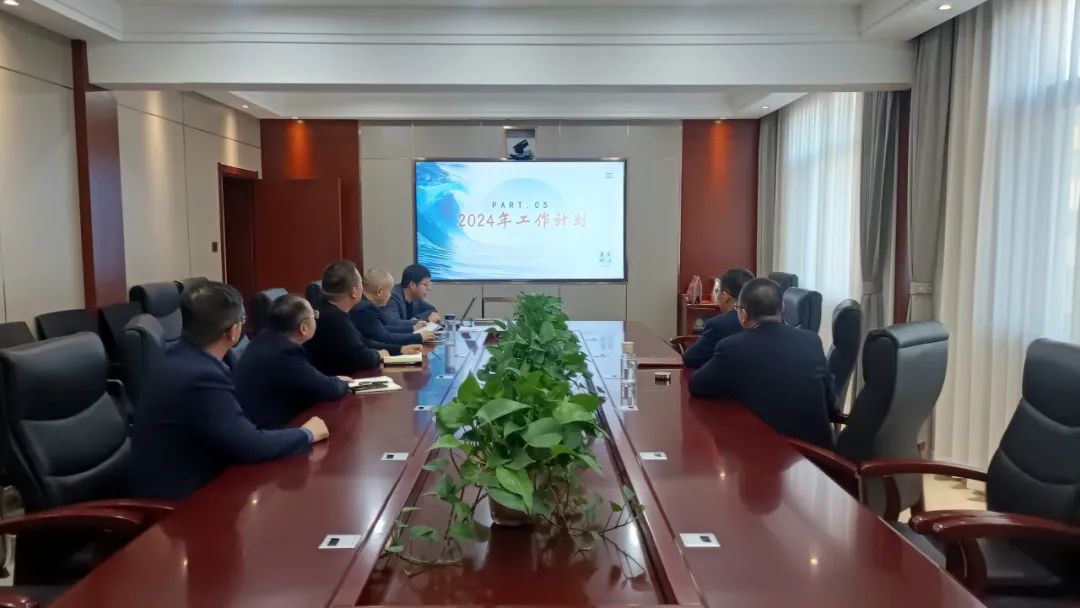

1.公司领导班子及各部室负责人,讨论分析公司2023年度工作报告及2024年工作计划。

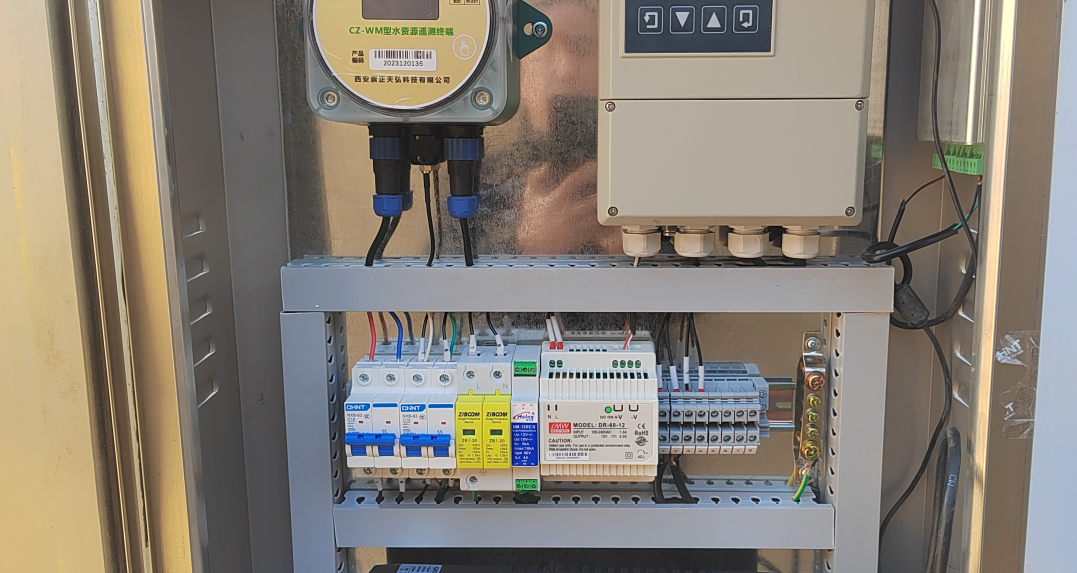

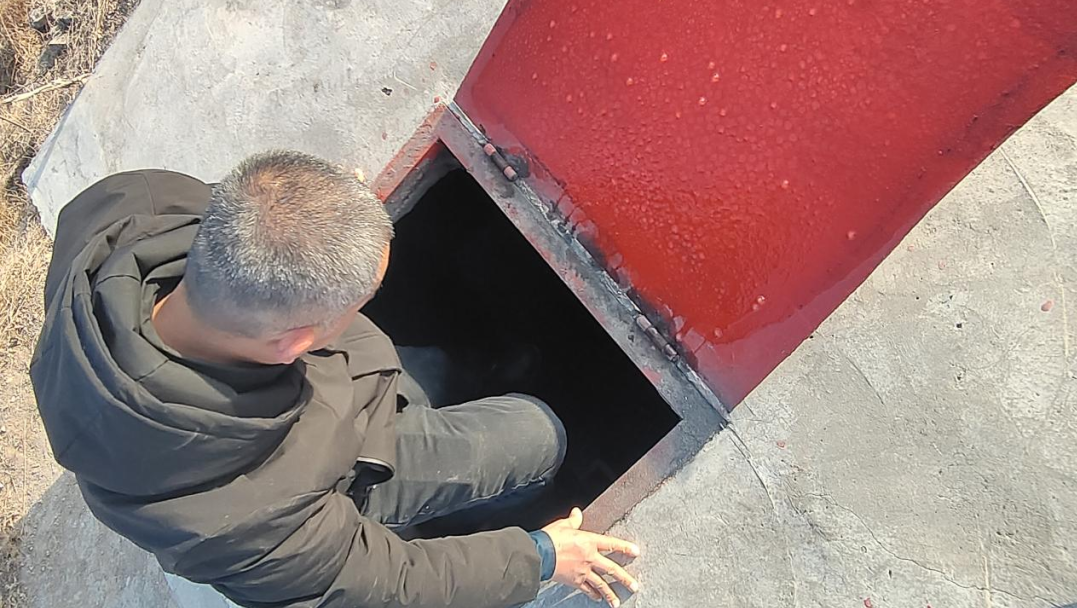

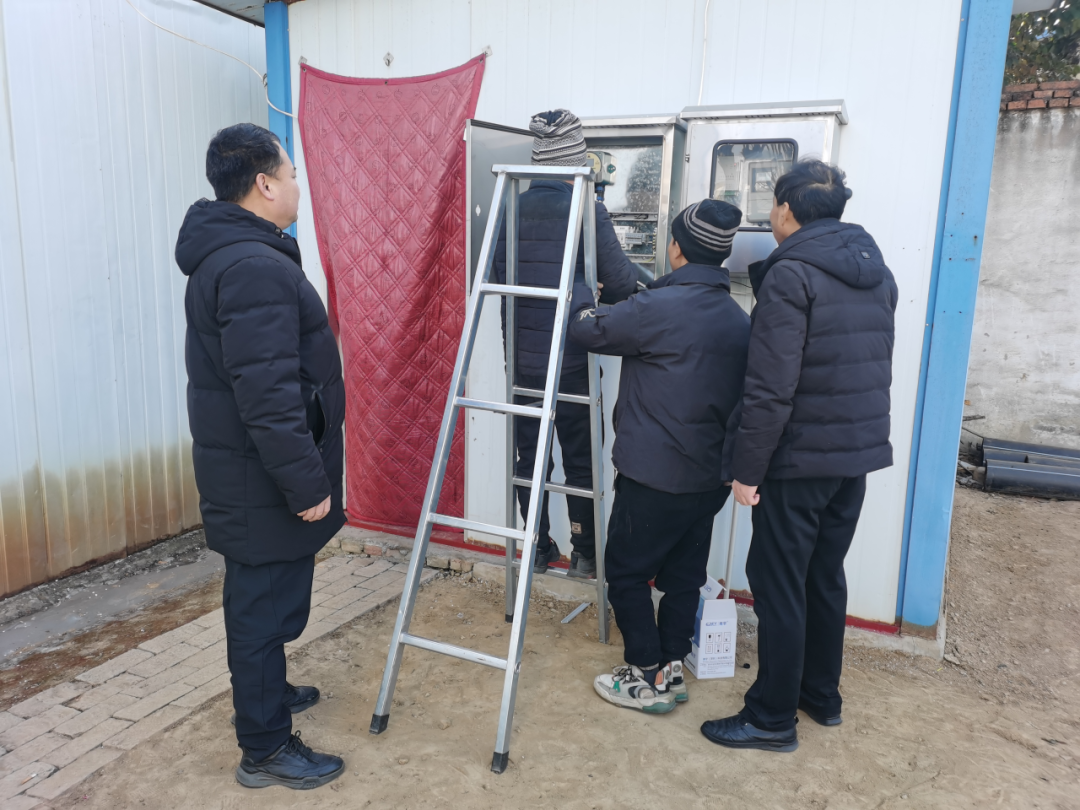

2.薛峰水库管理处副主任吉飞骅与市水文中心工作人员查看高门、芝阳供水站在线监测设施安装情况;岭底站维修供水管道减压阀,更换发电机组进水阀盘根。

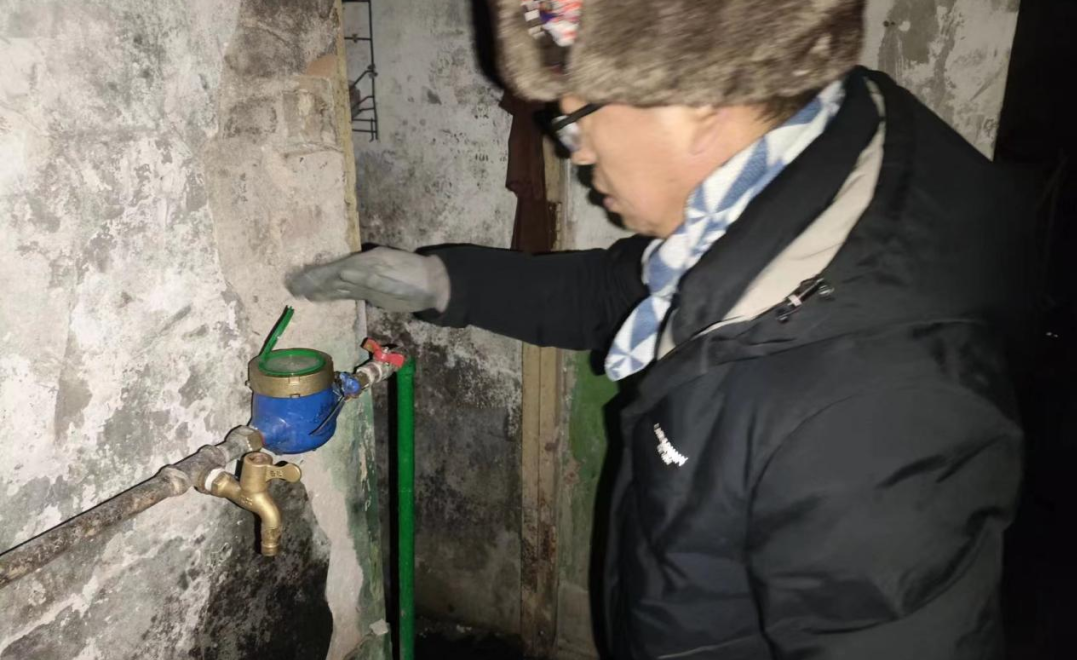

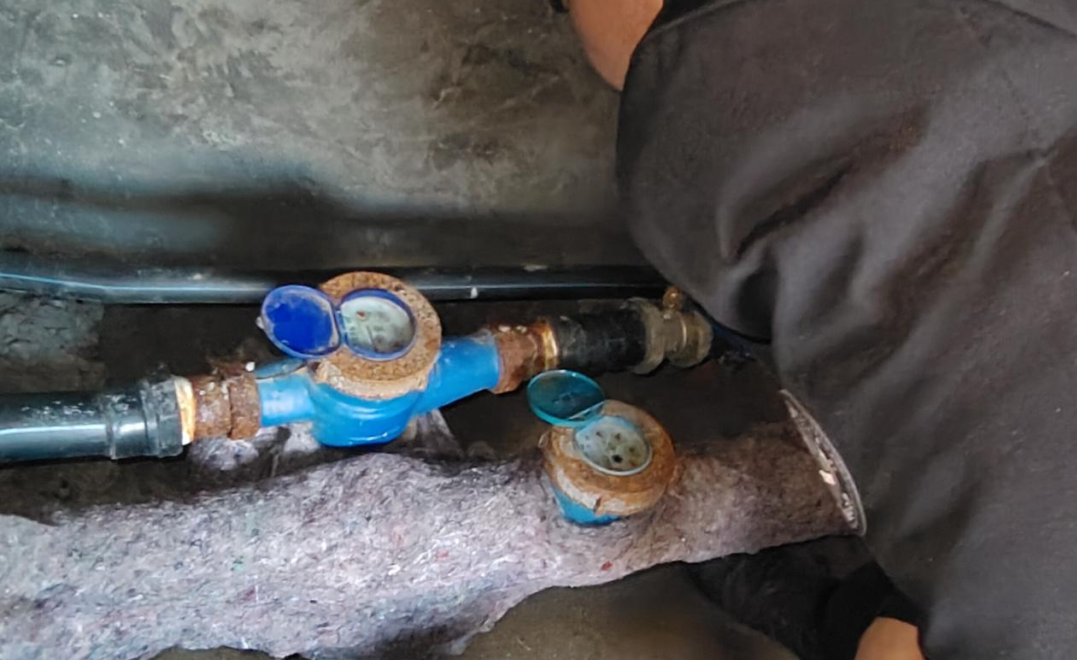

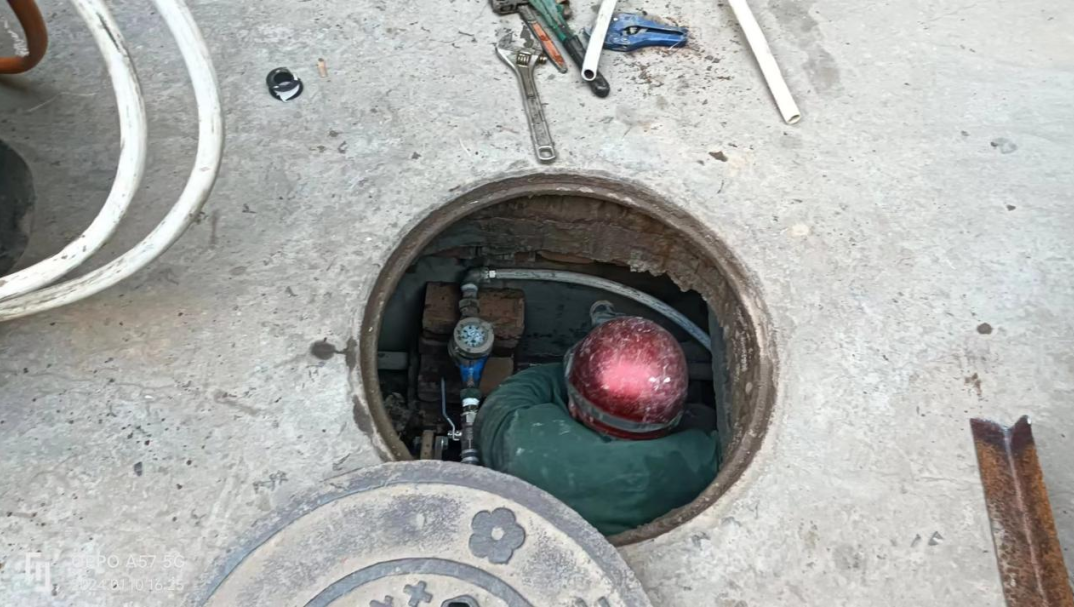

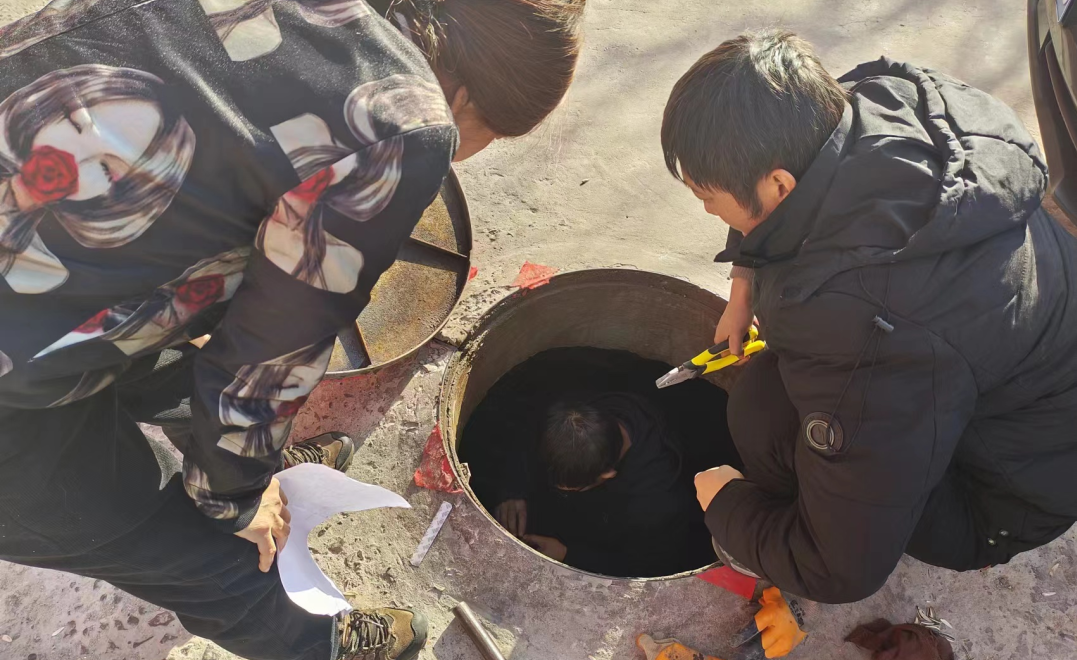

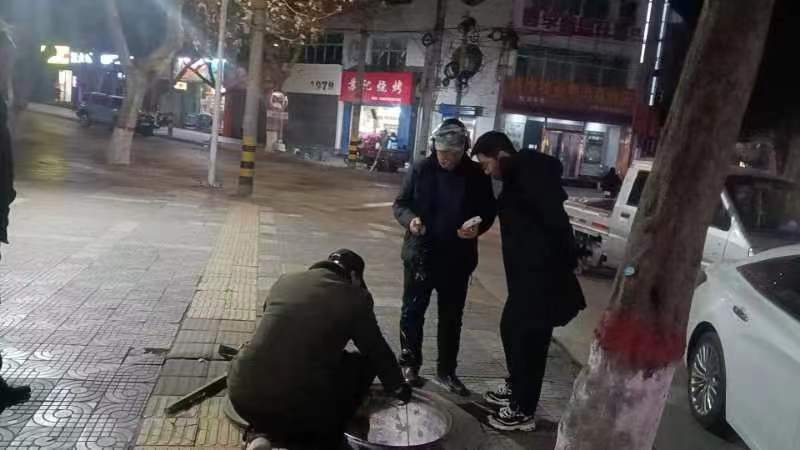

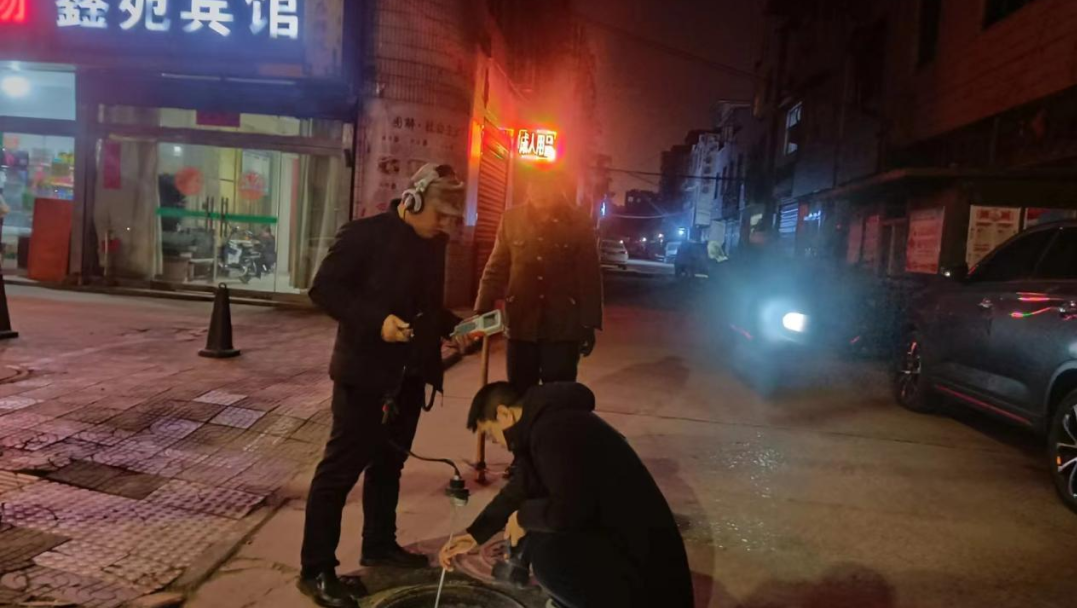

3.自来水公司经理薛坤到象山应急水源井查看取水流量计运行情况;管网所夜间继续对城市给水管网进行测漏探漏,为清华园小区各楼层总表安装加密阀,并更换表后阀门,检查盘乐村用户水表。

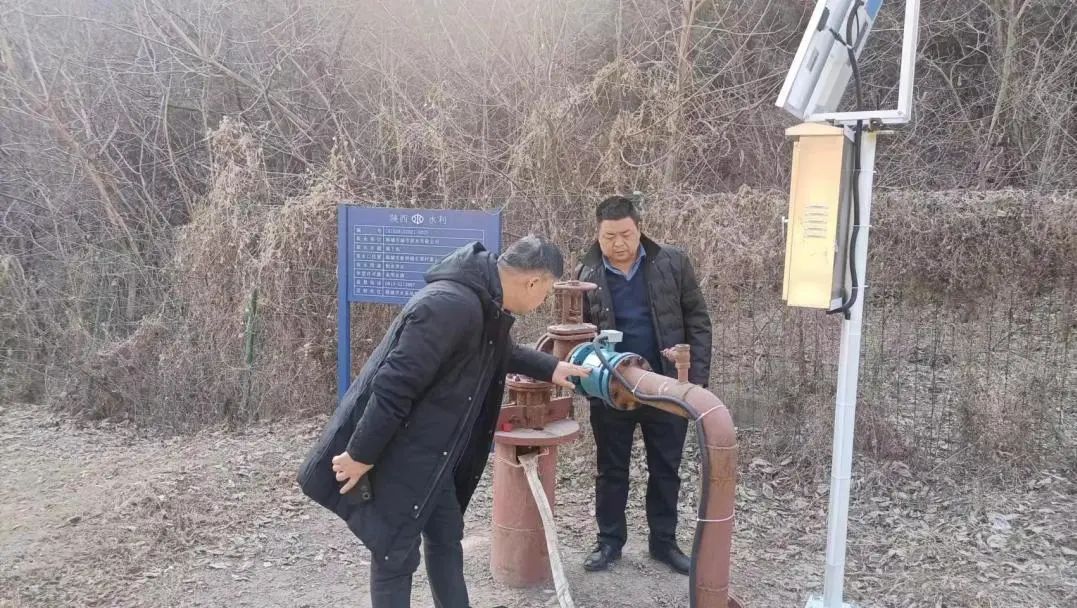

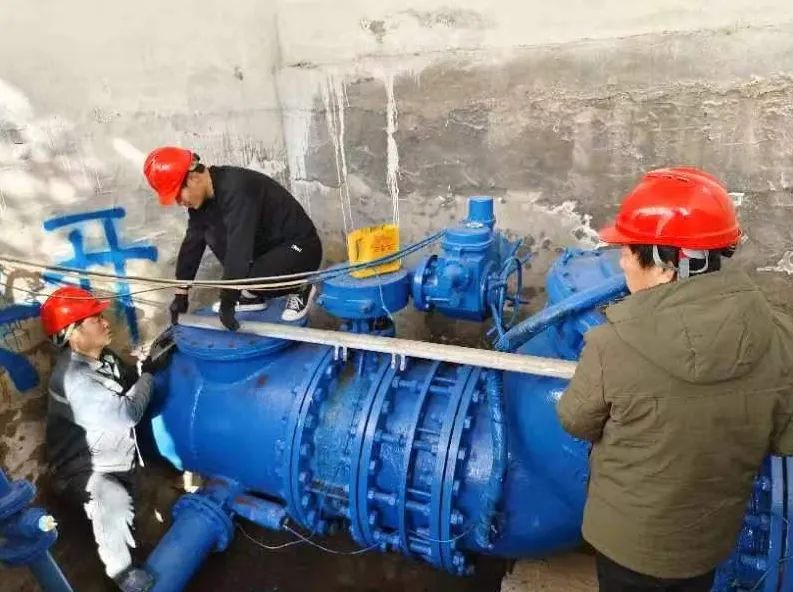

4.盘河水库管理处副主任贾黎虎同经开区对接欠款回收事宜,到龙门镇土地所办理西原水厂土地手续;副主任高步江校验重点用户水表,调研近期用水情况,巡查白矾河管道安全运行情况。




5.龙门供水公司召开安全生产月例会,会上学习了渭南市水务局《关于组织开展岁末年初水利安全生产风险隐患专项整治工作的通知》及《安全生产一岗双责管理制度》,要求对镇区供水设施、水质进行安全隐患排查,做好供水保障工作;生产经营科安装水表远传集中器。


项目建设

禹门口抽黄改造工程
Ⅰ标取水工程累计形象进度:一级站进水闸室钢筋混凝土施工全部完成;主厂房基坑开挖至设计371.43m高程,全部完成;完成输水管线钢塑复合管安装1248m,完成63%,剩余洞中管。

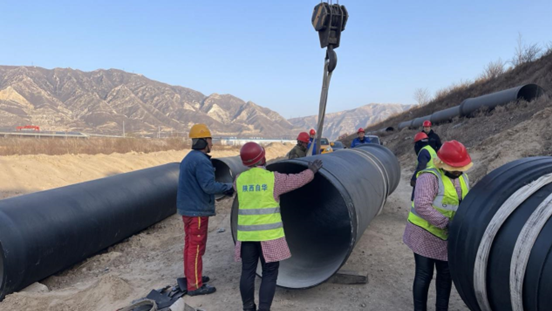

Ⅱ标输水管线工程:3+996-3+711段5-2#排气阀井浇筑1座。1+670-0+000段安装DN1200自锚式球墨铸铁管78米,镇墩钢筋绑扎1座。累计形象进度:管沟开挖3820m,管道安装2896m,完成镇墩29座,完成排气阀井2座。
Ⅲ标泥沙处理站工程累计形象进度:加药间主体工程已完成;1#、2#澄清池主体结构已完成;3#、4#澄清池已浇筑到+5.6m,剩余2.4m;5#、6#、7#、8#澄清池下椎体承台混凝土浇筑到-6.0m。
Ⅳ标二级站厂区工程累计形象进度:临时工程全部完成;蓄水池基础土方开挖已完成;底板混凝土浇筑80%;池壁混凝土浇筑60%;顶板混凝土浇筑20%。绿网覆盖累计36000㎡。

南悦城项目

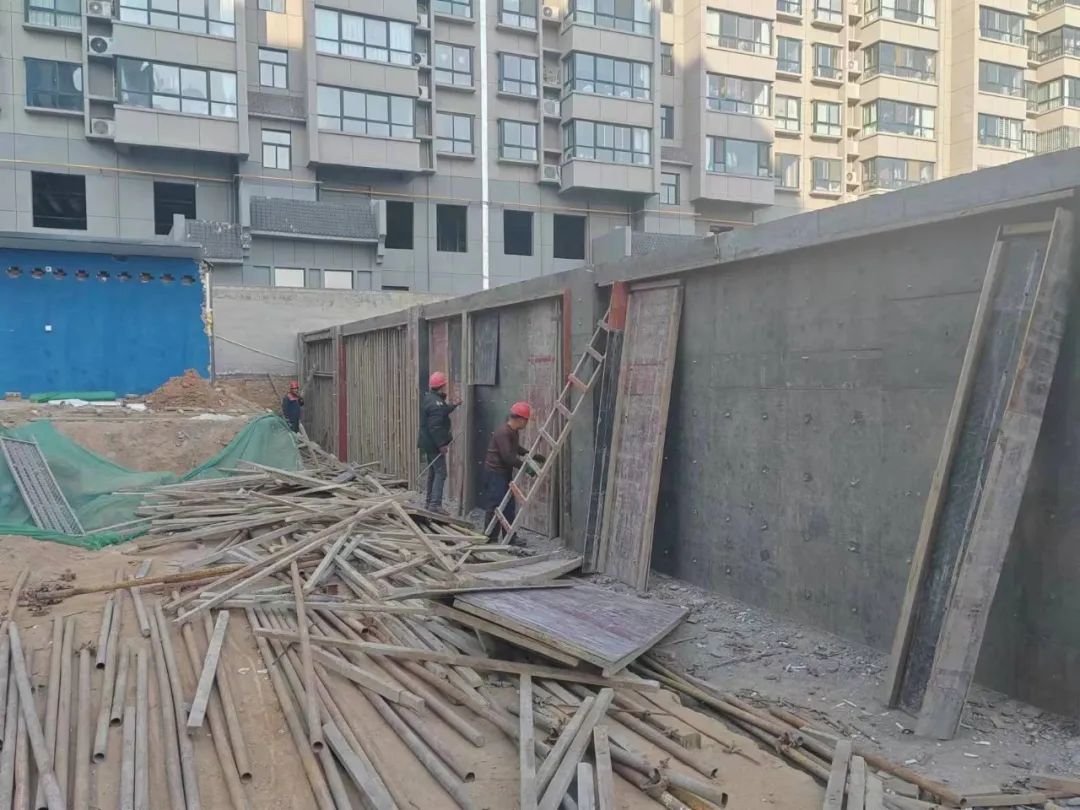

东侧挡墙模板拆除;1#、7#楼电梯安装;地下室消防安装;地下室墙体打磨。

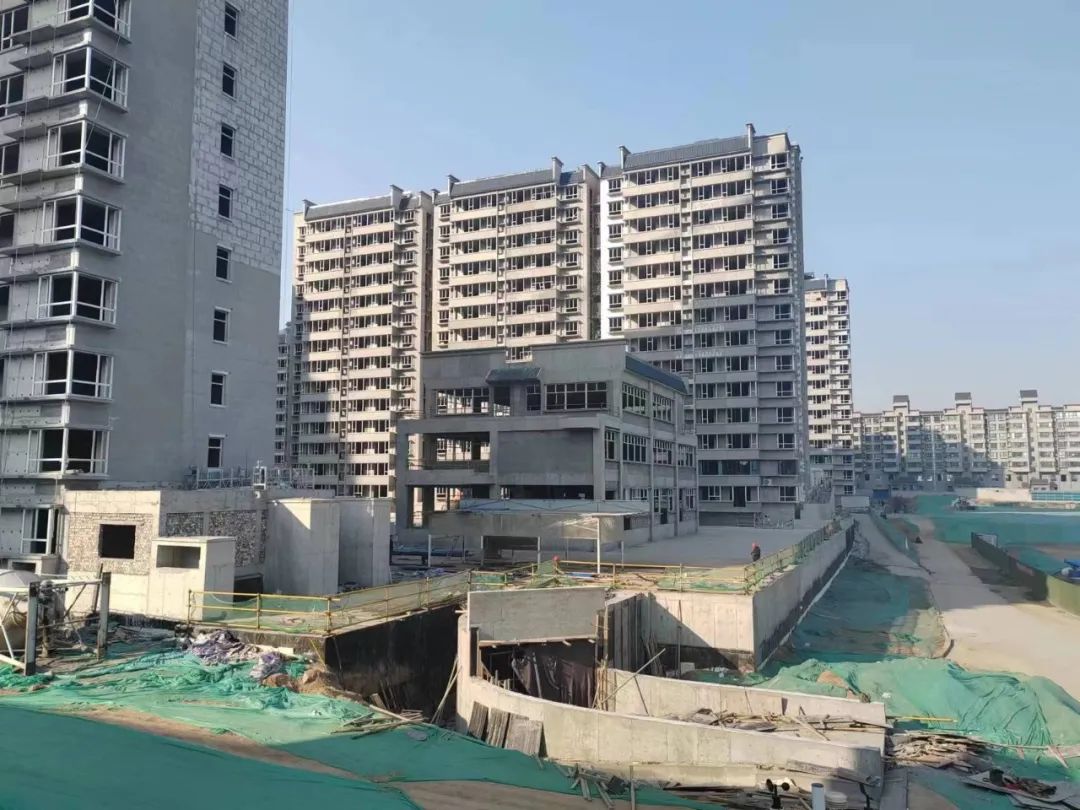

累计形象进度:地上:1#楼地暖管道铺设到6层,外墙保温完成20%;2#楼完成至外墙抹灰;3#楼完成公共区域墙砖、地砖铺设;4#楼完成公共区域墙砖、地砖铺设;5#楼完成二次结构内墙抹灰,外墙抹灰;6#楼外墙保温完成80%;7#楼外墙保温完成75%;8#楼完成外墙抹灰;9#楼完成外墙抹灰;10#楼完成地暖垫层浇筑,外墙保温完成70%;地下室:车库顶板防水卷材完成35%;二次结构砌砖完成90%;二次结构抹灰完成50%;消防安装完成60%。


❖
责编:杨红敏 审核:吉超
