中国高铁监理行业调研报告(2026修订版)责任加重、价值失配与专业化重构
2026-08-27 14:03
中国高铁监理行业调研报告(2026修订版)责任加重、价值失配与专业化重构

桥梁建设现场的监理守关

这不是一份替监理行业诉苦的报告。它要追问的是:当高铁建设进入高风险、强接口、严追溯的新阶段,独立监督这道防线正在发生什么?如果继续用低价格购买高责任、用人员数量替代专业能力,最终由谁承担代价?

开篇:离开通越近,越能看清监理行业的真实处境

凌晨两点,一座即将投入联调联试的高铁车站仍然灯火通明。

总监深夜研判项目风险

站房、轨道、接触网、通信、信号等专业已经进入最后交叉阶段。白天,建设单位在会议室逐项压实开通节点;夜里,施工人员抢抓有限作业时间整改问题。监理办公室里,总监刚结束协调会,桌上又多出一摞等待审查的方案、报验资料和整改回复。手机还在不断响:一个工点申请隐蔽验收,一个工点报告设备安装条件不足,另一个工点的检测数据出现异常,需要立即核查。

所有人都在赶时间。

但监理最清楚,有些时间不能抢,有些程序不能省,有些字不能签。

因为今天被进度掩盖的一处缺陷,可能在联调联试中变成反复整改;今天没有查清的一组数据,可能在竣工验收时成为断裂的证据链;今天被“协调”过去的一个接口问题,可能在运营后变成长期病害。铁路工程可以分专业建设,最终却必须作为一个系统运行。越到最后,越没有任何单位能够独自兜底。

这正是高铁监理最有价值的时刻,也是监理人员最容易陷入两难的时刻。

一边是不断压缩的节点,一边是不能降低的标准;一边是建设单位要求尽快闭环,一边是施工单位希望尽快放行;一边是制度要求独立履职,一边是监理对工期、资源、合同支付和人员组织并没有直接控制权。

总监签下的不是一个名字,而是一段可以长期追溯的责任。专业监理工程师放行的不是一道工序,而是下一专业能否在正确条件下进场。监理员留下的也不只是一张照片,而是工程覆盖以后还能不能证明当时真实状态的证据。

然而,越深入现场,越会发现一个令人不安的反差:

高铁建设对监理的要求越来越高,监理行业支撑这些要求的经营基础却在变薄。

责任在增加,价格未必增加;事项在增加,人员未必增加;平台在增加,有效信息未必增加;检查在增加,真正用于技术判断的时间反而可能减少。

当一个行业长期用最便宜的人力,承担最不能失误的责任,问题就不再只是监理企业利润下降,也不只是从业人员待遇偏低。它已经成为铁路建设治理体系必须正视的风险。

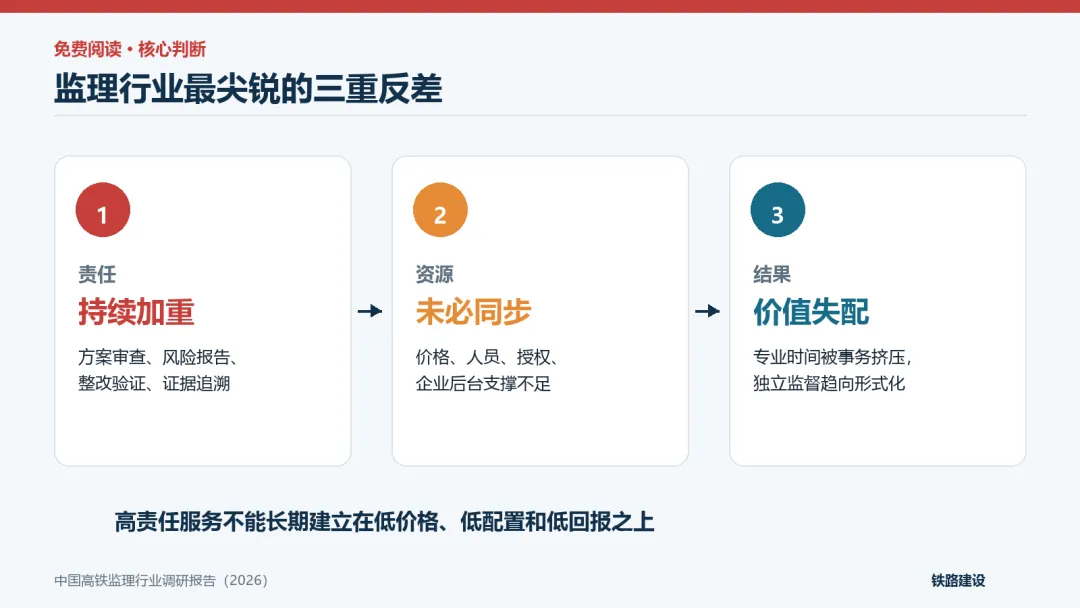

监理行业最尖锐的三重反差

---

一、三个反常识:监理行业真正的危机,并不是“项目少了”

谈到监理行业,不少人的第一反应是:铁路建设高峰过去了,项目少了,竞争自然更激烈。

这个判断只说对了一部分。

国家铁路局公开信息显示,2025年全国铁路完成固定资产投资9015亿元,同比增长6.0%;截至2025年底,全国铁路营业里程达到16.5万公里,高铁营业里程超过5万公里。铁路建设市场并没有消失,但建设任务的结构、风险和价值标准已经明显变化。

真正决定监理行业未来的,不是还有多少公里新线,而是谁能够适应以下三个反常识。

反常识一:路网越完善,剩下的项目未必越简单,反而可能越难

容易建设、边界清晰的项目逐步减少后,复杂山区、艰险地质、城市枢纽、既有线改造、跨专业接口和运营条件约束更加突出。过去按专业、按检验批推进的监理方法,面对的是更加密集的风险耦合。

隧道安全不只取决于一道工序是否合格,还取决于地质预报、监控量测、支护参数、施工步距和应急资源是否形成闭环;站房工程不只看土建观感,还要看设备房、管线通道、综合接地、预留预埋是否满足后续系统要求;既有线施工更不是“把新工程建好”那么简单,而是必须确保每一次临时转换都不把施工风险传导给运输安全。

项目越复杂,越需要独立、连续、跨专业的风险验证。问题在于,市场采购是否为这种能力支付了合理价格?

站前站后多专业接口检查

反常识二:监管要求越严,监理未必越有价值,也可能越形式化

2026年铁路建设安全监管制度继续强化真实到岗、实质履职、风险闭环和证据保存。按理说,监理的专业价值应当随之提高。

但如果建设单位只增加检查频次,企业只增加报表和平台,一线却没有增加真正懂专业的人,没有减少重复录入,没有建立清晰的风险升级路径,那么“严监管”就可能在项目端被转化为“多留痕”。

结果是:日志写得更长,未必更能说明风险;旁站照片更多,未必拍到了关键控制点;通知单数量增加,重复问题仍然发生;总监参加的会议越来越多,深入关键工点进行技术判断的时间却越来越少。

形式合规不能替代实质履职。监理行业最危险的变化,不是没有留下资料,而是留下了大量资料,却不能证明真正控制过风险。

反常识三:数字化系统越多,一线监理未必越轻松

不少项目已经拥有智慧工地、质量安全平台、视频监控、移动巡检、试验检测和电子档案系统,但现场人员仍要在多个入口重复填报同一问题。系统记录了“发生过什么”,却很少主动告诉管理者“什么正在变得危险”。

如果数字化只是把纸质表格搬到屏幕上,把一次填写变成多平台录入,它增加的不是管理能力,而是合规成本。

真正有效的数字化,应当自动关联工点、人员、工序、方案、检测数据和整改状态,让重复隐患能够被识别,让异常趋势能够被预警,让总监在有限时间里看见最需要决策的风险。

这也是未来监理企业分化的起点:有的企业继续出售驻场人数,有的企业开始出售风险识别、专业判断和数据治理能力。

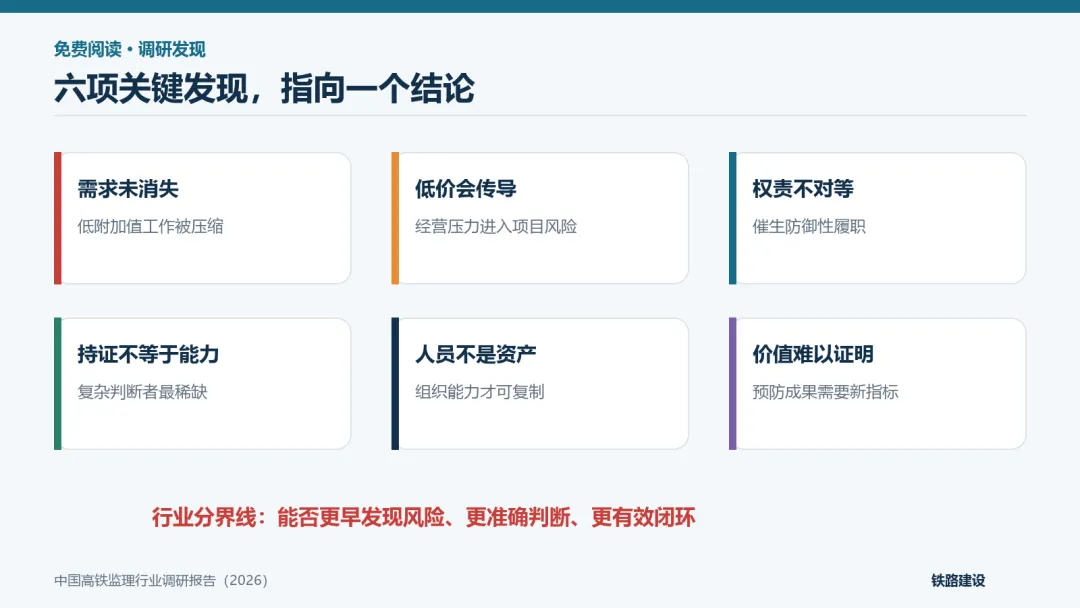

二、六项关键发现:行业不是没有价值,而是价值没有被正确生产、证明和购买

本报告对公开政策、官方统计、行业材料和铁路项目管理逻辑进行系统梳理后,形成六项关键发现。

报告六项关键发现

发现一:监理需求没有消失,但低附加值工作正在被压缩

高风险工程、既有线施工、多专业接口、联调联试和运营移交,对独立验证的需求只会增强;机械填表、重复拍照、简单传话和只按表勾选的工作,则会被标准化工具、集中后台和智能系统持续替代。

发现二:低价竞争已经不是企业自己的经营问题

当监理费无法覆盖合理履约成本,企业通常通过降低人员资历、减少技术支持、压缩培训轮休和延缓设备投入来消化。经营压力最终会沿着项目组织传导,变成监督深度不足、骨干流失和风险发现能力下降。

发现三:责任与控制能力不对等,是一线焦虑的制度根源

监理必须发现、制止、报告和验证问题,却不能直接决定施工资源、工期安排、合同支付和组织调整。如果授权不清、升级无门、报告问题反而被视为“不配合”,监理就容易转向防御性履职:首先证明自己“做过”,而不是集中力量把风险解决掉。

发现四:行业最稀缺的不是持证人数,而是能在复杂场景中作出可靠判断的人

资质和证书是门槛,不等于解决问题的能力。真正稀缺的是能够识别地质变化、审查重大方案、判断数据异常、处理专业接口、组织风险升级,并把判断转化为可执行指令和完整证据的人。

发现五:监理企业最大的资产不应是人员名单,而应是组织能力

如果企业做过几十个项目,经验仍只留在少数总监脑中,人员一走,项目又从头摸索,那么项目数量并没有转化为企业能力。未来企业的竞争力将体现在专业后台、标准工具、专家网络、人才梯队、数据系统和知识资产上。

发现六:监理价值长期被低估,一个重要原因是行业不会证明“避免了什么”

监理创造的价值往往是没有发生的事故、没有形成的缺陷、没有出现的返工。这种预防价值天然难以计量。若仍以到岗人数、通知单数量和资料厚度评价监理,采购方就很难区分高水平服务与形式履约,专业能力也难以形成价格溢价。

六项发现共同指向同一个结论:

高铁监理面临的不是单纯的市场收缩,而是旧有价值模式失效。行业能否继续存在,不取决于还能派出多少人,而取决于能否更早发现风险、更准确作出判断、更有效推动闭环,并用可信证据证明这些价值。

---

三、付费报告抢先看:真正需要重构的,不只是监理企业

如果只把问题归结为“监理费太低”,这份报告就没有必要继续读下去。

价格确实重要,但价格只是水面上的结果。水面之下,是采购逻辑、合同边界、项目授权、企业组织、人才机制和价值评价共同作用的结果。任何一方单独改变,都很难真正扭转行业。

付费部分将重点论证以下五个判断。这里先公布判断和局部解法,完整证据、责任矩阵、实施步骤及评价工具在后文展开。

判断一:最低价买到的不是“便宜监理”,而是一条隐蔽的风险传导链

监理服务成本中,人员费用只是最容易看见的一部分。复杂项目还需要总部专家支持、驻地和交通保障、培训轮休、数字化工具、试验检测配合以及不可预见风险准备。

当报价不足以覆盖真实履约成本,企业不会凭空消化差额,压力通常会沿着以下链条向下传递:

低价中标 → 项目预算压缩 → 骨干配置不足 → 一人覆盖多个工点 → 现场监督深度下降 → 资料替代实质履职 → 风险发现滞后 → 返工、延期和责任追溯成本上升

这条链说明,监理采购不能只比较“多少人、多少钱”,而应回答三个更重要的问题:项目有哪些重大风险?控制这些风险需要什么专业能力?监理最终必须交付哪些可验证成果?

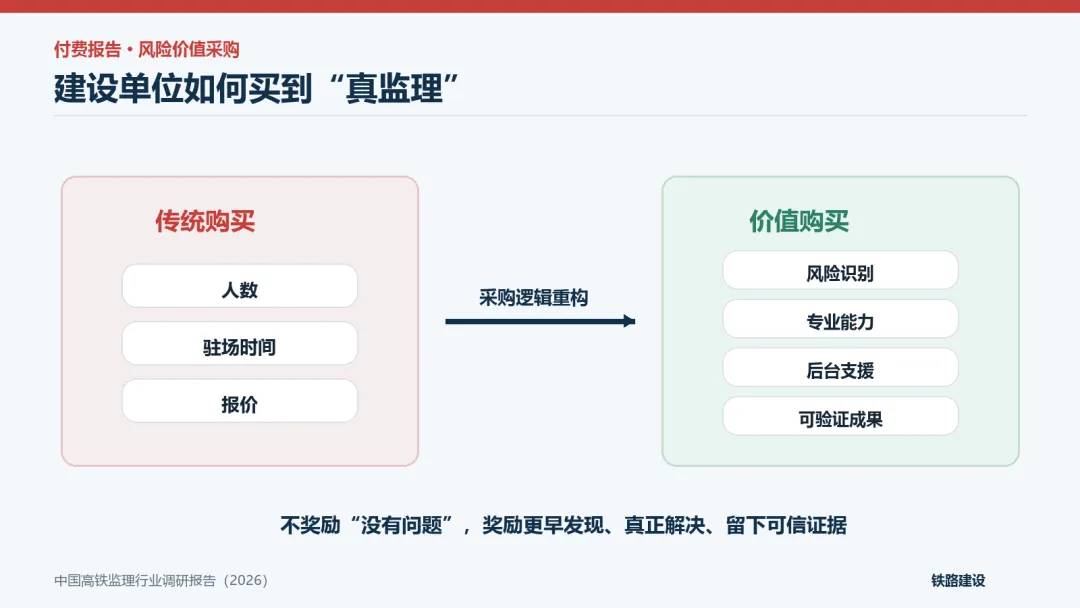

付费部分将给出一套“风险价值采购模型”,把地质复杂度、危大工程、营业线影响、多专业接口、工点分散程度和建设阶段转换纳入采购评分与人员配置,而不是在合同签订后再用行政命令弥补低价采购留下的能力缺口。

判断二:监理责任争议的根源,不是法规没有规定,而是项目权责没有形成闭环

铁路项目上最常见的争论之一是:“监理已经签字,为什么施工单位还要负责?”另一个同样常见的问题是:“监理发现问题,为什么推动不了整改?”

这两个问题看似矛盾,实则来自同一个根源:责任、权限、资源和证据没有被放在同一条管理链上。

施工单位承担施工组织、人员设备、技术交底、自检整改的主体责任;建设单位承担项目组织、资金保障、合同管理和重大协调责任;设计单位承担设计质量、现场服务、风险评估和变更响应责任;监理承担独立审查、过程监督、验收签认、制止报告和闭环验证责任。

监理签字不能替代施工主体责任,建设单位也不能把首要责任转化为“监理兜底”。与此同时,如果监理提出重大风险后没有清晰的升级路径,没有建设单位及时决策,没有合同措施推动整改,所谓“独立监督”就可能停留在纸面。

付费部分将通过“参建四方责任矩阵”和“风险升级路径图”,逐项厘清谁负责发现、谁负责决策、谁负责整改、谁负责复验、谁负责资源保障,解决项目上最容易扯皮的责任灰区。

判断三:总监真正稀缺的不是签字时间,而是风险决策时间

总监被会议、报表、迎检、协调和签字占满,是许多项目的共同现象。但总监岗位最不可替代的工作,本应是识别重大风险、审查关键方案、配置监督资源、决定问题升级并统筹跨专业接口。

如果一名总监每天处理大量低价值事务,却没有时间掌握重大风险工点、逾期未闭环问题、关键人员履职和监测数据异常,那么形式上的“总监在岗”,并不等于实质履职。

付费部分将提出“总监时间再分配模型”:哪些事项必须由总监亲自判断,哪些可以授权专业监理工程师,哪些应由企业后台集中处理;并给出总监周度风险驾驶舱的核心指标。目的不是给总监再增加一张表,而是把有限时间重新投向最可能影响质量安全的事项。

判断四:数字化能否形成生产力,只看它有没有替一线减少一次重复劳动、提前发现一个真实风险

系统数量、摄像头数量和数据总量,都不能直接证明数字化有效。真正的数字化监理,应当至少完成四件事:

1. 同一数据一次采集、多方调用;

2. 问题自动关联工点、工序、责任人和期限;

3. 相同隐患重复出现时主动提示;

4. 监测、检测和巡查数据异常时进入风险清单。

如果做不到这四点,数字化只是把纸质负担转化为电子负担。

付费部分不讨论宏大的“智慧监理平台”概念,而是从日志、旁站、验收、整改和监测五类高频业务入手,说明哪些字段必须统一、哪些数据可以自动生成、哪些风险必须由人判断,以及AI可以辅助到哪里、不能替代什么。

判断五:未来五年,行业淘汰的不是年龄大的人,而是无法把经验转化为判断和成果的人

青年从业人员担心没有发展,资深人员担心被数字化替代,企业担心培养的人留不住。这些焦虑都真实存在,但年龄并不是决定性变量。

低附加值工作——重复填表、机械拍照、简单转发、只会按检查表勾选——会持续被压缩;复杂地质判断、重大方案审查、跨专业接口管理、数据异常识别、合同证据管理和风险沟通能力会持续升值。

未来真正稀缺的,是能把多年经验转化为标准、案例、算法规则、审查清单和团队能力的人。一个只凭个人经验解决问题的专家很重要;一个能够让组织反复复制正确经验的专家,价值更高。

付费部分将分别为总监、专业监理工程师和青年从业人员设计一年、三年、五年能力路线,并回答一个每位从业者都必须面对的问题:你现在做的工作,有多少属于不可替代的专业判断,又有多少只是暂时还没有被系统接管的重复劳动?

四、这份报告最终要交付的,不是态度,而是五方都能执行的方案

监理行业改革不能只要求某一方“提高认识”。真正可落地的方案,必须让各方都看见自己的责任、成本与收益。

对建设单位

不是简单提高监理费,而是改变采购对象:从购买人员数量转向购买风险控制成果;同时明确授权、升级、延期服务和人员动态调整机制。建设单位得到的回报,是更早发现问题、更少返工和更可靠的开通条件。

对监理企业

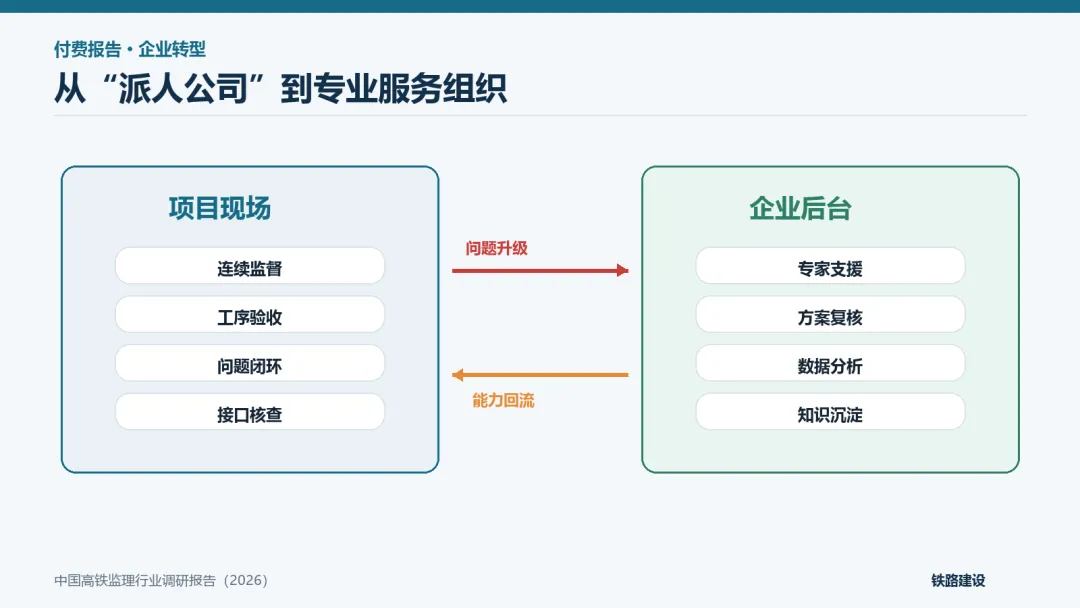

不是继续依赖扩张项目数量,而是建立“项目现场+企业后台”双层组织,把复杂问题从个人承担变成组织解决;通过风险产品、专家支持、标准工具和知识资产形成专业溢价。

对施工单位

不是把监理视为增加程序的外部阻力,而是把监理前置验证作为减少返工、降低争议和保护项目团队的重要机制。前提是监理必须提出有依据、可执行、能闭环的意见,而不是只发原则性通知。

对设计单位

不是交完图纸就退出,而是把现场核对、风险评估、设计巡查、接口确认和变更响应纳入完整履约链。设计问题越晚解决,付出的往往不是一张变更单,而是工期、投资和系统可靠性的叠加成本。

对监管部门和行业组织

不是单纯增加检查频次,而是推动责任边界、信用评价、合理取费、人员履职和数据标准协同改革,让真实履职者得到正向反馈,让低价低配和虚假到岗付出可识别的信用成本。

后续80%付费内容,将把上述方案进一步拆成“责任主体—实施动作—成果载体—评价指标—时间步骤”,避免停留在原则倡议层面。

但问题随之而来:

  • 一笔监理费到底如何被层层压缩,最终变成现场风险?
  • 建设单位、施工单位、设计单位和监理单位之间,哪些责任正在错位?
  • 总监、专监和监理员分别被什么事务消耗,怎样重新配置时间和责任?
  • 一家传统监理企业如何从“派人公司”转向“专业服务组织”?
  • 哪些岗位会被数字化压缩,哪些能力将在未来五年持续升值?
  • 监理的风险预防价值,究竟应该用什么指标评价?

接下来的部分,将以十章内容逐一拆解这些问题,并提供可直接用于企业经营、项目管理和个人发展的十套工具。

第一章 行业进入价值重构期:高铁监理面对的不是简单“下行”

隧道工程风险检查

一、行业判断:建设规模仍在,价值坐标已经改变

判断高铁监理行业,不能只看新开工项目数量,也不能把某一年度招标冷暖直接推演为行业终局。2025年全国铁路固定资产投资仍达到9015亿元,高铁营业里程已超过5万公里。这意味着中国铁路已经同时进入两个阶段:一端仍有新线建设、通道补强和区域联网;另一端则是庞大路网的完善、改造、验收、运营移交和全生命周期治理。

增量建设时期,行业关注“能不能尽快形成能力”;路网成熟时期,更关注“系统能否长期可靠运行”。监理需求不会随着线路里程增加而自然减少,却会从一般性现场见证,转向复杂风险验证、专业接口协调、数据可信性核查和开通条件确认。

市场真正发生的变化,是低难度、低差异化服务的价格持续承压,而能够处理复杂地质、营业线施工、枢纽改造、站前站后接口、智能建造和联调联试问题的能力更加稀缺。用一句话概括:项目总量决定行业有没有饭吃,复杂问题解决能力决定谁能吃到有价值的饭。

二、现场矛盾:单项工程都合格,为什么系统仍然开不起来

铁路工程按专业设计、分标段建设、分工序验收,最终却要作为一个完整系统运行。这种组织方式天然产生接口风险。

土建单位认为预留孔洞已经按图完成,设备安装单位进场后却发现位置、净空或荷载条件不满足;桥梁、路基分别验收合格,轨道精调时却暴露沉降控制和线形衔接问题;通信、信号、电力设备单体调试正常,系统联调时却因接口版本、供电条件或数据配置发生异常。

传统监理往往以专业和检验批为边界,只回答“本工序是否合格”。新阶段必须再追问三层:上一专业提供的条件是否真实完整?本专业形成的成果能否被下一专业使用?局部调整是否改变整个系统的安全边界?

这要求总监理工程师统筹接口,专业监理工程师理解上下游,建设单位建立跨标段协调机制,设计单位持续进行现场确认,施工单位不能只完成合同清单内的“局部最优”。任何一方只守自己的边界,都可能造成系统层面的失效。

三、政策逻辑:监管正在从“有痕迹”转向“有实效”

《建设工程质量管理条例》确立了建设、勘察、设计、施工和监理单位各负其责的基本框架。《铁路建设工程监理规范》(TB 10402—2019)规定了铁路监理的组织与工作要求。2026年印发的《铁路建设工程生产安全重大事故隐患判定标准》把关键岗位长期不在岗或者未实质履职纳入重大事故隐患判定范围;《铁路建设工程安全生产监督管理办法》自2026年9月1日起施行,进一步强调建设单位首要责任以及监理在方案审查、风险管控、隐患整改、报告和证据保存方面的职责。

这些制度释放的信号不是“多做几本台账”,而是要求责任主体真实存在、关键程序真实运行、发现问题真实处置、整改结果真实验证。未来监管越来越可能沿着问题链反查履职链:风险何时出现,谁应发现,谁作判断,谁决定处置,谁验证关闭,证据是否能够相互印证。

四、各方立场:为什么所有人都强调质量,现场仍然容易让位于进度

  • 建设单位面对投资、工期、外部协调和开通目标,希望问题快速解决;
  • 施工单位承担产值、成本和节点压力,希望减少停工与返工;
  • 设计单位同时服务多个标段,希望控制现场响应成本;
  • 监理单位承担过程监督责任,希望标准程序得到执行;
  • 运营单位关注开通后的安全稳定,不愿接受建设遗留风险。

各方目标都具有合理性,冲突来自时间尺度不同:进度压力是当天可见的,质量缺陷可能数月后才暴露;整改成本是当前发生的,运营风险却可能持续数十年。建设单位必须建立把长期风险纳入当期决策的机制,不能依靠个人协调维持平衡。

五、解决方案:建立“系统可靠性导向”的监理任务书

监理合同和项目策划不应只列人员数量与常规职责,还应形成四类成果:

1. 重大风险成果:重大风险清单、关键工序控制点和升级处置记录;

2. 接口成果:跨专业、跨标段接口清单及条件验收记录;

3. 数据成果:监测、检测、试验和巡查异常的关联分析;

4. 交付成果:静态验收、动态验收、问题销号和运营移交条件核查。

这四类成果把监理从“现场是否有人”转向“关键风险是否得到独立验证”。

本章工具:新旧监理需求对照表

维度
传统关注
新阶段重点
可验证成果
工程对象
单专业、单工序
系统接口、临时状态
接口清单、条件验收
风险控制
发现后整改
形成前预控
风险清单、预警记录
人员配置
按合同固定人数
按风险动态配置
月度配置调整表
数字化
电子填报
异常识别与决策支持
趋势分析、自动预警
成果评价
到岗率、资料数量
风险降低和闭环效果
重复问题率、闭环时效

第二章 生存真相:低价竞争如何把风险压到项目和个人身上

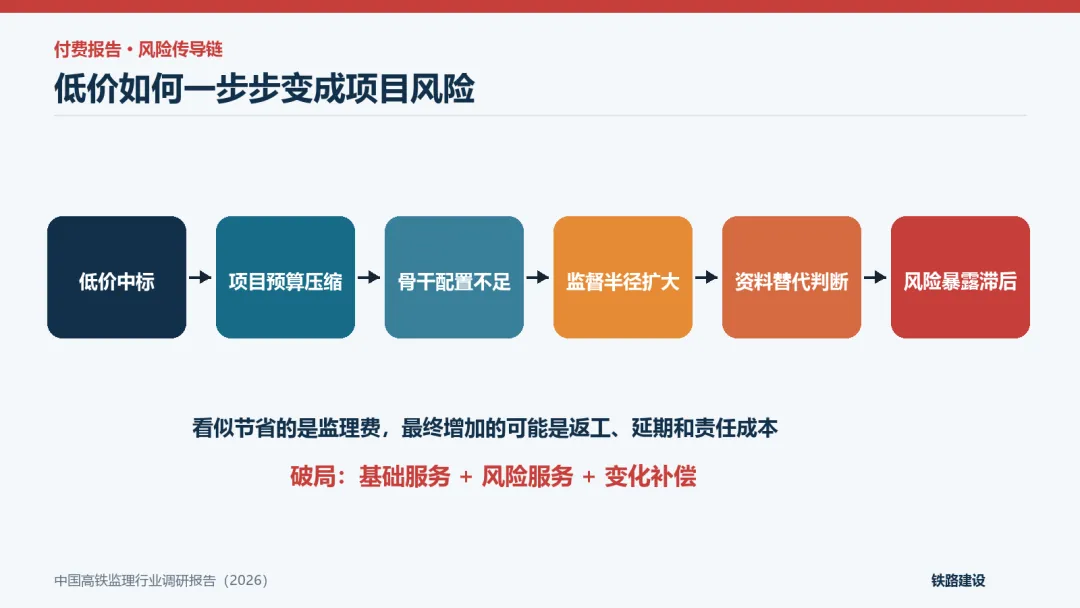

低价向项目风险传导的完整链条

一、行业判断:监理价格不是企业私事,而是项目风险资源的价格

监理是以专业人员为核心的责任型服务。报价不仅购买驻场时间,还应覆盖专业判断、组织协调、企业后台、持续培训、应急支援和责任风险。如果采购把复杂服务简化为人月单价比较,就会忽略不同人员之间巨大的能力差异,也无法反映不同项目之间的风险差异。

低价本身不必然导致低质。问题在于服务范围不减、责任不减、周期可能延长,而价格又不能覆盖合理投入。在这种条件下,企业只能从人员、保障和后台支持中寻找压缩空间。

二、现场矛盾:合同是一套配置,现场是另一套需求

投标阶段,企业通常按照招标文件配置总监、副总监、各专业监理工程师和监理员。施工展开后,风险并不按合同表格均匀发生:隧道进入不良地质段,桥梁转入高墩和连续梁施工,铺轨和四电集中进场,验收期多专业问题同时暴露,都会形成阶段性人员高峰。

如果合同只允许人员减少、不支持因风险增加而合理增配,或者服务延期没有清晰补偿,项目就会采用“一人多点、跨专业兼顾、关键期临时借人”的方式维持。纸面人数可能合格,真实监督半径却已经超过个人能力。

三、成本如何传导成风险

低价风险传导通常经历六步:

1. 经营端以取得项目为优先,报价压缩;

2. 公司把利润目标分解到项目;

3. 项目压缩高成本骨干、轮休和交通保障;

4. 一线人员覆盖工点增加,现场停留时间下降;

5. 为证明履职,人员倾向于优先完成可检查的表格和照片;

6. 深度审查、趋势分析、跨专业核查被挤压,风险更晚暴露。

这不是对所有低价项目的结果推定,而是一条需要采购方和企业共同防范的高概率机制。

四、各方立场:价格为什么总也谈不拢

建设单位担心高报价不能自动换来高质量;监理企业担心承诺高配置却无法获得合理费用;施工单位担心监理为了证明价值增加不必要程序;监管部门关心真实履职,不直接参与合同价格形成。

破解僵局不能简单规定“高价中标”,而应提高采购的可识别性:让投标人说明风险、配置、成果和后台支持,让建设单位能够区分真正有能力的方案与只增加人数的方案。

五、解决方案:实行“基础服务+风险服务+变化补偿”计价

1. 基础服务费覆盖合同约定周期内的常规人员和管理成本;

2. 风险服务费对应复杂地质、营业线、危大工程、多专业集中转换等专项任务;

3. 变化补偿机制处理非监理原因造成的工期延长、工点大幅增加和专业范围变化;

4. 成果挂钩机制评价风险前置发现、闭环效率和重复问题控制,但不得以“零问题”为目标诱导隐瞒;

5. 异常低价说明机制要求报价明显偏低的投标人证明其人员、后台和履约方案可持续。

本章工具:监理项目完全成本表

成本模块
主要内容
容易被忽略的风险
直接人员
工资、社保、津补贴、加班轮休
只算在岗工资,不算替休和储备
驻场保障
住宿、交通、通信、办公
工点分散导致实际交通成本上升
技术后台
专家审查、专项支持、应急支援
复杂问题完全依赖项目个人
能力建设
培训、取证、案例复盘
项目忙时首先被压缩
数字工具
终端、系统、数据维护
多平台重复投入却不能减员增效
周期风险
延期、阶段间歇、人员峰谷
服务延期无补偿,成本转嫁个人
责任准备
保险、法务、证据管理
只承担责任,没有风险准备

第三章 一线生存调查:总监、专监和监理员究竟难在哪里

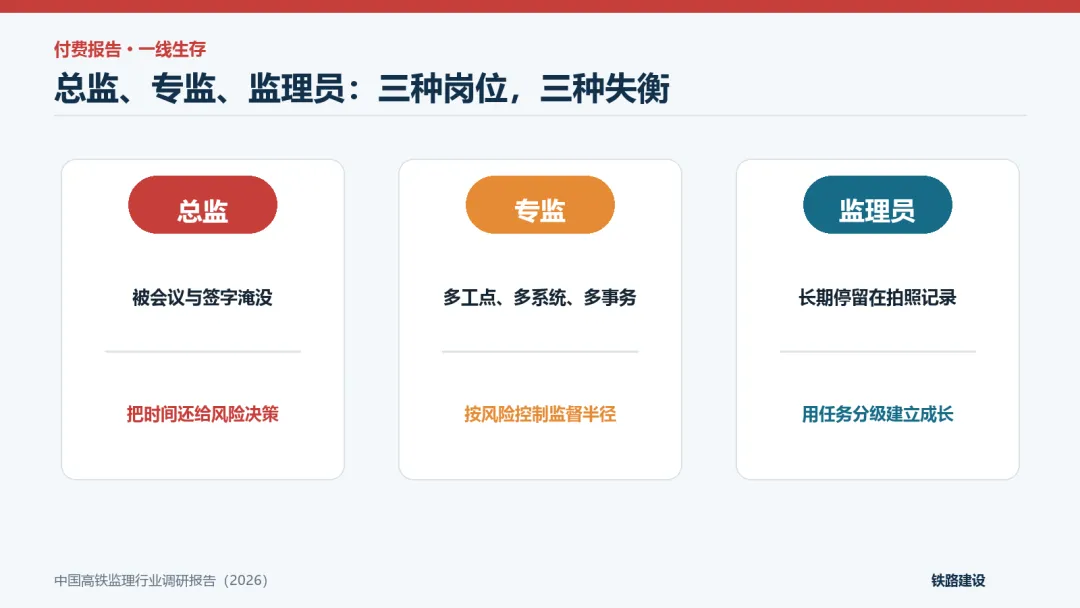

总监、专监和监理员的岗位压力与解法

一、行业判断:岗位困境不是个人吃苦问题,而是组织设计问题

一线监理长期驻外、工作时间不稳定、责任追溯周期长,这是铁路工程的职业特征。但如果把所有困难都解释为“工程人就要能吃苦”,就会掩盖不合理的组织安排。真正需要判断的是:哪些辛苦来自工程必需,哪些负担来自重复流程、职责错位和资源不足。

二、总监:名义上的项目核心,现实中的事务汇集点

总监既要对监理机构履职负责,又要参加建设单位会议、协调施工设计、审查方案、签署文件、接待检查、处理人员和费用问题。事项一多,总监最先被挤压的往往是现场风险研判时间。

一个有效履职的总监,每周至少应掌握:重大风险工点状态、危大工程方案执行、关键岗位到岗、监测检测异常、逾期整改、跨专业接口和下周施工转换。若这些信息不能形成简明驾驶舱,总监就会被大量碎片信息包围。

三、专业监理工程师:责任与事务的“夹心层”

专监要审查报验、巡视工点、组织验收、实施或组织旁站、核查试验数据、复验整改、填写日志并在多个系统录入。其最典型的风险不是“不工作”,而是同时处理太多工作,只能按紧急程度应付,难以按风险重要性排序。

解决办法不是继续要求“加强责任心”,而是明确监督半径,设定高风险阶段可覆盖工点上限,将重复资料交由标准工具和辅助岗位处理,把专业判断时间还给专监。

四、监理员:最贴近现场,也最容易被工具化

监理员承担大量旁站、巡视和记录工作,是发现现场变化的前哨。但部分项目把监理员长期固定在拍照、抄录和传递信息上,缺少系统培养。时间一长,人员既没有形成专业长板,也看不到晋升路径。

监理员培养应围绕真实任务分级:第一阶段会识别常见质量安全问题,第二阶段能独立完成规定项目检查,第三阶段能解释规范依据并提出处置建议,第四阶段具备专业监理工程师所需的审查、协调和证据能力。

五、驻外生活:不能用职业理想掩盖基本保障

住宿、轮休、交通、健康、保险和家庭支持,不是福利性点缀,而是长期稳定履职的基础。长期疲劳和高流动会直接损害风险识别质量。企业应把替休人员、强制休息、职业健康和重大责任保险纳入项目成本;建设单位也应避免用不合理考勤把人员“锁”在项目,而忽略真实履职效果。

六、各方可接受的改法

  • 企业承诺岗位合理负荷、轮休和成长路径,换取员工稳定履职;
  • 建设单位允许人员按施工阶段动态调整,但关键岗位变更必须经过能力审查;
  • 项目监理机构用风险清单分配工作,不按表格数量平均分派;
  • 从业人员必须持续提升专业判断和书面表达,不能只要求待遇改善而拒绝能力评价。

本章工具:岗位责任—权限—能力表

岗位
必须亲自承担
应获得的权限
核心能力
不宜长期占用的事务
总监
重大风险决策、关键方案、升级报告
资源调配、停工建议、企业支援
系统判断、组织协调、责任把控
重复录入、一般资料校对
专监
专业审查、巡视验收、整改复验
工序拒绝、问题签发、复查安排
专业判断、证据表达、接口意识
无边界跨专业兼岗
监理员
现场观察、规定旁站、真实记录
异常上报、拒绝虚假记录
基础识别、记录、沟通
纯拍照、纯跑腿、长期无培养

第四章 十大结构性问题:行业为什么知道问题却长期改不动

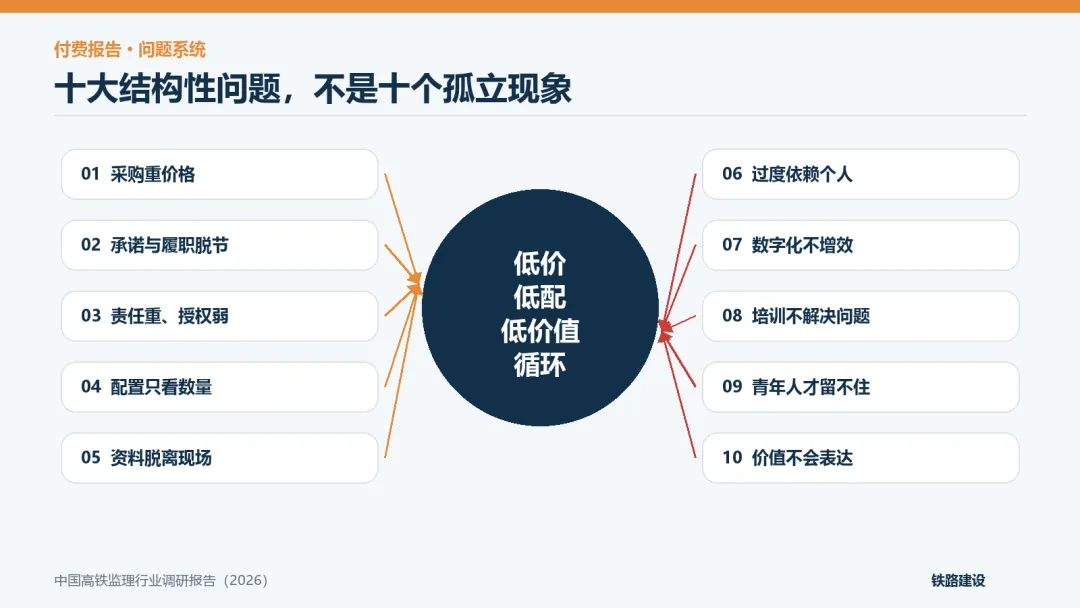

高铁监理行业十大结构性问题

一、问题不是孤立存在,而是相互强化

行业长期争论的许多问题看似分散,实际构成闭环:采购重价格导致低配,低配导致项目依赖个人,个人过载导致资料化履职,资料化履职又使采购方难以识别真实能力,于是下一轮继续压价。要打破循环,必须同时改变采购、组织、人才和评价,不能只治理末端表现。

二、十大问题及纠偏动作

问题
现场表现
深层机制
主要后果
牵头纠偏
1. 采购重价格
方案差异小,报价决定性强
风险和成果不可比
优质能力无溢价
建设单位建立风险价值评分
2. 承诺与履职脱节
投标骨干难长期到岗
人员锁定与项目周期矛盾
名义配置强、实际支持弱
建设单位和企业实行履职核验
3. 责任重、授权弱
问题报告后推动困难
升级与合同措施不清
防御性留痕
明确分级升级和决策时限
4. 配置只看数量
不同风险阶段人数固定
未建立风险工作量模型
高峰期监督稀释
按月动态配置与复核
5. 资料脱离现场
事后补填、同源数据矛盾
现场与资料两条线
证据失真、验收风险
一次采集、过程同步、交叉验证
6. 过度依赖个人
换总监即换方法
企业后台和标准缺失
能力不可复制
建专业中心与专家支援
7. 数字化不增效
多平台重复填报
系统按部门建设
一线负担增加
统一数据标准和入口
8. 培训不解决问题
学时完成、能力不变
培训与岗位风险脱节
证书多、判断弱
案例考核和任务认证
9. 青年人才留不住
入行后看不到成长
回报、轮休、导师机制不足
年龄结构断层
分级培养和专业双通道
10. 价值不会表达
只统计通知单和旁站数
预防价值难计量
被视为成本项
建立结果与过程结合指标

三、政策依据与治理重点

现行法规并没有把质量安全责任只压给监理。施工主体责任、建设单位首要责任、设计质量责任和监理责任共同构成治理体系。项目制度应避免两种极端:一是“监理签字即全部免责”,二是“施工负责所以监理无需负责”。监管检查也应从单纯看资料数量转向验证问题链、决策链和证据链是否一致。

四、解决方案:每个问题实行“四定一评”

所谓“四定一评”,即定责任主体、定整改动作、定成果载体、定完成时限,并对实际效果进行评价。比如治理旁站形式化,不能只要求“加强旁站”,而应明确施工单位提前报验、监理确定关键控制点、旁站人员记录异常、专业监理工程师复核、总监抽查有效性,并用问题发现质量而不是照片数量评价。

第五章 四个现场剖面:监理价值为什么在关键时刻才能看见

隐蔽工程覆盖前的现场验收

一、监理日志:写得多,不等于证明得了履职

流水账式日志常写“现场巡视,施工正常”“检查钢筋,符合要求”。这类文字既没有工点、工序和数据,也没有风险判断,发生争议时无法还原监理做了什么。

有效日志至少包含六个要素:时间地点、施工状态、检查依据、发现事实、处置动作、后续结果。日志不追求长,而追求事实能够与报验、影像、通知单和复验记录互相印证。

现场冲突:一线担心写得越具体责任越大,于是倾向模糊表述。实际上,真实、边界清晰的记录更能证明已履行发现、制止和报告职责;模糊记录才会在追责时失去解释力。

二、旁站:人在现场,不等于有效控制

旁站最容易被误解为“全过程站着看”。有效旁站应围绕关键工序和控制点:开始前确认条件,过程中观察关键参数和异常,出现偏差时及时制止或报告,结束后核查结果并形成记录。

旁站人员不能替施工单位指挥作业,也不能代替施工自检。施工单位应提供方案、人员、设备和自检条件;监理负责独立验证。若施工条件不具备,旁站的正确成果可能是“不允许开始”,而不是陪同完成。

三、整改闭环:发出通知单,只完成了三分之一

完整闭环包括问题定义、责任认领、原因分析、整改实施、复验确认和同类预防。很多项目只做了“发现—回复”,施工单位上传几张照片,监理点击关闭,没有验证实体,也没有判断相同问题是否在其他工点重复发生。

建设单位应关注逾期率和重复发生率,监理应对重大问题现场复验,施工单位应对重复问题开展原因分析。关闭一条记录不等于消除一个风险。

四、总监履职:从签字中心回到风险决策中心

总监不可能亲自处理所有工点,但必须确保重大风险有人盯、关键方案有人审、异常信息能上来、逾期问题能升级。企业应把一般资料的格式校核集中处理,让总监把时间用于四类事项:高风险施工转换、重大方案偏离、数据异常趋势、跨单位责任争议。

本章工具一:有效日志六要素

何时何地—正在做什么—依据什么检查—发现什么事实—采取什么动作—结果如何验证

本章工具二:整改闭环六步法

问题定性 → 责任到人 → 查明原因 → 实施整改 → 独立复验 → 同类预防

本章工具三:有效旁站检查卡

阶段
必查事项
不合格处置
开始前
方案、人员、设备、材料、自检、环境条件
条件不足不开始
过程中
关键参数、工序顺序、异常变化、试验取样
立即制止并报告
结束时
实体结果、原始数据、遗留问题
未验证不得签认
事后
记录、影像、报告关联
当日归集,禁止事后编造

第六章 责任边界重画:建设、施工、设计、监理谁该对什么负责

参建各方现场协调

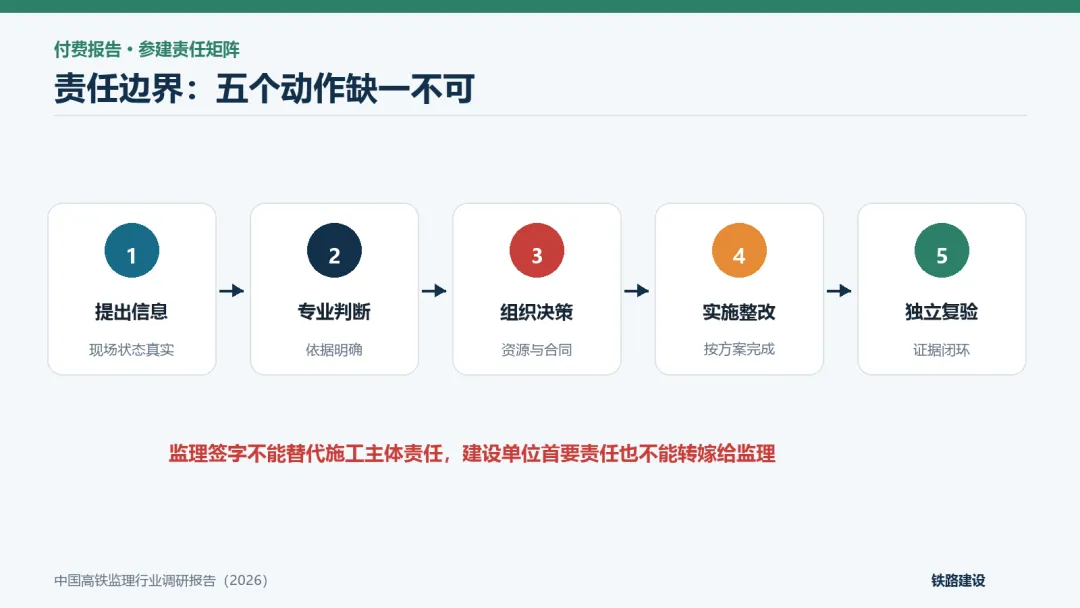

责任闭环的五个必要动作

一、行业判断:责任不清的结果不是“大家都负责”,而是关键时刻无人负责

铁路项目参建主体多、合同关系复杂,最容易出现责任叠加与责任真空并存。一方面,多个单位在文件上都写着“负责质量安全”;另一方面,真正遇到地质异常、方案偏离、接口冲突和工期调整时,却可能没有人及时作出资源与技术决策。

责任边界不能只回答“出了事追究谁”,更应回答风险形成过程中谁先行动。一个可执行的责任体系至少包括五种角色:提出信息、专业判断、组织决策、实施整改、复验关闭。五种角色可以由不同主体承担,但不能缺位,也不能用一张监理签字替代全部角色。

二、建设单位:首要责任不是事事亲自做,而是确保治理体系有效运行

《铁路建设工程安全生产监督管理办法》明确建设单位安全生产首要责任。首要责任的核心,是设定合理工期和合同条件,保障安全费用,选择合格参建单位,组织重大风险协调,对监理和施工上报的重大问题及时决策,并确保问题没有在单位之间悬空。

建设单位常见的责任错位有两种:一种是深入代替施工和监理做具体技术管理,造成多头指挥;另一种是把监理签字视为免责依据,对工期、资金、设计协调和外部条件等自身能够控制的事项不及时决策。

正确做法是“管体系、管资源、管重大问题、管结果”,而不是替代各方日常履职。

三、施工单位:主体责任不能被报验程序转移

施工单位负责施工组织、方案落实、作业人员、机械设备、材料质量、技术交底、自检和隐患整改。报监理验收的前提应是施工单位已经完成真实自检,而不是让监理成为第一检查人。

现场常见的“边干边报、未检先报、催着签字”,本质上把施工自控责任推向监理。监理即使验收通过,也不能免除施工单位对施工质量的主体责任;反之,监理若未尽到独立检查义务,也应承担相应监理责任。两种责任并行,不是互相替代。

四、设计单位:设计责任不能止于图纸交付

复杂地质、既有线改造和多专业接口项目中,设计与现场不可能完全分离。设计单位需要通过现场核对、设计巡查、风险评估、技术交底、变更设计和接口确认持续履职。

当现场条件与设计假设不一致时,施工单位不能擅自以“优化”为名改变关键参数,监理也不能以经验替代设计确认。建设单位应规定设计响应时限和升级机制,避免现场在“等图”与“先干”之间被迫选择。

五、监理单位:不包办,但必须独立判断、敢于制动

监理的责任边界包括:审查应审事项,检查现场状态,见证或平行检验关键数据,验收符合条件的工程,对不符合要求的行为提出整改或停工建议,跟踪验证结果,并按规定向建设单位或有关部门报告。

监理不能替施工单位编方案、做自检、指挥班组,也不能替建设单位作投资与工期决策。但“不能替代”绝不等于可以旁观。发现重大风险后没有制止、没有报告、没有留下证据,同样属于失职。

六、运营单位与检测机构:不能成为责任矩阵中的空白

运营单位在既有线施工、联调联试和开通条件确认中掌握关键运营规则,其意见应前置进入施工组织和接口验收。检测机构对取样、检测、原始记录和报告真实性负责;监理的见证和核查不能替代检测机构自身责任。

本章工具:参建主体责任矩阵

事项
建设单位
施工单位
设计单位
监理单位
运营/检测
合理工期与资源
决策、保障
提供实施测算
提供技术条件
提示风险
运营提出窗口条件
专项施工方案
督促重大协调
编制、论证、执行
提供设计依据
审查、监督执行
必要时参与审查
施工自检
监督体系运行
主体实施
技术支持
独立验收
检测提供真实数据
设计变化
组织审批
提出并按批复实施
判断、出具文件
审查手续、监督落实
运营确认相关影响
重大隐患
组织决策与资源
停止作业、整改
提供技术方案
发现、制止、报告、复验
按职责联动
接口条件
牵头统筹
提供真实完成状态
明确标准
联合核查
接收方确认可用性
竣工交付
组织验收
提交真实成果
确认设计符合性
审核、签署意见
运营参与、检测担责

风险升级路径

一般问题由专业监理工程师提出并限期整改;涉及多专业、合同资源或反复发生的问题升级至总监和建设单位项目负责人;涉及重大事故隐患、拒不整改或可能危及运营安全的问题,必须停止相关作业并按照规定报告。每一级均应明确响应时限,不能让“已经上报”成为长期不决策的借口。

第七章 监理企业突围:从“派人公司”变成专业服务组织

项目现场与企业后台双层组织

一、行业判断:资质决定能否入场,组织能力决定能否活下去

传统监理企业的扩张往往依靠资质、业绩和人员数量。未来这些仍是门槛,却难以构成持续优势。客户真正愿意为之付费的,是企业解决复杂问题的稳定能力,而不是偶然碰到一个优秀总监。

企业转型的核心,是把分散在个人和项目中的经验变成组织可以持续调用的产品、专家、标准、数据和人才体系。

二、重做产品:从岗位清单转向风险成果

企业应在基本施工监理之外,形成可组合的专业产品:复杂隧道风险控制、桥梁高墩和连续梁专项监督、营业线施工条件核查、站前站后接口管理、试验检测数据治理、联调联试问题闭环、竣工资料预验收等。

产品化不是把服务切碎收费,而是把“企业会什么、如何做、交付什么、怎样评价”讲清楚。只有成果可描述、过程可复制、质量可评价,专业能力才可能形成价格差异。

三、重做组织:“项目现场+企业后台”双层运行

项目监理机构负责现场连续监督,企业后台负责复杂问题支援、重大方案复核、数据分析、法律合同咨询、人员培训和案例沉淀。

后台不能只是挂名专家库,应设定响应机制:一般问题在约定时限内在线答复,重大方案组织会审,重大险情立即支援,重要结论进入企业知识库。项目也必须承担义务:问题描述完整、现场资料真实、处置结果反馈。

四、重做人才:从“证书配置”转向“任务认证”

证书证明基本资格,不能完全证明复杂任务能力。企业可建立任务认证:能否独立审查隧道专项方案,能否组织连续梁关键工序监督,能否识别监控量测趋势异常,能否统筹站前站后接口。

员工完成真实案例、通过专家答辩并持续复核后取得内部能力等级。薪酬、项目任用和晋升与任务能力挂钩,才能让专业成长获得真实回报。

五、重做数字化:先统一最小数据集

监理与检测人员共同核查试验数据

企业不必一开始建设庞大平台。应先统一工点、工序、问题、风险、责任人、期限、复验和证据八类核心字段,让不同项目数据可以比较。随后再实现自动台账、重复问题识别、逾期提醒和风险趋势分析。

AI可用于资料初审、规范检索、相似案例推荐和风险线索提示,但不能替代现场真实性确认、重大技术判断和责任签署。企业必须保留人工复核和数据权限管理。

六、重做知识:项目结束不是撤场,而是完成知识交付

每个项目至少沉淀:重大风险案例、典型质量问题、专项方案审查要点、接口问题、合同争议、监管检查反馈和有效改进措施。知识条目必须包含适用条件和失效边界,避免把某一项目经验机械复制到所有场景。

七、改善基本保障:稳定本身就是质量能力

建立透明薪酬、正常轮休、驻地保障、职业健康、责任保险和跨项目衔接机制。对于长期艰苦地区、夜间高风险作业和重大责任岗位,应体现差异化补偿。企业不能一边要求员工承担长期责任,一边把所有经营不确定性转嫁给个人。

本章工具:企业能力地图

能力层
必备内容
判断标准
市场与产品
风险产品、服务边界、成果清单
能解释专业溢价来源
项目交付
标准流程、动态配置、质量复核
不依赖单一总监维持
专业后台
专家、方案审查、应急支援
有响应时限和闭环记录
人才体系
岗位模型、任务认证、双通道
能培养并留住专业骨干
数据能力
统一字段、分析模型、知识检索
数据能减少劳动、提示风险
经营保障
完全成本、现金流、延期补偿
不以长期低配维持利润

第八章 建设单位如何买到“真监理”,而不是买到一份人员名单

从传统采购转向风险价值采购

一、行业判断:采购机制决定监理把精力用在哪里

如果招标主要评价报价和简历数量,投标人自然会把精力放在压价和组织材料上;如果履约考核主要统计到岗、通知单和资料册数,项目自然会优先生产这些可计数成果。建设单位期待的行为,必须通过采购、合同和考核形成一致信号。

二、采购:先识别项目风险,再确定监理需求

招标前由建设单位组织设计、工程、安全、运营等专业,对项目风险进行分类:复杂地质、危大工程、营业线影响、接口密度、工点分散、工期压缩、智能系统和验收转换。监理人员与专项成果应由风险决定,而不是机械套用相同模板。

评标时重点考察投标人如何识别本项目风险、如何安排关键阶段人员、企业后台怎样支援、发生重大问题怎样升级、项目经验如何转化为本项目措施。泛泛复制规范条文的方案不应获得高分。

三、合同:把变化管理写进去

铁路项目周期长,风险会变化。合同应明确人员动态调整条件、关键人员替换标准、建设工期延长补偿、服务范围增加计价、专家支援要求和数字化数据权属。否则现场只能依靠临时协调,最后损害双方信任。

四、授权:让监理意见进入决策闭环

监理对一般质量安全问题可直接要求整改;对不具备开工条件的工序有权不予签认;对重大风险提出停工建议并立即升级。建设单位必须明确接报部门、决策人员和响应时限。监理的权力不是无限扩大,而是让其法定和合同职责有可执行通道。

五、考核:不奖励“没有问题”,奖励更早发现和真正解决

“零问题”可能意味着管理优秀,也可能意味着不愿报告。更合理的指标包括重大风险前置识别率、关键工序一次验收情况、逾期整改率、重复问题率、接口问题前置关闭率、数据异常响应时间、总监重大风险掌握程度和建设单位抽查一致性。

考核必须区分监理发现问题与监理自身失职。主动发现并推动解决不应扣分;应发现而未发现、发现后未升级、复验不真实才应追责。

六、各方收益

建设单位减少返工、延期和开通遗留问题;施工单位获得明确、稳定、可预期的验收标准;监理企业能够通过能力而不是压价竞争;监管部门获得更真实的履职数据。

本章工具:采购与履约评价建议

评价项
建议关注
应避免
项目理解
风险识别与阶段重点
大篇幅复制项目概况
人员方案
能力匹配、峰值配置、替补机制
只比证书和人数
技术后台
专家结构、响应流程、案例证据
只有专家名单无调用机制
实施方案
审查、旁站、接口、数据、验收成果
只复制规范条文
价格评价
完全成本合理、异常低价说明
单纯最低价导向
履约考核
风险发现质量、闭环效果、重复问题
用通知单数量代替价值

第九章 从业人员未来五年能力路线:什么人会升值,什么工作会被压缩

铁路监理专业经验的代际传承

一、行业判断:经验仍然重要,但未经结构化的经验正在贬值

数字化不会自动替代监理,却会优先替代标准明确、重复频繁、主要依靠信息搬运的工作。仅仅“在现场多年”不再足以形成优势。经验必须能够解释判断依据、适用条件和处置结果,才能转化为可信能力。

二、未来持续升值的六类能力

1. 复杂技术判断:识别地质、结构、设备和工艺异常;

2. 重大方案审查:看出方案与现场、资源和风险是否匹配;

3. 跨专业接口管理:理解上下游条件和系统影响;

4. 数据研判:从监测、检测和过程数据中识别趋势;

5. 合同与证据能力:把事实、依据、责任和程序表达清楚;

6. 组织沟通能力:推动建设、施工、设计和运营形成决策闭环。

三、总监路线:从项目协调者升级为风险治理者

一年内建立重大风险清单和时间管理方法;三年内形成至少一个复杂专业或综合管理长板;五年内具备跨项目指导、企业标准建设和人才培养能力。总监的最高价值不是亲自处理所有问题,而是建立一个问题不会被遗漏、重大风险能够快速升级的组织系统。

四、专业监理工程师路线:从检查者升级为专业判断者

一年内吃透本专业验收标准、常见问题和证据要求;三年内具备专项方案审查、异常分析和接口协调能力;五年内形成可复制的专业工具和案例课程。专监要能回答的不只是“合不合格”,还包括“为什么、风险在哪里、怎样纠正、如何证明”。

五、青年人员路线:避免长期停留在记录层

入行第一年重点训练真实记录、识图、测量和基本风险识别;第二至三年跟随专业导师完成完整工序和问题闭环;第三至五年选择桥梁、隧道、轨道、四电、安全、试验或合同数据等专业长板,并承担小型审查和协调任务。

企业应提供任务机会和导师,从业者也要主动积累个人案例库。职业成长不能只等待证书年限到期。

六、个人知识资产

每次解决问题后,记录场景、异常、依据、判断、处置和结果;注意隐去项目敏感信息。持续积累后,形成个人检查清单、案例库和专业文章。能清晰表达复杂问题,是专家能力的一部分。

本章工具:12个月能力提升清单

季度
核心任务
可验证成果
第1季度
梳理岗位标准与高频风险
一份个人风险地图
第2季度
完成三个真实问题闭环
三份匿名案例复盘
第3季度
学习数据分析和证据表达
一套趋势图或审查清单
第4季度
承担一次分享或专项任务
课程、报告或专项成果

第十章 未来五年:高铁监理行业的三种结局

一、情景一:继续低价内卷——企业还在,行业能力变薄

如果采购仍以低价为主、企业继续依靠派人、项目继续用资料数量证明履职,那么行业可能维持表面规模,但骨干人员减少、青年吸引力下降、项目能力差异扩大。监管越严,一线越倾向防御性留痕,最终形成“资料越来越完整、真实判断越来越稀缺”的悖论。

二、情景二:局部专业化——少数企业形成高价值能力

部分企业会在复杂隧道、营业线施工、特殊桥梁、四电接口、联调联试、数据治理和全过程咨询领域形成专长。一般驻场业务继续压价,高风险专项服务获得一定溢价。行业呈现明显分层:资质型企业维持基本市场,专业型企业获得关键任务。

三、情景三:系统性重构——监理由驻场人力转向风险服务

更理想的情景是建设单位按风险采购,合同允许动态配置和变化补偿,监管评价真实履职,监理企业建立后台与知识体系,从业人员按任务能力成长。监理交付从人数、表格和检查次数,转向风险识别、专业判断、整改闭环、接口验证和可信数据。

四、决定行业走向的五个变量

1. 采购能否识别并支付专业价值;

2. 建设单位能否建立责任与授权闭环;

3. 企业能否把个人经验变成组织能力;

4. 数字化能否减少劳动并提高风险发现;

5. 职业回报能否吸引和留住下一代专业人员。

五、最终判断

监理制度不会因为数字化而自然消失,也不会因为责任加重而自动获得尊重。未来被淘汰的,首先是只提供形式到岗、机械检查和资料流转的低附加值服务;持续升值的,是能够在复杂项目中提供独立、可信、可追溯判断的专业组织。

真正淘汰监理企业的,不是市场变小,而是企业长期无法证明自己降低了什么风险、避免了什么损失、为运营留下了什么可靠条件。

---

工具一 高铁监理十大问题诊断表

每项按0—3分评价:0分为未建立,1分为有制度但执行弱,2分为基本有效,3分为稳定有效。总分低于15分属于高风险,15—23分属于改进区,24分以上仍需对低分项专项治理。

诊断项
核心问题
证据来源
风险采购
监理需求是否由项目风险决定
招标文件、评标办法
真实到岗
关键人员是否实质履职
现场抽查、工作成果
权限闭环
重大问题是否有升级和决策时限
管理制度、实例记录
动态配置
人员是否随施工阶段调整
月计划、风险清单
现场资料一致
记录能否与实体和数据印证
日志、影像、报验
企业后台
复杂问题能否获得专家支持
调用记录、审查意见
数字增效
系统是否减少重复录入
流程统计、人员反馈
培训有效
培训是否改变岗位能力
案例考核、任务认证
人才稳定
骨干和青年是否有成长与保障
流动、轮休、晋升记录
价值评价
是否评价预防和闭环效果
履约考核、项目复盘

工具二 参建四方责任边界卡

项目出现争议时,先按以下五问快速定位:

1. 谁掌握最初信息,是否及时提出?

2. 谁拥有专业判断责任,是否给出明确意见?

3. 谁拥有资源和合同决策权,是否在时限内决策?

4. 谁负责实施,是否按批准方案完成?

5. 谁负责独立复验,证据是否完整?

五问不能被一句“监理已签字”或“施工单位负责”替代。具体事项使用第六章责任矩阵判定。

工具三 监理项目风险—人员动态配置表

风险因子
配置动作示例
地质复杂度
条件稳定
局部异常
不良地质集中
增配岩土/隧道骨干
危大工程密度
阶段集中
多工点并行
增配安全与专业人员
营业线影响
邻近施工
封锁转换
配置营业线经验人员
接口密度
单专业
多专业顺序交接
多专业交叉
设接口专责与联合核查
工点分散度
集中
一般分散
长距离多工点
增加交通与巡视分组
阶段转换
常规施工
铺轨或四电进场
联调联试/验收高峰
短期增配对应专业

使用方法:每月由总监组织评估下月风险,形成增配、减配、专家支援和巡视频次建议,报建设单位确认。不得只在人员减少时使用“动态配置”。

工具四 总监周度重大风险驾驶舱

总监每周至少掌握八项信息:

1. 本周重大风险工点及状态;

2. 下周危大工程和施工转换;

3. 重大方案审查与执行偏差;

4. 监测、检测和试验异常;

5. 逾期未关闭问题;

6. 同类问题重复发生情况;

7. 关键人员到岗与履职;

8. 跨专业、跨标段和运营接口问题。

驾驶舱只展示需要决策的事项,不重复汇总普通日报。每项必须有风险等级、责任人、最后期限和下一动作。

工具五 有效旁站检查卡

旁站前

  • 施工方案已批准,技术交底真实完成;
  • 人员、设备、材料、试验和环境条件满足要求;
  • 施工单位自检完成;
  • 关键控制点、停止点和异常处置已经明确。

旁站中

  • 工序顺序与方案一致;
  • 关键参数有原始数据;
  • 人员和设备变化没有突破安全边界;
  • 异常情况已经制止、记录并报告。

旁站后

  • 实体结果和原始数据完成核查;
  • 遗留问题有明确处置;
  • 记录、影像、试验与报验能够关联;
  • 不具备签认条件时明确拒绝理由。

工具六 整改闭环台账字段

字段
填写要求
唯一编号
一个问题一个编号,避免重复建单
工点与部位
能定位到具体实体
事实描述
写现状和数据,不只写“违反规定”
依据
对应法规、标准、设计或方案条款
风险等级
决定响应时限和升级层级
责任单位/人
明确实际整改责任
原因分析
重大或重复问题必须填写
整改措施与期限
可执行、可验证
复验方式
现场、检测、资料或联合复验
关闭结论
谁复验、何时关闭、证据位置
同类预防
是否扩大排查、是否修订流程

工具七 监理企业经营健康度自检表

企业管理层每季度回答以下问题:

  • 单个项目是否按完全成本核算,而非只看收支差额?
  • 前五大客户和前五大项目收入占比是否过度集中?
  • 服务延期是否有合同补偿和证据?
  • 高风险项目是否配备总部技术后台?
  • 骨干离职后是否存在不可替代的能力空洞?
  • 员工培训、轮休和保险是否真实计入报价?
  • 项目经验是否在撤场前完成知识交付?
  • 数字化投入是否减少工时或提高风险发现?
  • 是否存在长期依靠低薪、欠休和临时借人维持的项目?
  • 企业能否用三个真实案例证明专业价值?

若连续两个季度有四项以上无法肯定回答,说明企业增长可能建立在不可持续的履约基础上。

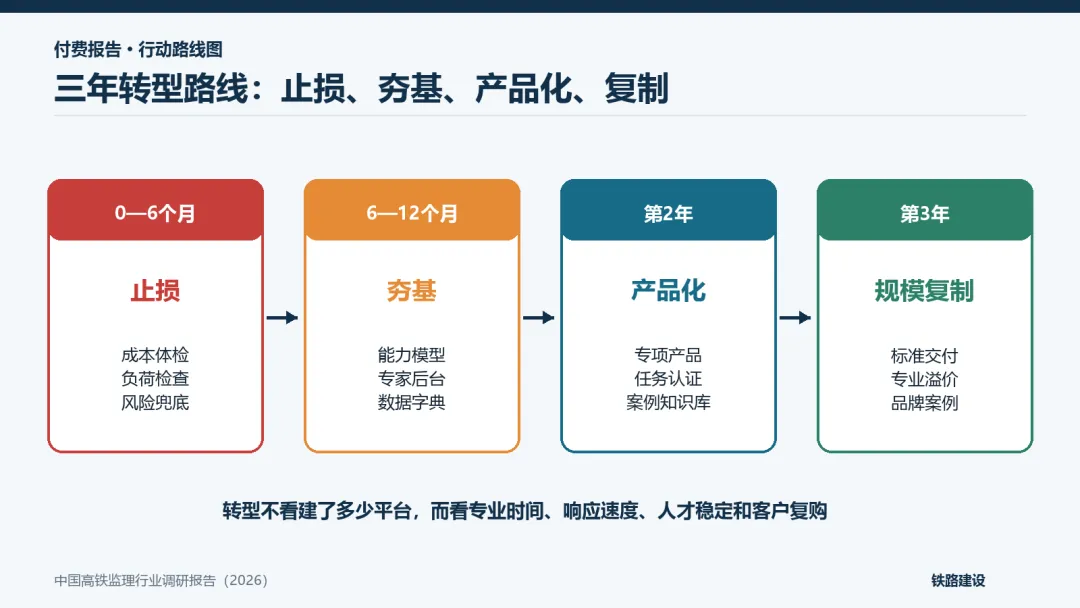

工具八 监理企业三年转型路线图

监理企业三年转型路线

阶段
重点任务
核心成果
0—6个月:止损
项目成本体检、人员负荷检查、清理重复报表、重大风险兜底
项目红黄绿清单
6—12个月:夯基
建能力模型、专家响应机制、统一核心数据字段
岗位标准、专家后台、数据字典
第2年:产品化
形成3—5项专项监理产品,建立任务认证和案例库
产品手册、认证体系、知识库
第3年:规模复制
用后台、数据和标准支撑多项目,形成品牌案例
可复制交付体系、专业溢价

转型考核不以“建了几个平台、编了多少制度”为主,而看项目是否减少重复劳动、复杂问题响应是否加快、骨干是否稳定、客户是否愿意为专项能力再次采购。

工具九 建设单位监理采购与履约评价指标

采购建议权重(示例,项目可调整)

  • 项目风险识别与监理策划:20%;
  • 关键人员真实能力与投入:20%;
  • 企业专业后台与案例:15%;
  • 动态配置和应急支援:10%;
  • 数字化与数据治理:10%;
  • 服务成果和质量保障:15%;
  • 报价合理性:10%。

不建议把示例权重机械照搬。重大复杂项目应提高风险策划、专业后台和关键人员权重。价格评价应识别异常低价,而不是保证最高报价中标。

履约评价指标

  • 重大风险按期识别和升级率;
  • 关键工序检查覆盖与一次验收情况;
  • 整改按期闭环率和重复问题率;
  • 监测检测异常响应时效;
  • 接口问题前置关闭率;
  • 总监和关键人员实质履职;
  • 资料与现场一致性;
  • 专家后台响应质量;
  • 建设单位抽查与监理结论一致性;
  • 施工、设计、运营对专业意见可执行性的反馈。

工具十 总监、专监和青年从业人员能力清单

能力领域
总监
专监
青年人员
法规标准
掌握责任体系和重大风险
精通本专业强制要求
会查、会用基础标准
技术判断
统筹系统与重大方案
识别专业异常
识别常见问题
风险管理
分级、配置、升级
发现、处置、复验
观察、记录、报告
接口协调
跨单位决策推动
上下游条件核查
理解接口基本关系
数据能力
看趋势、作决策
核查异常和原始数据
真实采集、基础分析
证据表达
把控重大文件与责任边界
写清事实、依据、处置
记录完整准确
知识贡献
建标准、带团队
做案例、教方法
建个人学习档案

一、建设单位的困境:不是不知道低价有风险,而是难以证明为什么应该多付钱

建设单位处于投资、进度、质量、安全、审计和社会效益的交汇点。选择高报价监理,需要证明增加费用对应了真实增量价值;但监理价值大量表现为风险预防,很难像实体工程量一样直接计量。如果监理企业提交的方案只是增加人员、延长驻场,建设单位自然难以判断高价是否合理。

建设单位真正需要的不是笼统承诺,而是能够比较的服务方案:某类风险由什么级别人员控制,关键阶段投入多少工作量,企业后台如何响应,形成哪些成果,效果如何核验。只有把监理能力“可视化”,采购改革才有审计和决策基础。

同时,建设单位也有工期压力。当监理提出停工或延期建议时,如果只指出“不符合要求”,却不能说明风险后果、整改边界和恢复条件,建设单位容易认为监理只会踩刹车。因此,高水平监理必须同时具备制动能力和解决方案能力:说清为什么不能干、达到什么条件可以干、最小整改路径是什么。

二、施工单位的困境:既担心监理放任风险,也担心监理增加无效程序

施工单位最反感的往往不是严格,而是标准不一致、意见不可执行和重复检查。不同监理人员对同一事项口径不同,今天通过明天推翻;问题通知只写“整改到位”,不说明事实、依据和验收标准;多个检查组对同一问题反复要求提供材料。这些现象会消耗现场资源,也会削弱监理意见的权威。

因此,监理要获得施工单位的专业尊重,必须做到三点:判断依据稳定,问题描述具体,整改要求可验证。施工单位则应接受一个基本前提:监理提前发现问题可能增加当期整改成本,却能减少后续返工和责任成本。双方需要建立“标准前置、争议快速裁决、整改一次做对”的工作机制。

三、设计单位的困境:现场需求无限,设计资源有限

设计代表常常同时面对多个标段和大量现场问题,其中有真正的地质变化与接口冲突,也有施工组织不足被包装成设计变更的情况。如果所有问题都要求设计人员立即到场,资源难以支撑;如果设计响应过慢,现场又可能被迫停等或先干后批。

解决办法是对问题分级。一般图纸理解由现场设计代表答复;涉及结构、主要技术标准和安全边界的事项进入正式设计流程;重大突发风险启动专家和建设单位联动。施工单位提出问题时必须提供现场数据、影像、测量和影响分析,监理先核实事实完整性,减少无效流转。

四、监理单位的困境:既要保持独立,又依赖委托与项目协作

监理受建设单位委托并由其支付服务费用,却要对建设单位主导的工期安排和施工单位实施行为保持专业独立。这种制度关系决定了监理独立性不能只依靠个人勇气,而需要合同、程序和企业支持。

当监理提出重大不同意见时,项目机构需要明确的书面升级通道,企业总部需要提供技术和法律支援,建设单位需要保护正常报告行为。与此同时,监理也必须承担专业约束:意见不能随意,停工建议必须有事实和依据,不能把个人偏好包装成规范要求。

五、监管部门的困境:检查必须可操作,但可检查的不一定最重要

人员名单、考勤、日志、旁站记录容易检查;风险判断是否准确、问题是否前置解决则需要更强专业能力和更长观察周期。监管如果过度依赖易计数资料,项目就会围绕检查生产痕迹。

更有效的监管方式,是抽取一项重大风险进行穿透式检查:从施工状态追溯方案审查、人员履职、现场检查、异常处置、建设单位决策和整改复验,验证整条治理链是否真实。信用评价也应区分主动发现问题与被动暴露问题,避免“问题越少评分越高”诱导隐瞒。

六、共同解法:建立“风险共识—责任分工—快速裁决—证据闭环”机制

1. 开工前共同识别重大风险,不让风险只存在于某一单位文件中;

2. 对每类风险明确提出、判断、决策、实施和复验主体;

3. 对技术和合同争议设置分级裁决时限,避免现场无限等待;

4. 统一核心数据和证据要求,减少多头填报;

5. 复盘重大和重复问题,把责任追究转化为制度改进。

这套机制的价值在于让各方都承担自己能够控制的责任,也让任何一方不必为他人无法控制的事项无限兜底。

---

一、为什么传统指标会把项目带偏

到岗率、旁站次数、通知单数量、资料完整率具有管理价值,但不能单独代表监理效果。通知单越多,可能说明发现能力强,也可能说明施工问题多或前置预控弱;通知单很少,可能说明质量好,也可能说明不愿发现。指标必须结合风险背景解释。

监理价值评价应同时包含基础履职、过程质量、风险结果和价值创造四个层次。基础履职是底线,风险结果是目标,不能用结果掩盖程序,也不能用程序替代结果。

二、四层指标体系

第一层:基础履职指标

  • 关键岗位真实到岗和实质履职;
  • 应审方案按期审查;
  • 应旁站工序有效覆盖;
  • 规定检查和验收程序执行;
  • 重大事项报告及时完整。

这一层回答“该做的是否做了”,属于合规底线。

第二层:过程质量指标

  • 问题描述完整率;
  • 重大问题现场复验率;
  • 记录与实体、影像、数据一致性;
  • 专业意见被采纳或形成正式裁决的比例;
  • 企业后台响应时效与有效性。

这一层回答“做得是否专业”。

第三层:风险控制指标

  • 重大风险前置识别率;
  • 逾期问题率;
  • 同类问题重复发生率;
  • 关键工序一次验收情况;
  • 接口问题在下一专业进场前关闭比例;
  • 监测检测异常从出现到处置的时间。

这一层回答“是否真正降低了风险”。

第四层:价值创造指标

  • 因前置审查避免的重大返工案例;
  • 施工方案优化带来的安全、工期和投资综合收益;
  • 企业案例被其他工点复用次数;
  • 数字化减少的重复工时;
  • 开通验收遗留问题和运营移交质量。

这一层回答“是否为项目创造了可说明的增量价值”。

三、指标使用的三个禁区

第一,不能把“零问题”设为优秀目标。问题客观存在时,零报告意味着信息被压制。第二,不能把数量指标直接跨项目比较。复杂隧道与普通房建、施工高峰与收尾阶段的工作量不可简单对比。第三,不能把评价全部变成奖金扣罚。指标首先用于识别体系弱点,只有证据充分、责任明确时才进入奖惩。

四、价值案例的标准表达

每个价值案例用七项说明:原始场景、潜在风险、监理发现、判断依据、推动过程、最终结果、可复用方法。对“避免损失”的金额应审慎测算,未经建设单位或造价依据确认,不宜夸大宣传。

五、项目评价示例

层级
建议关注比例
评价方式
基础履职
30%
资料核验+现场抽查
过程质量
25%
穿透检查+意见质量评审
风险控制
30%
风险台账+结果趋势
价值创造
15%
案例评审+相关方验证

比例仅作设计参考。项目初期可提高基础履职权重,复杂施工高峰提高风险控制权重,验收阶段提高接口和交付质量权重。

一、为什么很多改革停在文件发布

行业并不缺制度,缺的是把制度嵌入日常决策。新制度发布后,如果没有删除旧报表、调整岗位、配置预算、改变考核,现场只会增加一层任务。改革必须同步回答:原来什么不再做,新增工作由谁做,时间从哪里来,费用如何保障,效果怎样评价。

二、项目级90天启动方案

第1—30天:看清真实状态

  • 盘点重大风险、工点和关键施工转换;
  • 核对关键人员真实负荷,而非只看考勤;
  • 抽查日志、旁站、整改与实体是否一致;
  • 列出所有重复报表和数据入口;
  • 识别超过权限、长期悬而未决的问题。

成果是一张“风险—人员—流程”问题地图。此阶段不急于推出大量新制度。

第31—60天:重排责任和资源

  • 为重大风险指定提出、判断、决策、整改、复验责任;
  • 根据下阶段施工任务调整人员和专家支持;
  • 建立重大问题分级升级时限;
  • 合并重复台账,统一最小数据字段;
  • 选择两项高频业务开展试点,如整改闭环和总监驾驶舱。

第61—90天:验证效果并固化

  • 比较试点前后的逾期问题、重复录入和响应时间;
  • 对一项重大风险做全过程穿透复盘;
  • 修订岗位职责和项目考核;
  • 将有效做法转化为模板和培训案例;
  • 向建设单位和企业总部报告成效与仍需解决的合同问题。

三、企业级一年行动方案

第一季度:经营体检

核算项目完全成本,识别长期低配、延期无补偿和过度依赖个人的项目;建立经营、履约和人才三类红线。

第二季度:组织搭台

建立专业后台和专家响应机制,选择重点专业形成首批任务认证;统一问题、风险和证据核心字段。

第三季度:产品试点

选择2—3个项目试点风险型监理产品和新评价指标,记录投入、效果和客户反馈。试点范围应可控,不追求一次覆盖全公司。

第四季度:复制与定价

把试点成果形成产品说明、成本模型、案例证据和报价策略;淘汰没有使用价值的制度与系统功能;把专业贡献纳入薪酬晋升。

四、改革成败的五个早期信号

1. 一线重复填报时间是否下降;

2. 总监用于重大风险判断的时间是否增加;

3. 复杂问题获得企业后台响应是否更快;

4. 重复问题和逾期整改是否减少;

5. 骨干人员是否愿意留下并培养新人。

如果一年后只增加了制度、平台和检查,而这五项没有改善,说明改革仍停留在表面。

五、最需要警惕的改革误区

  • 把专业化理解为多设几个部门;
  • 把数字化理解为再买一套平台;
  • 把人才培养理解为集中听课;
  • 把风险管理理解为增加风险清单数量;
  • 把价值评价理解为对项目增加扣分;
  • 把品牌建设理解为只做宣传、不改变交付。

真正的转型一定会改变资源流向:更多时间给专业判断,更多预算给骨干和后台,更多数据用于预警,更多考核关注闭环效果,同时删除一批没有价值的旧任务。

一、主要政策和标准

1. 《中华人民共和国建筑法》;

2. 《建设工程质量管理条例》;

3. 《建设工程安全生产管理条例》;

4. 《铁路建设工程质量监督管理规定》;

5. [《铁路建设工程监理规范》(TB 10402—2019)](https://www.nra.gov.cn/xxgk/gkml/ztjg/bzgf/jsbz/202103/t20210305_319511.shtml);

6. [《铁路建设工程生产安全重大事故隐患判定标准》(国铁工程监规〔2026〕11号)](https://source.nra.gov.cn/xxgk/gkml/ztjg/gfzd/gfxw/bumen/gc/202605/t20260511_351208.shtml);

7. [《铁路建设工程安全生产监督管理办法》(交通运输部令2026年第11号)](https://xxgk.mot.gov.cn/jigou/fgs/202607/t20260710_4209313.html),自2026年9月1日起施行;

8. [《铁路建设工程竣工验收管理办法》(交通运输部令2026年第12号)](https://xxgk.mot.gov.cn/jigou/fgs/202607/t20260710_4209314.html),自2026年9月1日起施行;

9. 国家铁路局关于[2025年全国铁路固定资产投资](https://source.nra.gov.cn/xwzx/xwxx/xwlb/202601/t20260115_350424.shtml)和[2025年底铁路路网规模](https://www.nra.gov.cn/xwzx/xwxx/xwlb/202601/t20260109_350399.shtml)的公开信息。

正式执行具体事项时,应以现行有效的法律法规、部门规章、铁路行业标准、批准的设计文件及合同约定为准。不同建设管理模式和项目类型下,具体程序可能存在差异。

二、研究边界

本报告属于政策研究与行业定性调研,不是基于全国随机抽样形成的统计公报。关于企业利润率、人员收入、流失率、实际到岗率和工作时长等问题,报告只分析形成机制,不发布缺少代表性样本支撑的全国平均值。

报告中的典型场景来自铁路建设管理实践的归纳,旨在解释机制,不指向特定项目或单位。工具中的评分、权重和时限为管理建议,使用时应结合项目风险、合同约定和企业制度进行审定。

中国高铁建设取得的成就,来自勘察、设计、建设、施工、监理、检测、装备和运营等众多主体长期协作。监理不是这套体系的中心,更不是可以替代其他主体责任的“万能保险”;但它是建设单位了解现场真实状态的重要专业渠道,也是进度、成本和组织惯性之外的一道独立风险防线。

这道防线真正有效,需要四个条件:有能够判断问题的人,有支持独立履职的程序,有推动问题解决的授权,有经得起追溯的证据。缺少任何一个条件,监理都可能从风险控制者退化为形式签字者。

因此,行业改革不能只呼吁监理人员增强责任心,也不能只要求建设单位提高费用。建设单位要改变采购、授权和考核;施工单位要守住主体责任和真实自检;设计单位要加强现场服务和接口确认;监理企业要结束对低成本派人的过度依赖;监管和行业组织要让真实履职、专业能力和诚信经营获得可识别的回报。

对监理企业而言,未来五年最重要的任务不是盲目扩大规模,而是回答三个问题:企业离开某个优秀总监还能不能解决复杂问题?做过的项目有没有变成可以复制的知识?客户能否清楚看见企业避免了什么风险、创造了什么价值?

对从业人员而言,也必须从“我在现场多少年”转向“我能解决什么问题、能留下什么成果、能教会团队什么方法”。经验只有转化为判断,判断只有转化为结果,结果只有形成证据,才会成为真正的职业资产。

高铁监理行业真正需要争取的,不是脱离责任的权力,也不是没有依据的价格,而是与责任相匹配的专业能力、资源条件、制度尊重和价值回报。

铁路建设越走向系统化、精细化和全生命周期治理,越需要独立、专业、可信的监理。监理行业能否守住未来,不在于还有多少项目沿用“监理”这个名称,而在于每一次审查、每一次旁站、每一次签认和每一次风险报告,是否真正为铁路安全运营增加了确定性。
