英伟达800VDC白皮书2.0正式发布,定义三种部署方案:机架级Q3量产、集群级27Q3部署、SST 2029年落地
2026-08-26 11:24
英伟达800VDC白皮书2.0正式发布,定义三种部署方案:机架级Q3量产、集群级27Q3部署、SST 2029年落地

有人看到这份白皮书的第一反应就是:这是英伟达又发布的一个数据中心供电规范。

但是把这当成是"电源升级"的话就太低看了。

白皮书2.0所要做的并不是某一款元件或者一个电源盘,而是给整个产业一条明路: 从机架级别的生产开始,再到集群级别推广,最后达到数据中心级别的规模,并且实现标准化服务器上架(SST)。 对应的节点也十分清楚:Power Rack在2026年第三季度开始量产,Power Center在第二年的第三季度进行安装,SST大概在2029年前后投入使用。

这里面没有"技术爱好者"的偏见,而是一直以来AI算力密度过大导致的传统电力系统已经走投无路了。

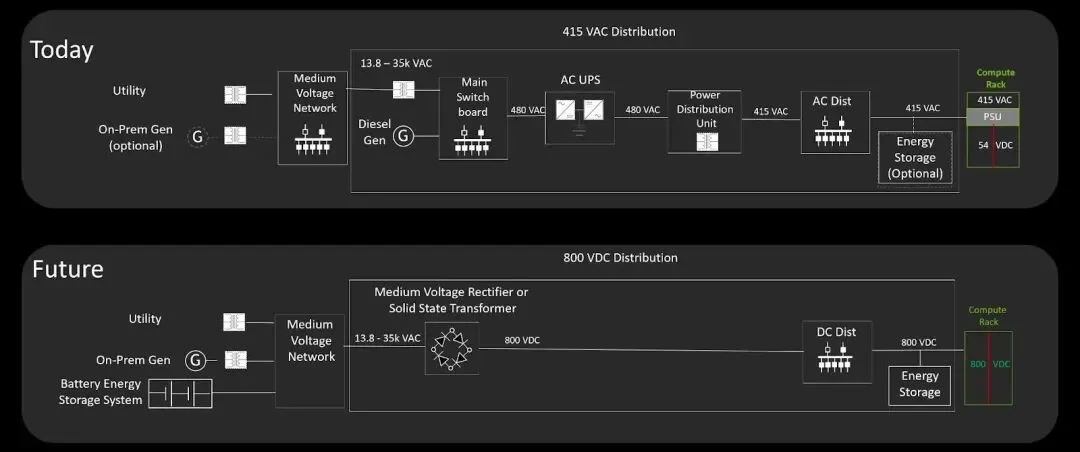

图1:NVIDIA 800VDC生态系统架构对比图 — 清晰展示"Today"(传统415VAC多级转换)与"Future"(800VDC直供)的供电链路差异,为AI工厂电力架构指明方向。


一、是什么原因在当下出现呢?

再举个简单的物理学例子。

以前服务器机柜用的是几千瓦的功率,用传统的480伏交流电也可以运行。 但是现在的AI机柜已经发展到百千瓦级别了,再过一段时间就有可能达到兆瓦级别的规模。当机柜功率增大之后,低压供电问题就会变得非常突出:电流过大、铜排过粗、损耗过高、散热困难、空间昂贵。

业内人士直接说:

原来的状况是计算成本高,电费低,空间充足;现在的状况则是计算成本更高了,但是电力传输的成本也成了一个制约因素。

这是800VDC出现的原因。其实就是干一件事情:把从电网到GPU之间长长的、低效的、层次很多的一整条链条缩短。

传统的交流供电方式就像一条不断变换车辆的公共汽车线路一样。你要从郊区开车到城市中心大概需要换乘四次以上的公交车,耗费的时间长,消耗的能量大,而且还要进行复杂的安排。800VDC可以看作是开通了一条直达快速通道, 站点少一些的话,效率就会提高很多。

因此,并不是英伟达愿不愿意推出的问题了,而是在于人工智能工厂必须要朝着这个方向发展。

图2:NVIDIA AI工厂电力架渲染图 — 展示大规模AI集群中800VDC供电管线与机柜的集成部署,兆瓦级功率密度的未来形态。


第二点V2.0最大的不同之处,并不是因为技术更加激进,而是因为方向比较实际

上一年大家讨论的800VDC,并且带有一种全部取代交流电的想法。 但是这一次的V2.0版本中,英伟达的态度已经变得比较现实了:800VDC并不是要取代480VAC,而是要和后者一起共存, 并且还要逐步替换掉老式的480VAC系统。

这句话非常关键。

而现实中已经存在了数据中心,所以不能用一张白纸来画。 大量的机房属于存量资产,其配电室、UPS、冷却系统以及机柜的布置都已固定下来。 新的架构要进行彻底变革的话,即使是最先进的技术也无法推广开来。

因此英伟达此次提供了三种可以单独挑选的方案来回答三种不同的客户需求:

我现在已经有了一些闲置的数据中心了,想尽快地把它升级成数据中心,应该怎么做呢? 我有一个中高密度的人工智能集群,它的规模应该如何布置呢? 我希望可以建立一个GW级别的AI工厂,那么它的最终形态会是怎样呢?

相比起仅仅强调技术先进性而言,它更加成熟一些。


三种方案分别代表了三种不同速度的产业发展路径

三种方案分别代表了三种不同速度的产业发展路径

方案A:先解决最难改又急需使用的地方的问题,也就是把最难改动的部分先搞定

机架级方案相当于打了个补丁,也更容易实施。

不需要改变原有的AC结构,但是会在原来的基础上加装一个单独的800V功率机柜,并且第一代功率机柜可以提供六百六十千瓦的功率,在后面会用到800伏转换为五百四十伏的机柜电源以及电池后备电源设备。

为何此方案要先批量生产呢? 因为目前市场上的情况就是这样的:AI服务器先上车,基础设施在跑的过程中不断进行改进。

一个从事数据中心建设的人会说:

并不是所有的客户都会因为下一代架构而重新建设机房,但是几乎所有的客户都会为了更高的计算密度安装一个Power Rack。

因此26Q3开始量产的意义不只在于提前了时间。这表示800VDC第一次出现在了"未来路线图"和"设备采购清单"中。

图3:NVIDIA 800VDC AI服务器机柜 — 黑色机架搭配金色散热格栅,代表下一代AI基础设施的工业设计风格与Power Rack的物理形态。


方案B就是把原来的单个服务器机柜进行优化改进之后再建立一个集群系统来代替它

如果把Power Rack看作是解决"一个柜如何供电"的问题的话,那么把Power Center当作是一整排或者一列配电柜如何集中供电就相当于解决了这个问题。

把它放置在行间中,就形成了一个集中式的800VDC电源中心,在一个单元里可以达到2兆瓦,并且可以采用AC/DC混合部署的方式,不需要对配电室进行大的改动。

这一步很重要。 除了硬件之外,人工智能基础设施的成本还包含着工程的难度。 单柜方案可以进行试点,但是到了中高密度集群的时候,则要面临的问题是:

配电是否需要实现标准化 运维可以被划分为模块吗? 故障隔离要能控 可以像拼积木一样来扩增容吗?

Power Center就是把人工智能机房由一台大功率服务器变成多个小功率电源模块的过程。

也就是说,在27Q3的时候就已经开始实施了,也就是800Vdc从样品房到大规模工地的过程。


方案C:DC Power Block--终结的位置不是机柜内,而是整个数据中心或者电源接头上

真正意义上的终结就是机房级别的直流电源模块。

标准为4.8兆瓦的功率模块、20兆瓦的组装单元,并且可以采用TRU或者SST两种方式,长远来看会实现34.5千伏高压直接转换到800伏直流电。 这就是对整个机房电源进行改进的一种方法,也是对人工智能工厂电源入口的一次重新编写。

有两种选择可以参考。

TRU更加接近于现实主义。它的成熟度高、可靠性强、供应链完善,可以先进行推广。

SST 更接近于一种理想主义, 但是也属于一种长期终结的观点。 可以把中压交流电直接转化为直流电,并且可以节省出更多的空间和提高转换效率的同时也能更好的支持更大的功率密度,而且对于未来的GW级别的AI工厂来说也很适用。

SST并不是在PPT上画个图就能大批量生产的。它的高功率、大功率和长时间工作的可靠性问题也很大。 因此NVIDIA把时间定在了2029年之后,这就更加真实可信了。

不是慢,而是清醒。

图4:AI数据中心电力需求增长趋势图 — 到2030年电力需求增长160%,单机架功率达80kW,单AI训练场达1GW,直观呈现800VDC从"可选项"变为"必选项"的物理驱动力。


四、为什么要发生新一轮的供应链重组呢?

每当一个产业的标准发生变化的时候,并不会立即体现在终端产品上,而是会首先反映到基础层的变化之中去。

800VDC将会带动三方面的消费:

第一类,电源系统。AC/DC、800V-54V以及更加接近板级的高频DC-DC等电源链条都需要重新设计。

第二类,热管理。白皮书中已经说明了下代Power Rack会全部采用液体冷却方式。 电压升级、功率密度提升以及散热问题都会一起出现。也可以这样来解释:电力系统给液冷系统下达了生产指令。

第三种是保护和配电。 直流配电并不是将交流方案直接照搬过来的。 SSCB、母线、连接器、绝缘和安全策略都需要更新。

第四类是宽禁带半导体。 GaN和SiC的发展前景也越来越明朗了。 因为频率高、效率高、功率密度大等原因,传统的硅材料已经很难满足要求了。

也就是说,英伟达此次白皮书中最大的产业价值,并不是向外界宣告"将来要使用800VDC"的未来蓝图,而是首次明确了谁来用、如何用以及何时用的问题。

标准确定之后,整个供应链就会出现分野。一旦站队就开始了,那么订单的可见性也会随之提高。

图5:NVIDIA传统供电架构 vs 800VDC未来架构 — 从电网到GPU的链路简化示意,展示AC UPS、PDU、PSU等层级在800VDC下的精简路径与效率提升。


第五部分此事件给中国供应链带来怎样的影响?

值得重视的一个信号就是,英伟达还在不断扩大自己的生态系统合作。 利用OCP这样的平台,它已经和很多行业的合作伙伴一起推动了人工智能工厂的道路。

这意味着什么?

800VDC并不属于一个封闭系统,在此新平台上可以加入更多的东西。 而在HVDC、电源模块、磁性器件、液冷、配电设备等环节上,中国供应链本身就具有生产能力、成本优势以及更新换代的速度。

因此接下来最重要的不是哪个概念最火,而要看能不能做到以下三点:

  1. 进认证体系

  2. 拿到小批量项目从样品到批量生产

大部分赛道中最大的困难并不是从无到有的过程,而是在已经有了一个基础之后如何做到从1到10的过程。 数据中心供电方面,客户所购的是可以正常工作的设备,并非只是参数上占优的产品。

在人工智能的时代里有一个非常实际的道理就是:在算力系统中,并不值钱的是硬件,而是因为停机所造成的损失。


第六部分结论:800VDC不会是短暂的趋势,而将成为人工智能基础设施必须要回答的问题之一

把人工智能工厂比喻成一列越来越重、越来越快的高铁的话,那么GPU就相当于发动机、网络就好比铁路、供电系统就可以看作接触网了。

以前人们比较重视汽车前面的部分,但是现在也开始意识到,如果接触网没有进行更新换代的话,即使汽车的头部再先进也无法正常行驶。

因此这一次英伟达800VDC白皮书2.0所具有的价值,并不是因为它提出了一个新的、更先进的理念,而是因为它向整个行业发送了一个非常清楚的信息:

目前人工智能基础设施竞争已经进入到电力架构层面。

第三季度要看Power Rack批量生产的情况, 27Q3主要看的是power center的布署情况。 2029年看SST落地。

三拍子。短时为改造、中时期为重构、长时期为重写。

一句话总结:

800VDC并不是用来替换AI机柜电源的一种方式,而是要为下一个阶段的AI工厂更换一个基础平台。

图6:AI数据中心内部实景 — 蓝色灯光下的服务器机柜与顶部供电/液冷管路,展示当前数据中心向800VDC升级的现实基础与物理空间,印证"从1到10"的工程化路径。
