金狮城公司续建项目施工进度报告(7.11-7.20)
2026-07-23 00:00
金狮城公司续建项目施工进度报告(7.11-7.20)

金狮城公司续建项目施工进度报告

由防城港市中级人民法院审理,广西汇力律师事务所担任管理人工作的广西金狮城地产有限公司破产案件中的原“三顺·世纪大都会(中区)”项目续建工作2026年7月11日—7月20日项目现场施工进展情况如下:

01

WORK

REPORT

2号楼

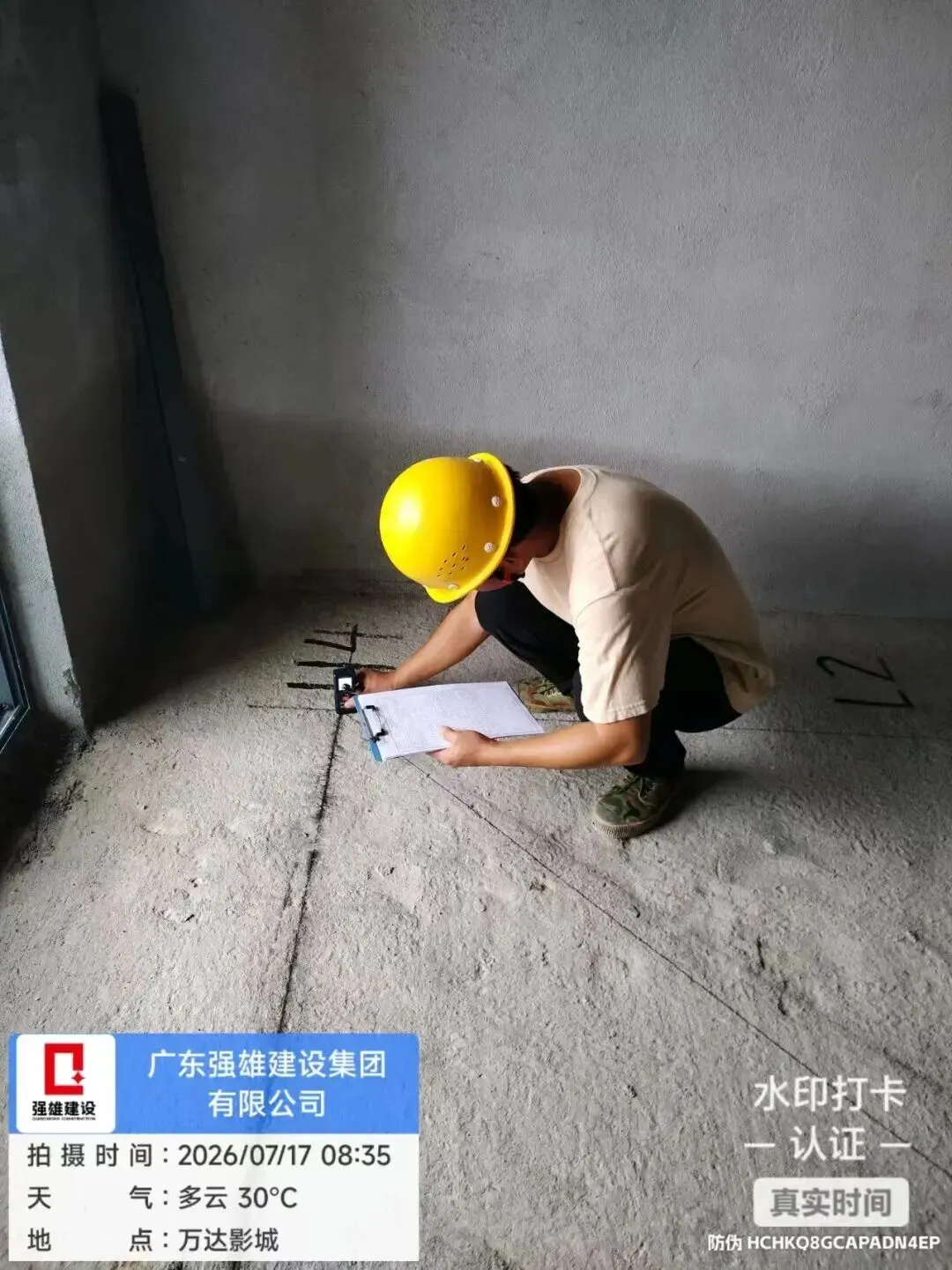

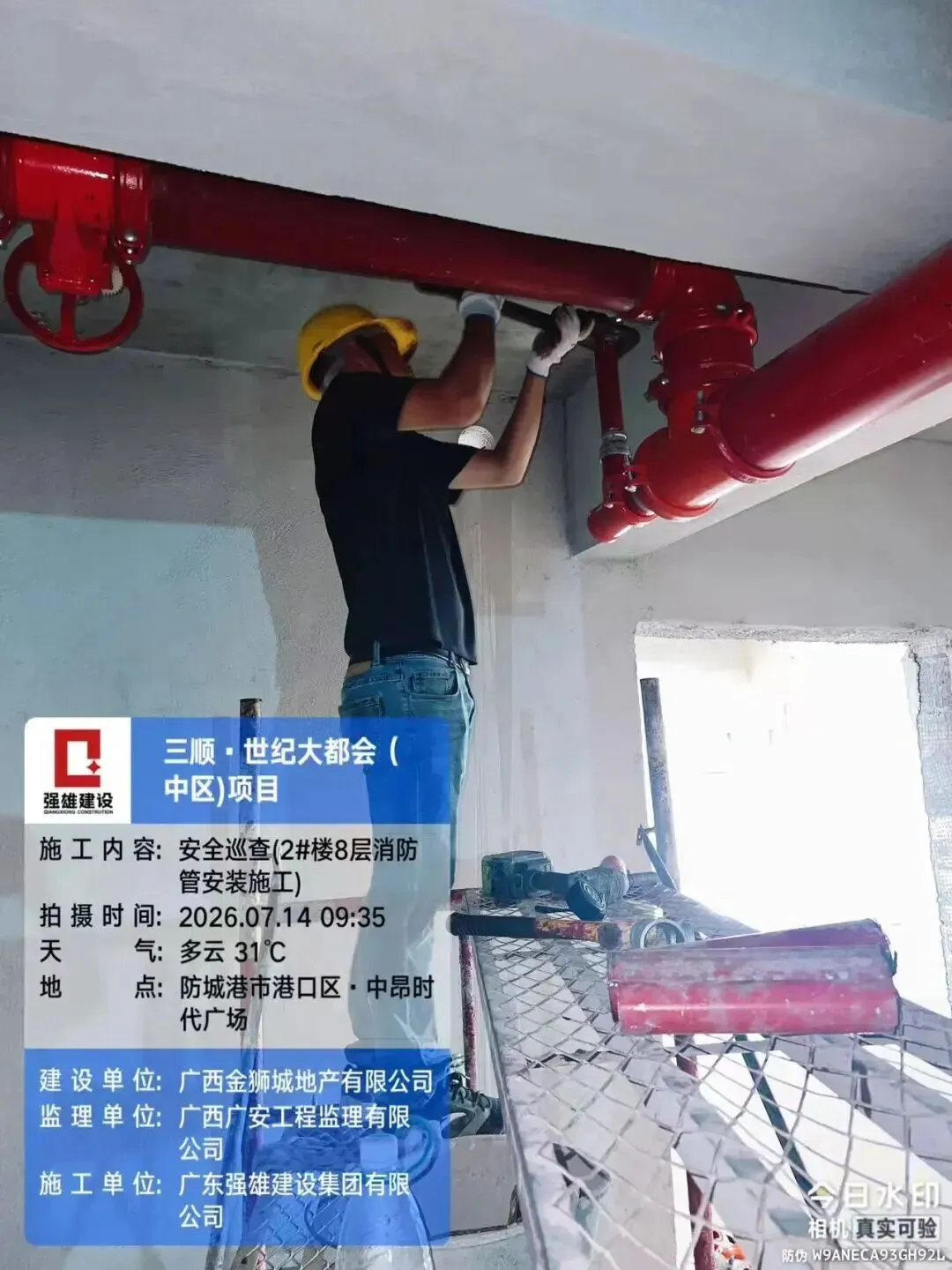

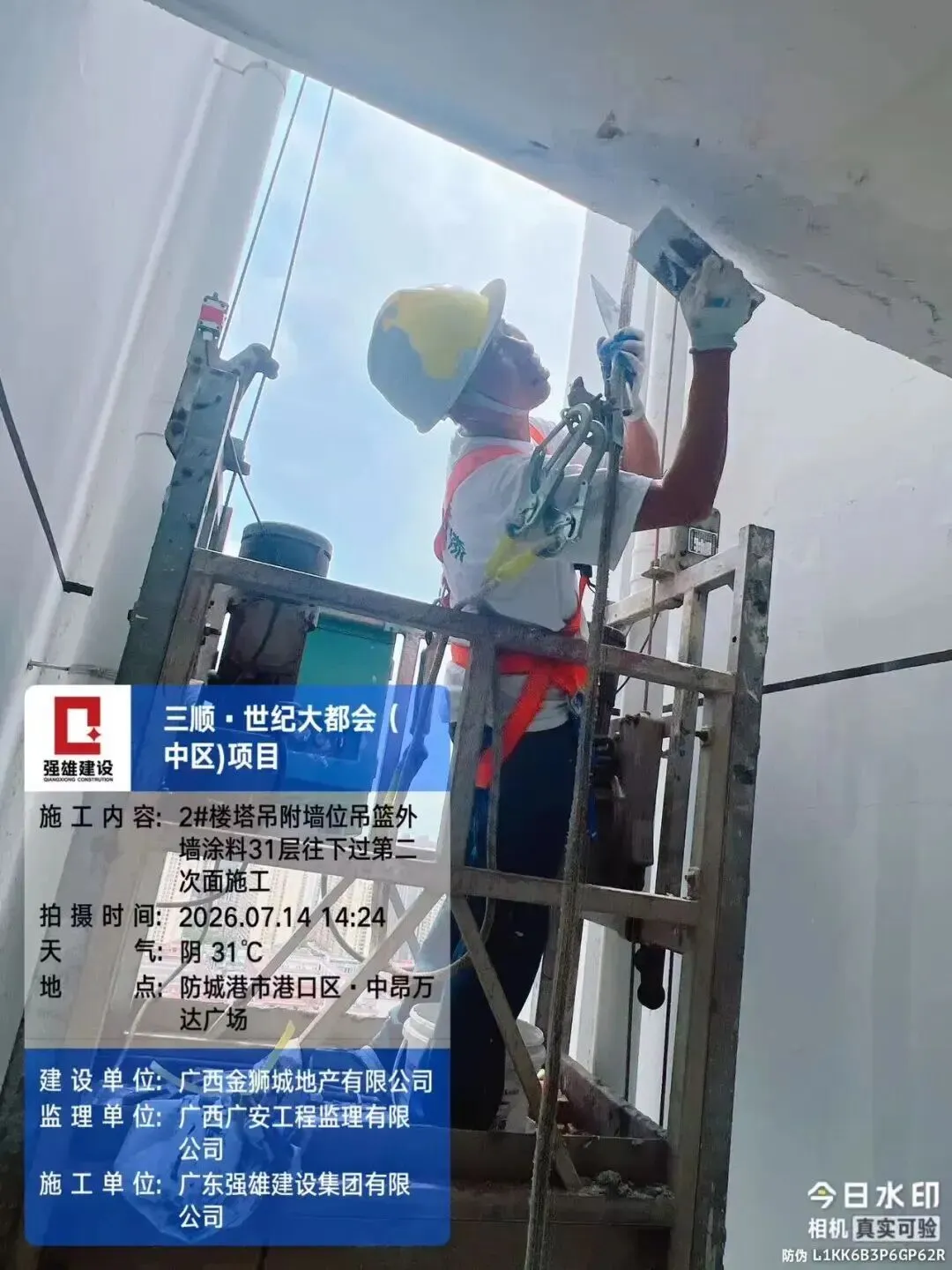

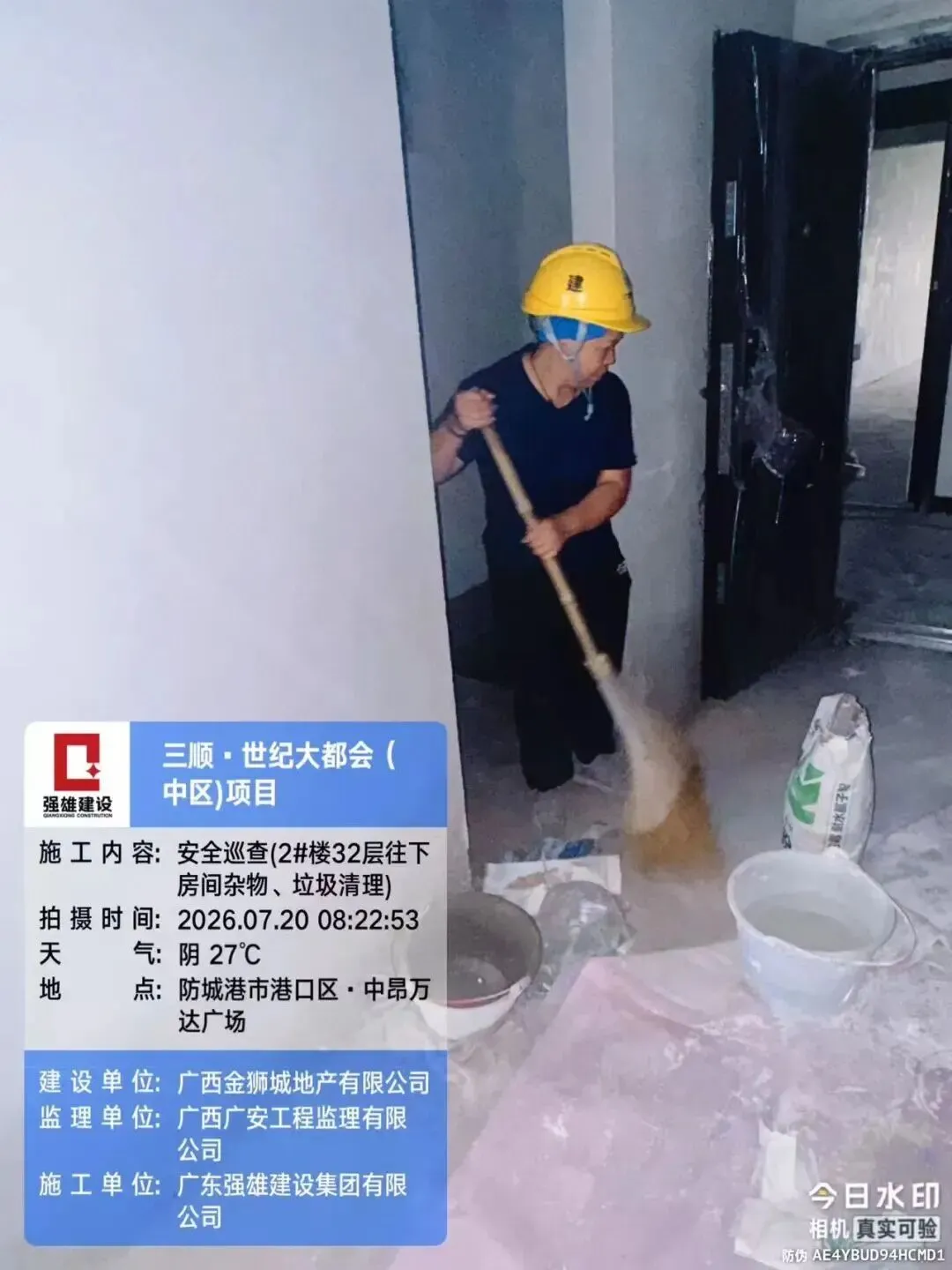

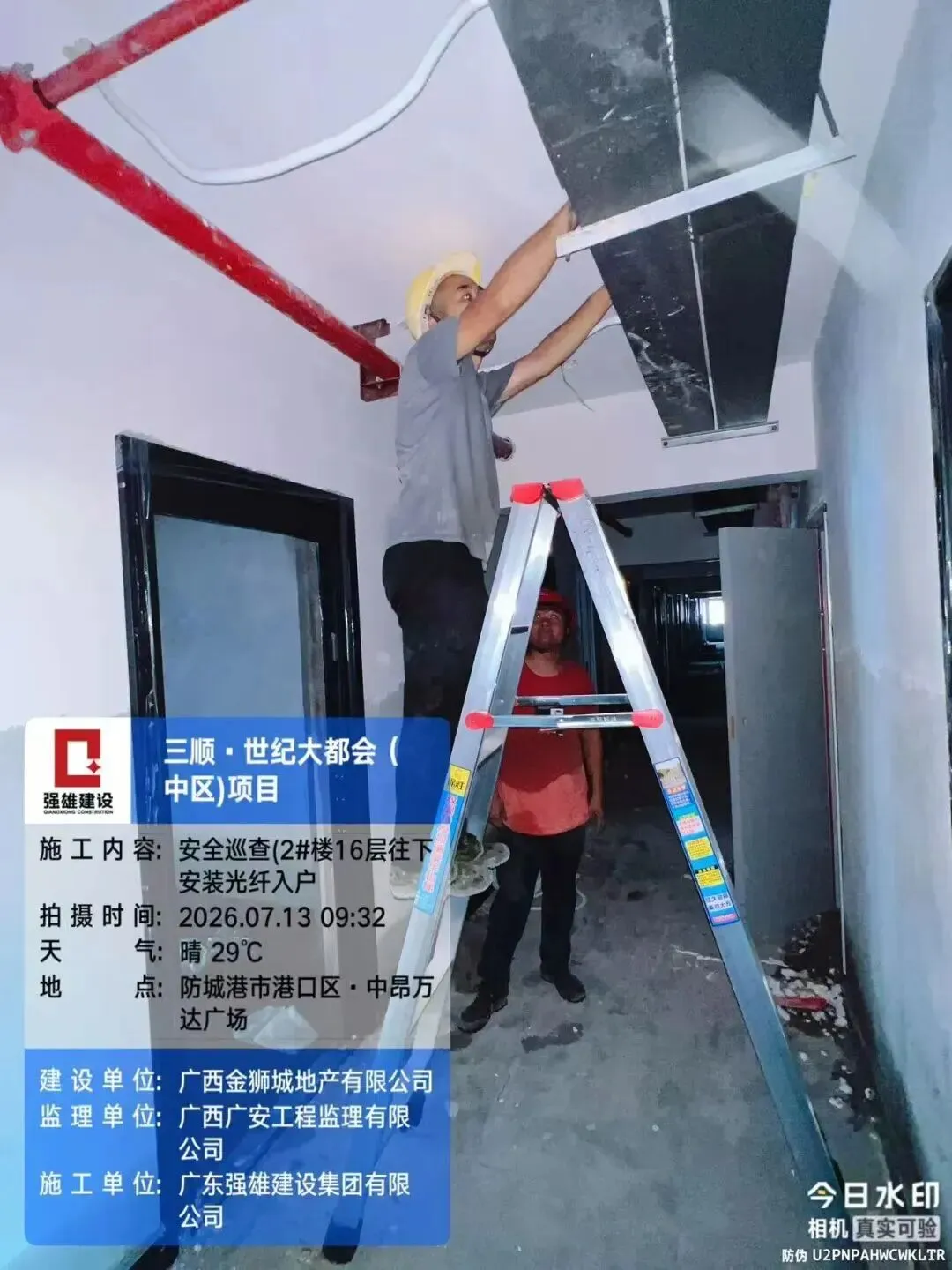

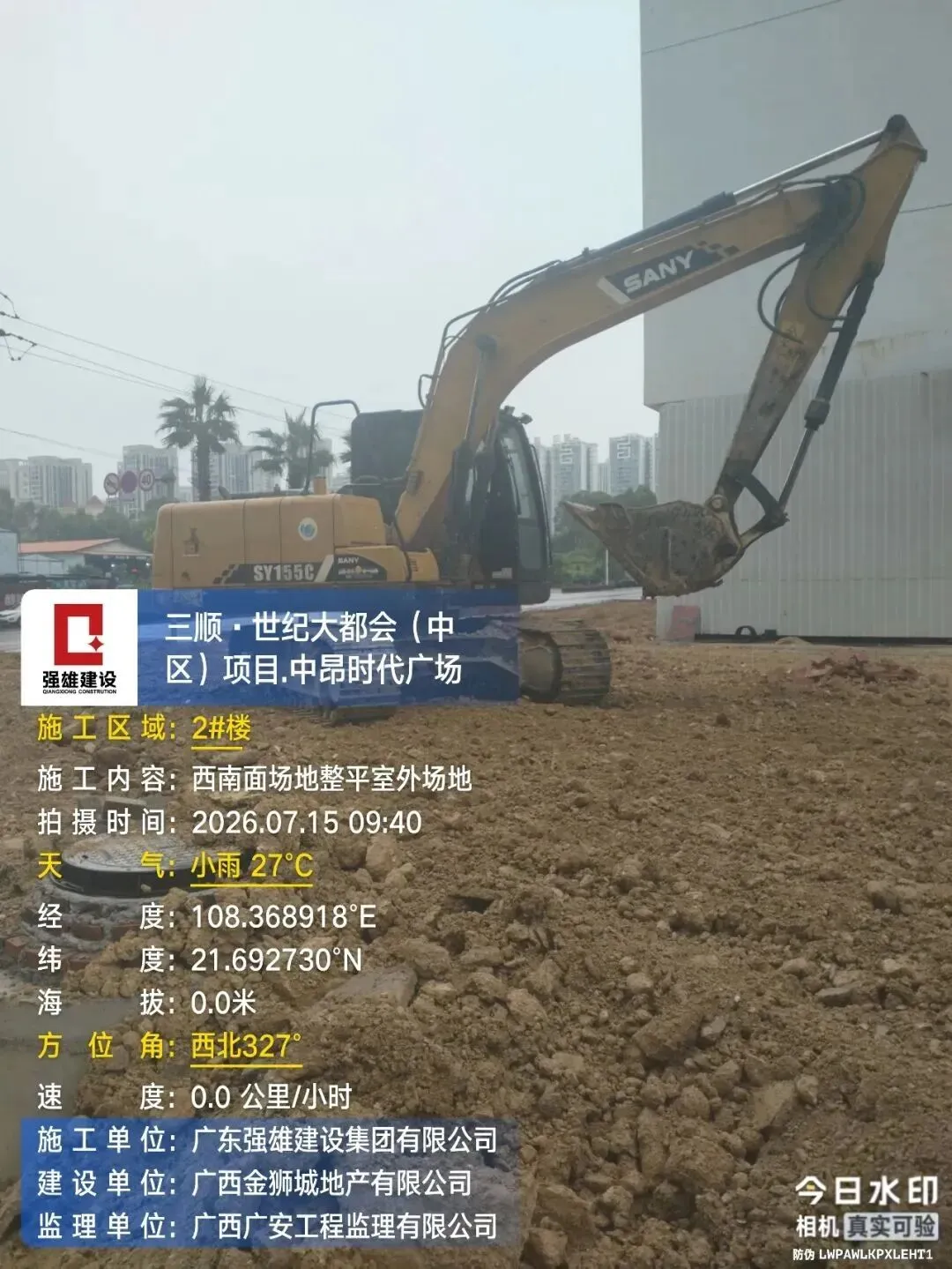

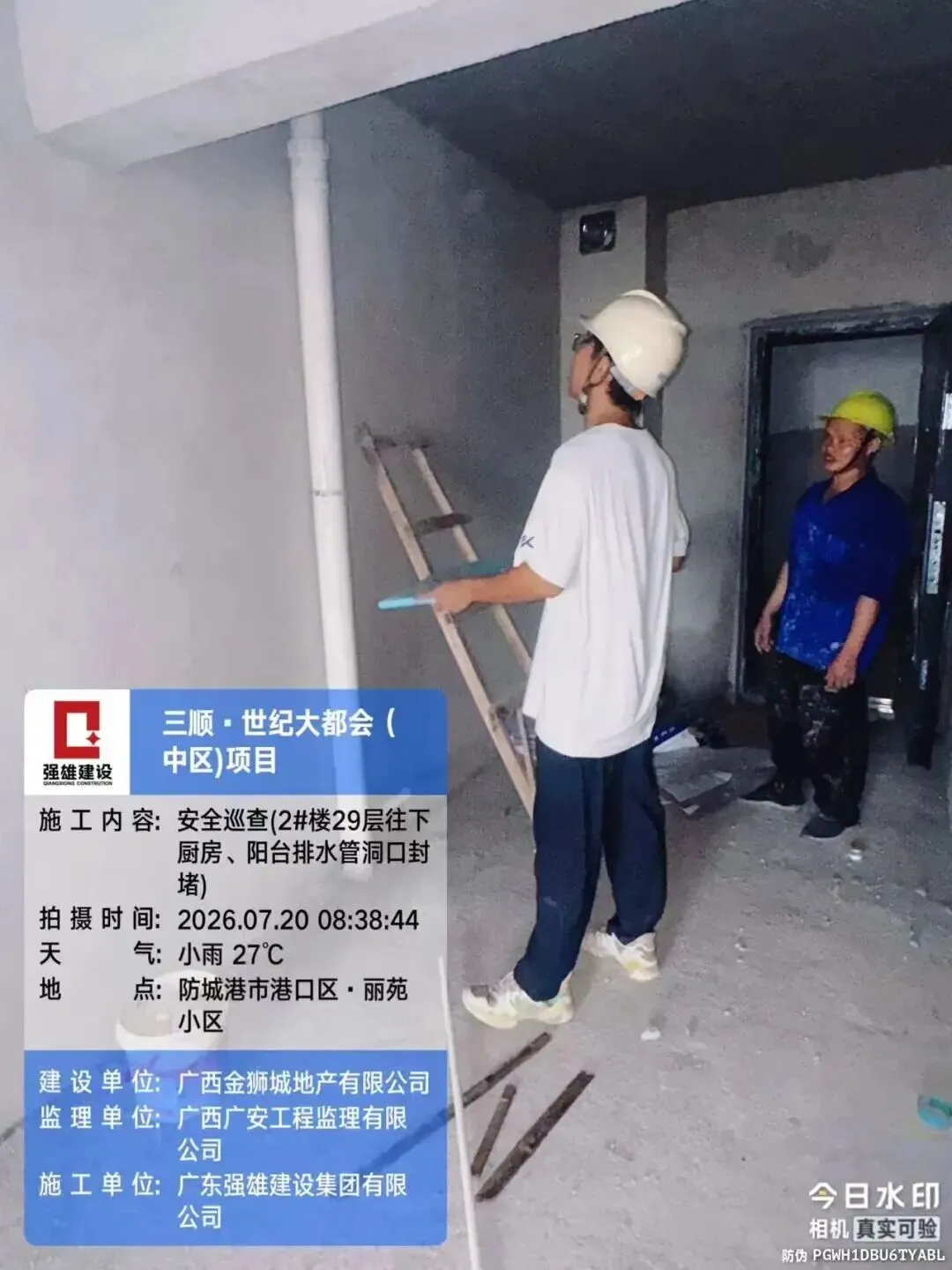

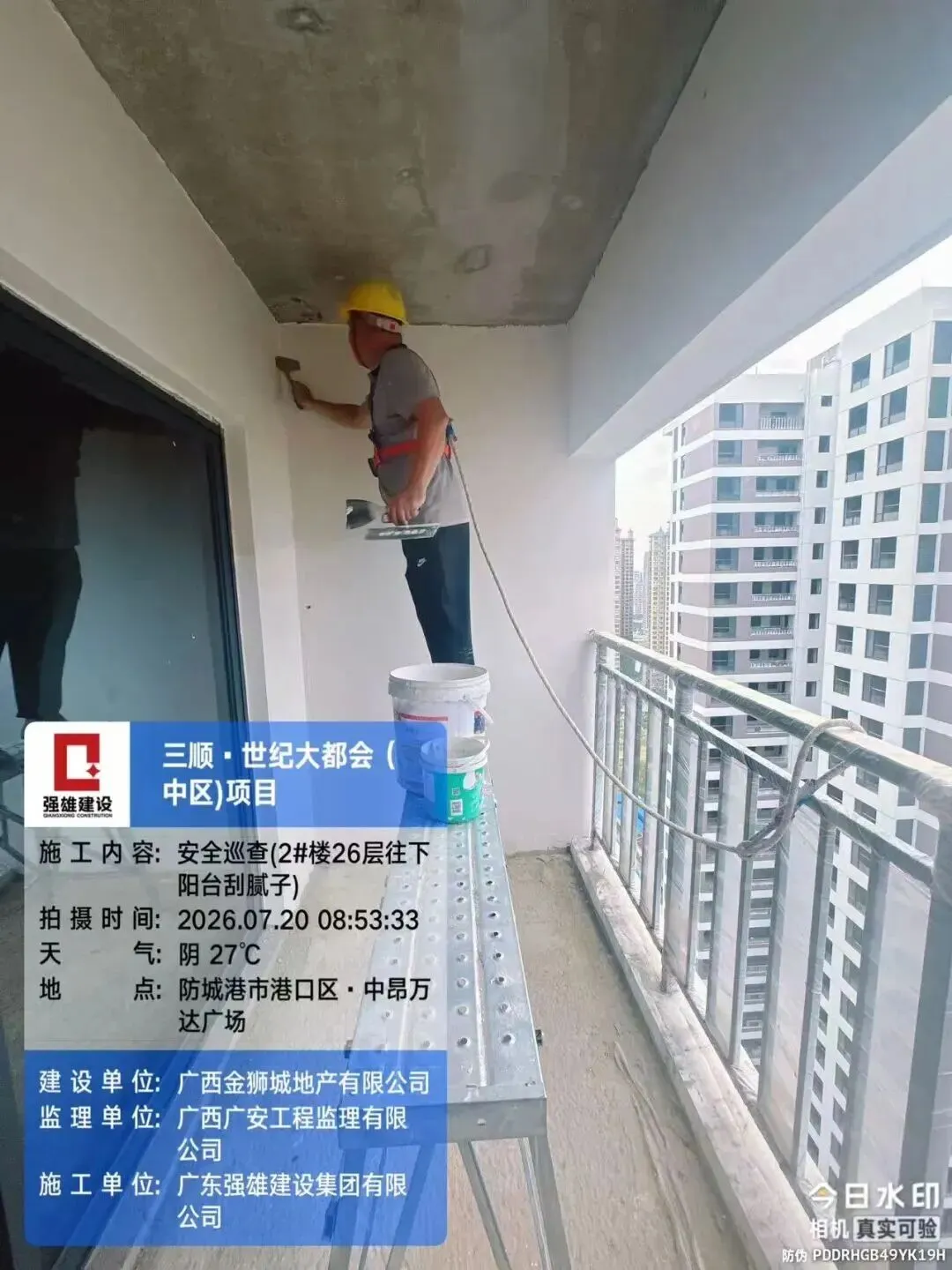

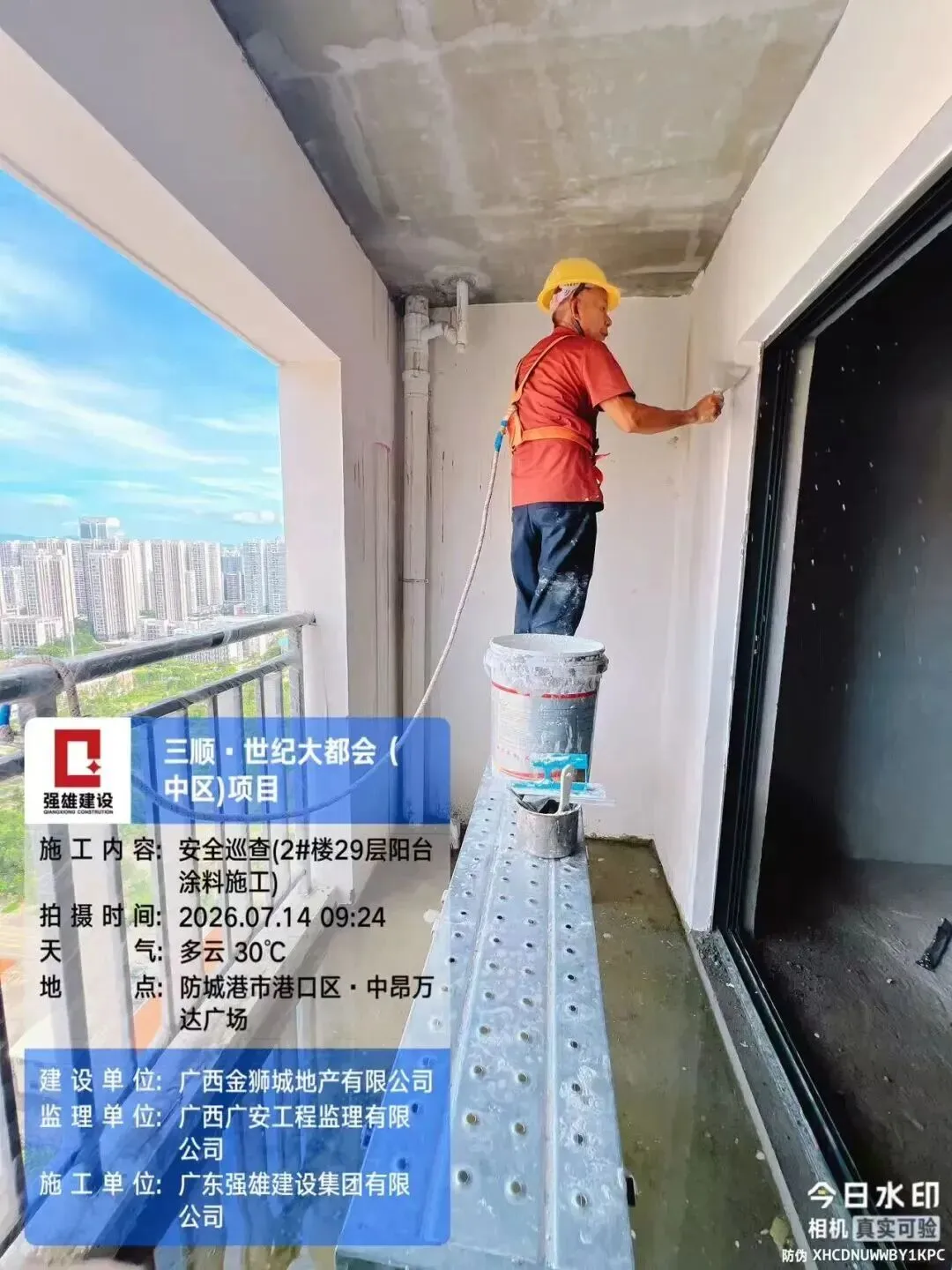

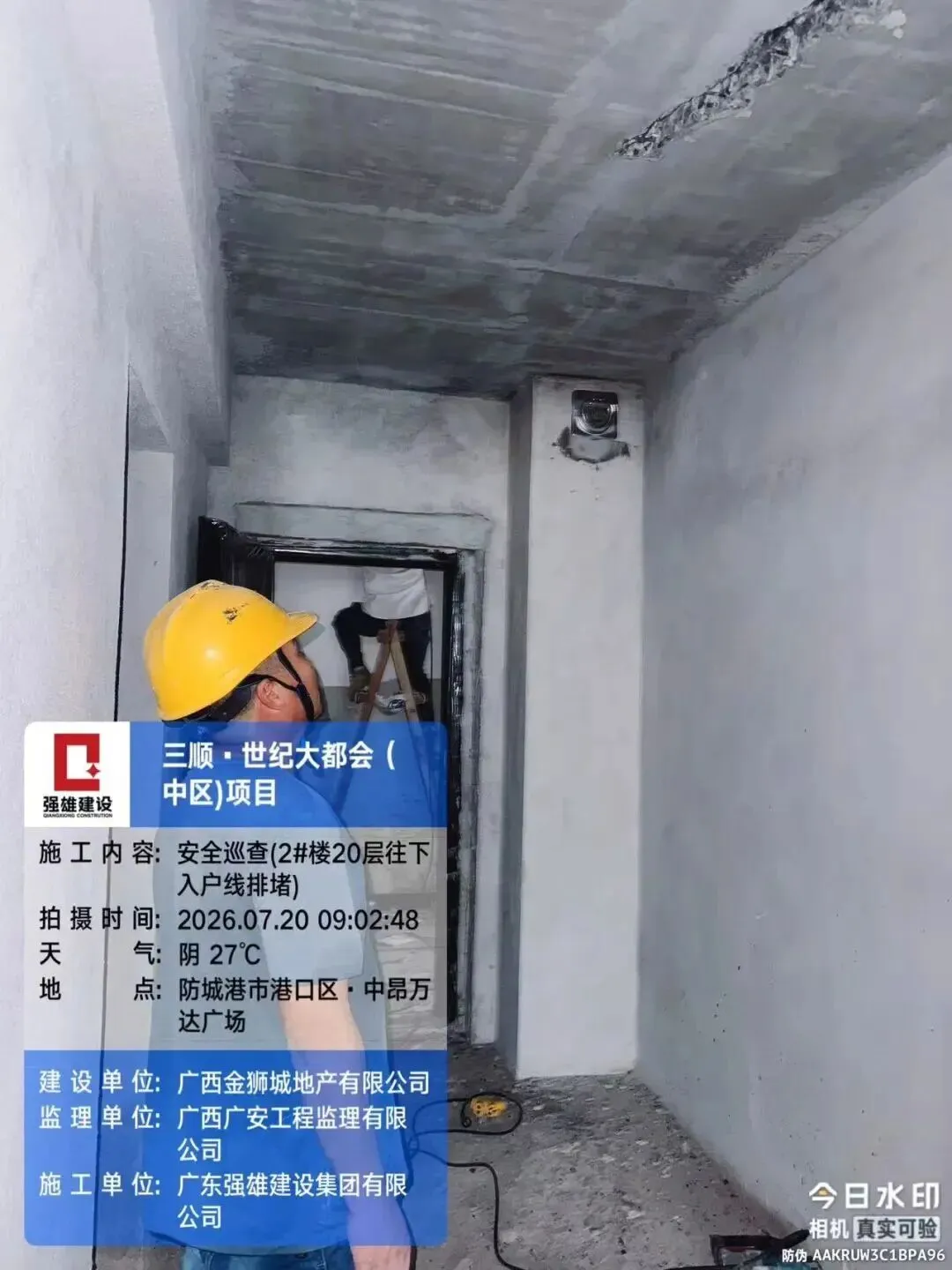

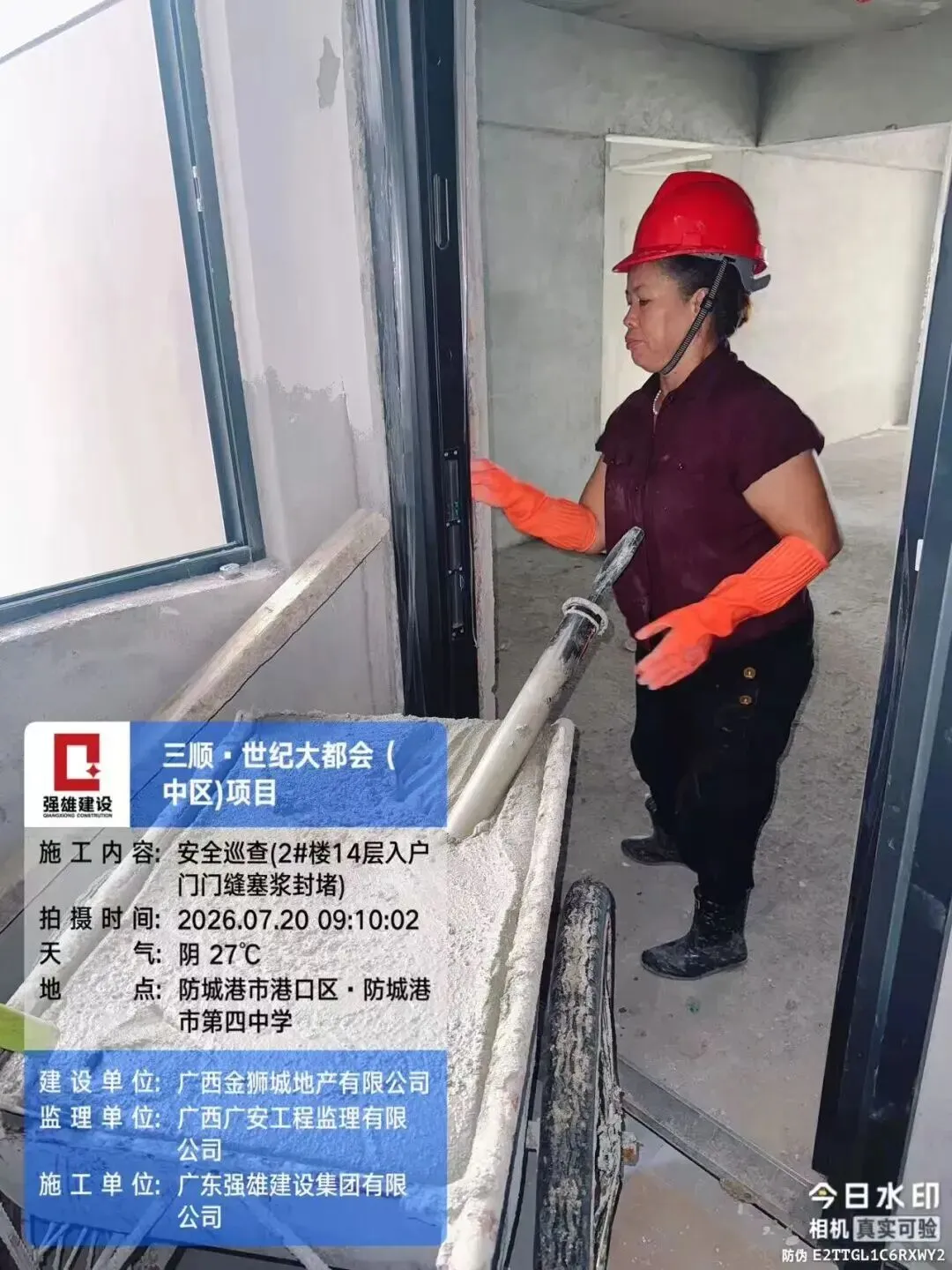

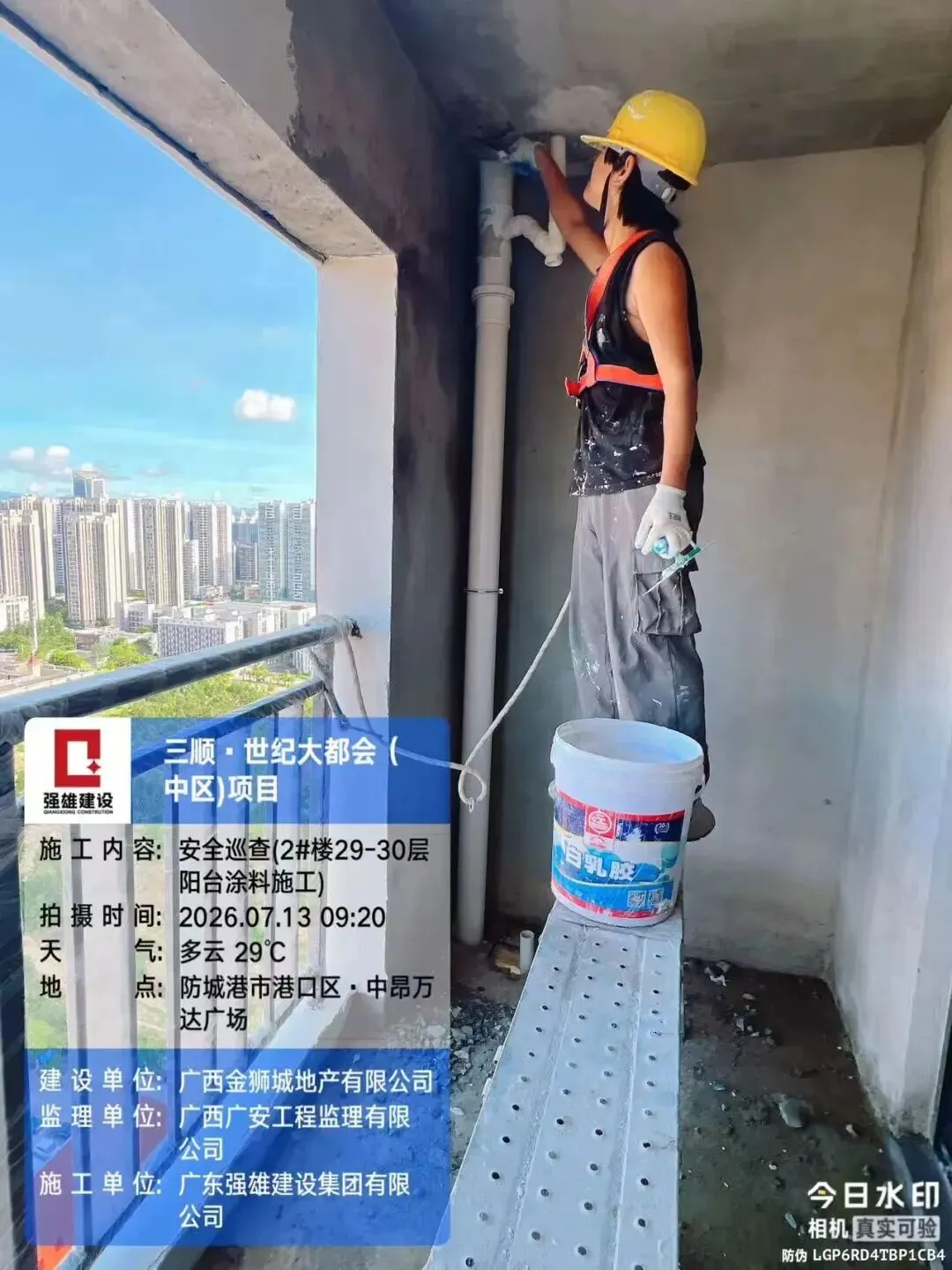

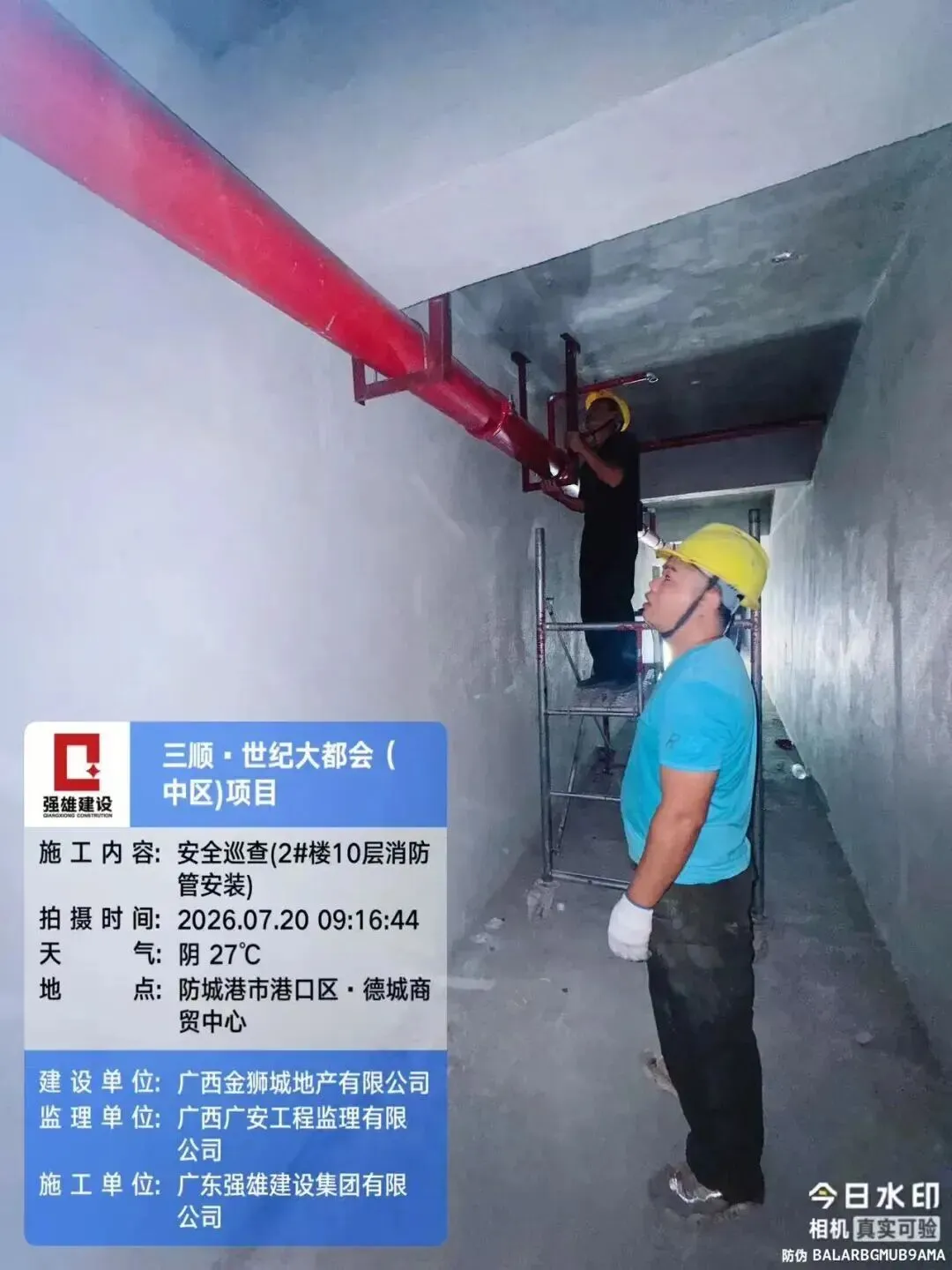

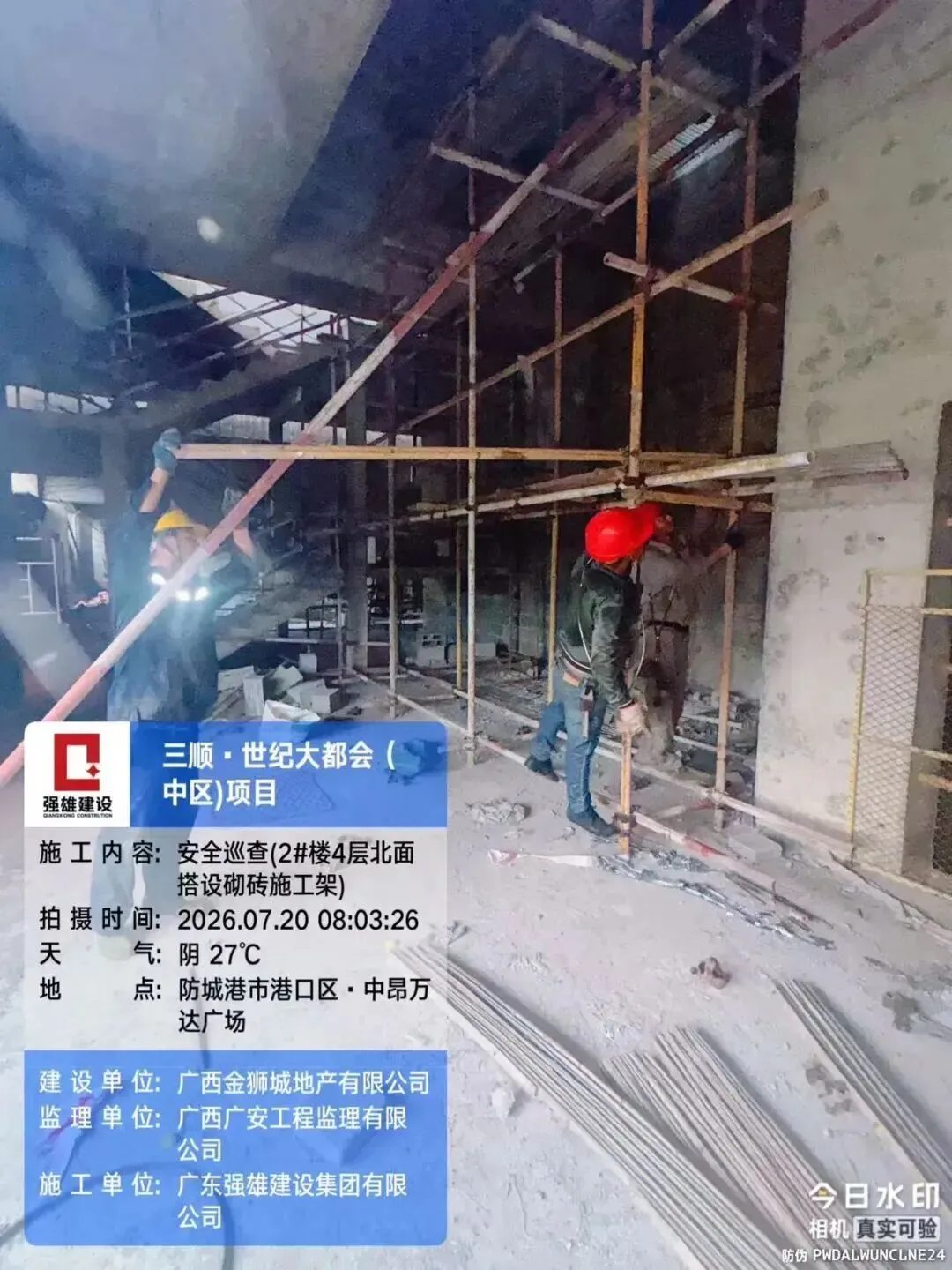

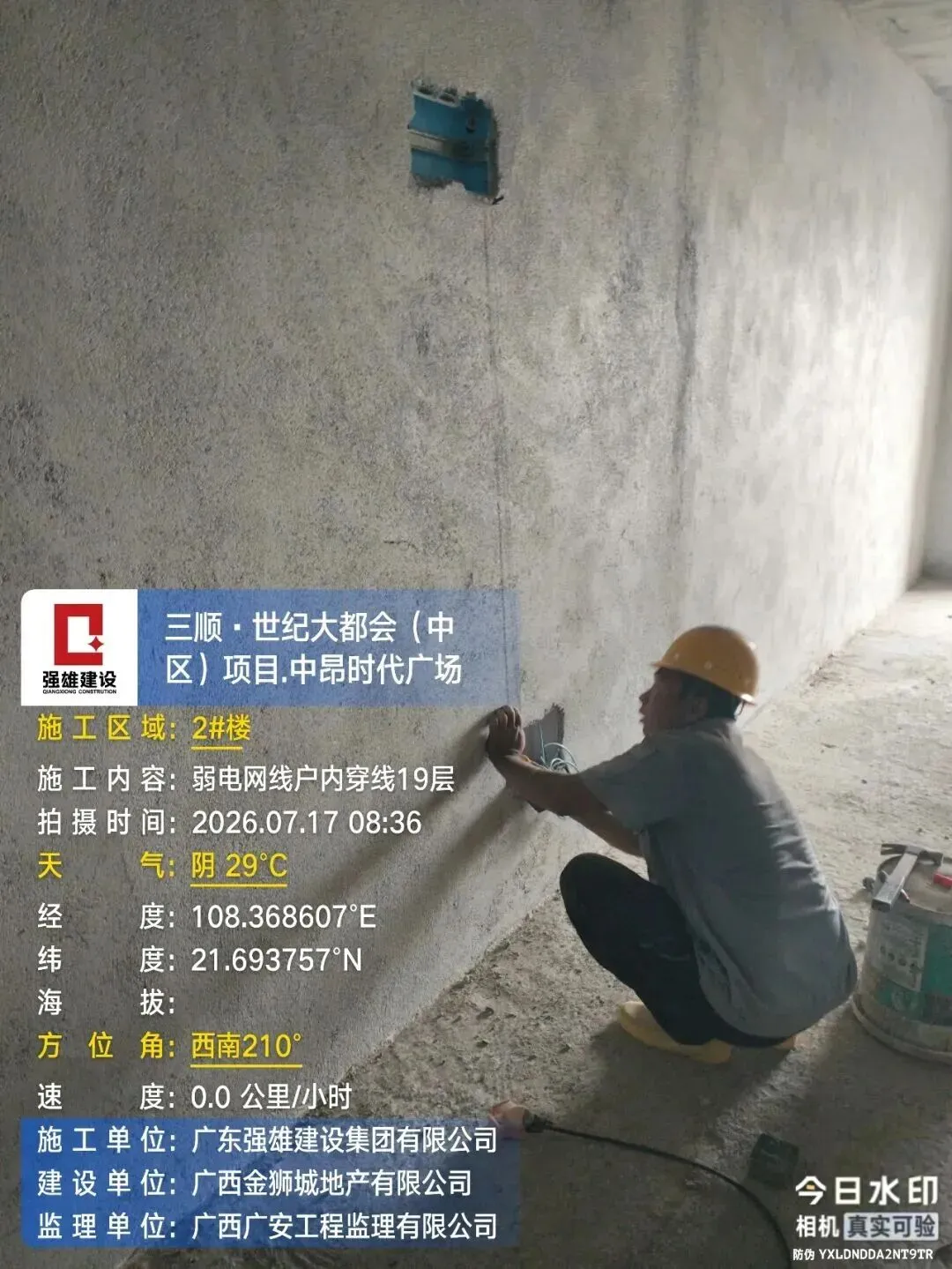

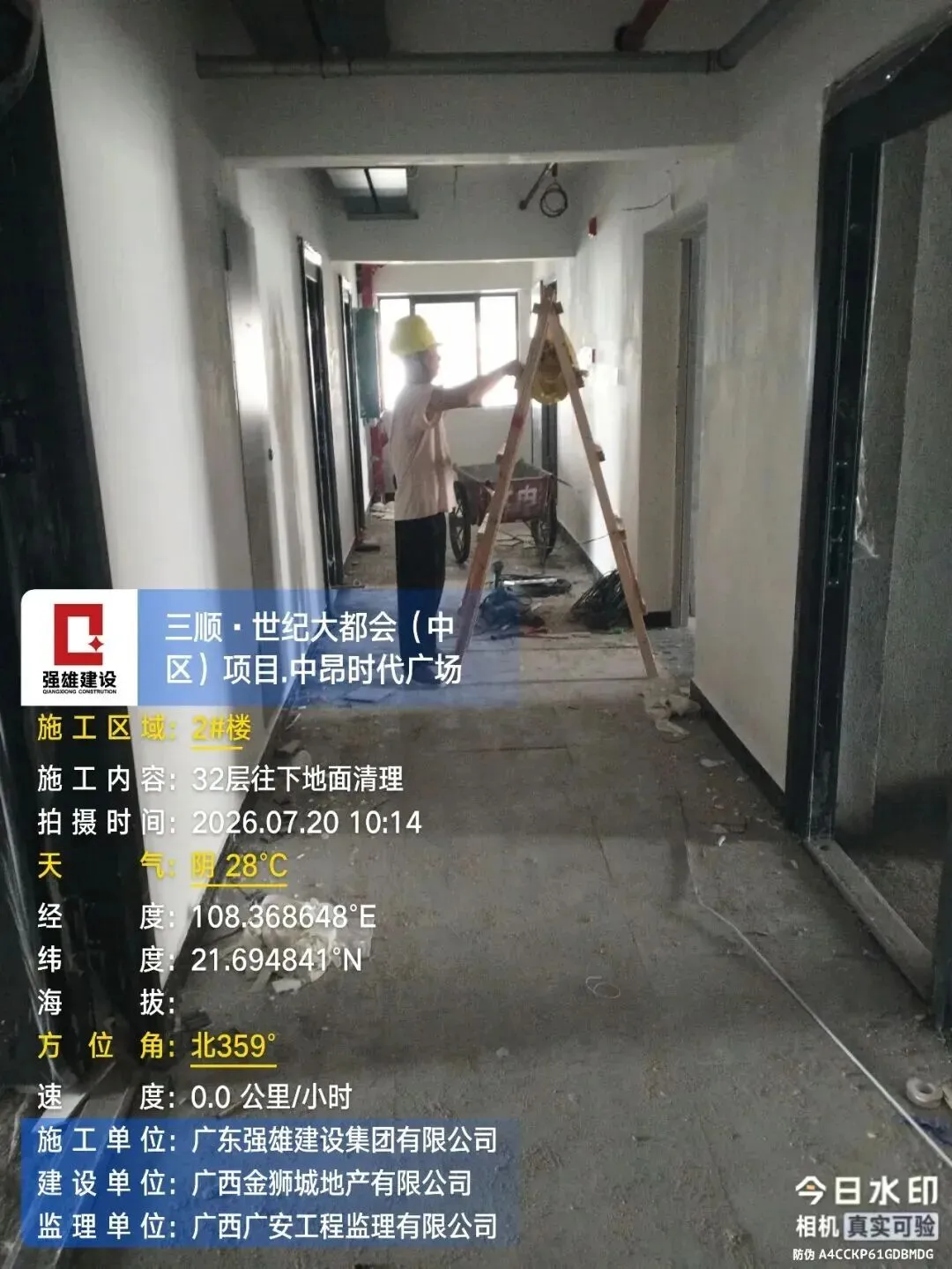

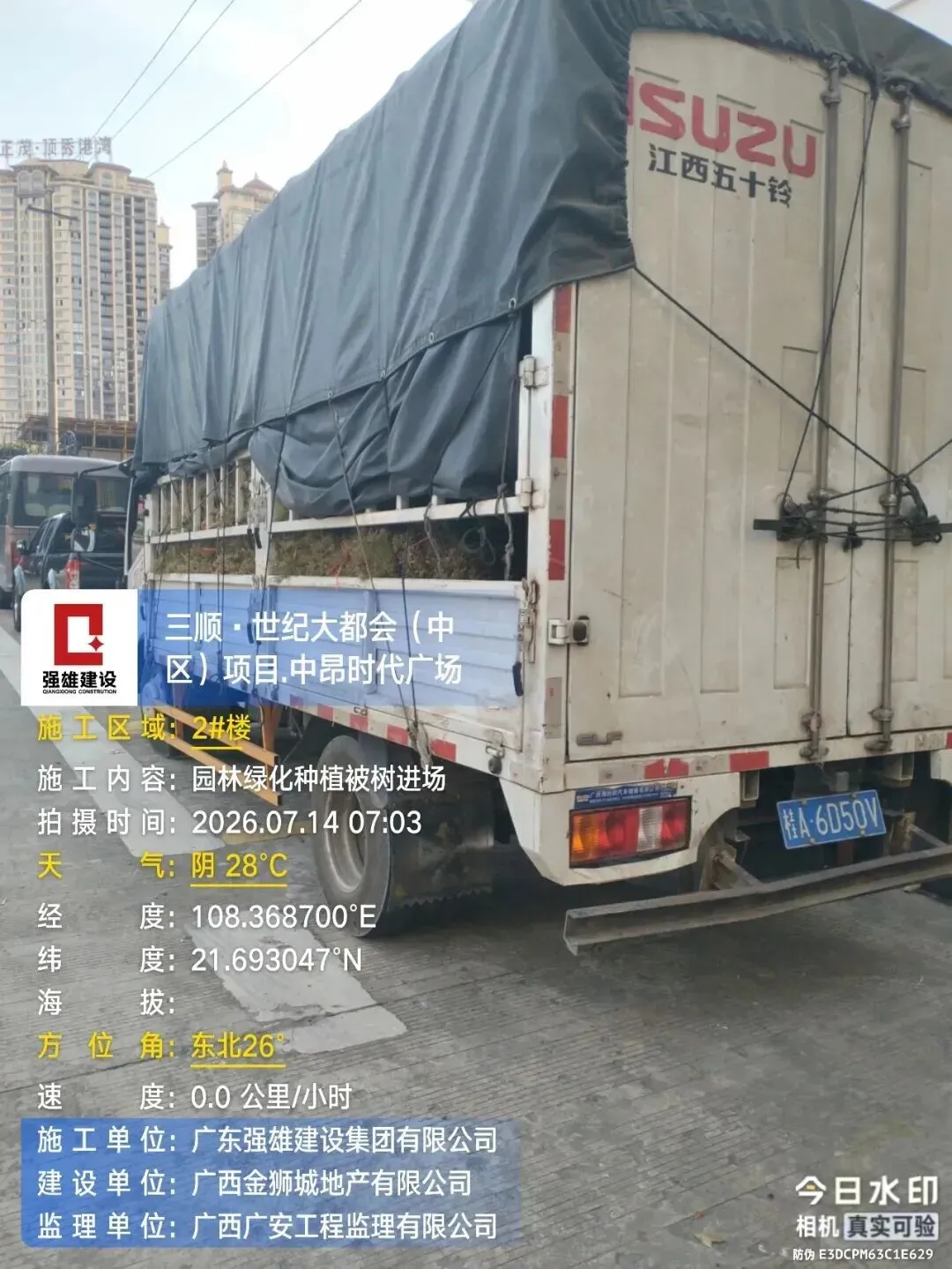

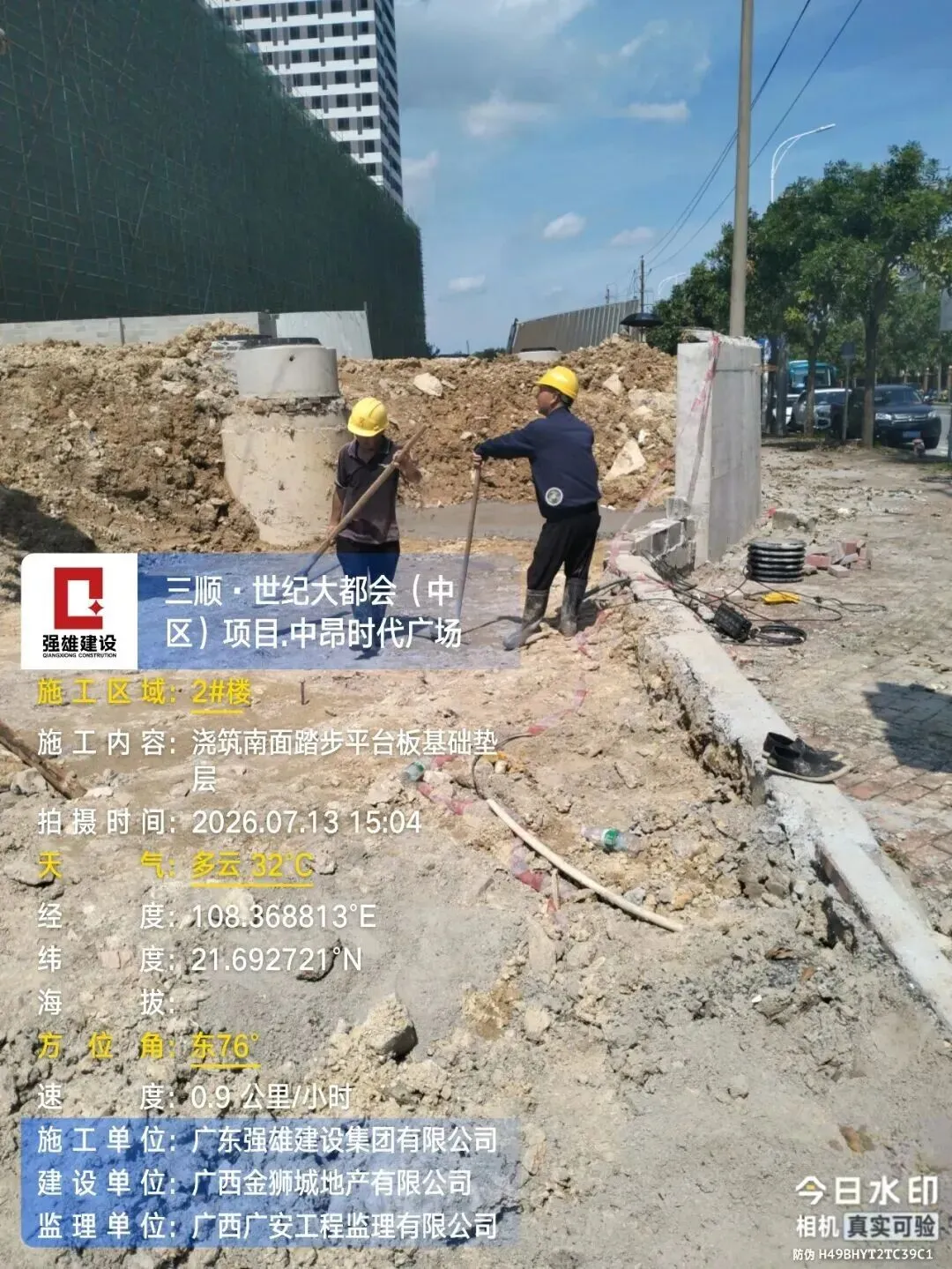

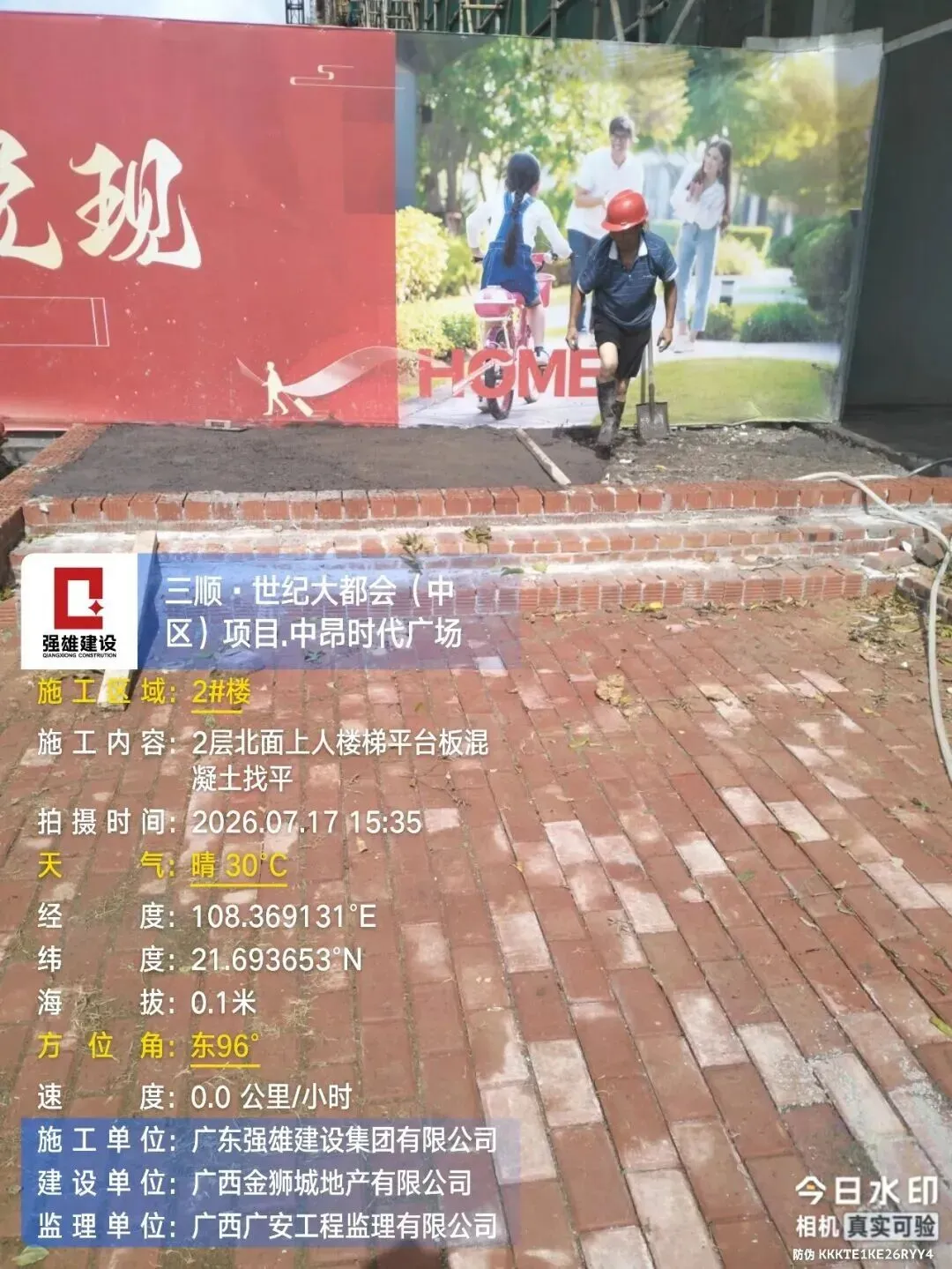

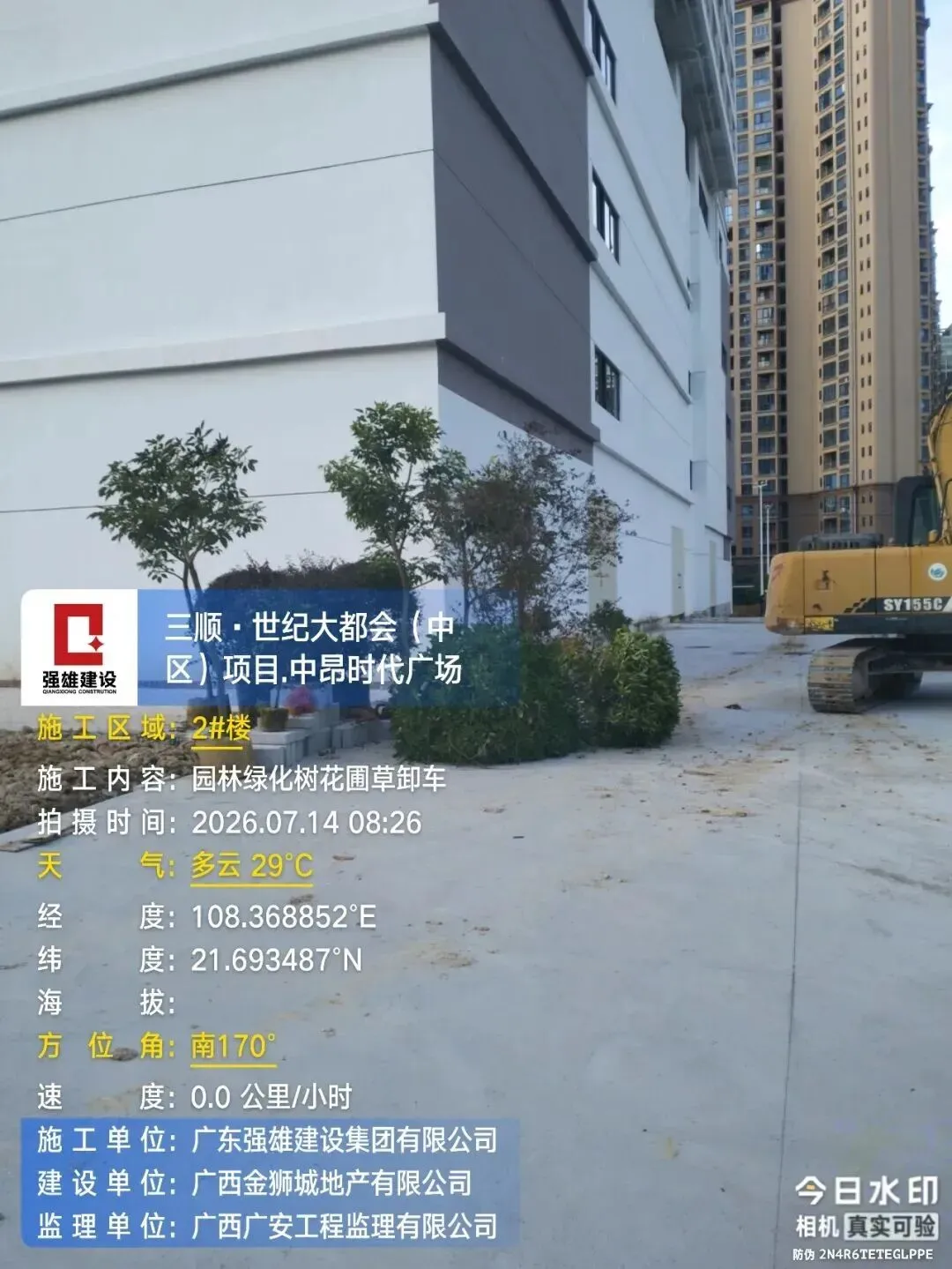

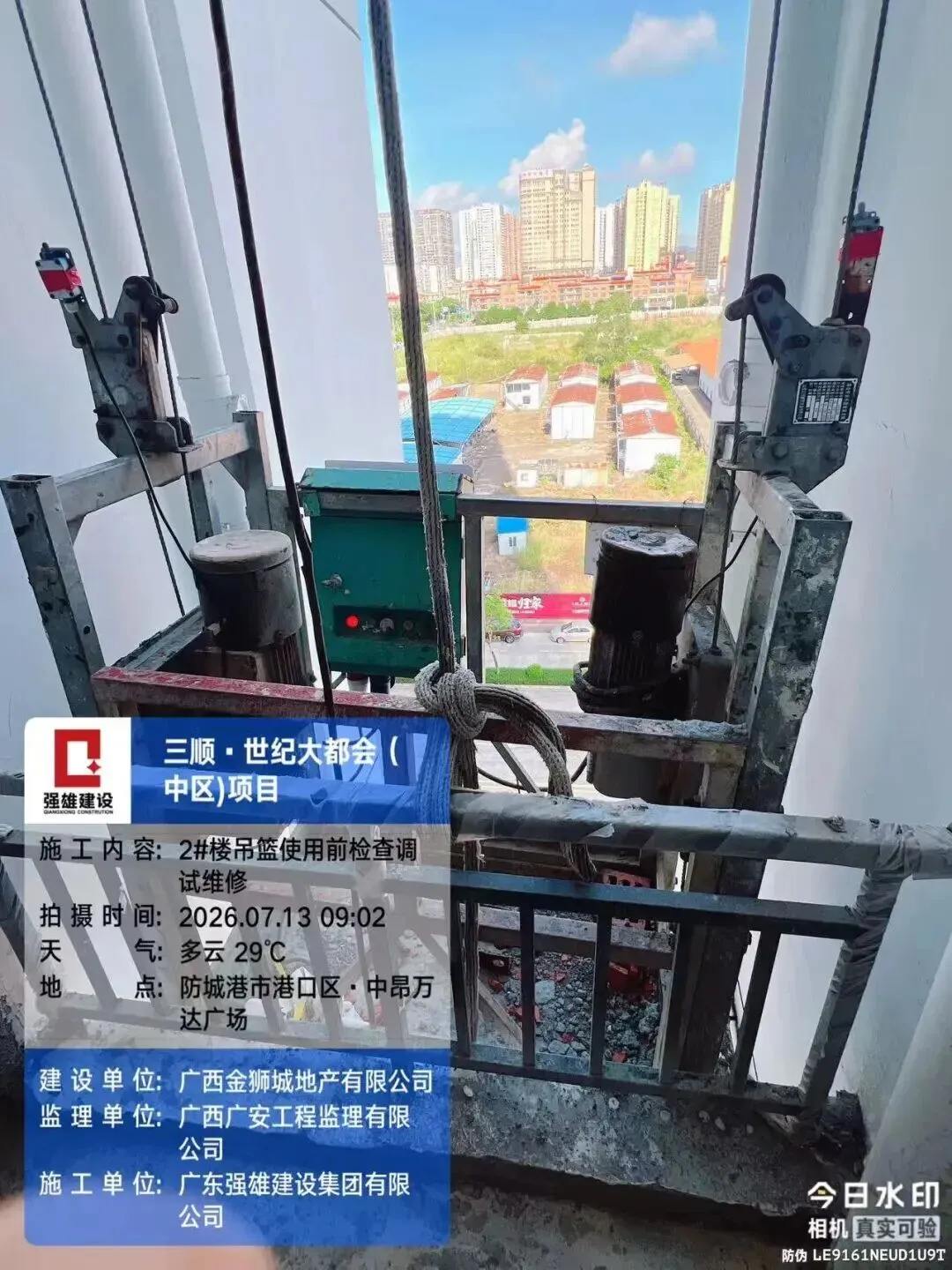

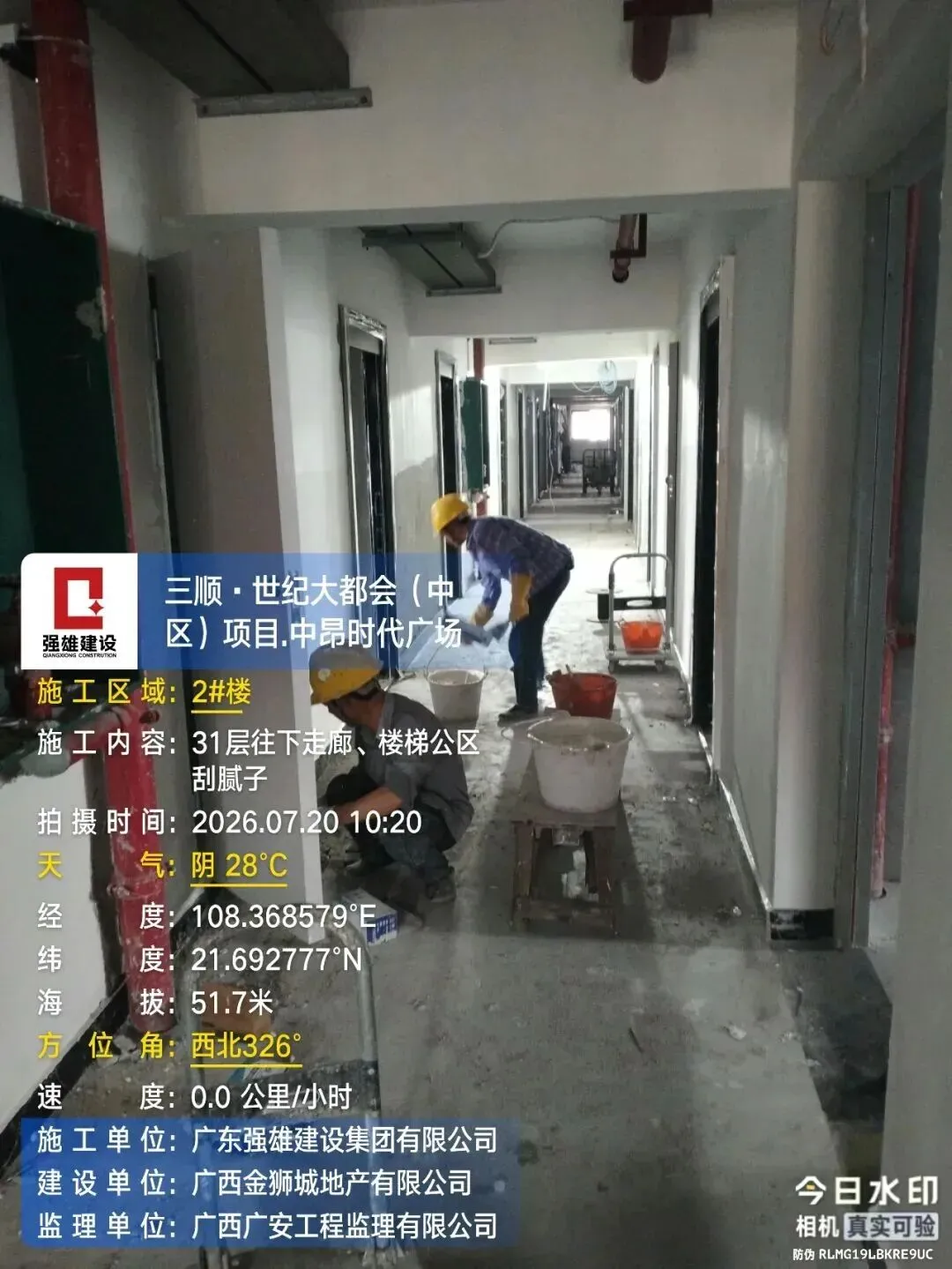

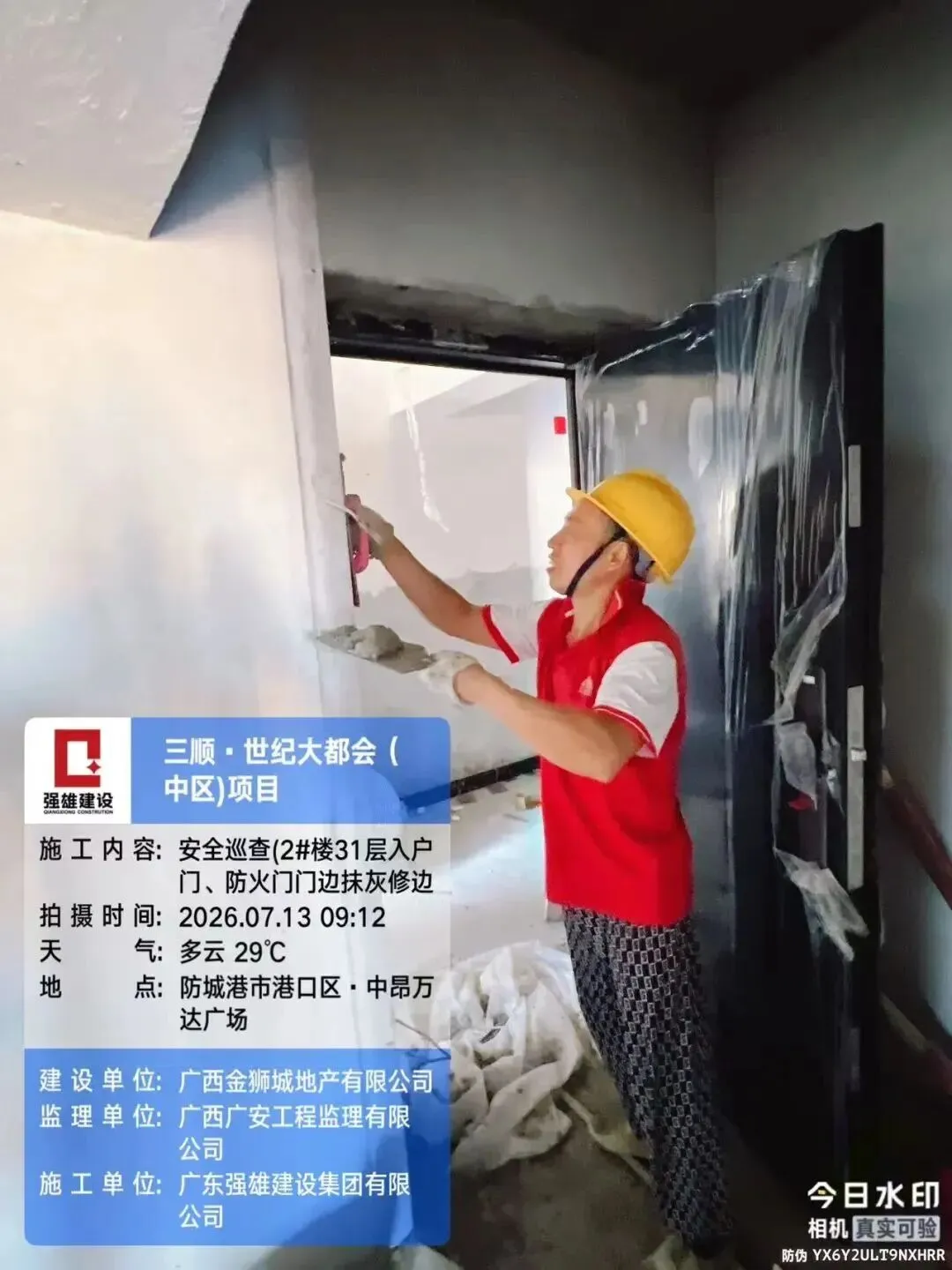

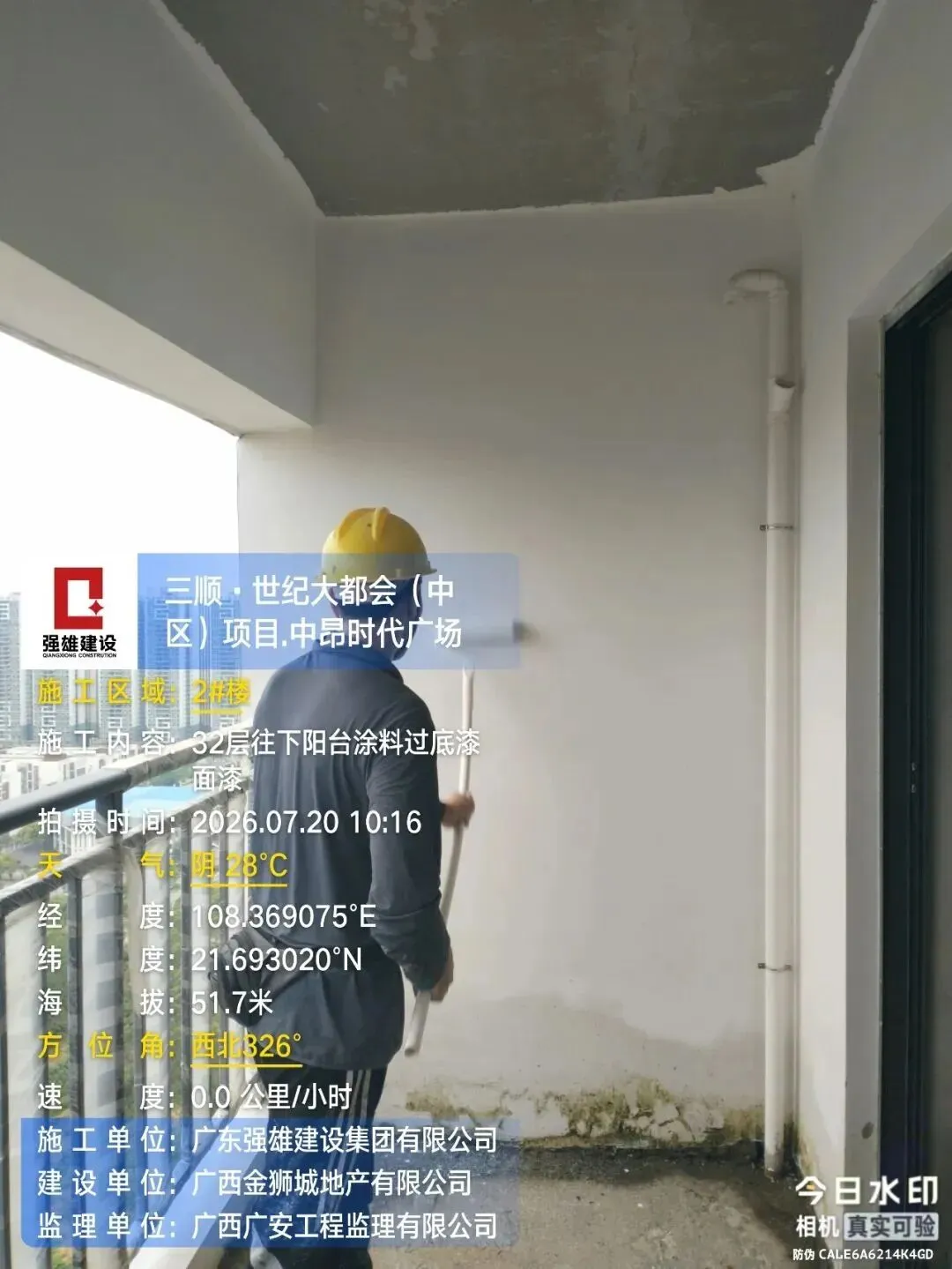

2#楼:2层西南侧室外楼梯垫层混凝土找平;7-12层商业楼梯井挡尘反边施工;31层及以下走廊、楼梯公区刮腻子;32层及以下地面清理、杂物清运;32层及以下阳台涂刷底漆、面漆;测绘放线;19层户内弱电网线穿线;外墙涂料施工;西南侧室外场地整平;绿化苗木草皮卸车;逐户验收弹线;8层、10层消防管安装;14层入户门门缝塞浆封堵;18层电井强、弱电桥架安装;20层及以下入户线排堵;26层及以下阳台刮腻子;29-30层阳台涂料施工;29层及以下厨房、阳台排水管洞口封堵和阳台涂料施工;31层入户门、防火门门边抹灰修边;吊篮使用前检查调试维修;塔吊附墙位吊篮外墙自31层向下做第二遍面漆施工。

WORK REPORT

02

WORK

REPORT

2#-4#楼裙楼区域

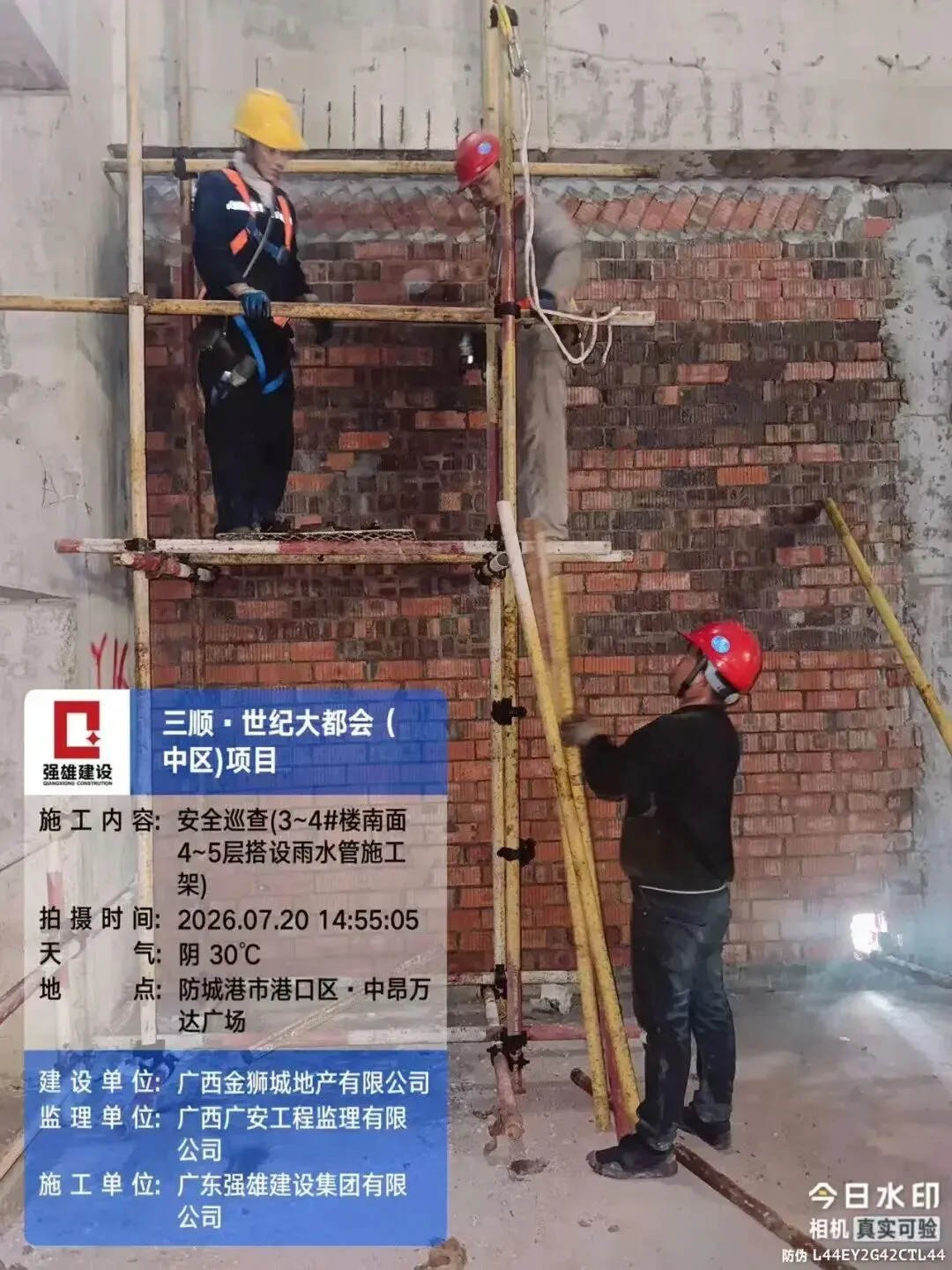

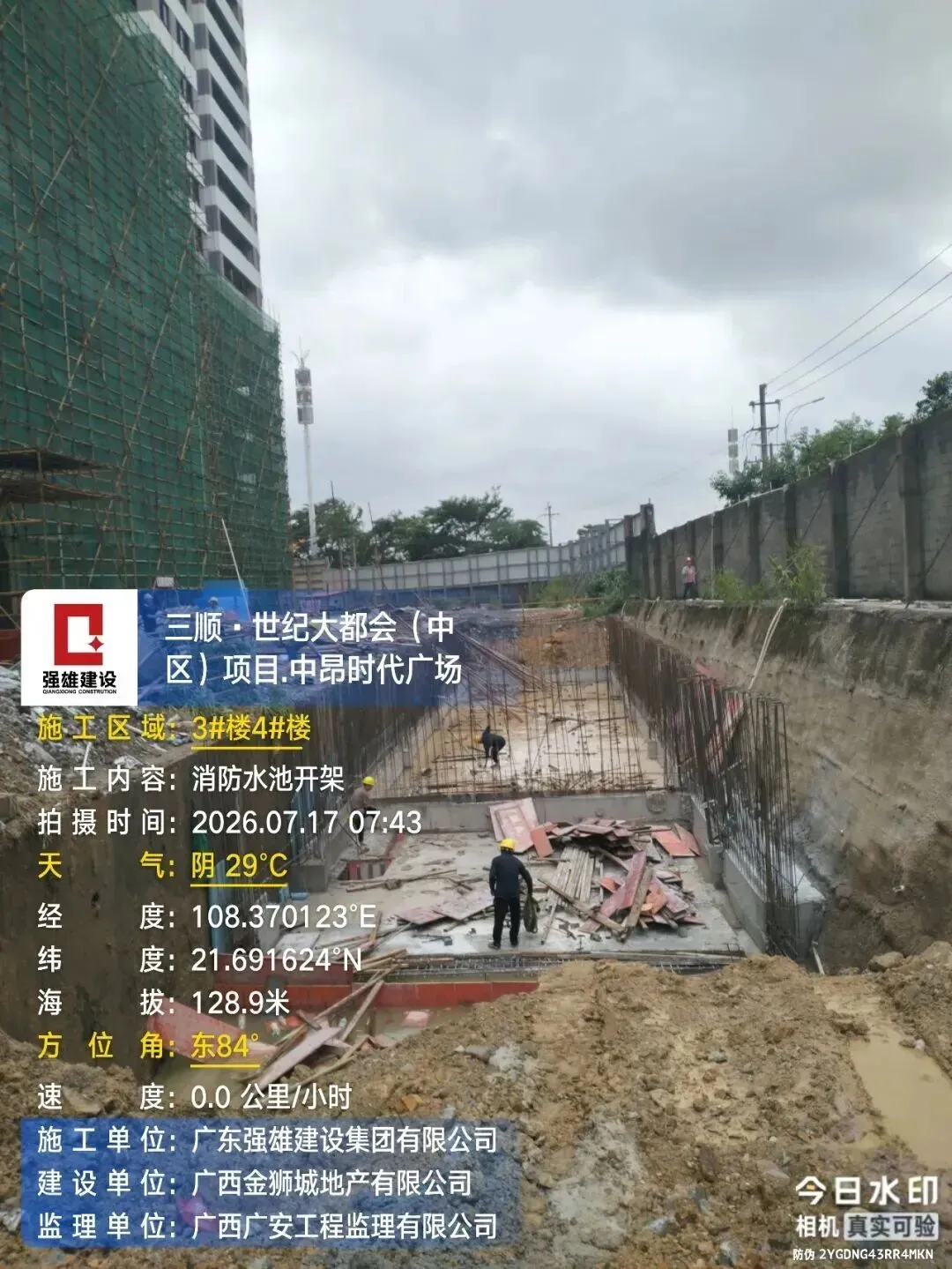

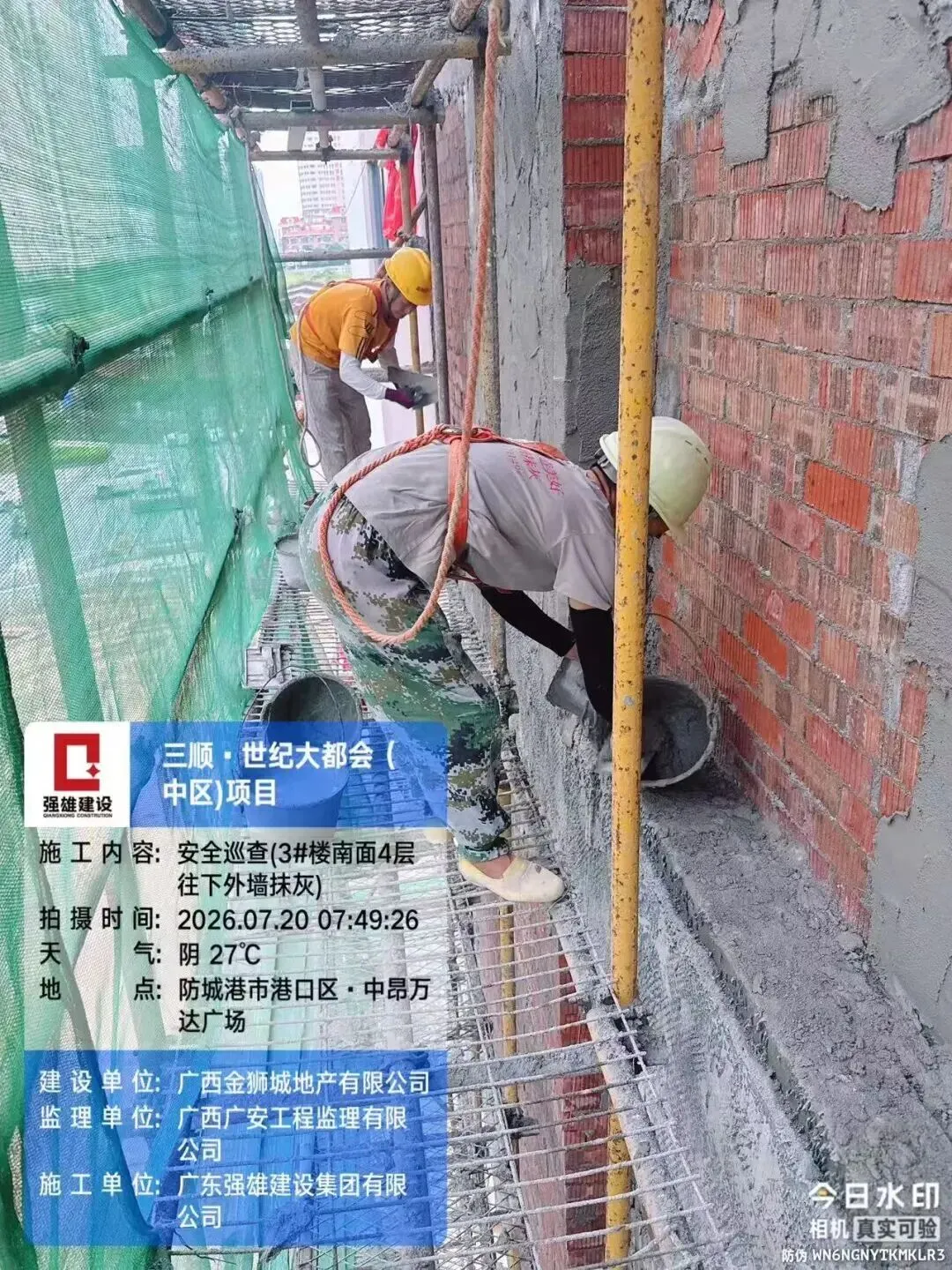

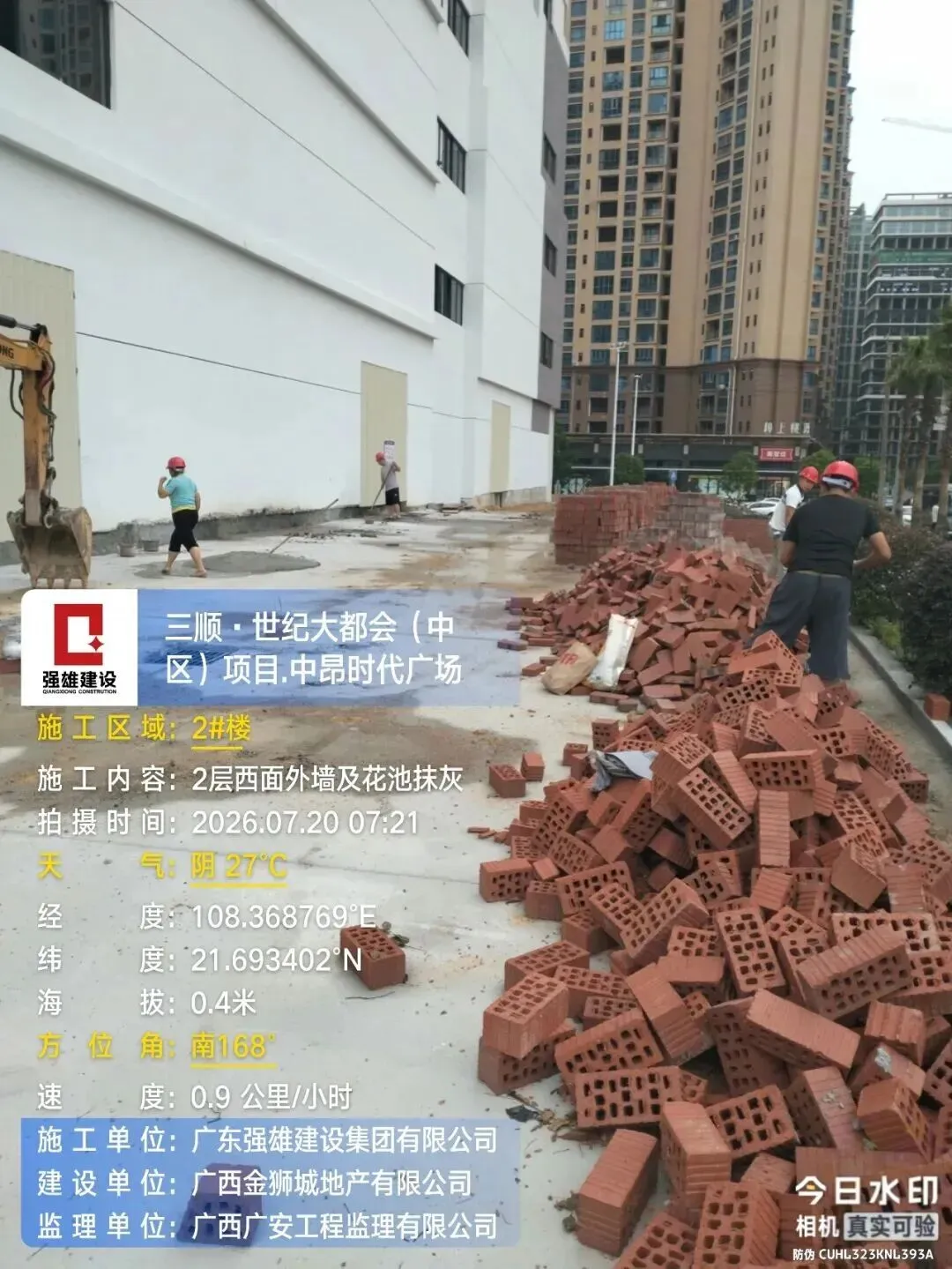

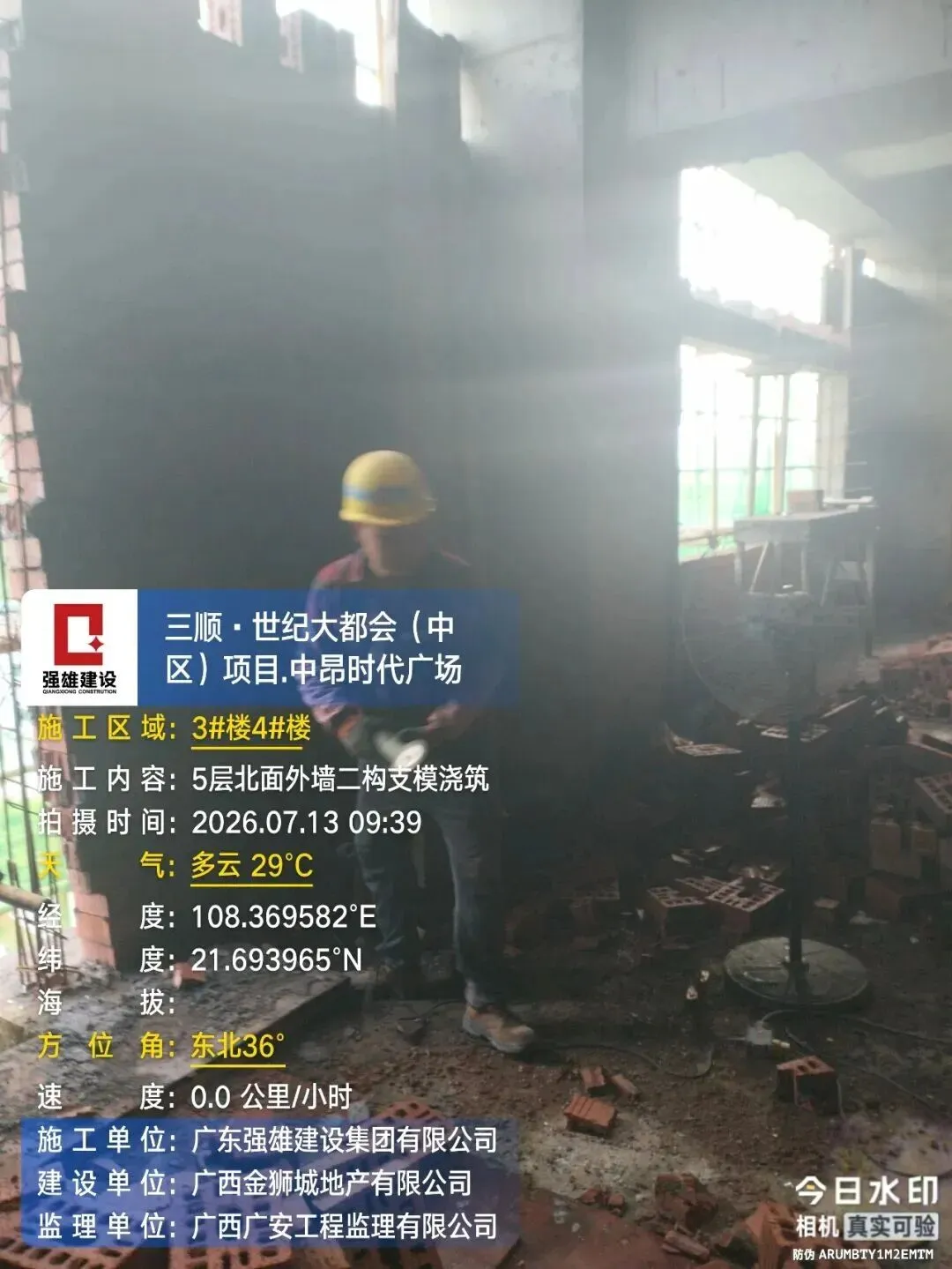

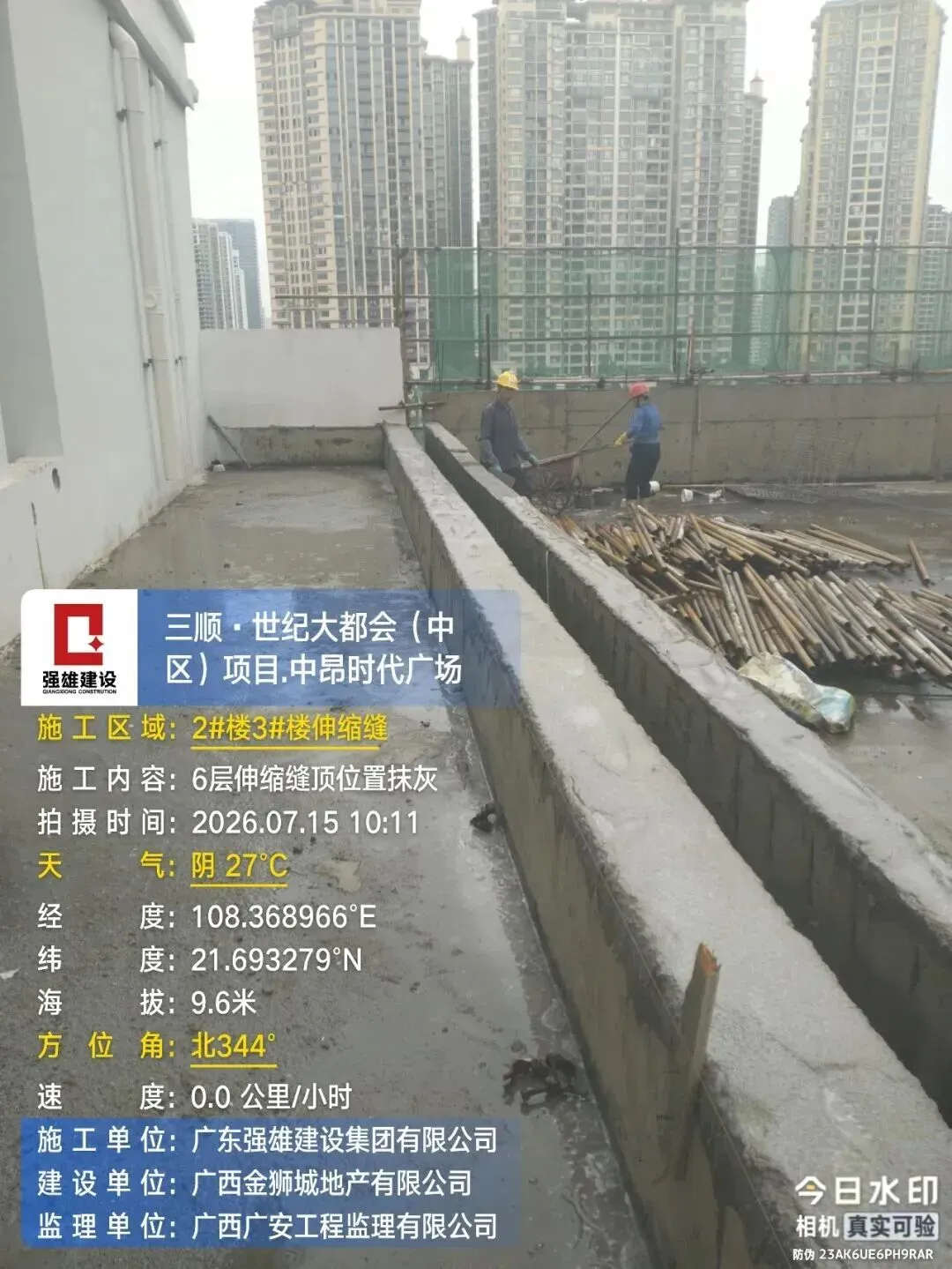

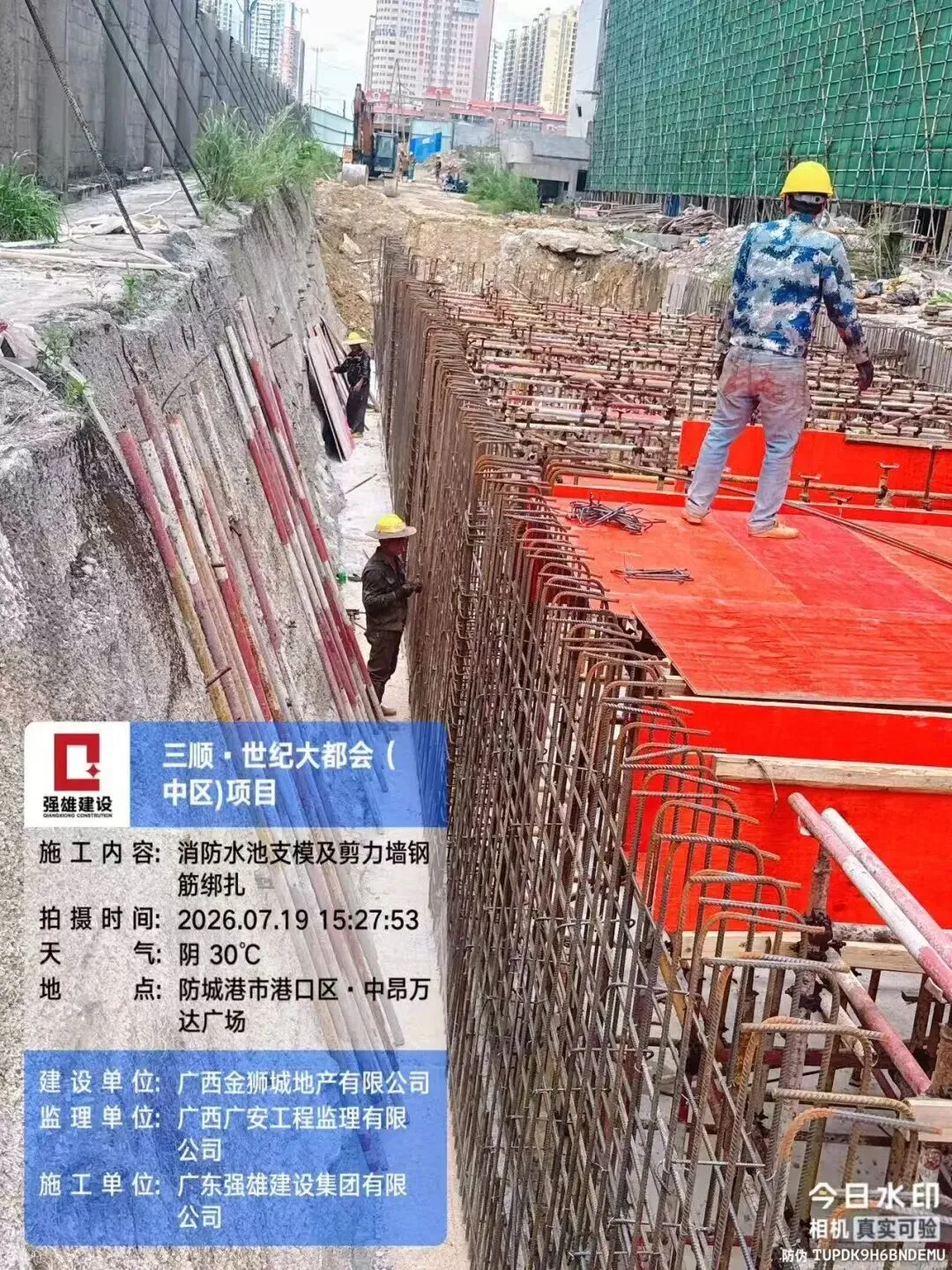

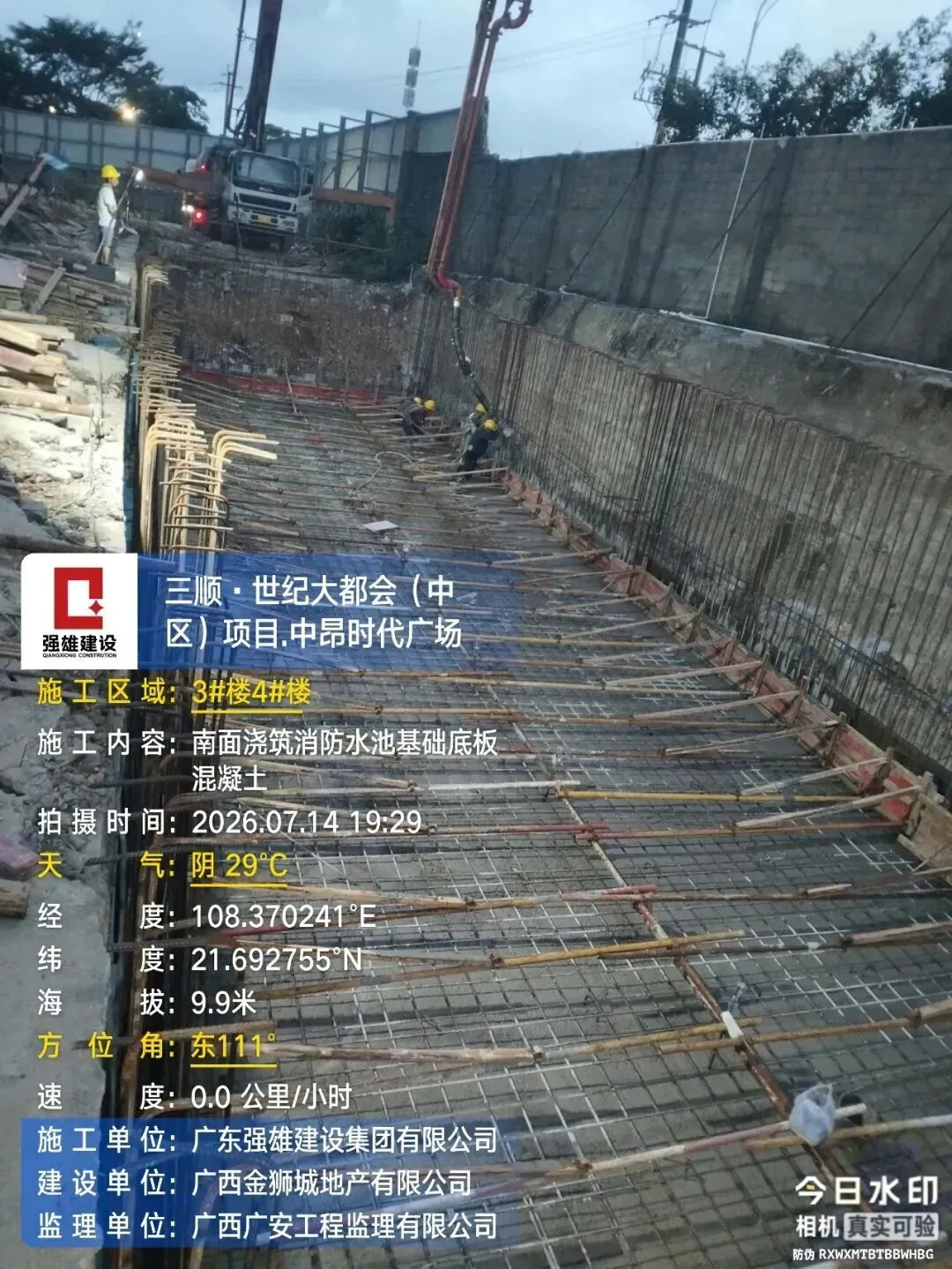

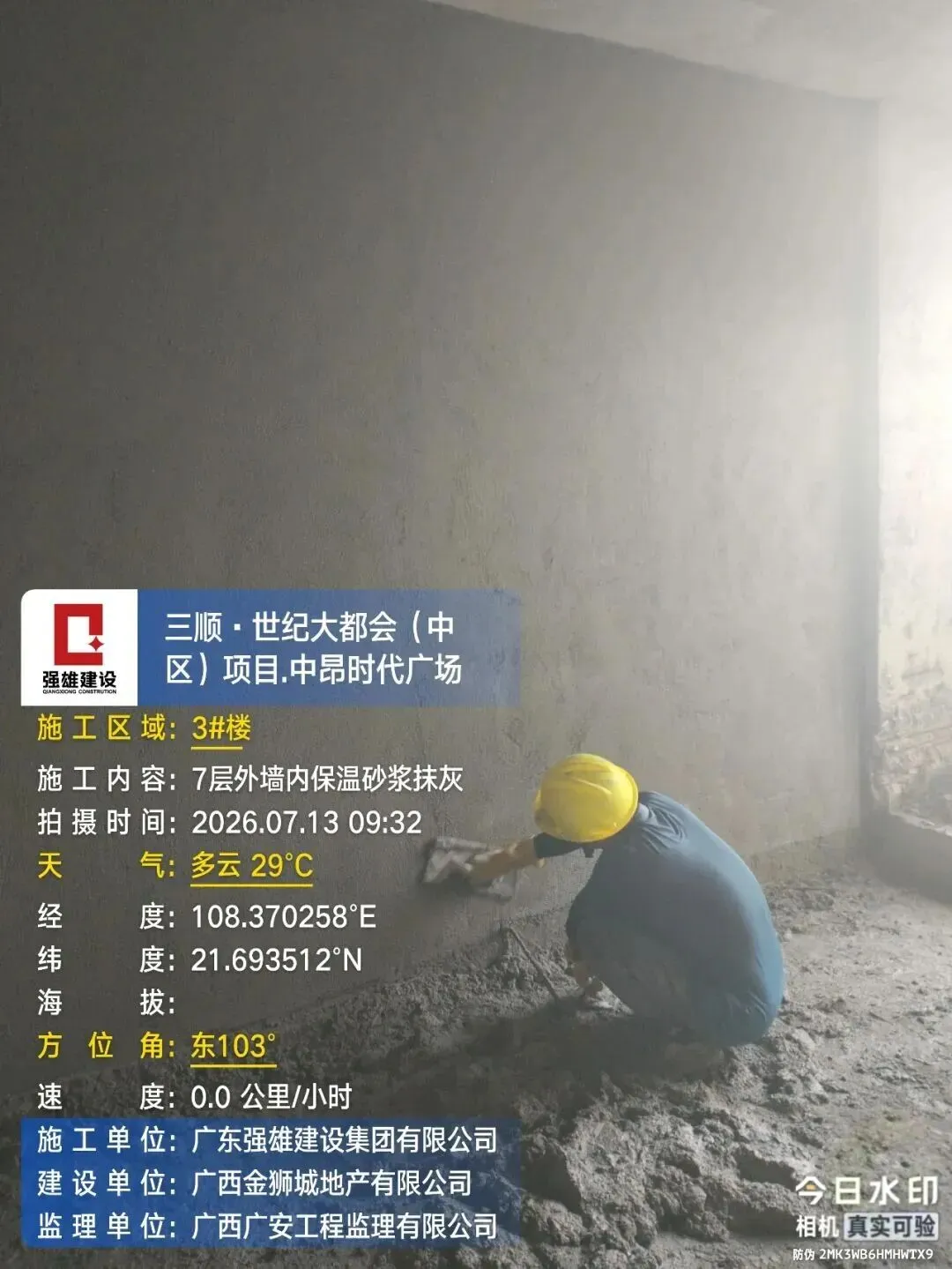

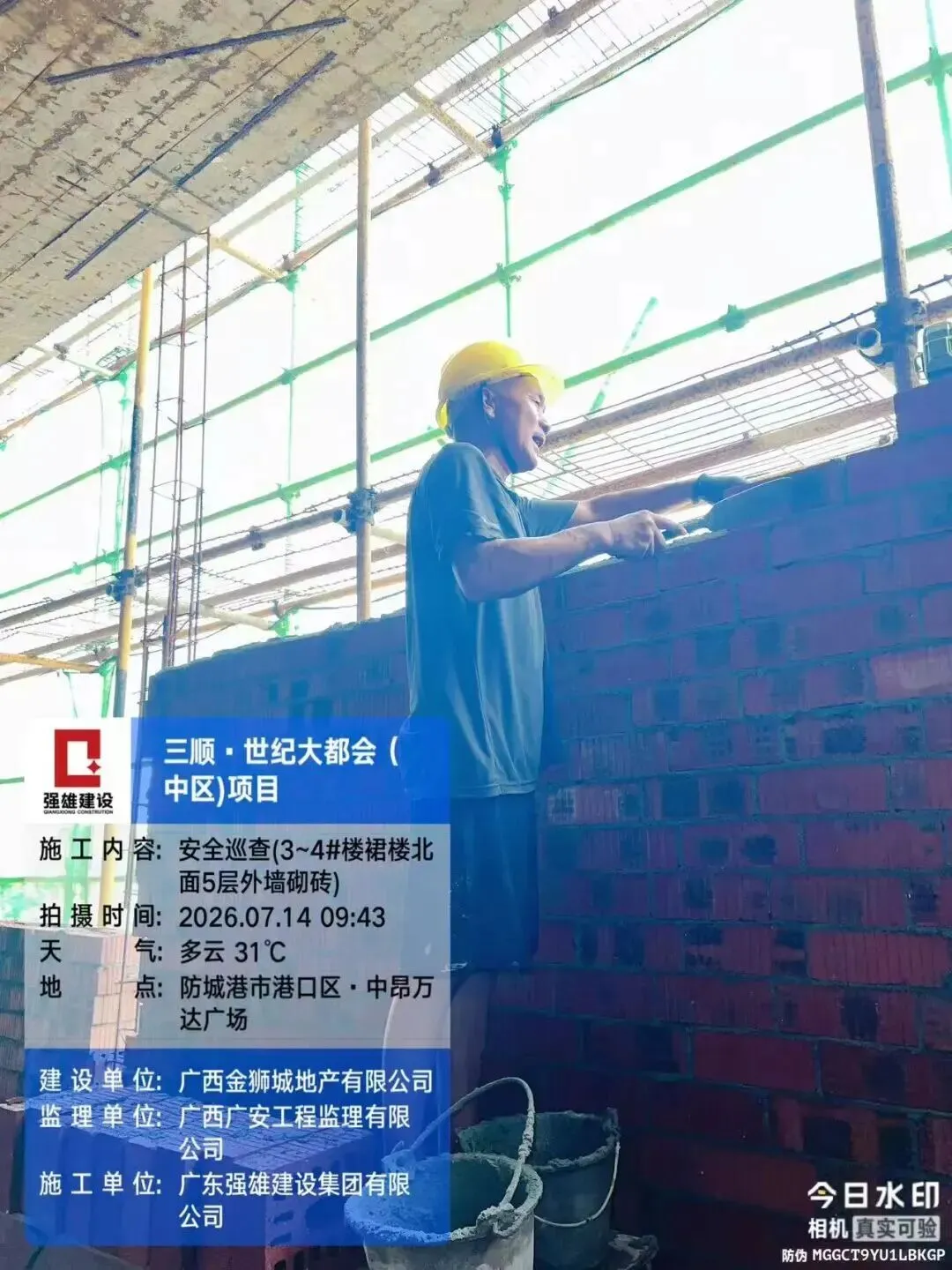

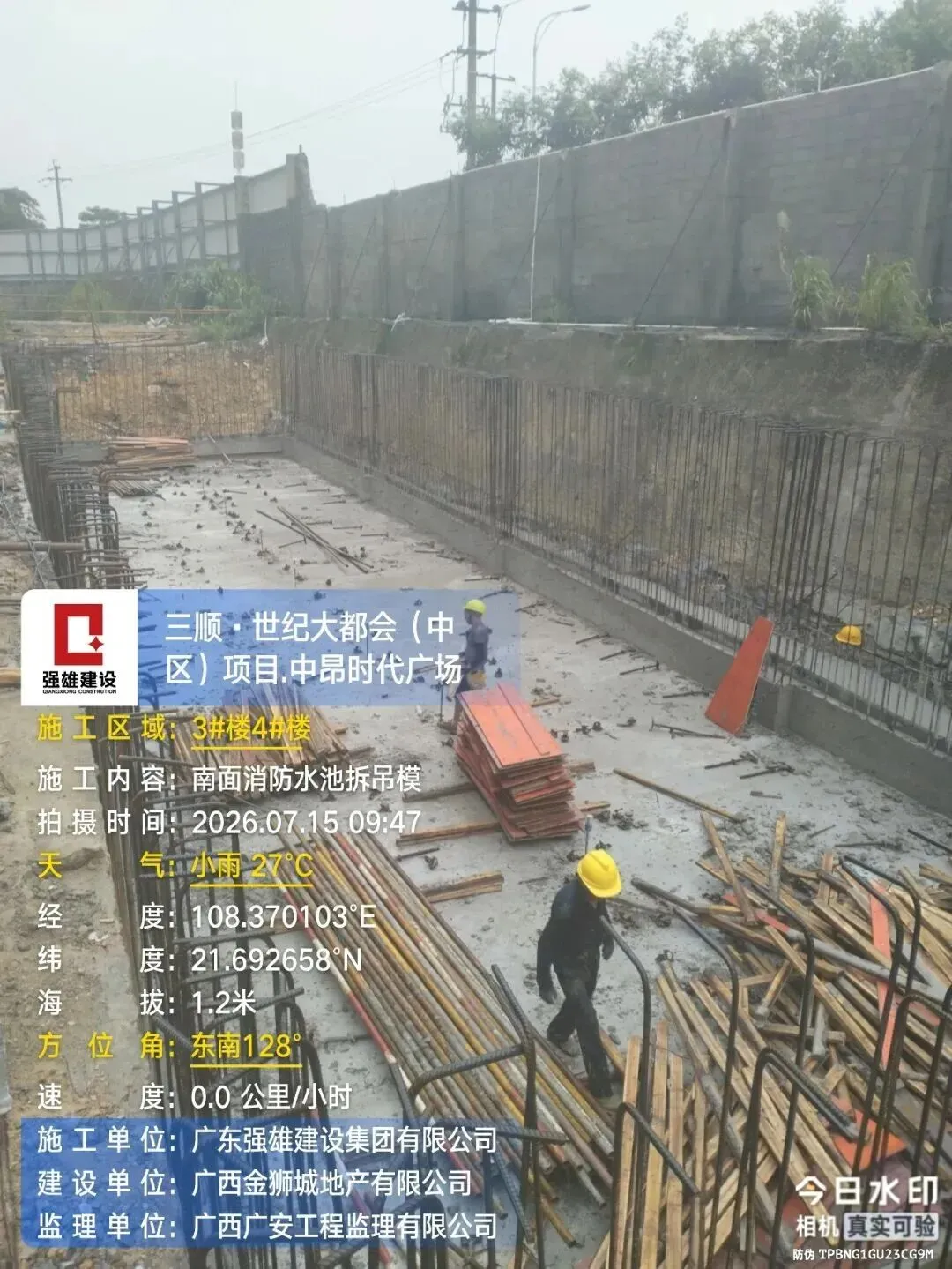

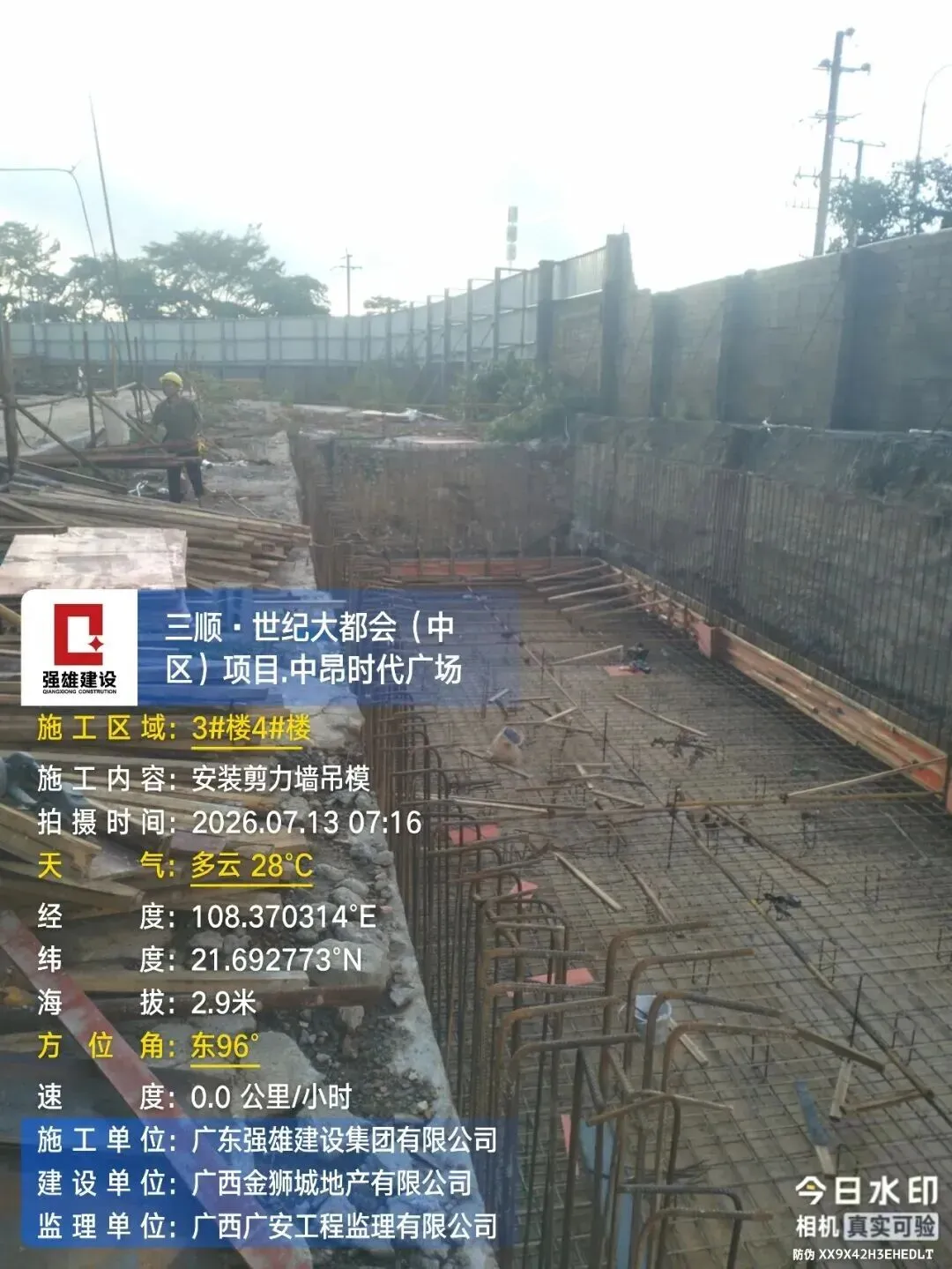

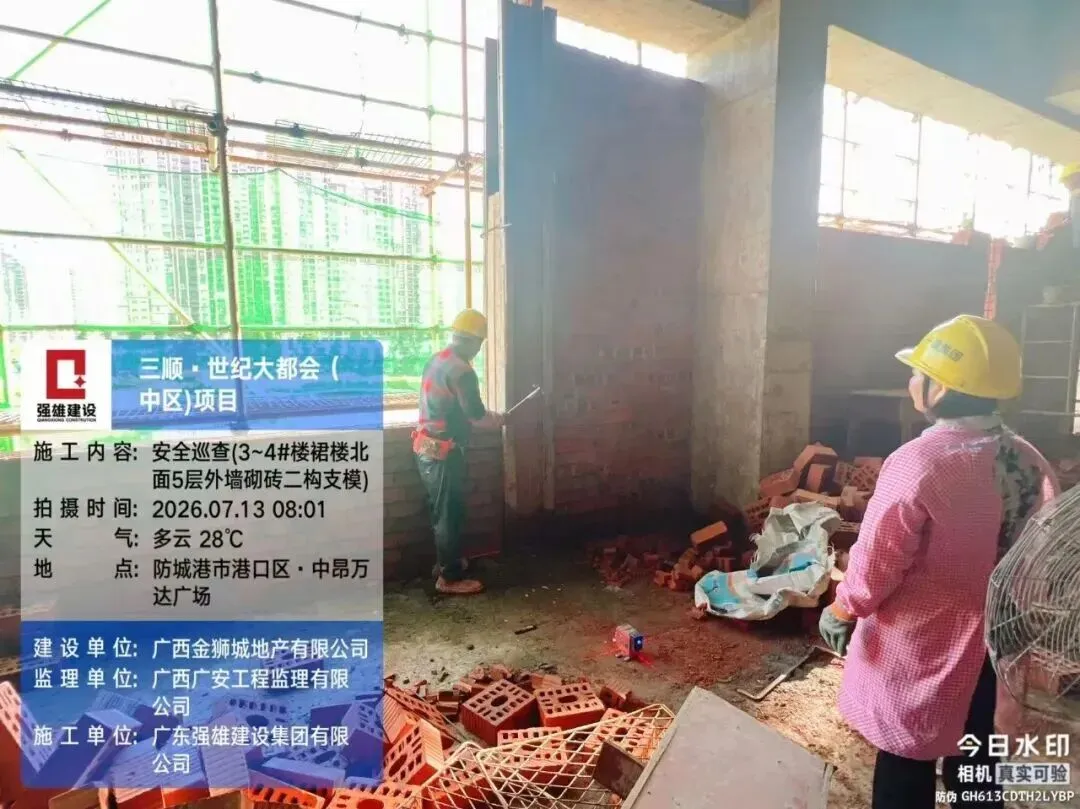

2#楼二层西侧外墙及花池抹灰;2#、3#楼伸缩缝及六层伸缩缝顶抹灰;2#楼四层北侧搭砌砖施工架;3#-4#楼五层北侧外墙二次结构支模浇筑;3#-4#楼消防水池基础底板混凝土浇筑;3#-4#楼消防水池外侧至后浇带段基础底板混凝土浇筑;3#-4#楼南侧消防水池梁板安装、剪力墙柱钢筋绑扎;3#-4#楼南侧消防水池吊模拆除;3#-4#楼消防水池搭支撑架;3#楼七层外墙内侧保温砂浆抹灰;3#楼南面四层及以下外墙抹灰;3~4#楼裙楼北面五层外墙砌筑;3~4#楼裙楼北面五层外墙二次结构支模;3-4#楼南面四至五层搭雨水管施工架;商业裙楼南侧外墙抹灰。

WORK REPORT

03

WORK

REPORT

室外总平面工程

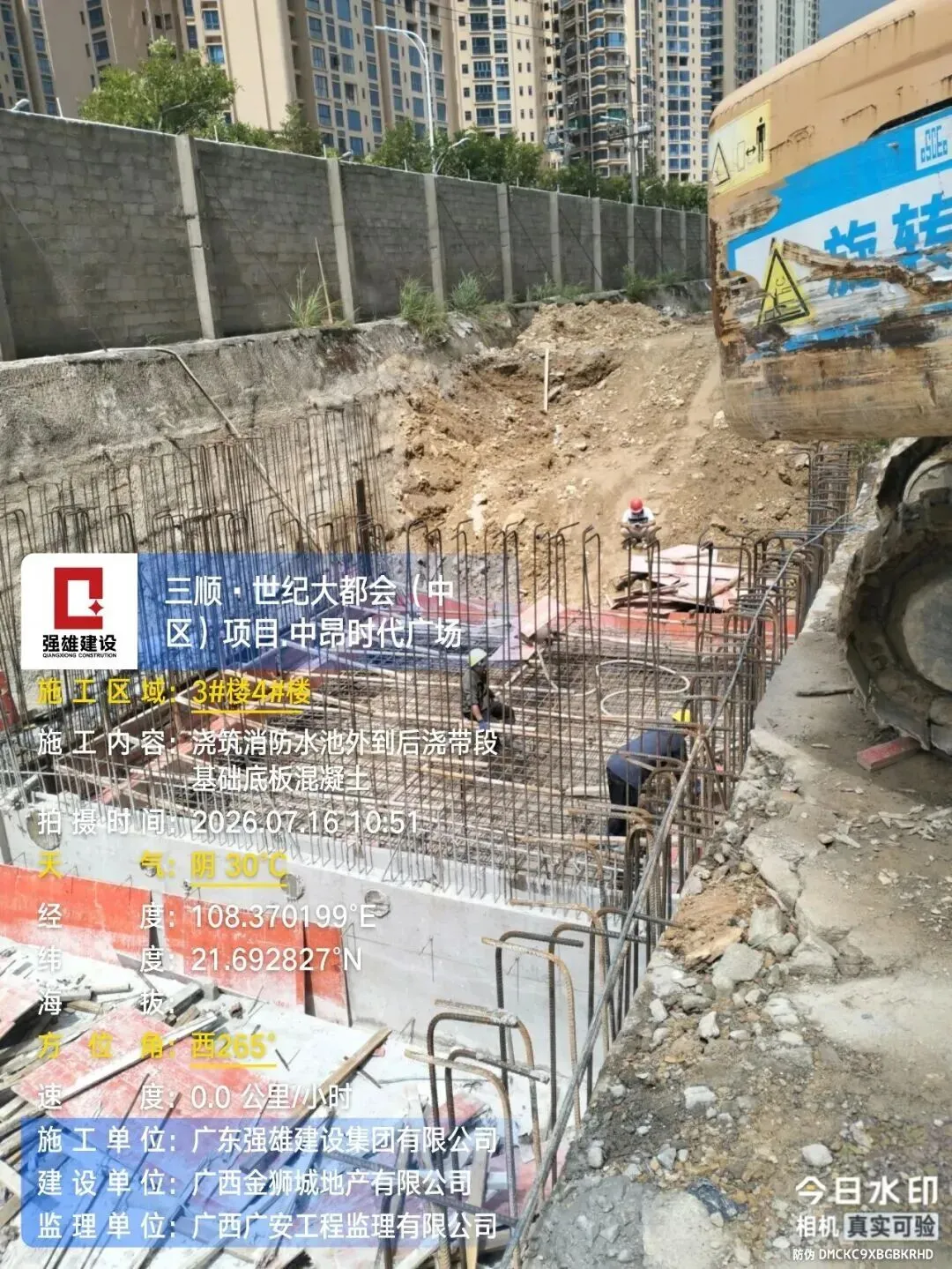

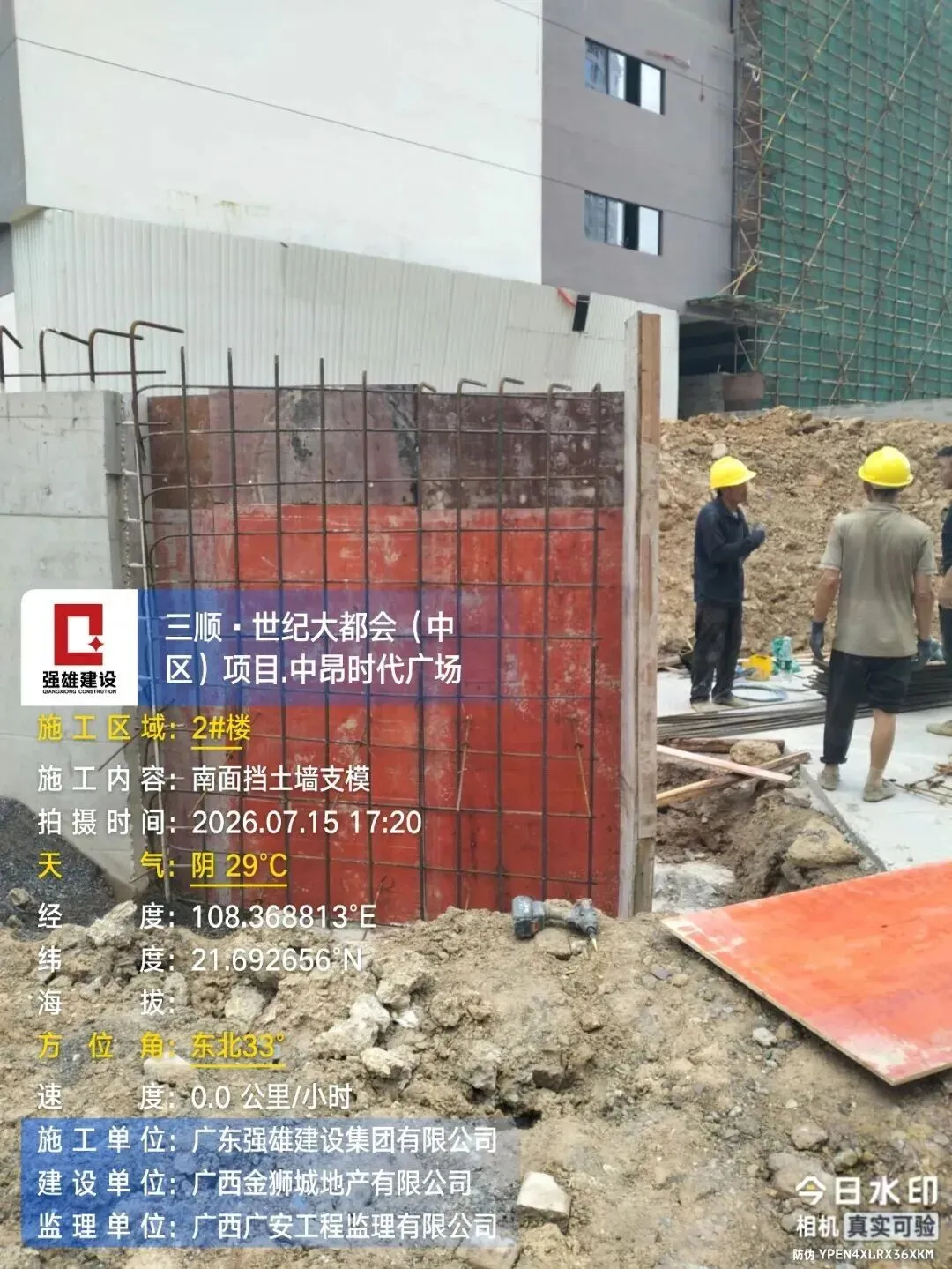

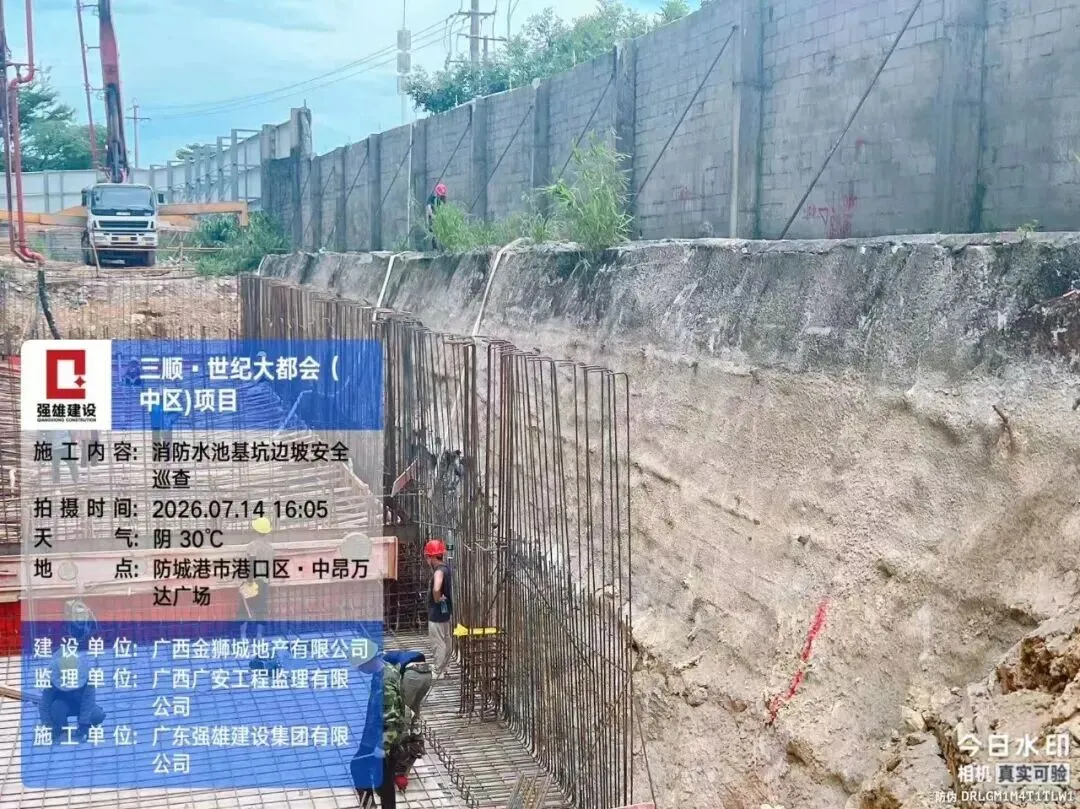

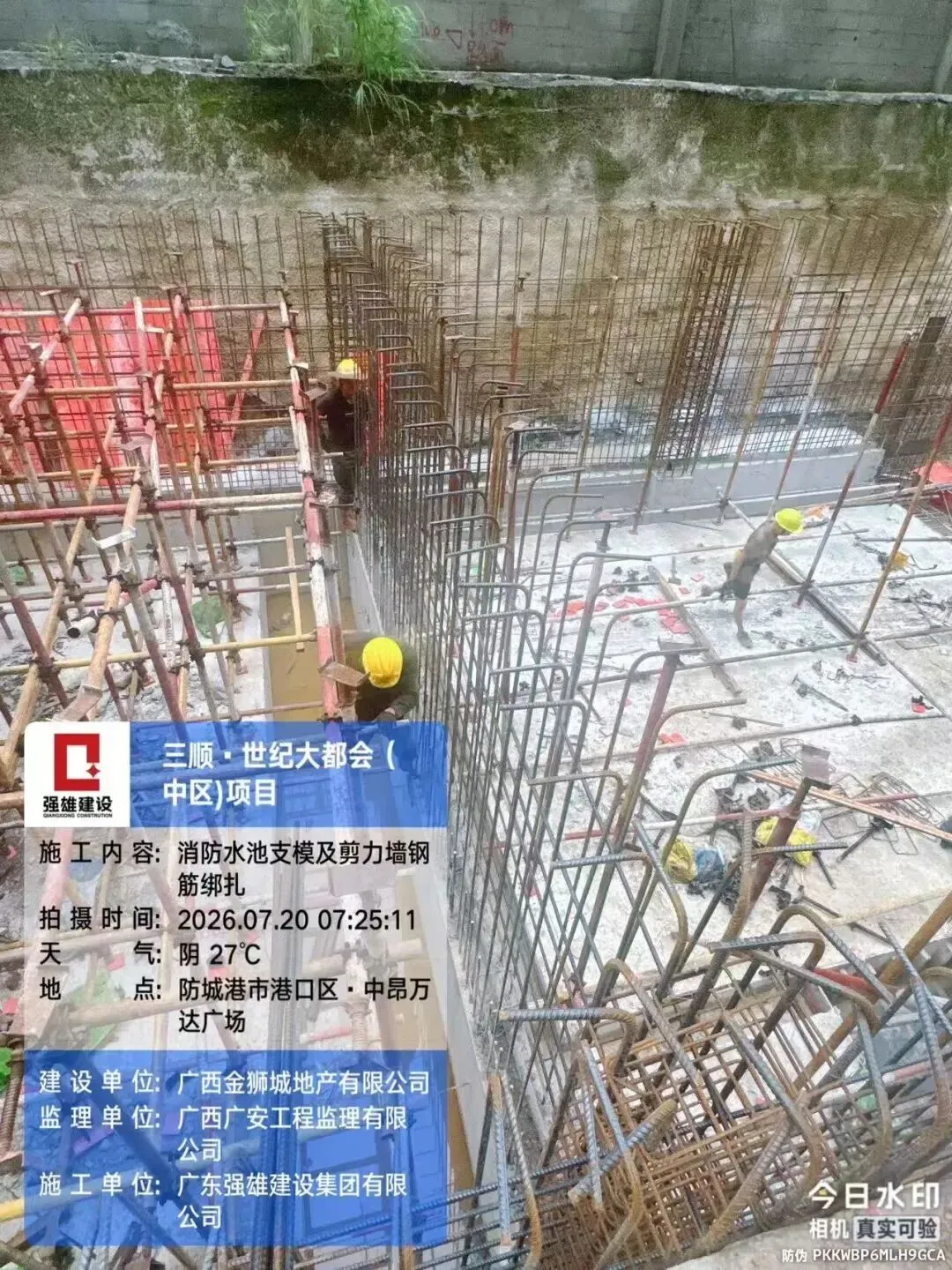

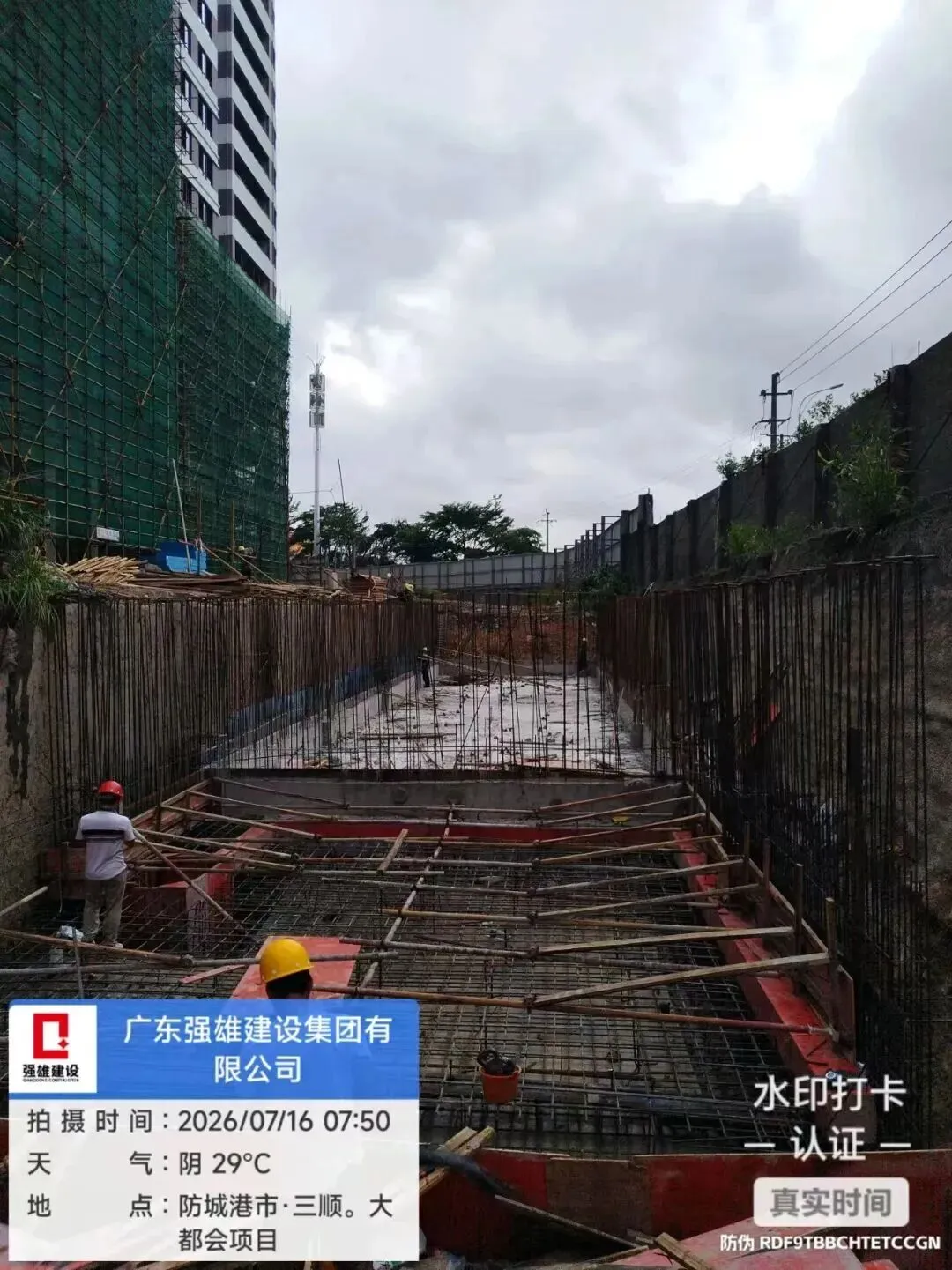

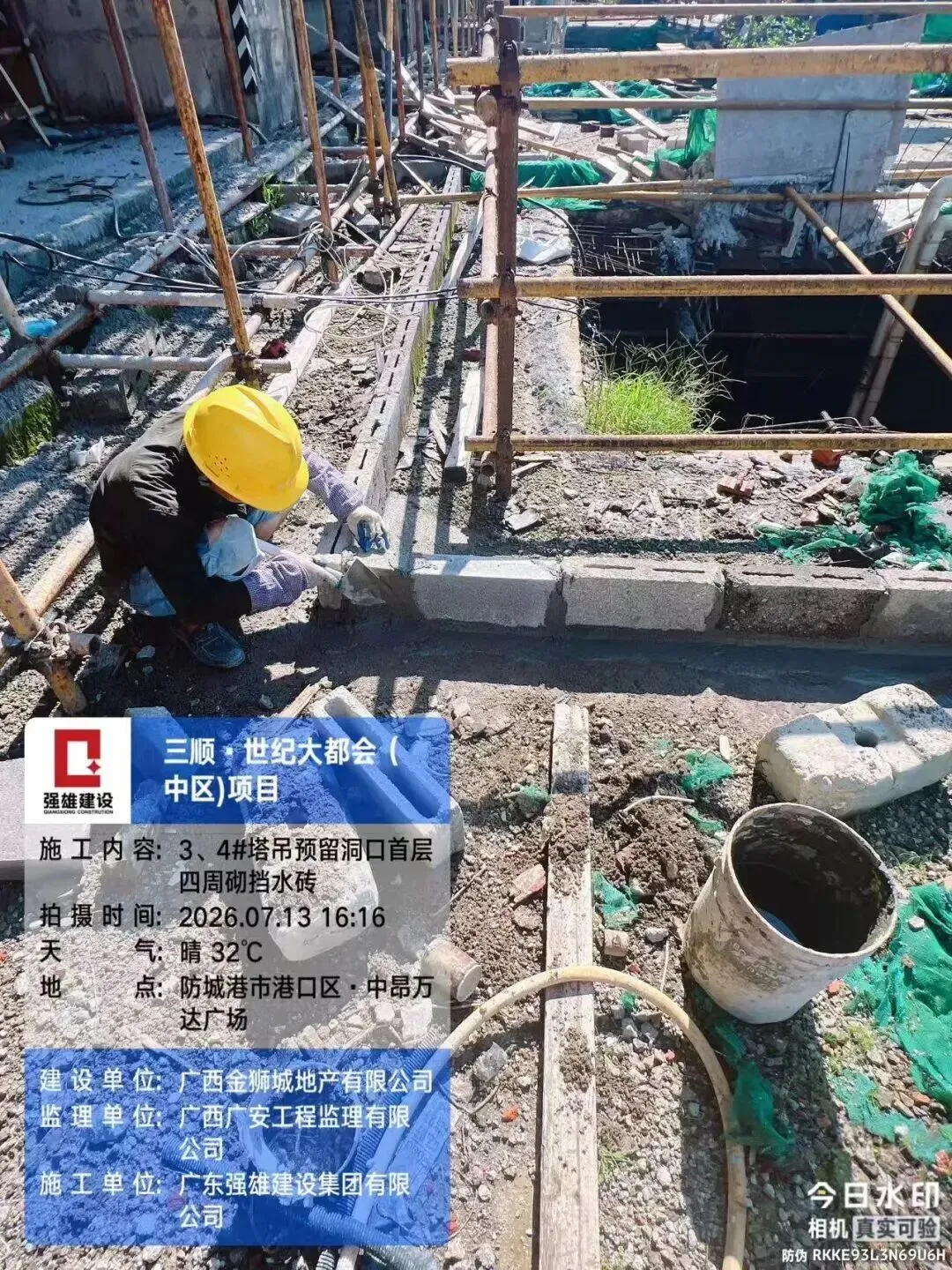

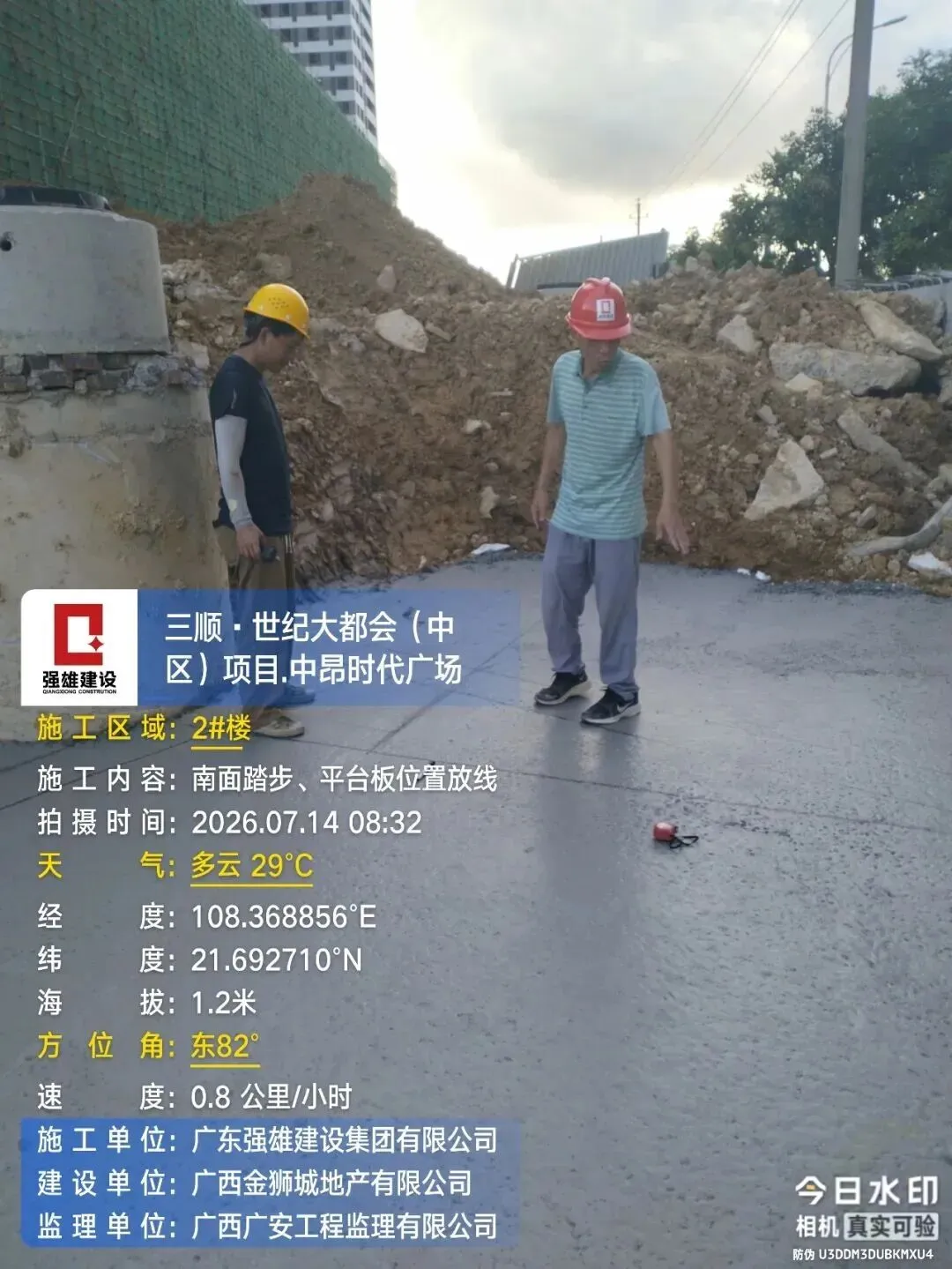

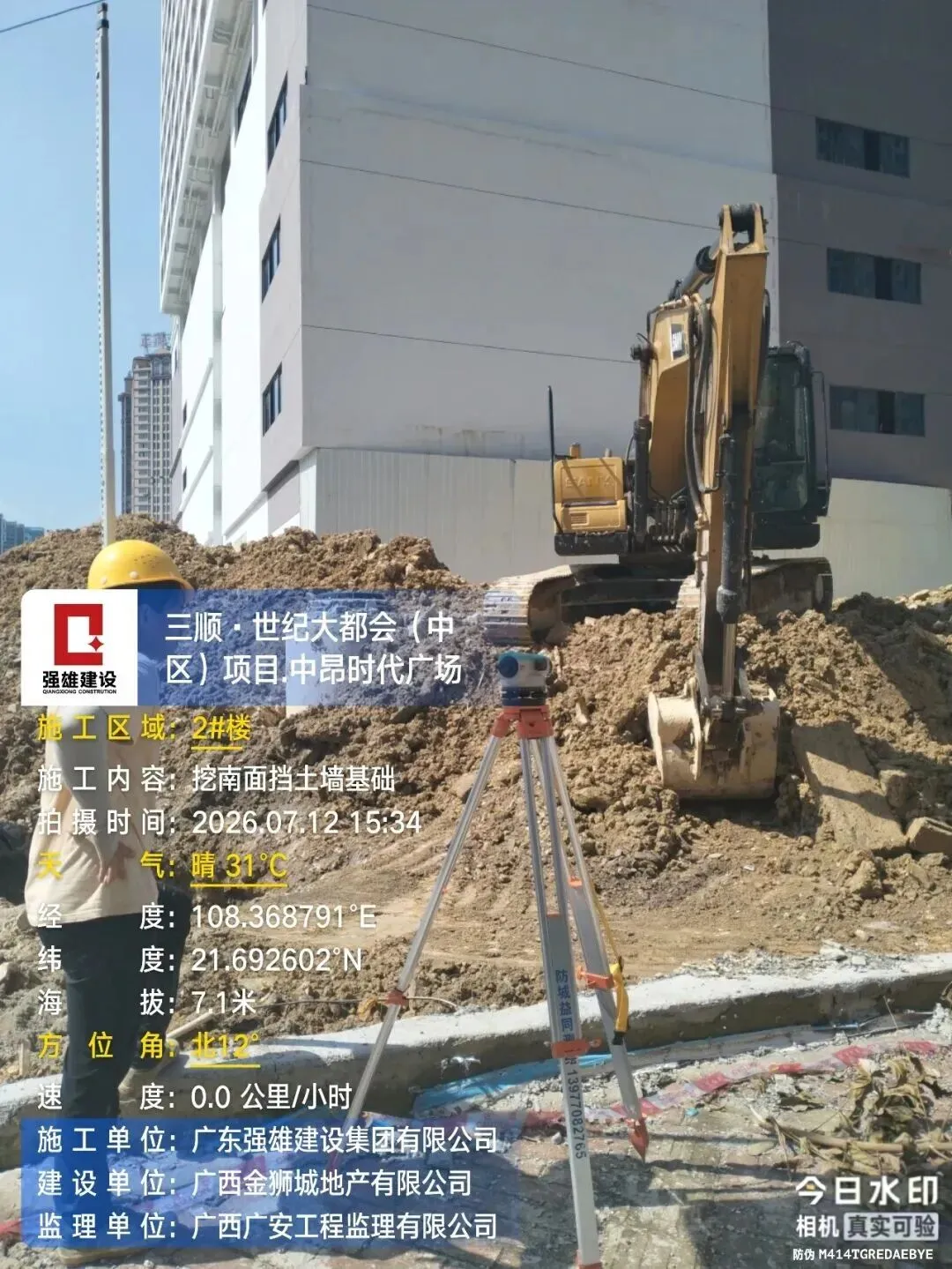

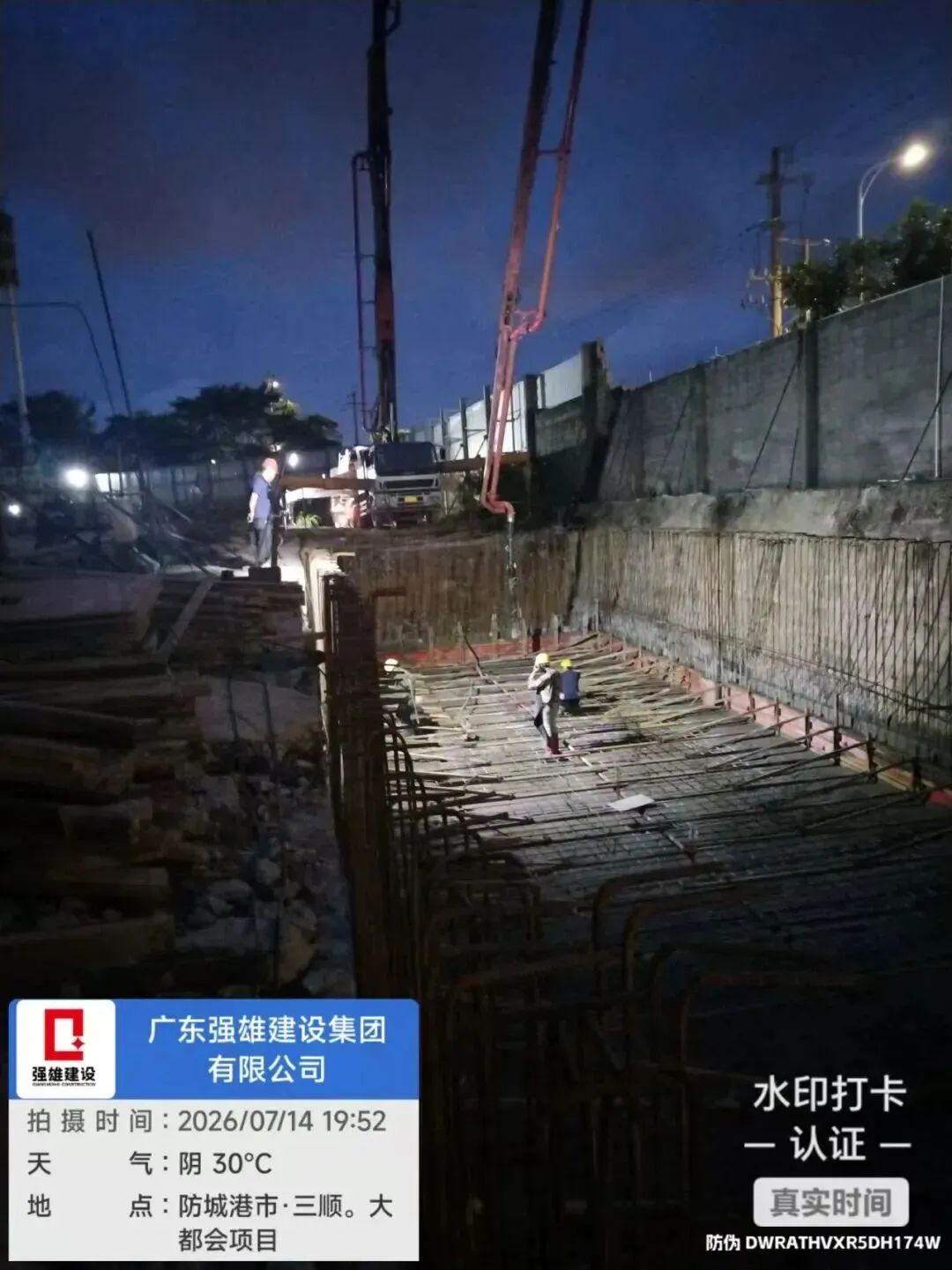

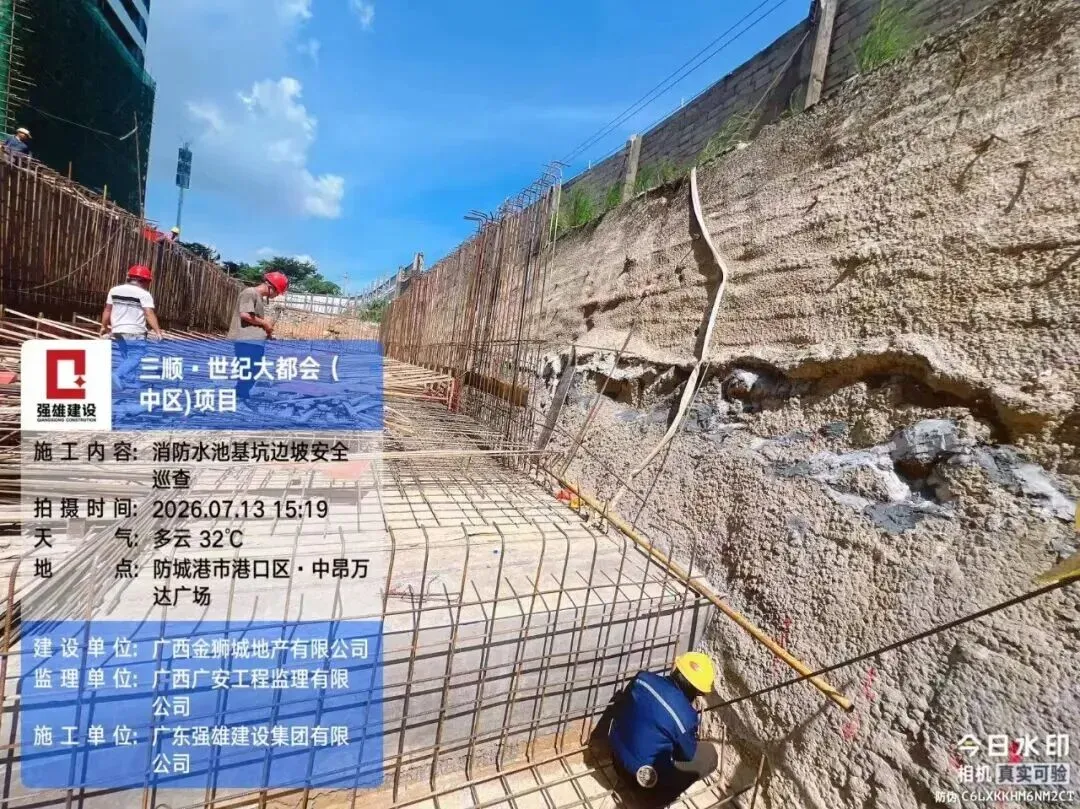

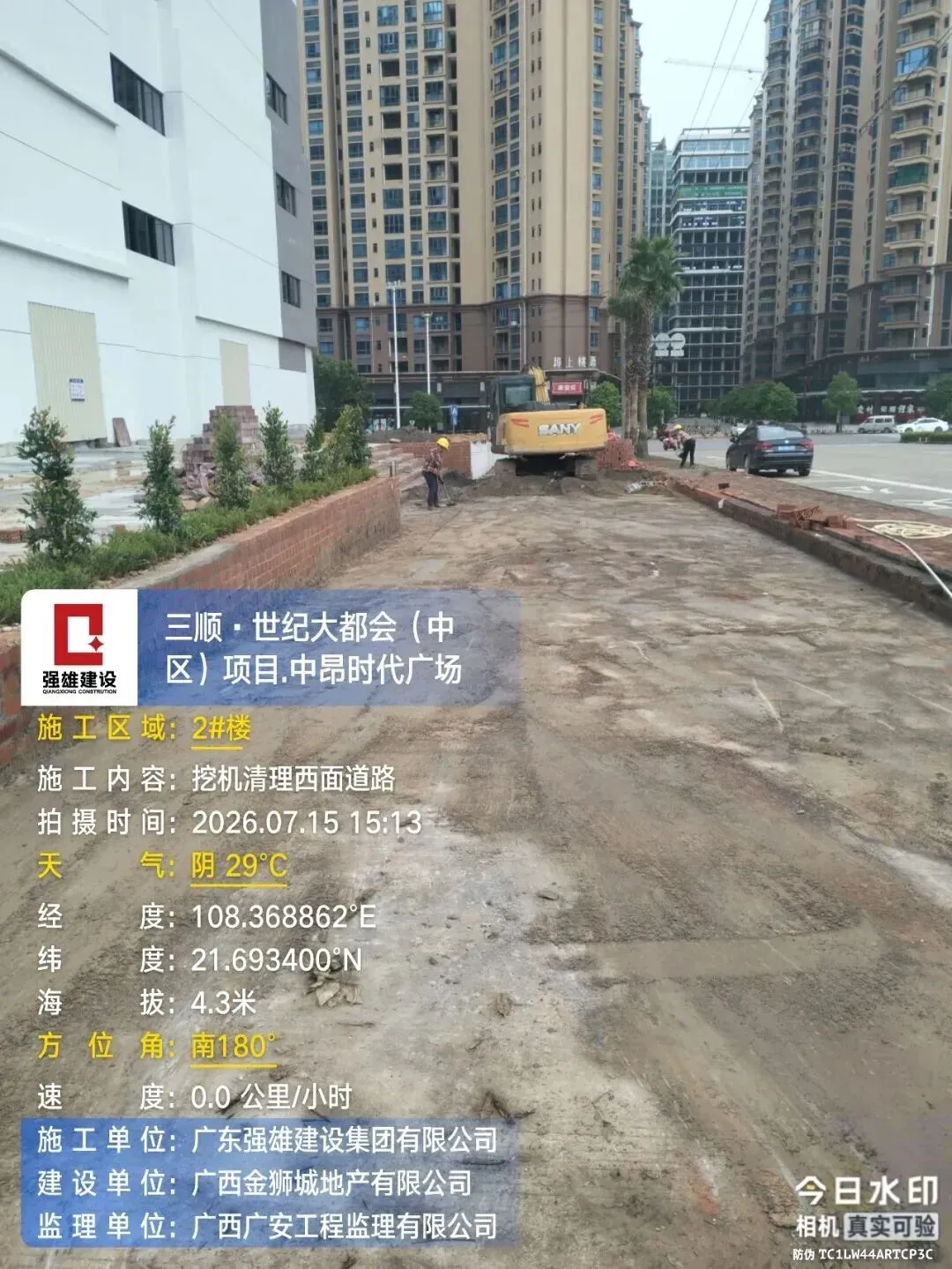

2#楼、3#-4#楼:五层北面外墙二次结构支模浇筑;2#楼:南侧挡土墙支模、开挖,南侧踏步平台板放线,西侧道路清表,园林苗木进场;3#-4#楼:剪力墙吊模安装,南侧消防水池第二段拆支模,支模、剪力墙钢筋绑扎;3#、4#塔吊预留洞口首层砌筑挡水砖;地下室消防机房、水池、泵房地勘;南侧消防水池基础底板混凝土浇筑完;消防水池基坑边坡巡查。

WORK REPORT

04

WORK

REPORT

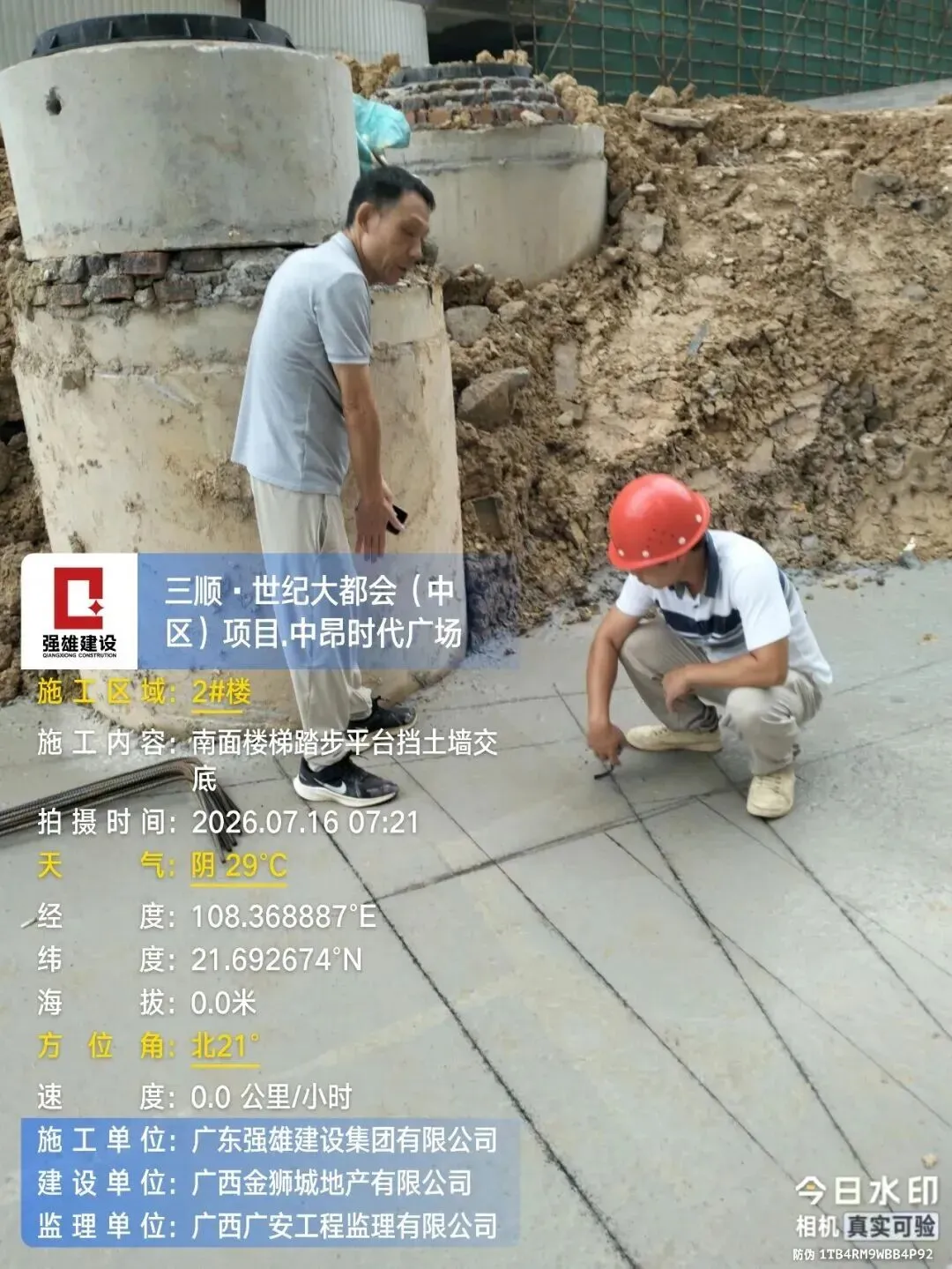

其他

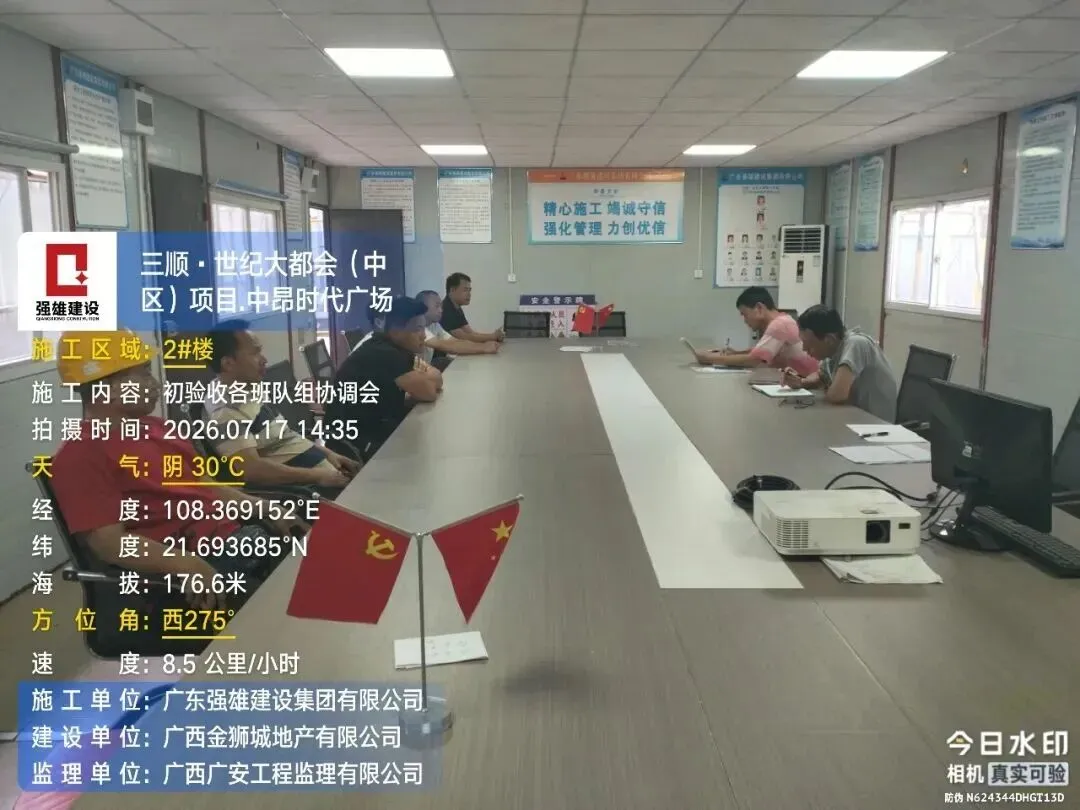

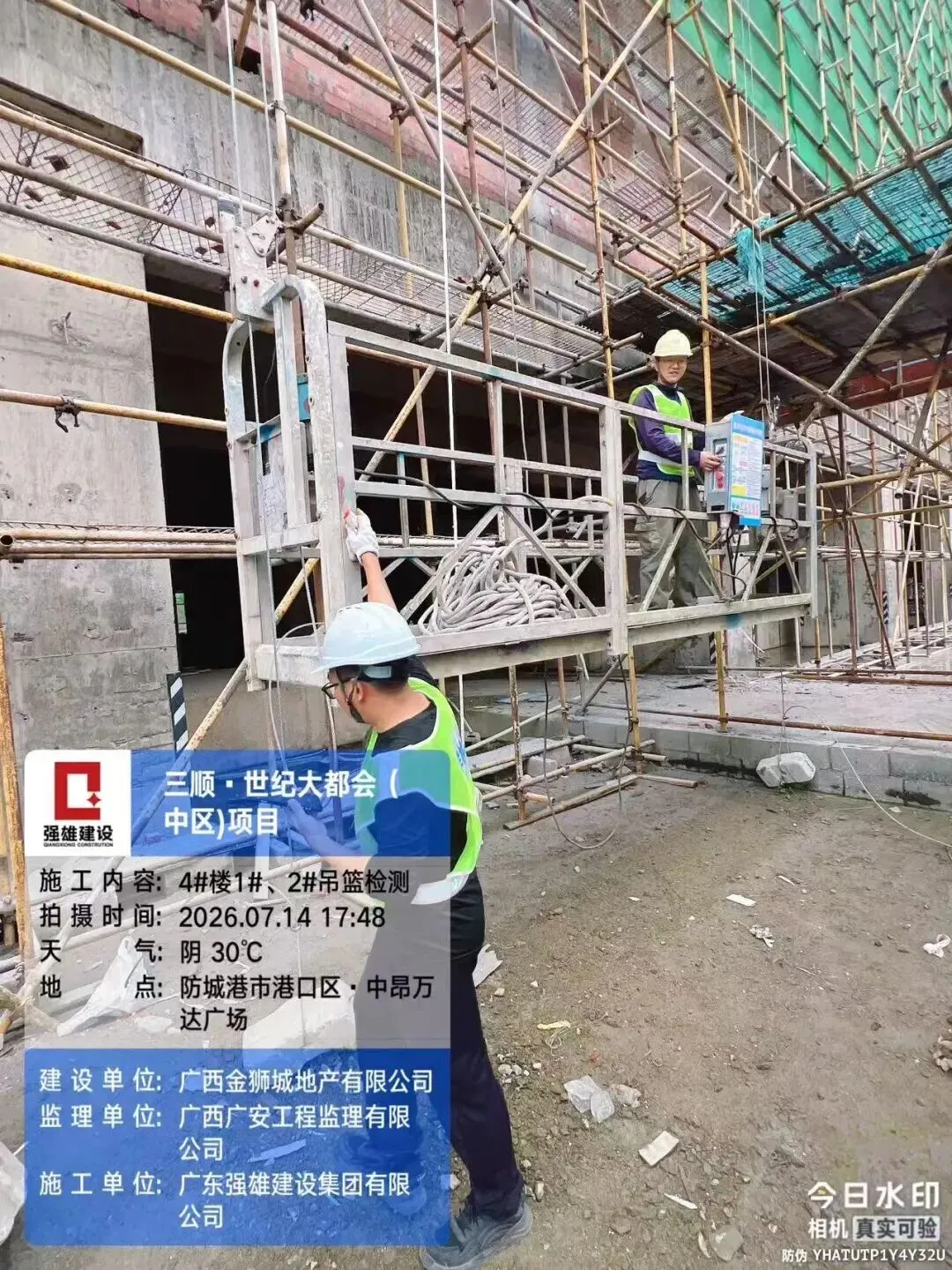

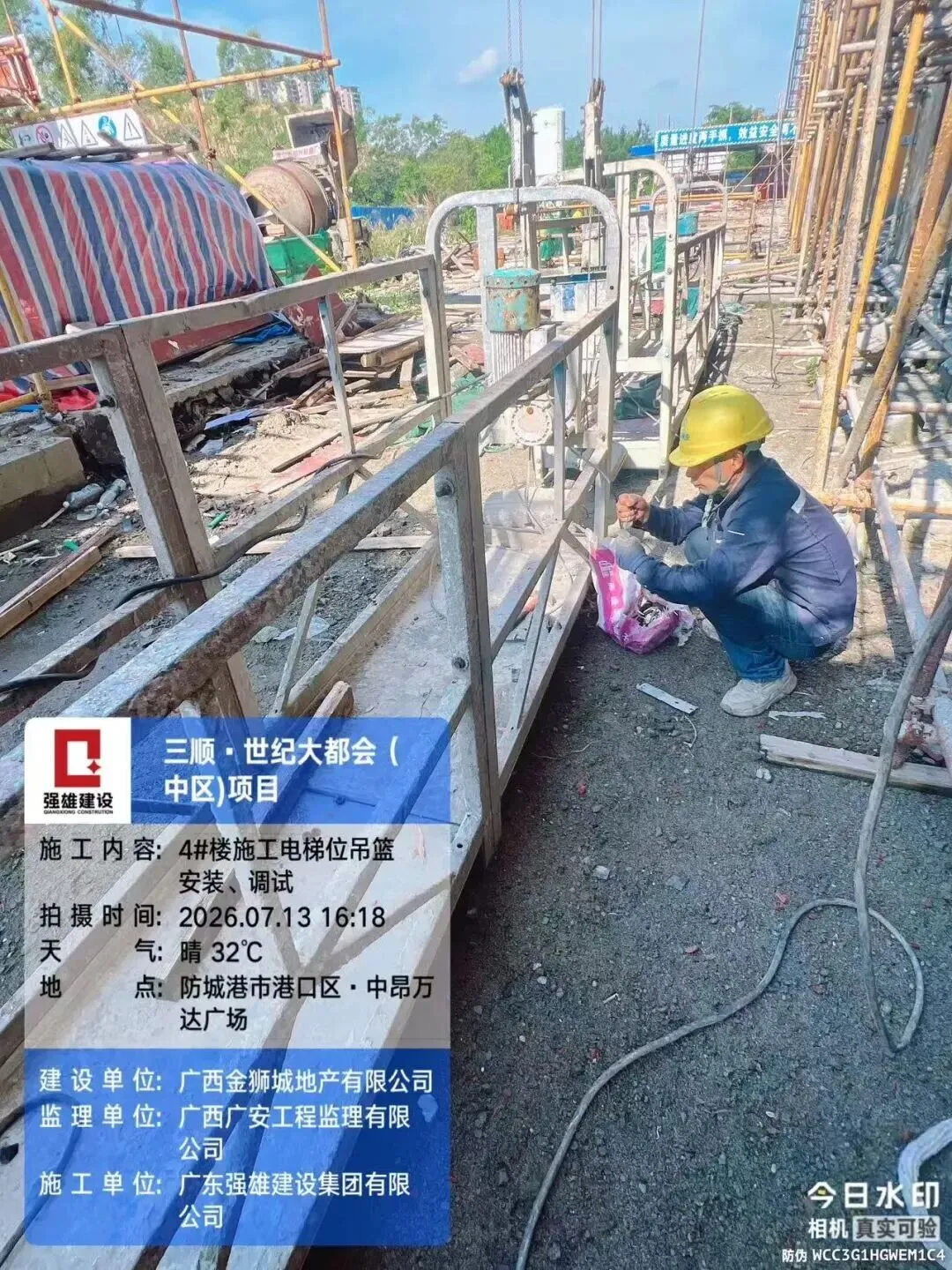

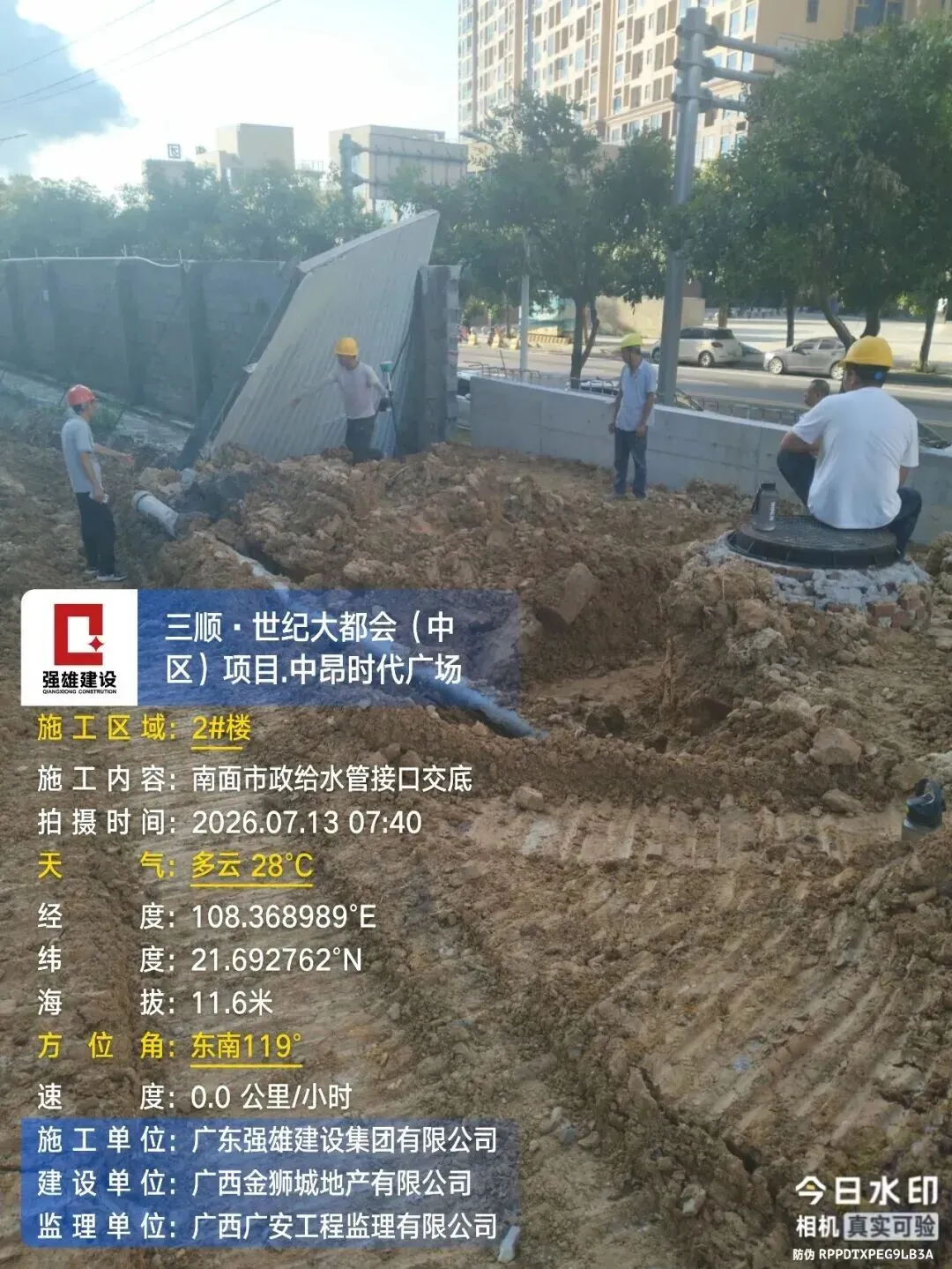

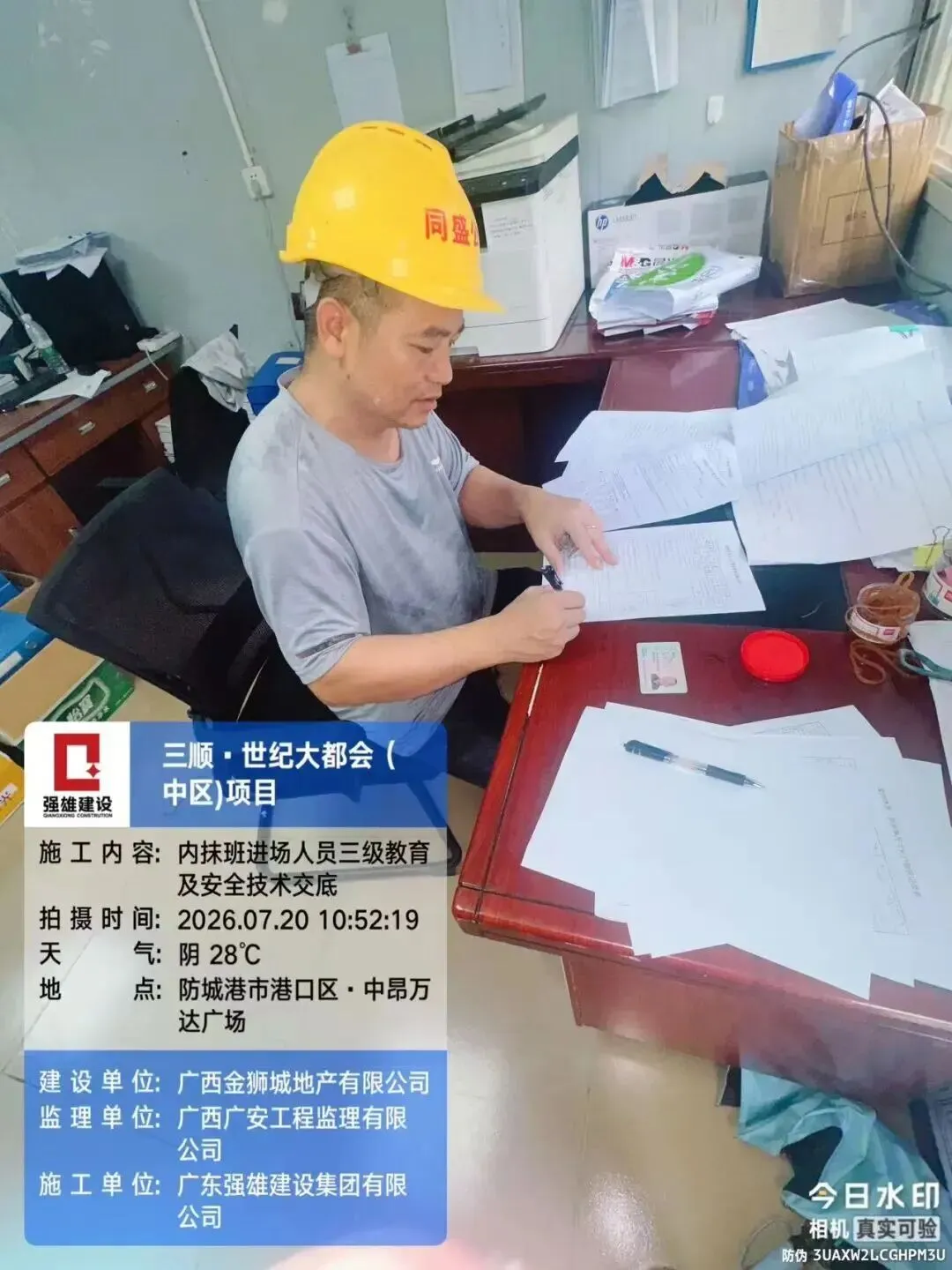

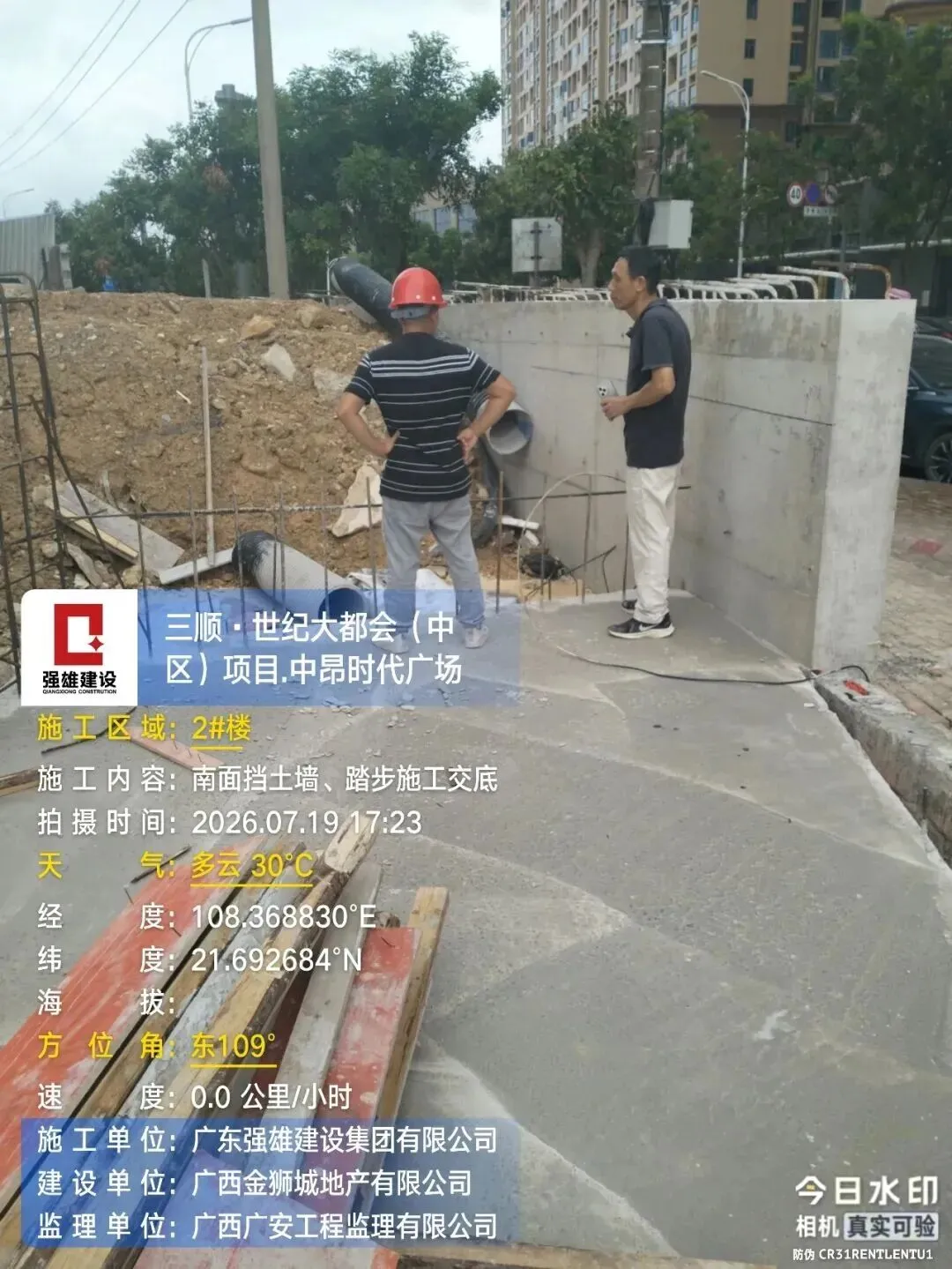

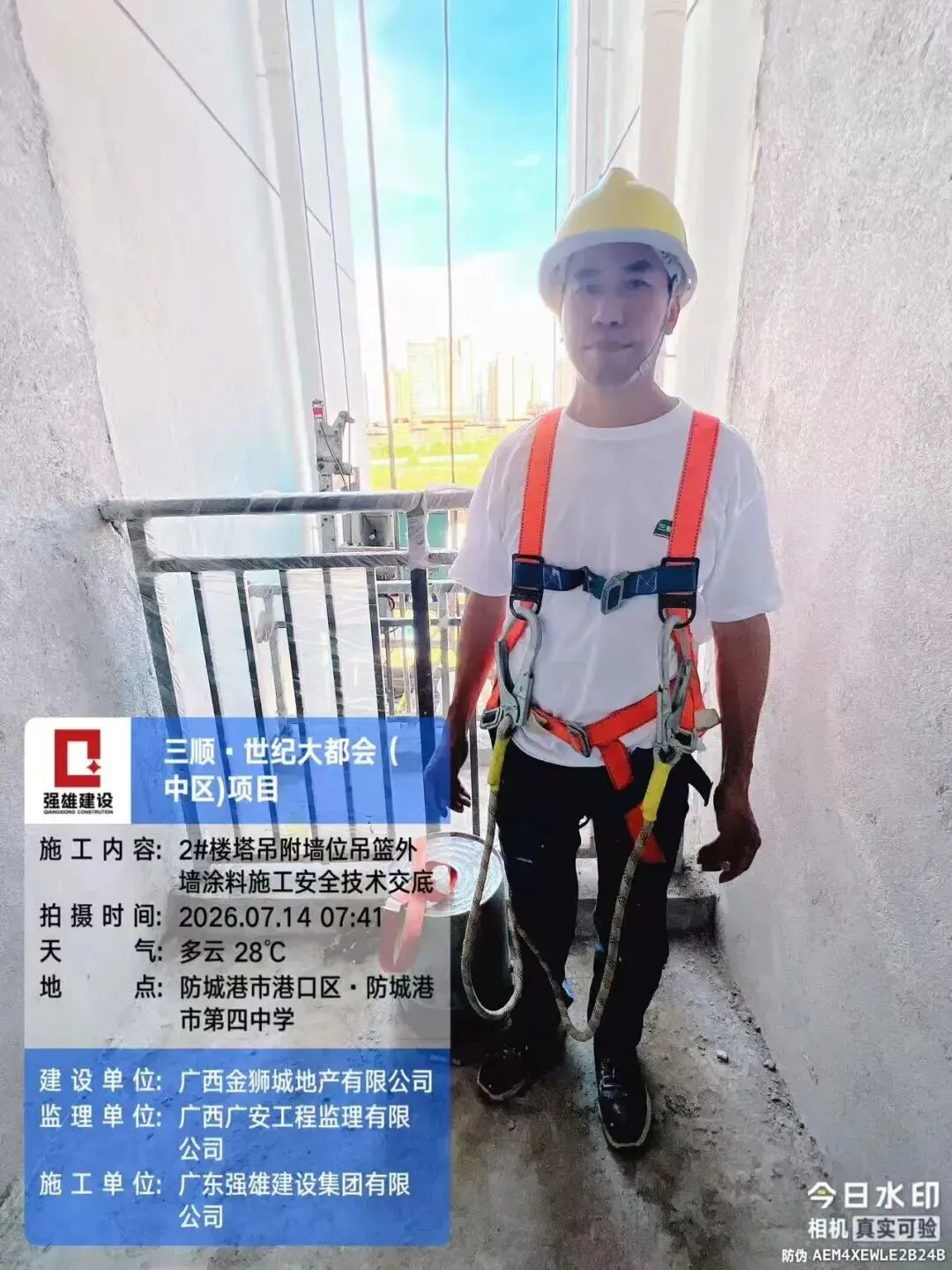

2#楼,南面挡土墙,踏步施工交底;2#楼、初验收各班队组协调;2#楼、南面楼梯踏步平台挡土墙交底;2#楼、南面市政给水管接口交底;2#楼塔吊附墙位吊篮外墙涂料施工安全技术交底;4#楼,1#、2#吊篮检测;4#楼施工电梯位吊篮安装、调试;监理例会;内抹班进场人员三级教育及安全技术交底;裙楼砌砖进场人员三级教育及安全技术交底;外墙涂料班进场人员三级教育及安全技术交底;消防水池模板专项方案交底。

WORK REPORT

图文转自中昂时代广场公众号
