施工进度报告
由防城港市中级人民法院审理,广西汇力律师事务所担任管理人工作的广西金狮城地产有限公司破产案件中的原“三顺·世纪大都会(中区)”项目续建工作2026年6月21日—6月30日项目现场施工进展情况如下:
一、2号楼

WORK REPORT

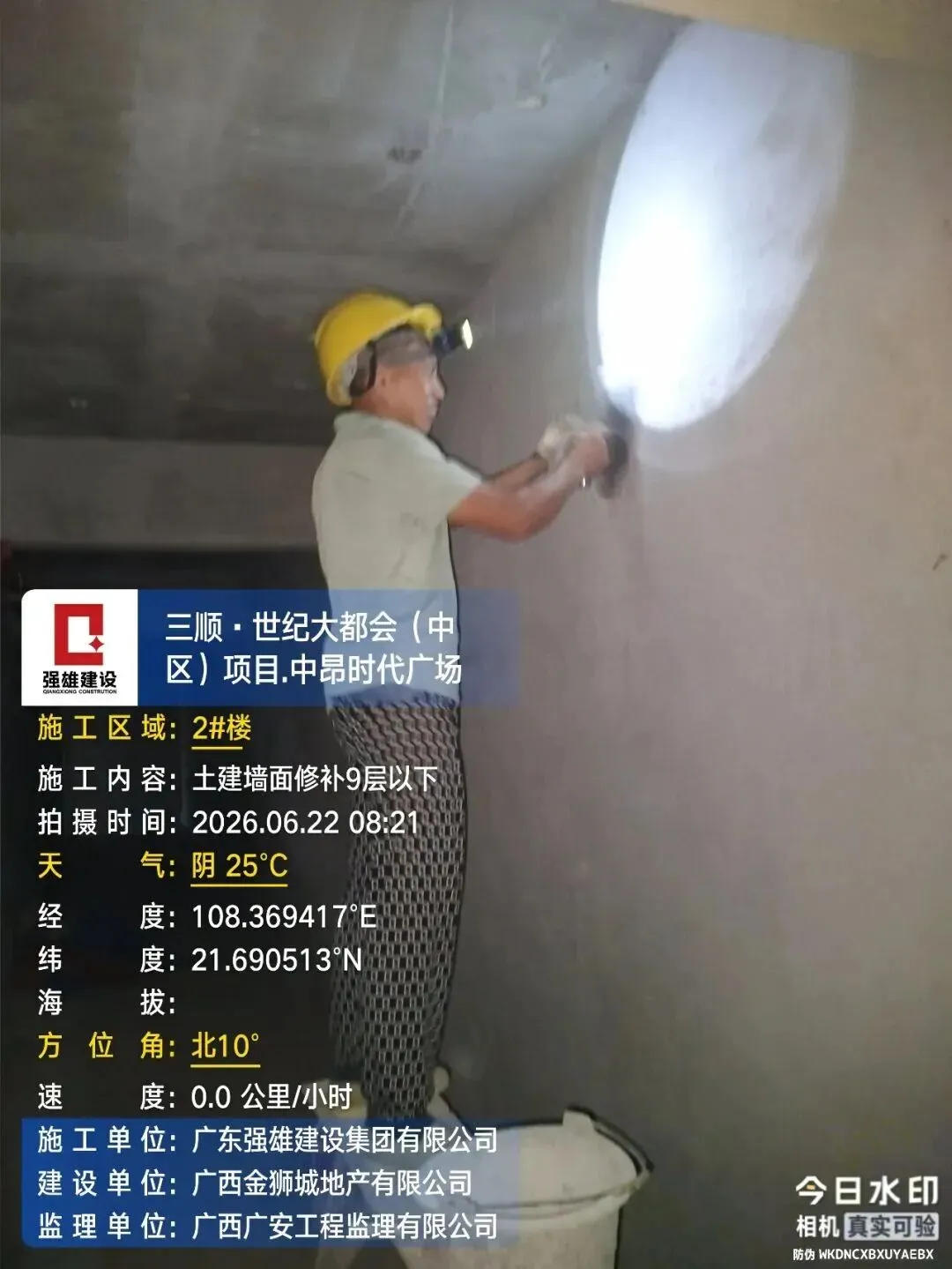

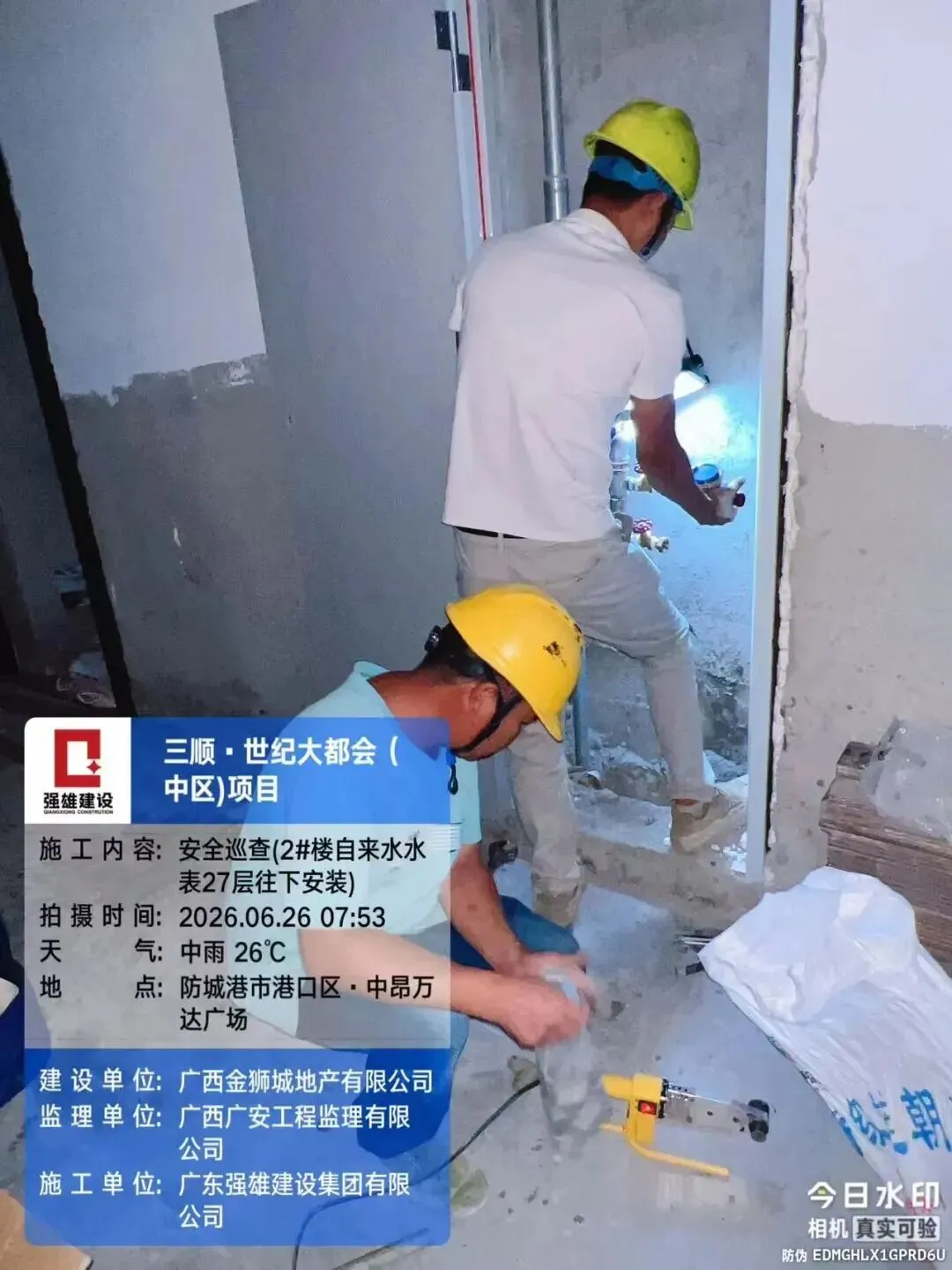

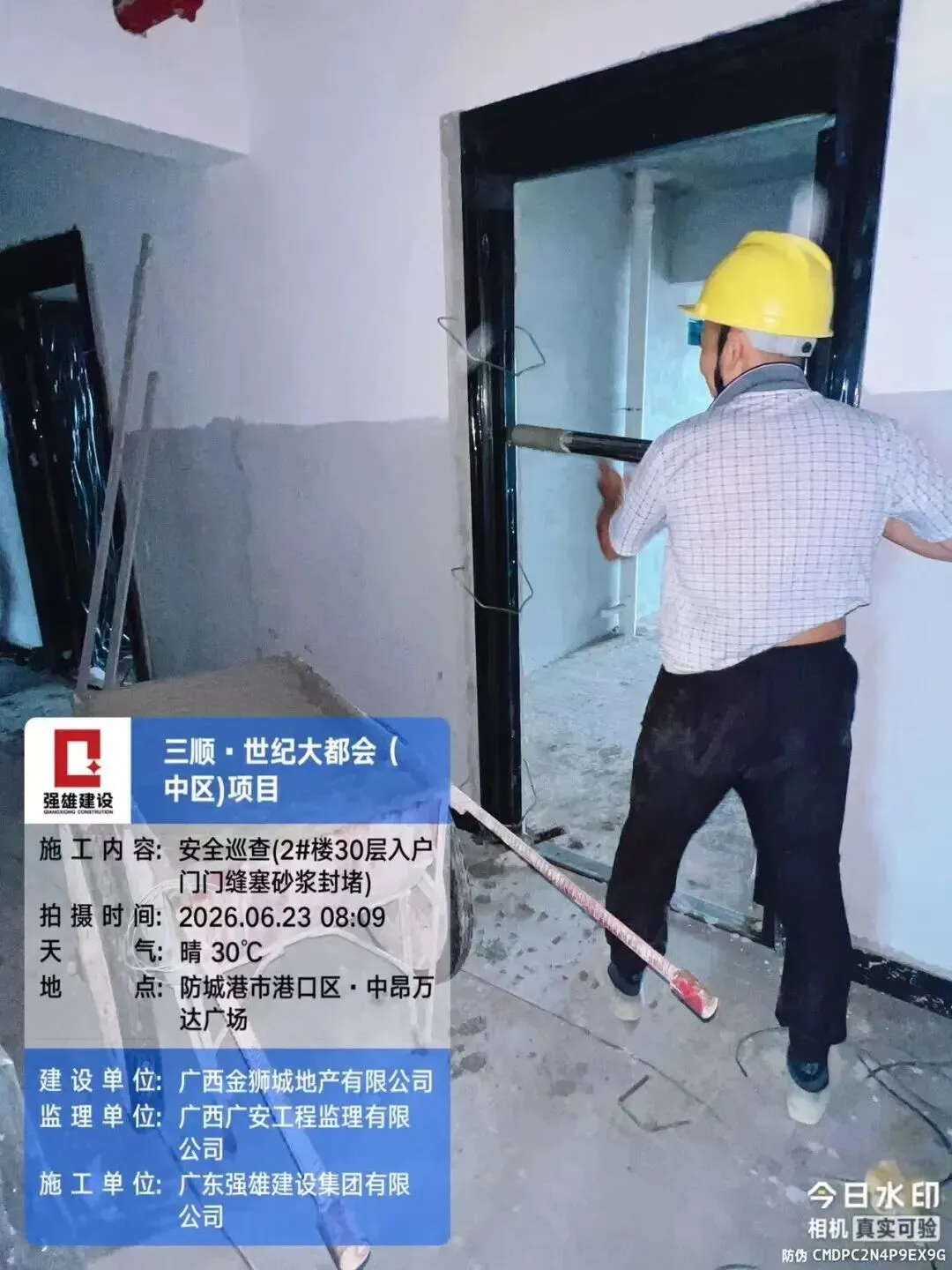

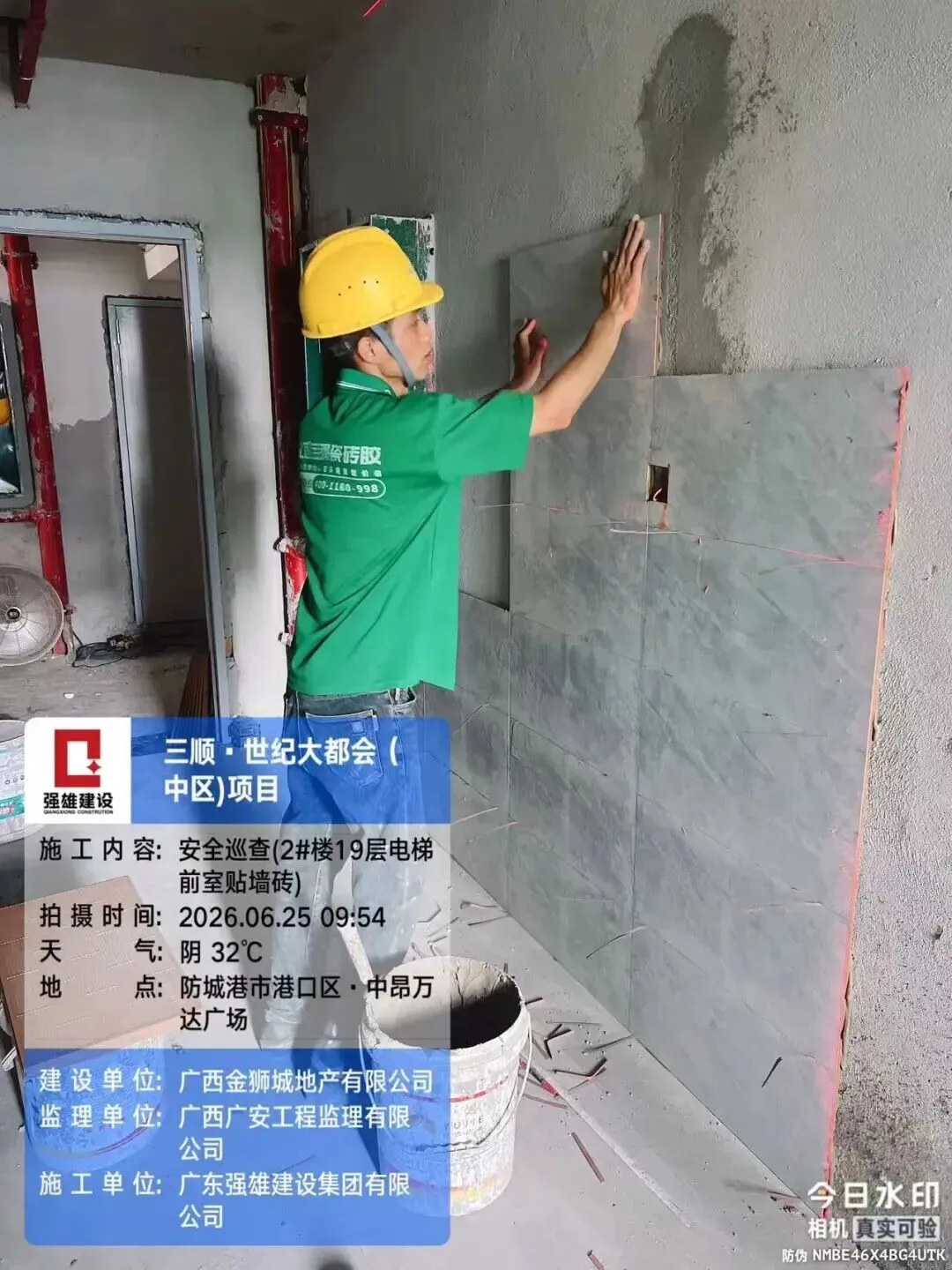

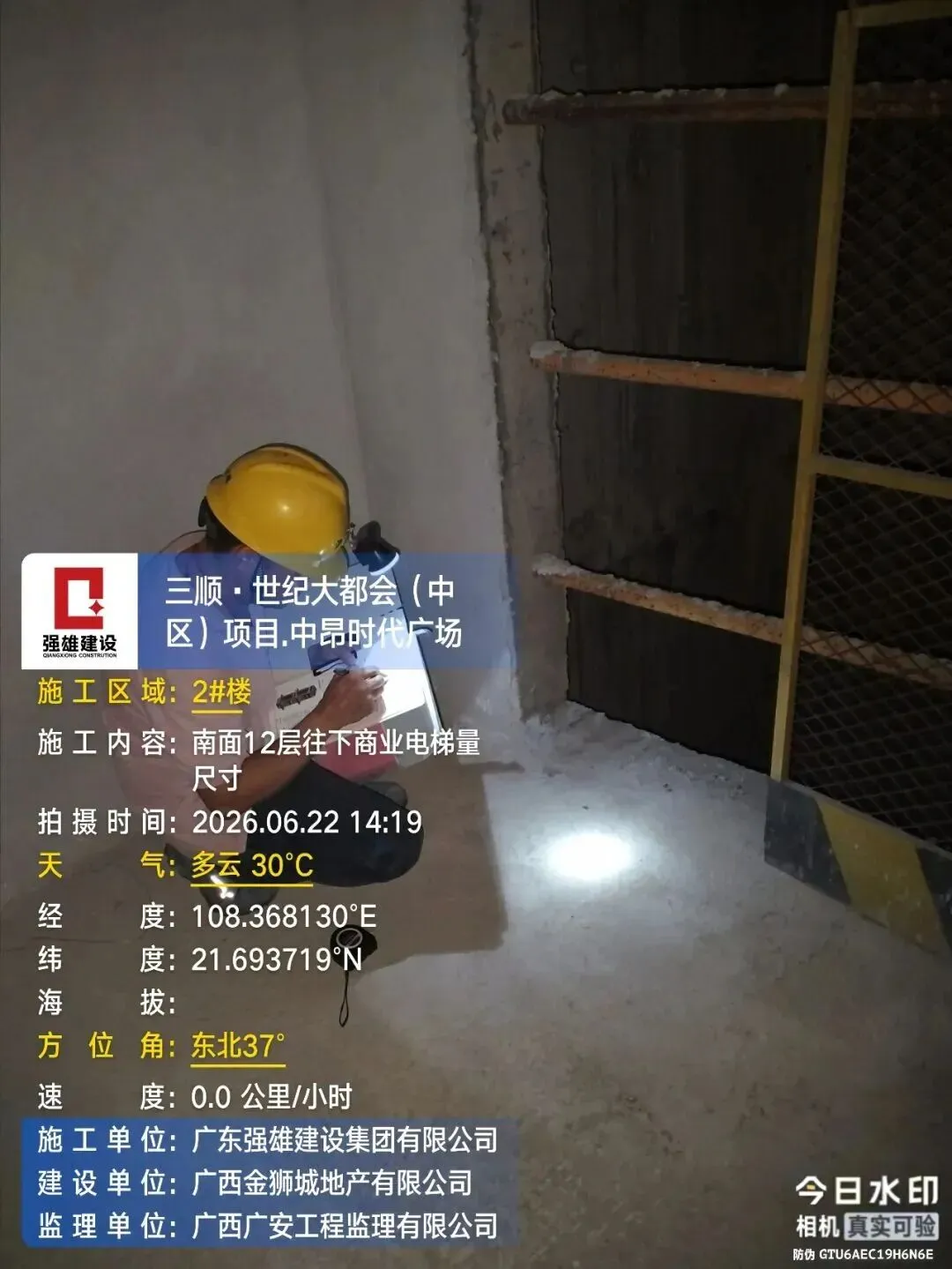

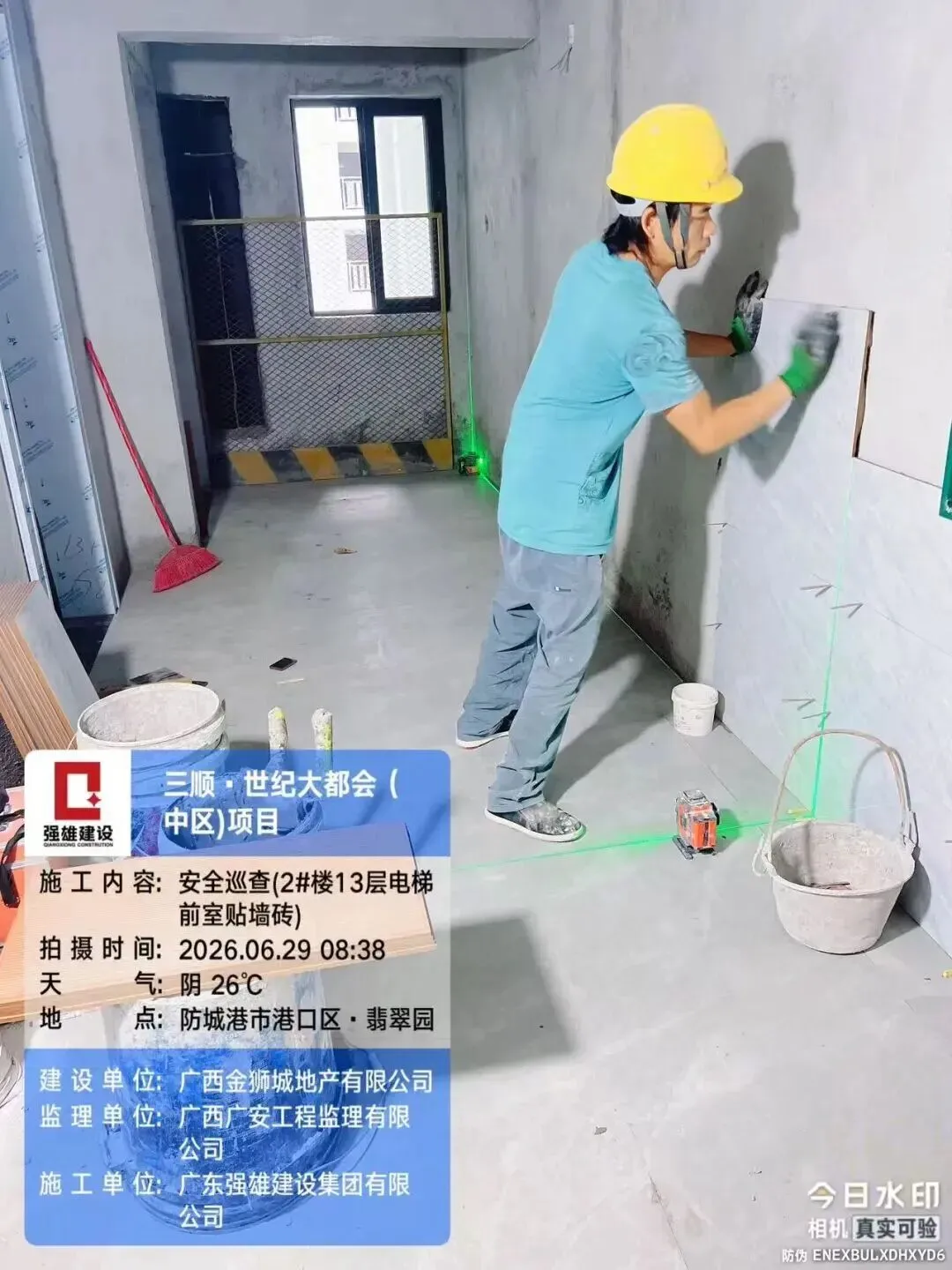

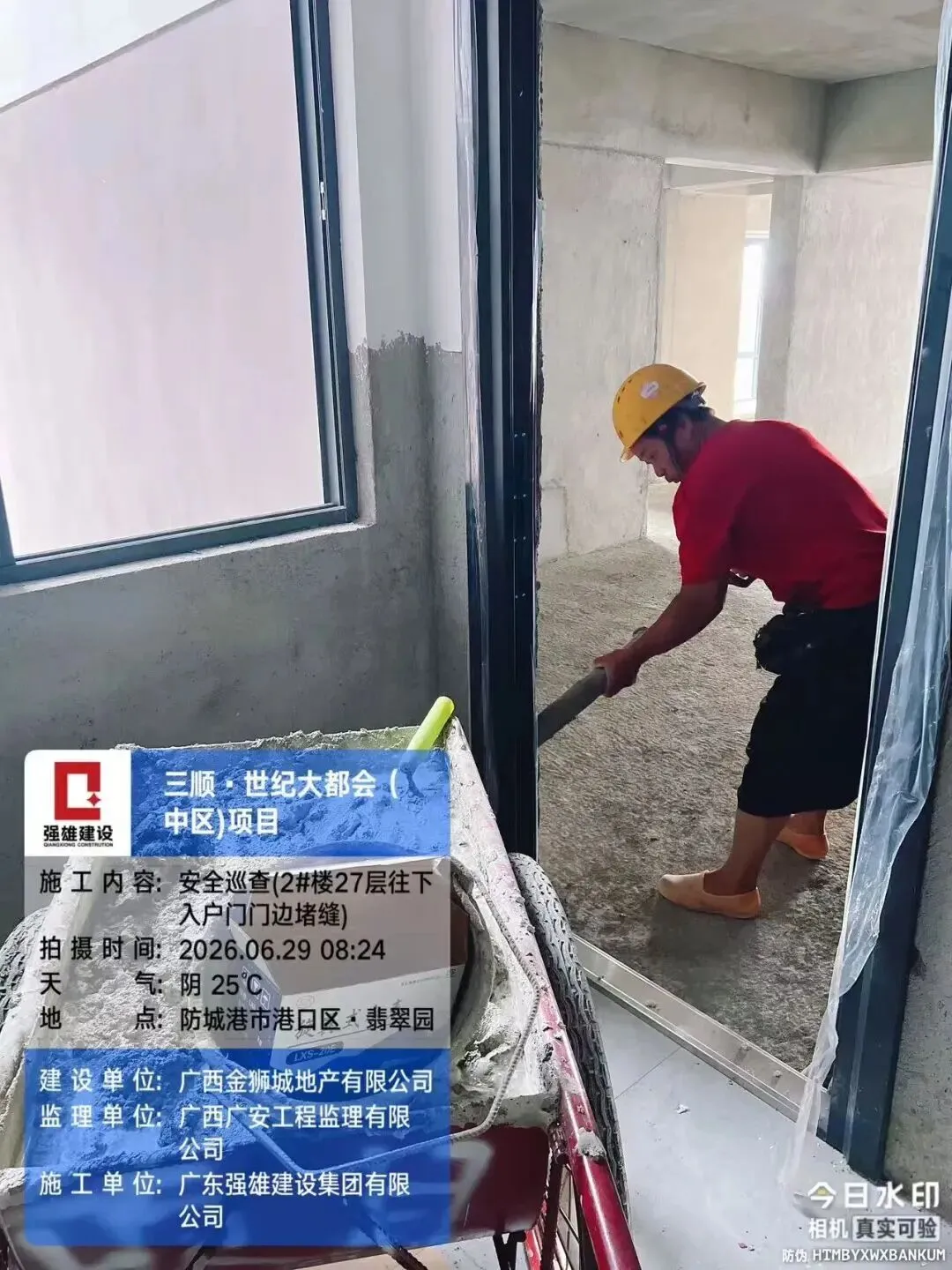

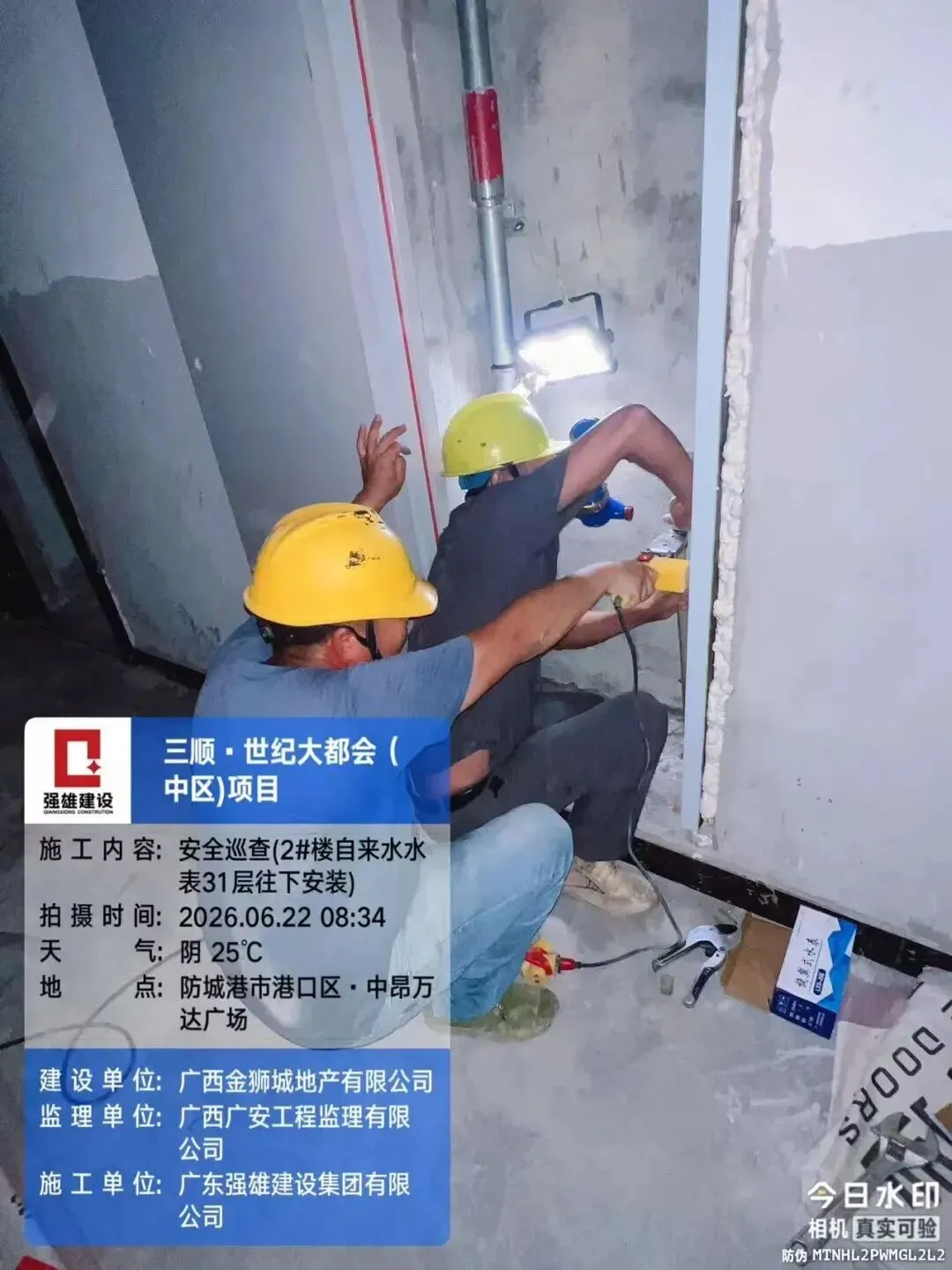

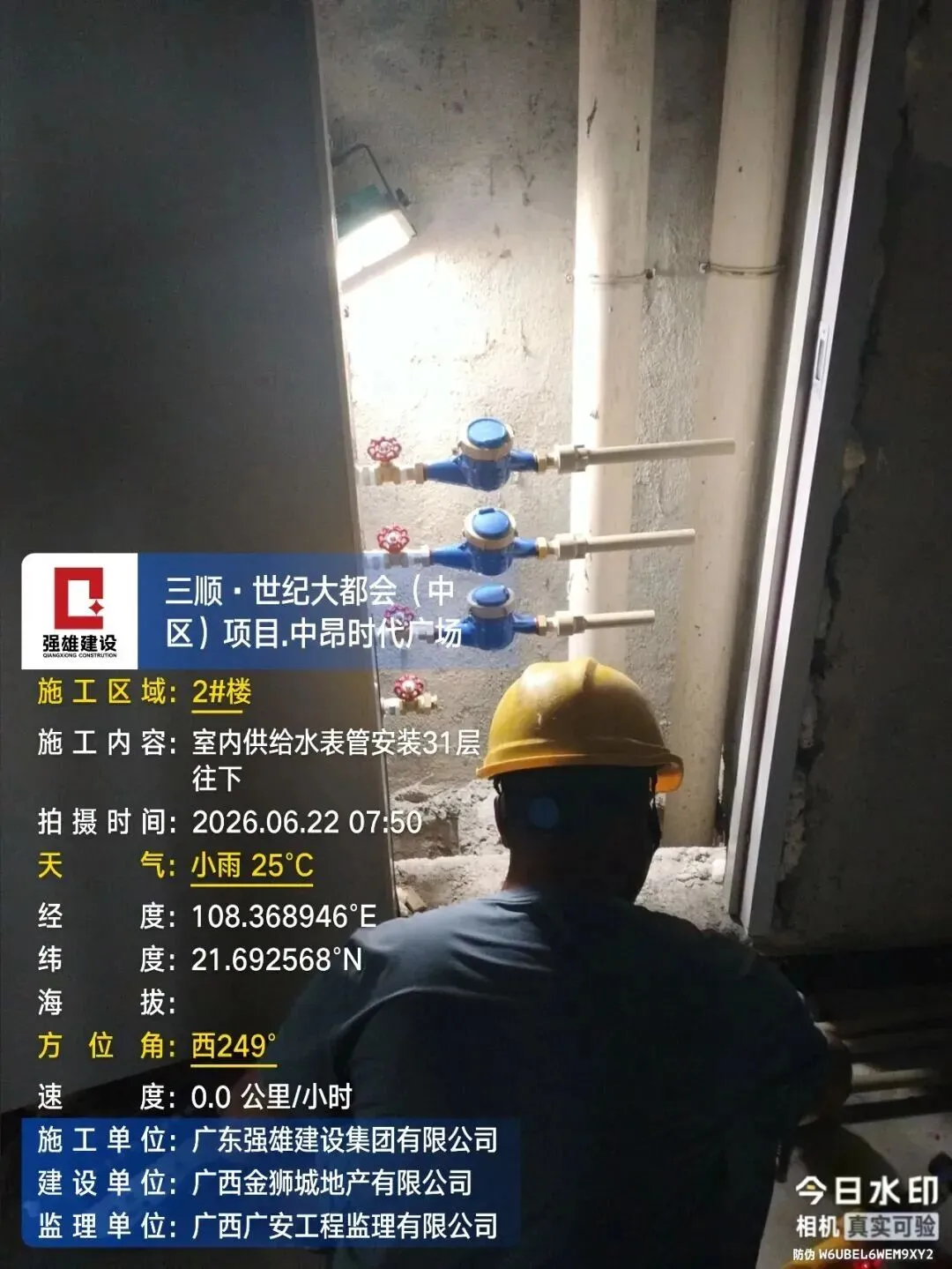

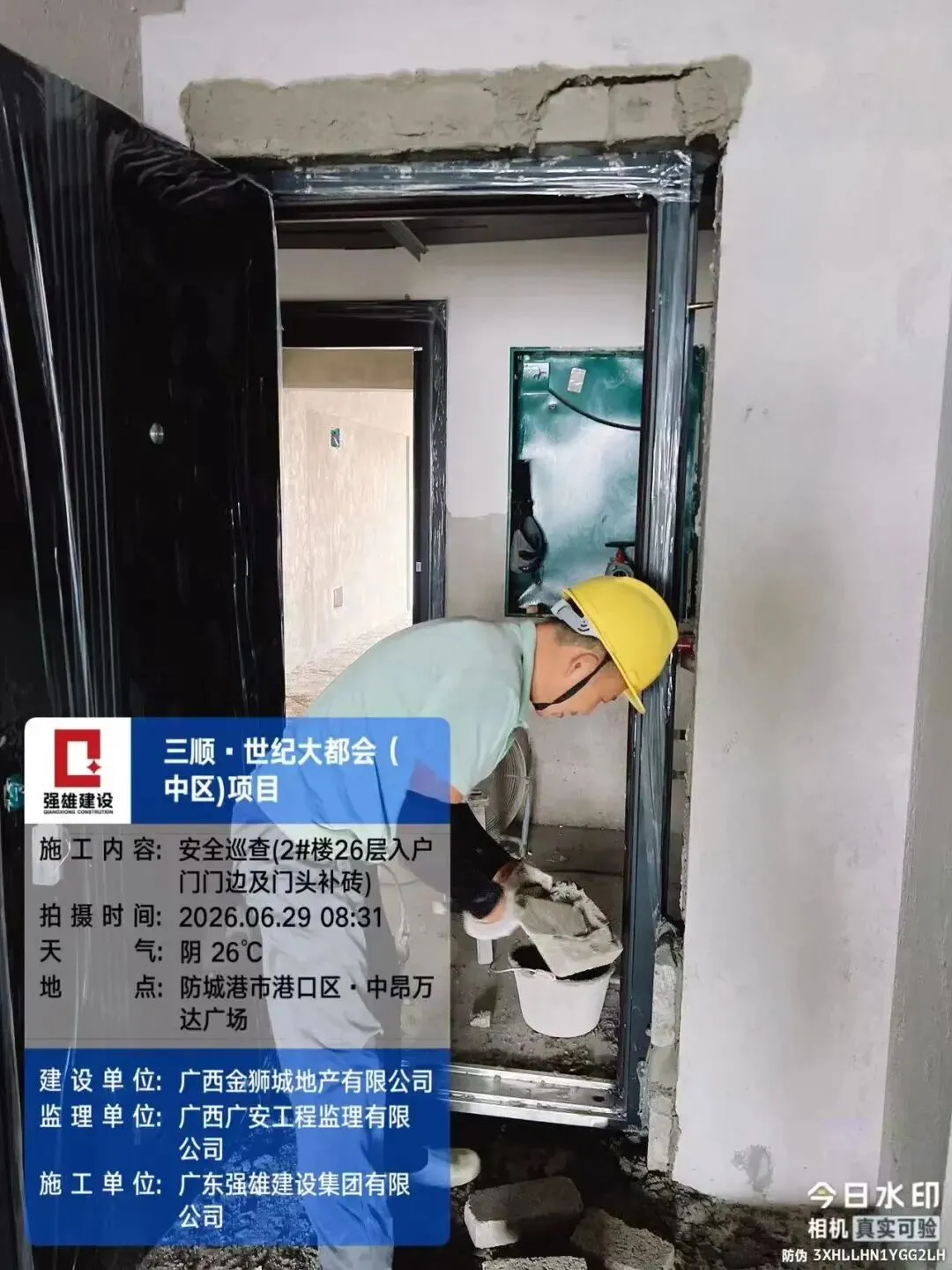

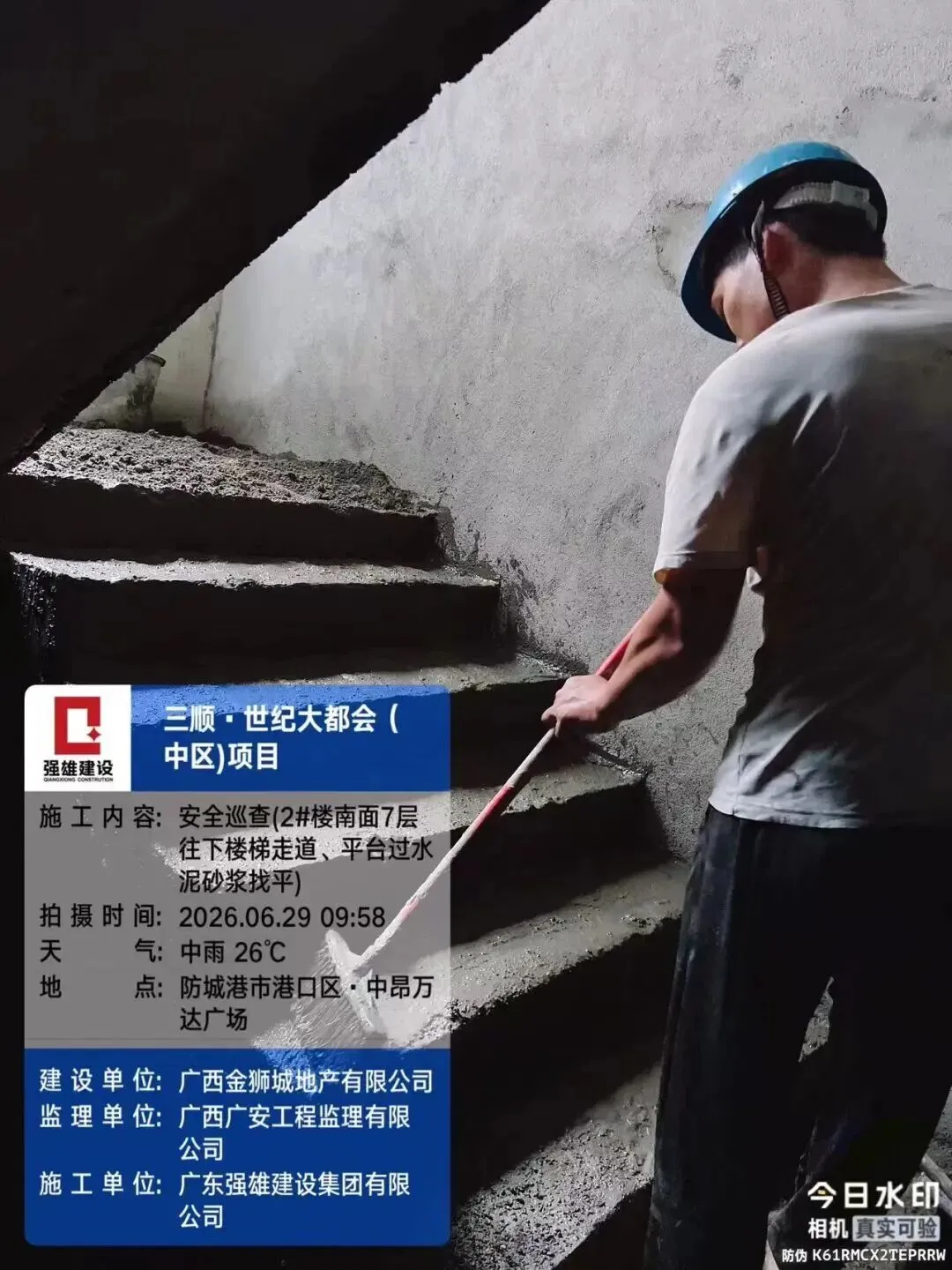

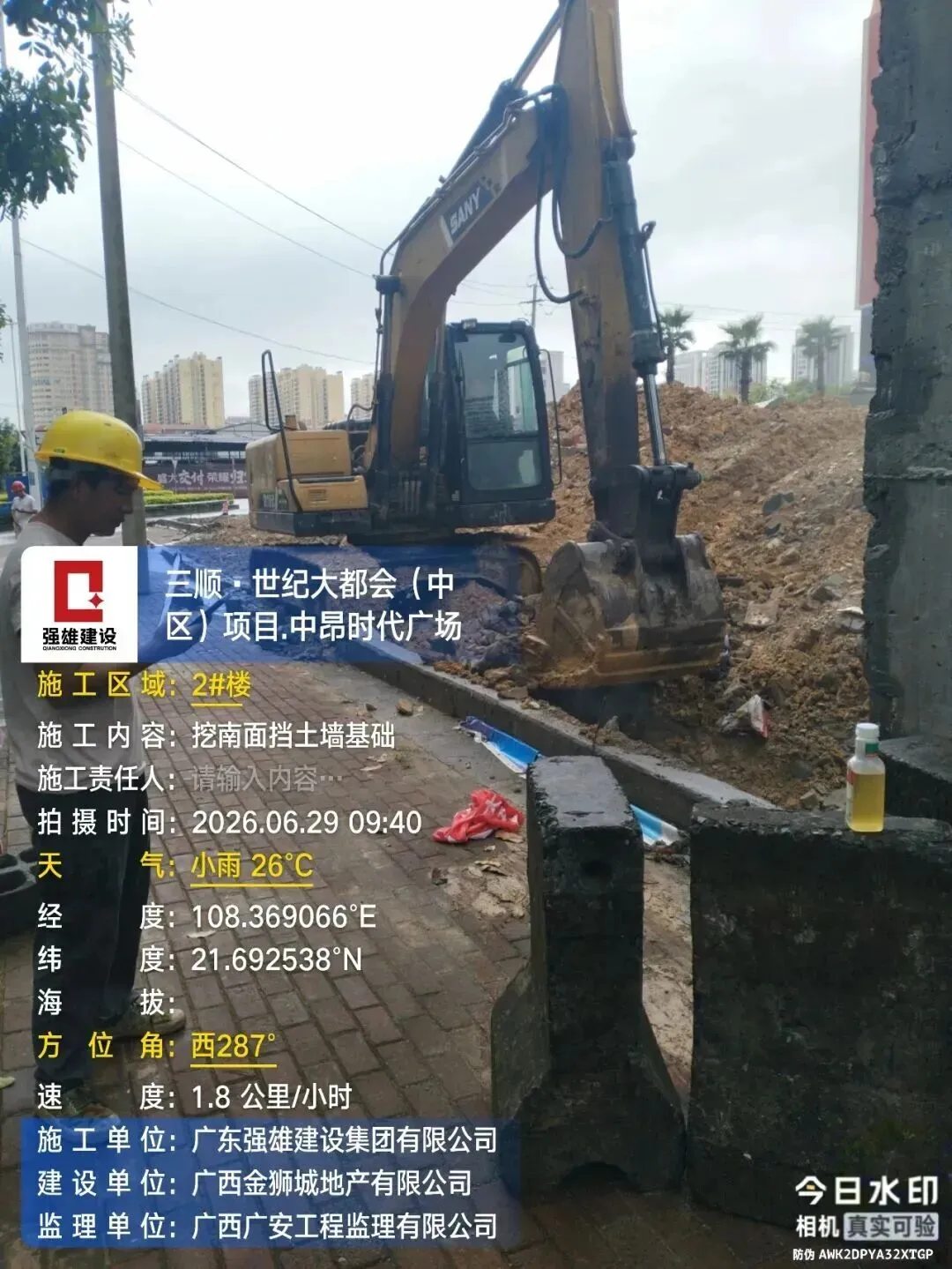

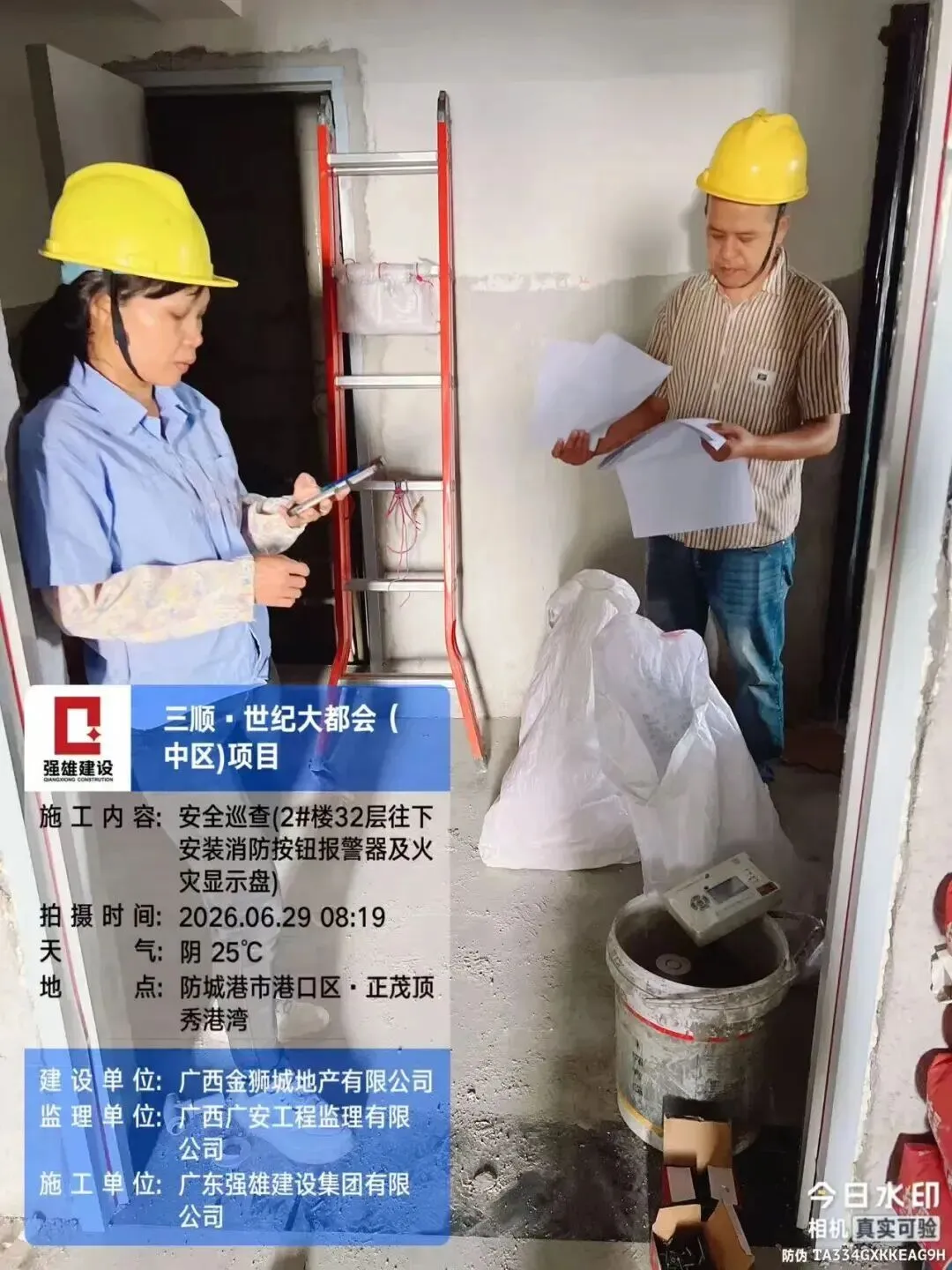

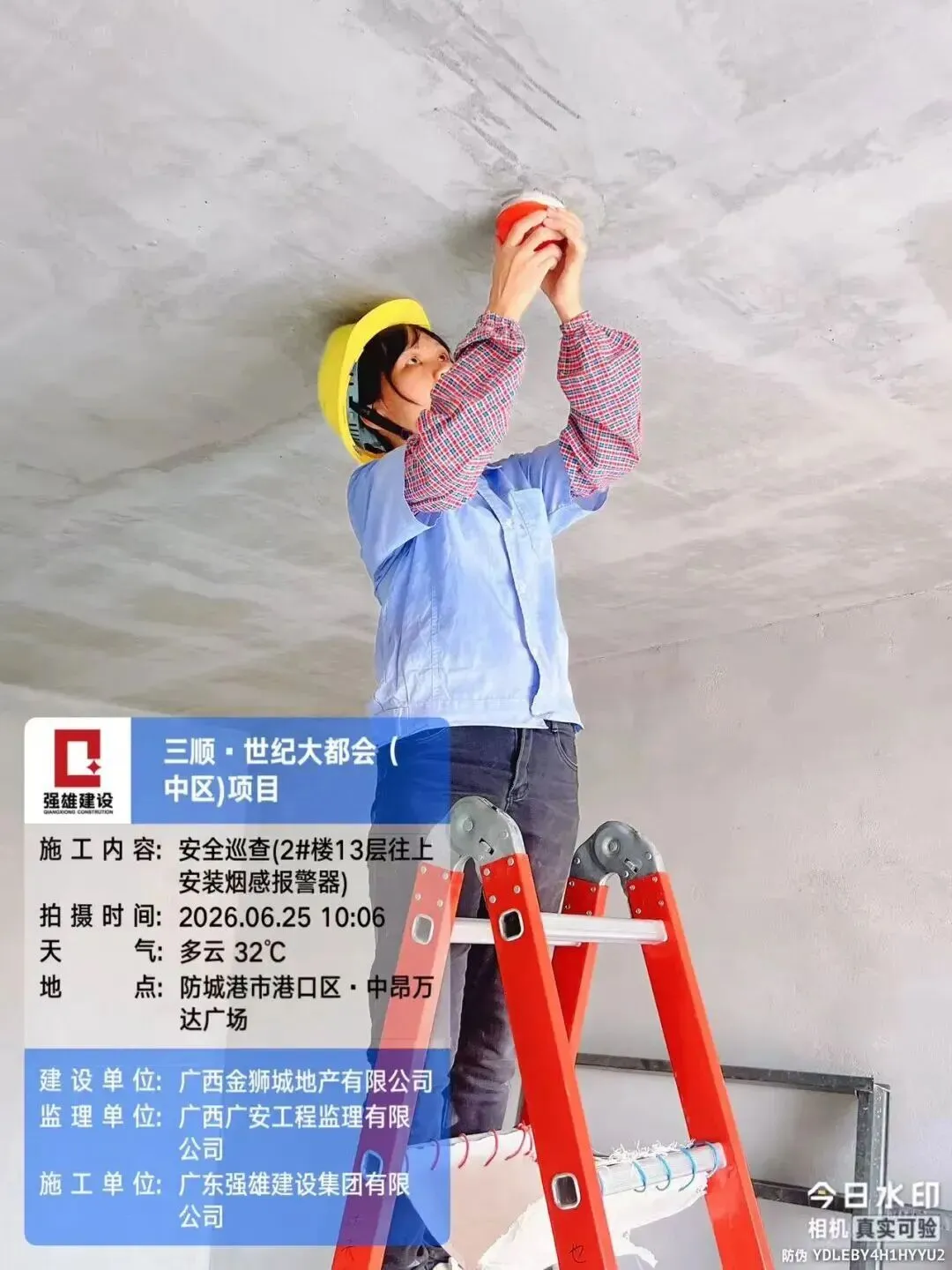

2#楼完成南侧12层及以下商业电梯测量尺寸,31-26层户内自来水水表安装;9层及以下土建墙面修补完成,南侧挡土墙基础开挖、西侧挡土墙钢筋绑扎、支模加固;19-13层电梯前室贴墙砖粘贴;26-13层烟感报警器、手动按钮等安装;26层入户门门头补砖施工;完成27层及以下防火门门边塞缝、30-26层入户门门缝砂浆封堵;32层及以下消防报警按钮及火灾显示盘安装完成;南侧7层及以下楼梯踏步及休息平台水泥砂浆找平。

二、2#-4#楼区域商业裙楼

WORK REPORT

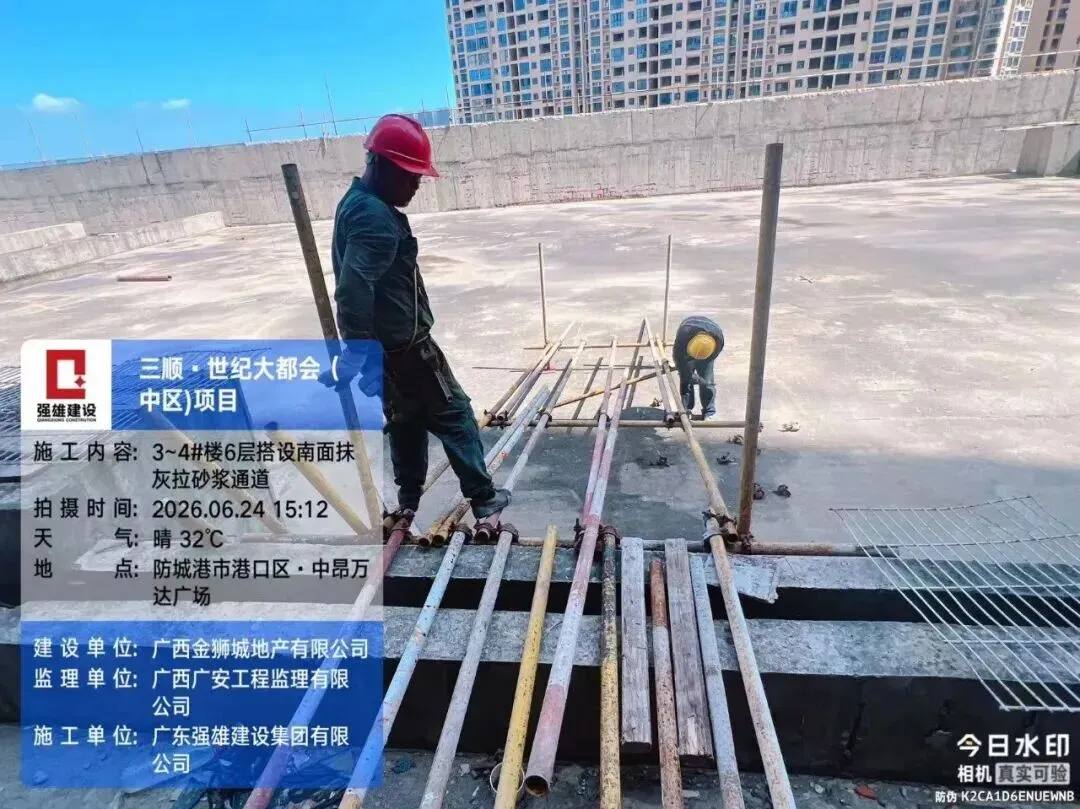

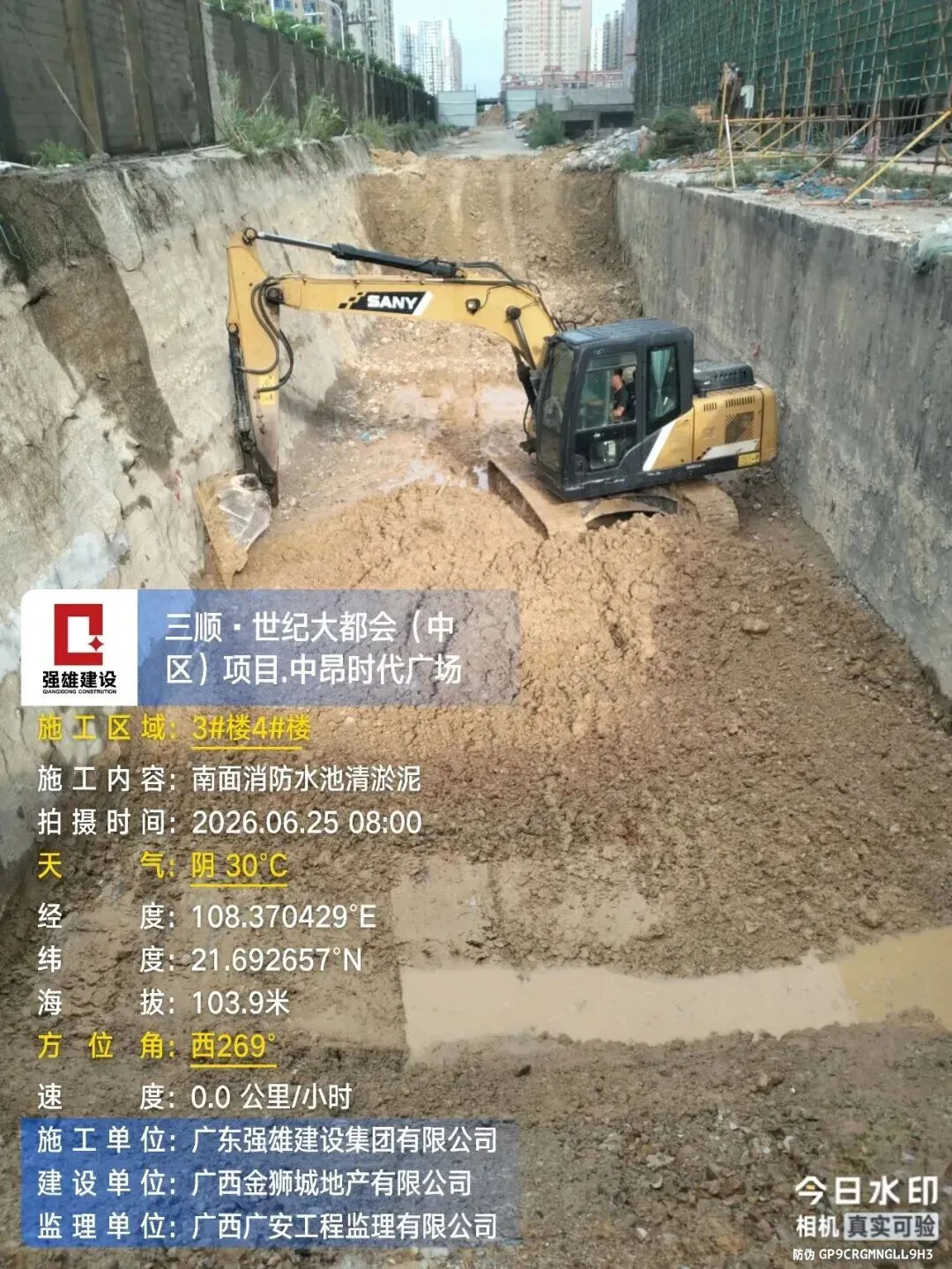

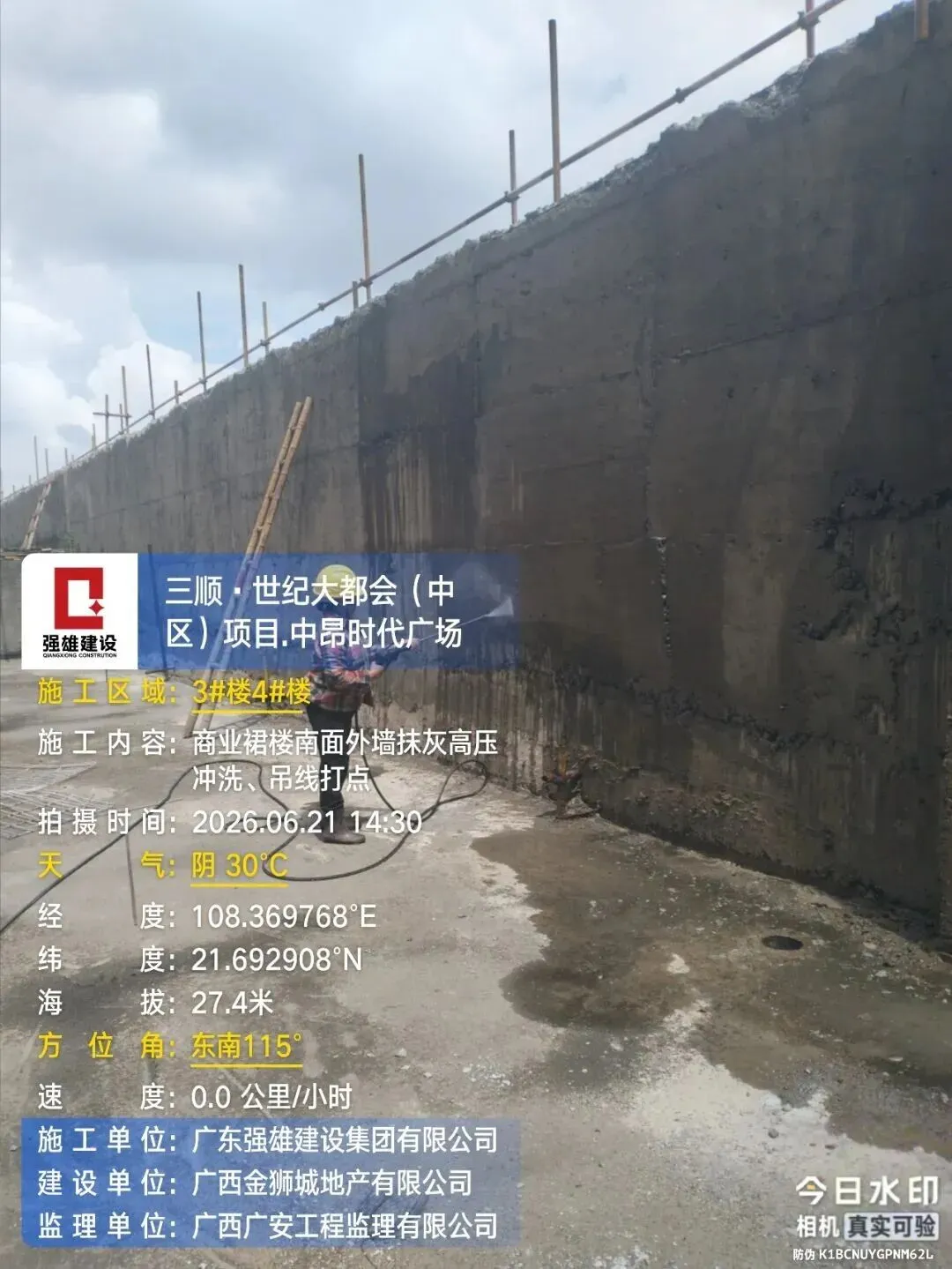

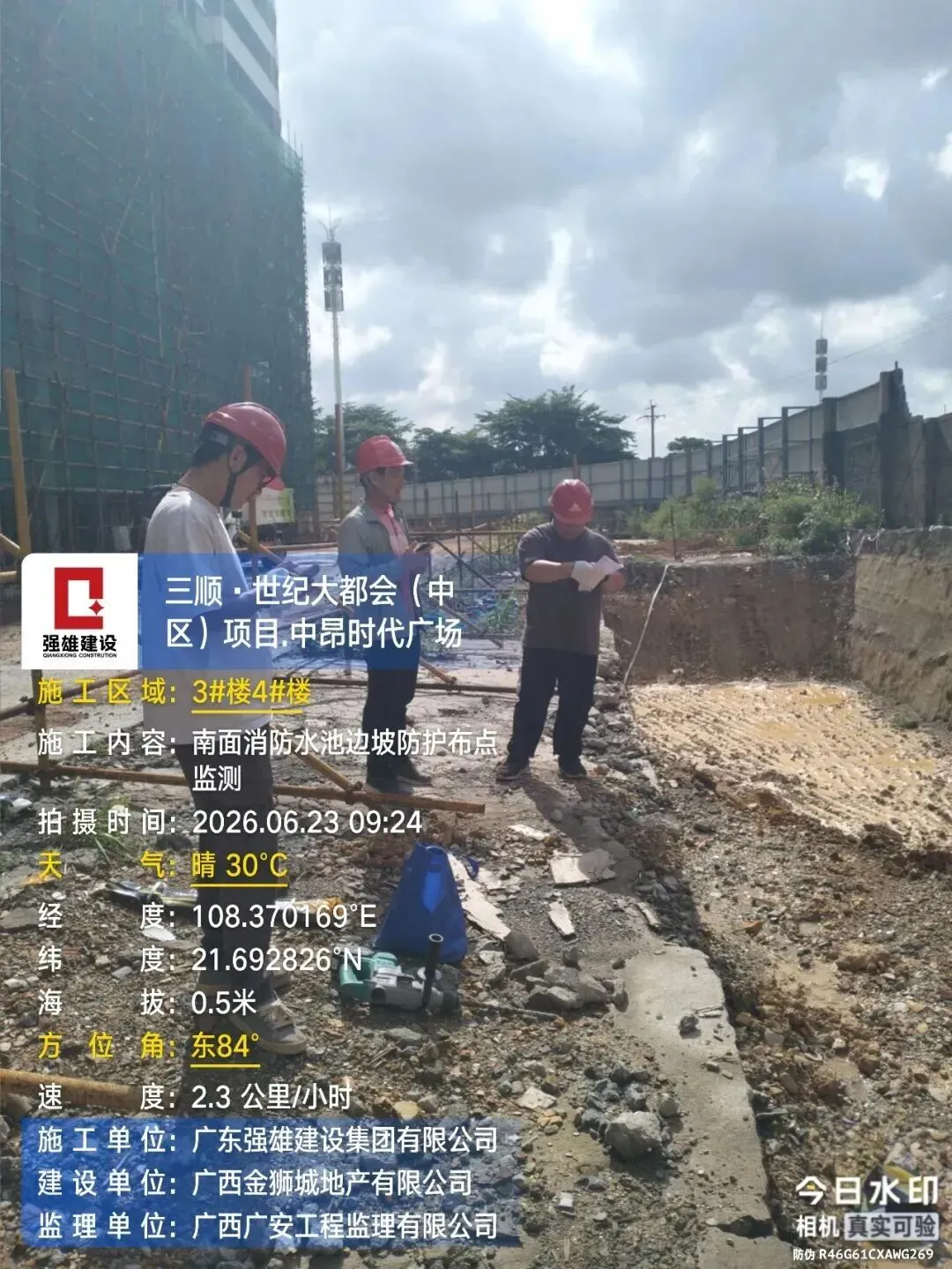

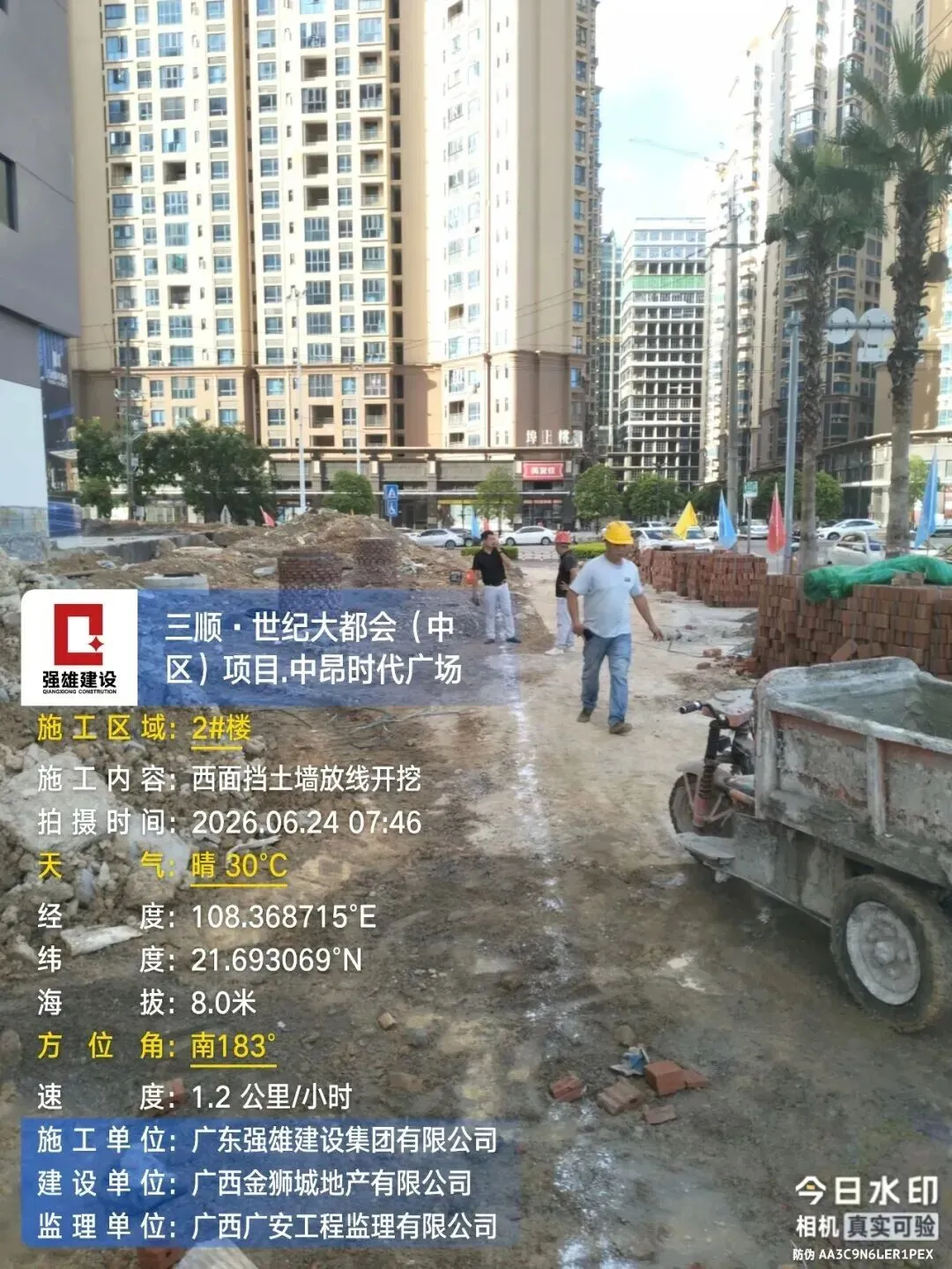

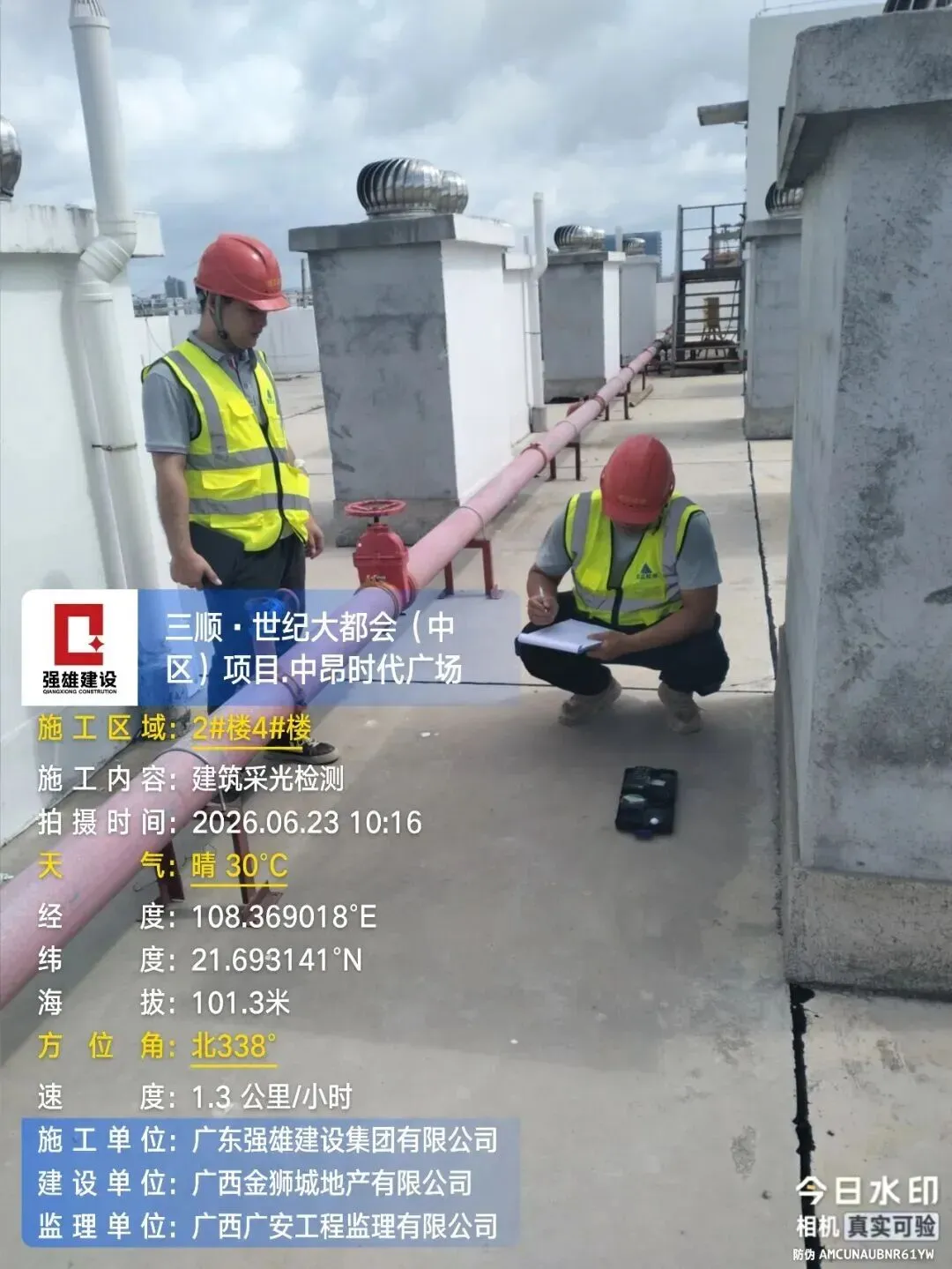

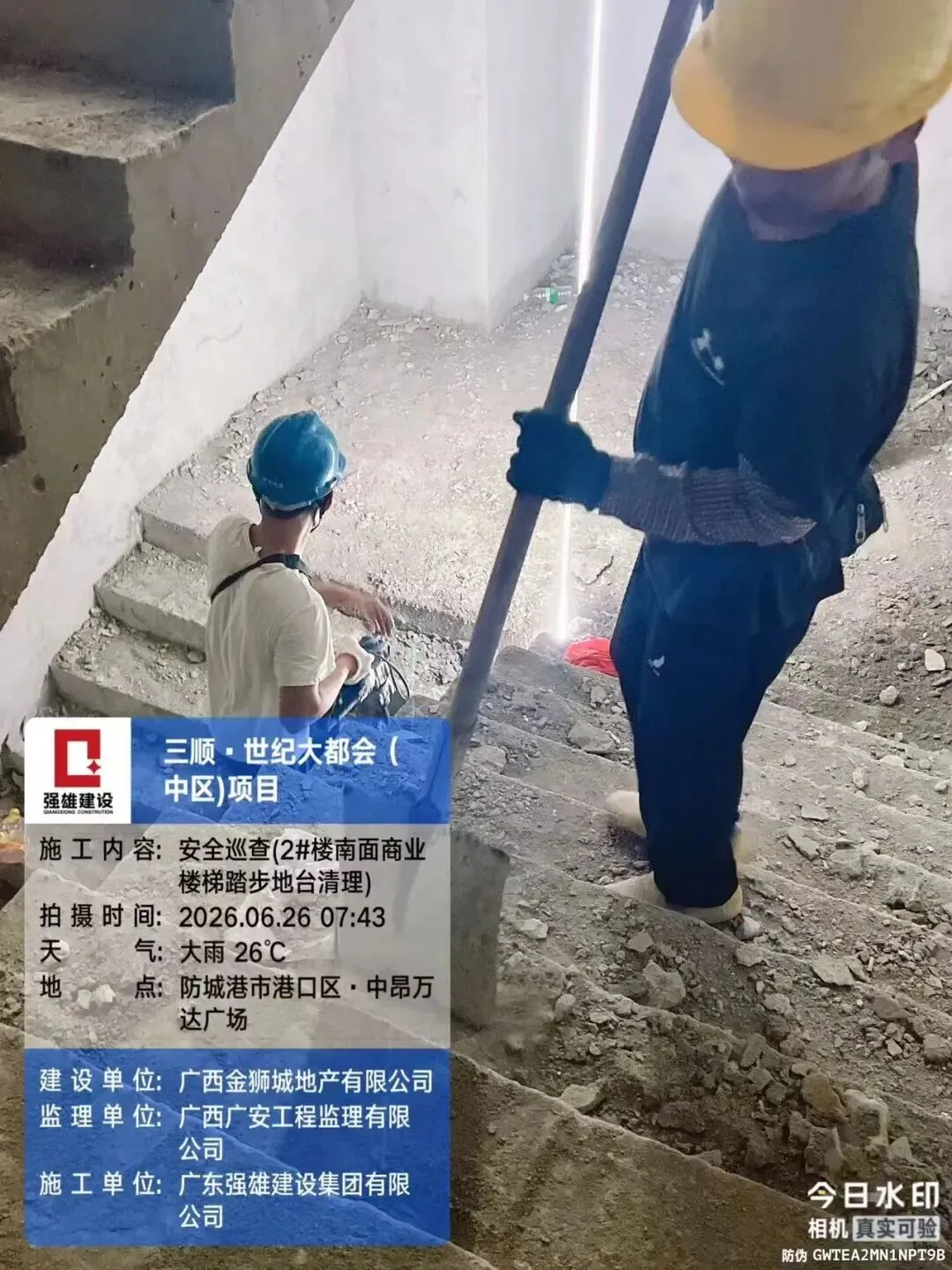

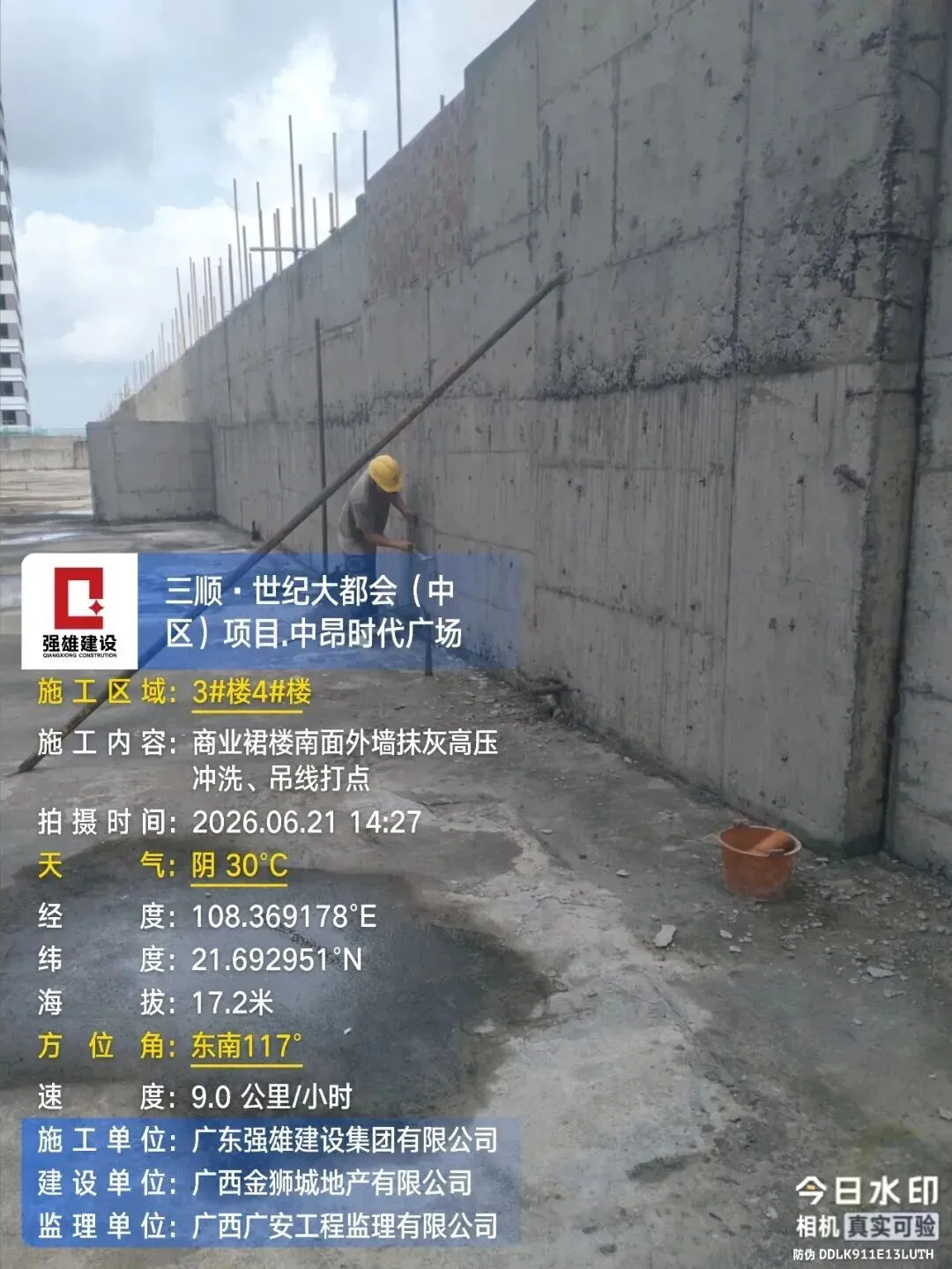

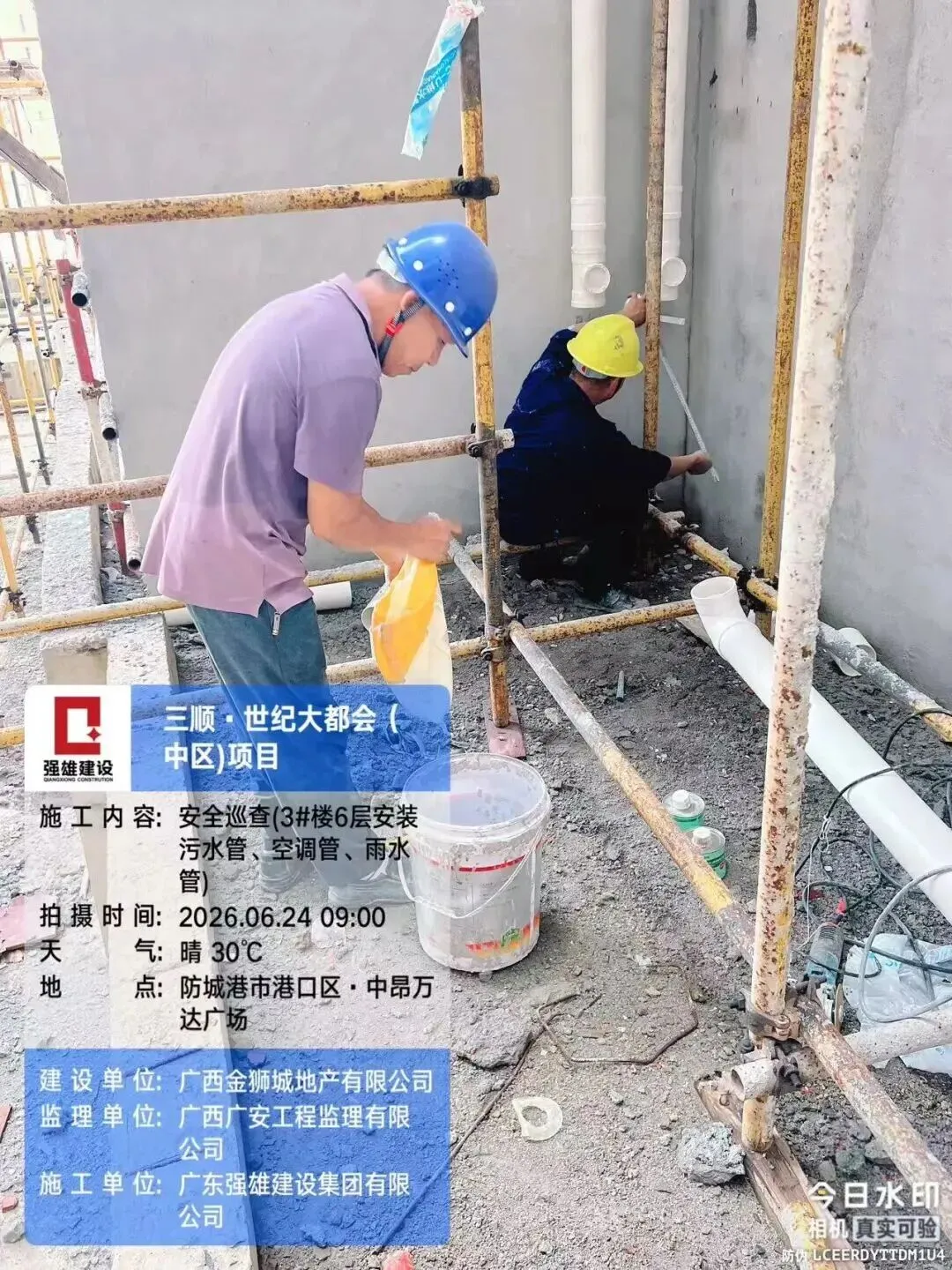

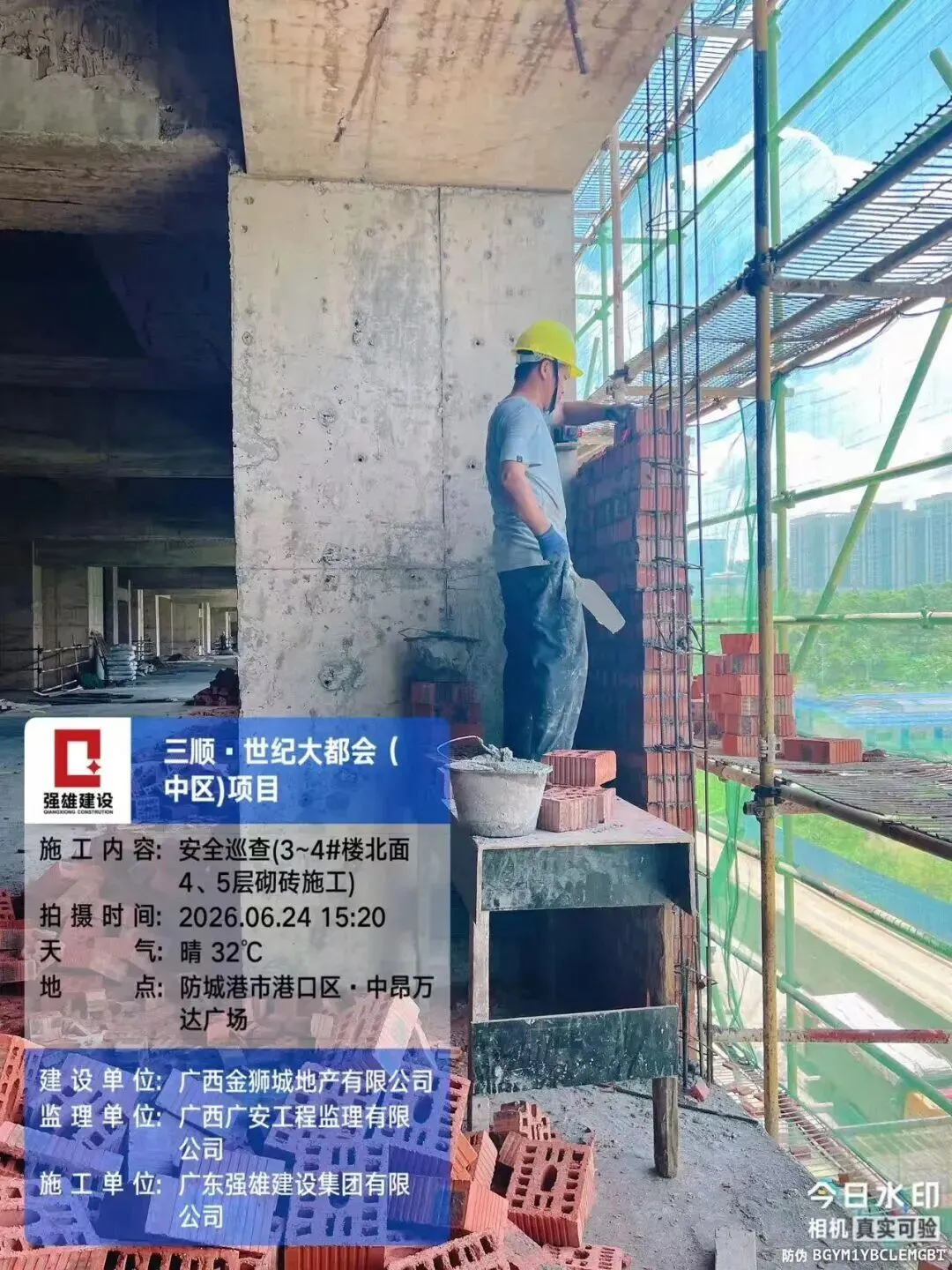

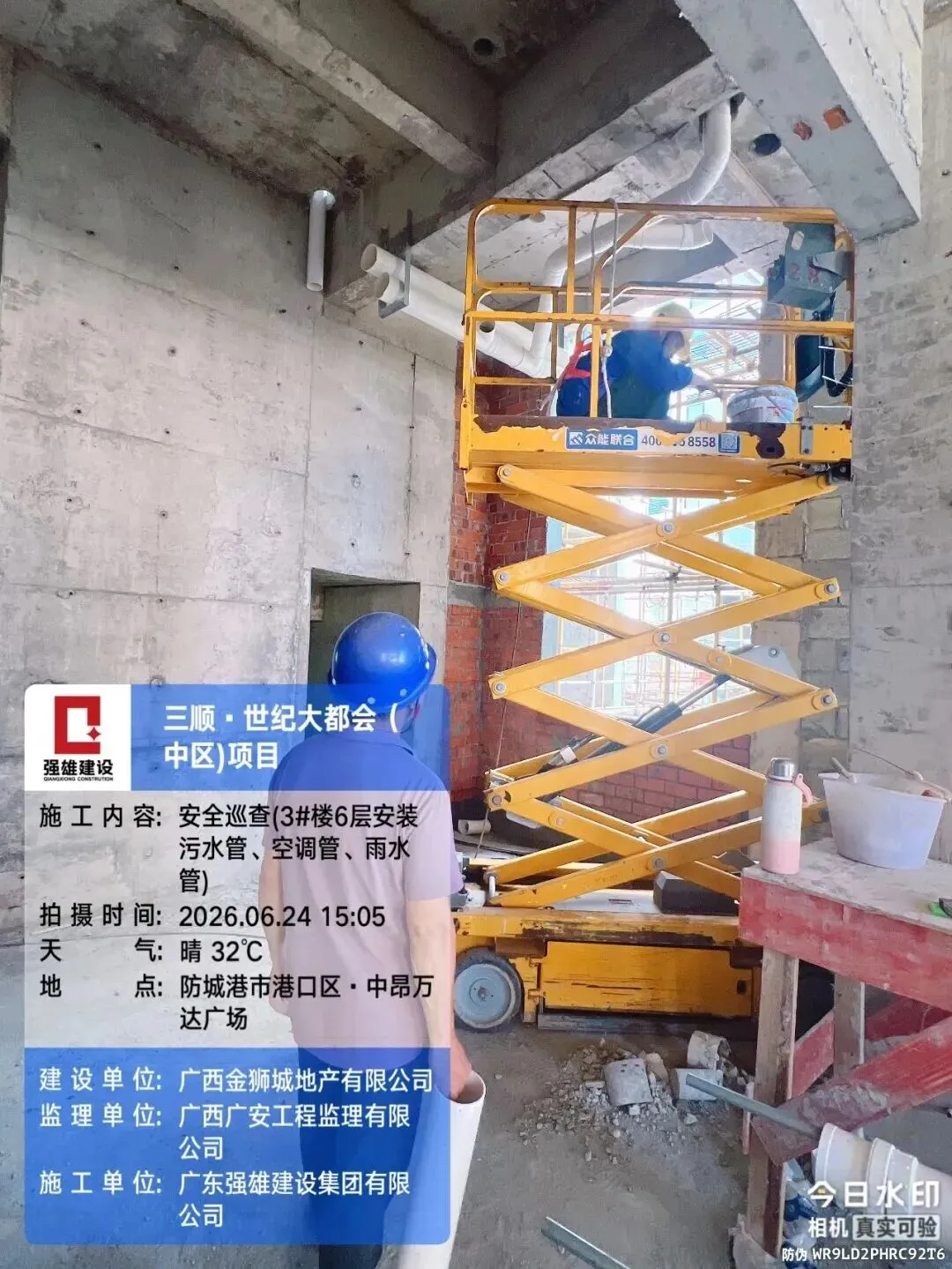

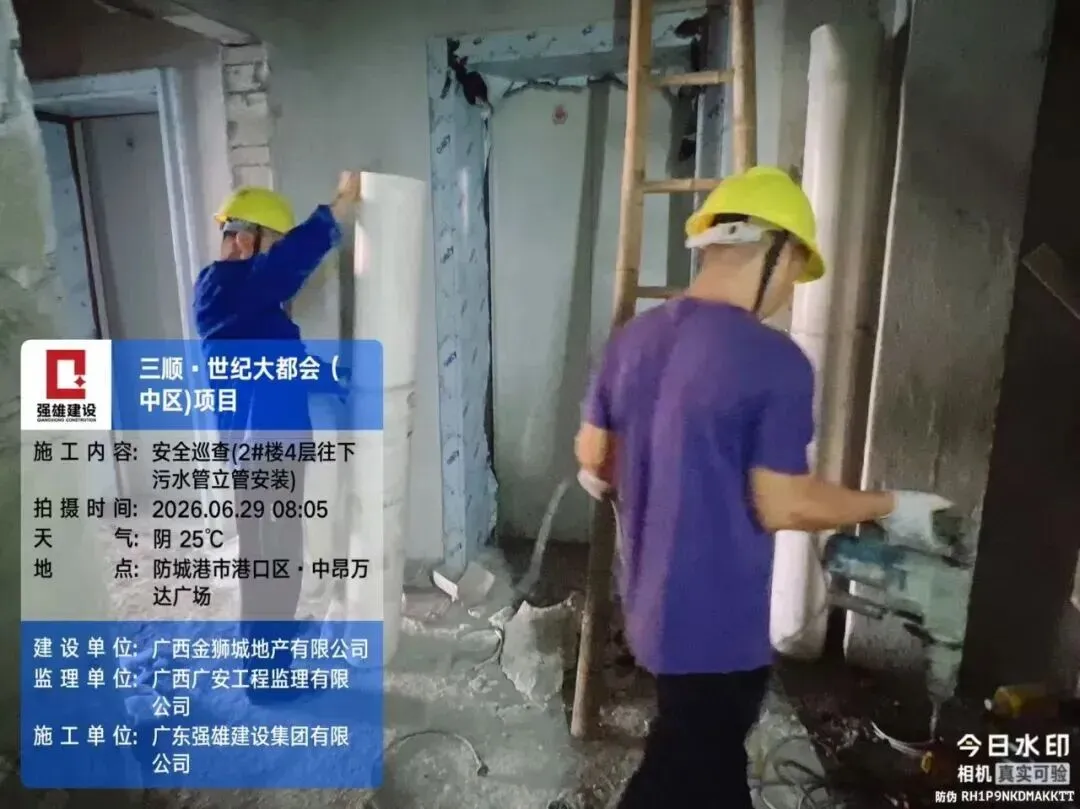

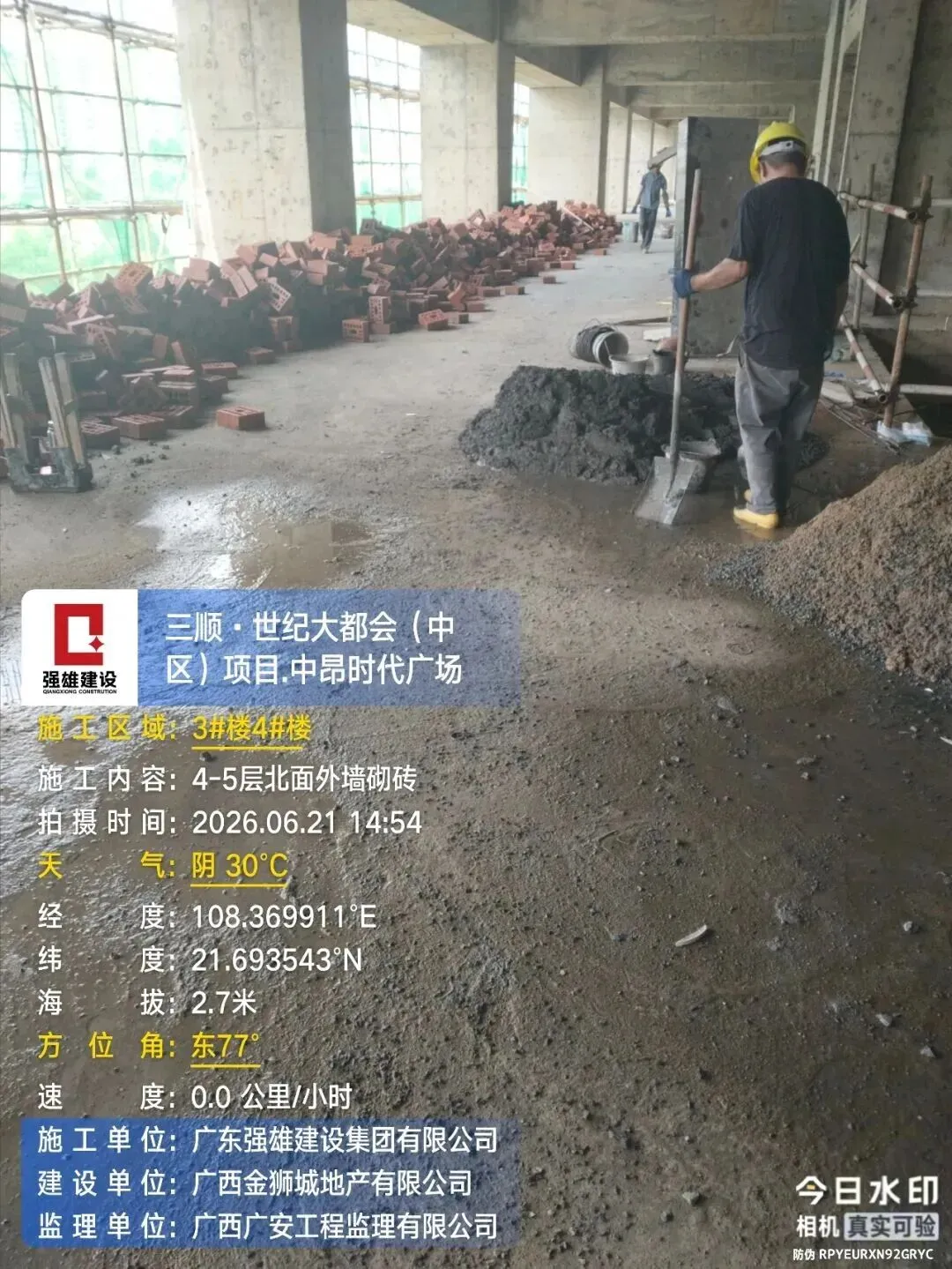

2#-4#楼室内建筑采光检测;2#楼西面挡土墙放线开挖;3#-4#楼南面消防水池、消防泵室基坑边坡防护布点监测、土方开挖;3#-4#楼4-5层北面外墙砌砖;3#-4#楼商业裙楼南面外墙抹灰前高压冲洗基层、吊线做灰饼;3-4#楼6层搭设南面抹灰砂浆运输通道;2#楼4层及以下污水管立管安装;2#楼南面商业楼梯踏步地台清理;3#楼6层安装污水管、空调管、雨水管(塔楼汇集主管);3#楼6层及以下安装、雨水、污水立管等、北面4层砌砖及二构支模;3-4#楼北面4、5层砌砖施工。

三、园林

WORK REPORT

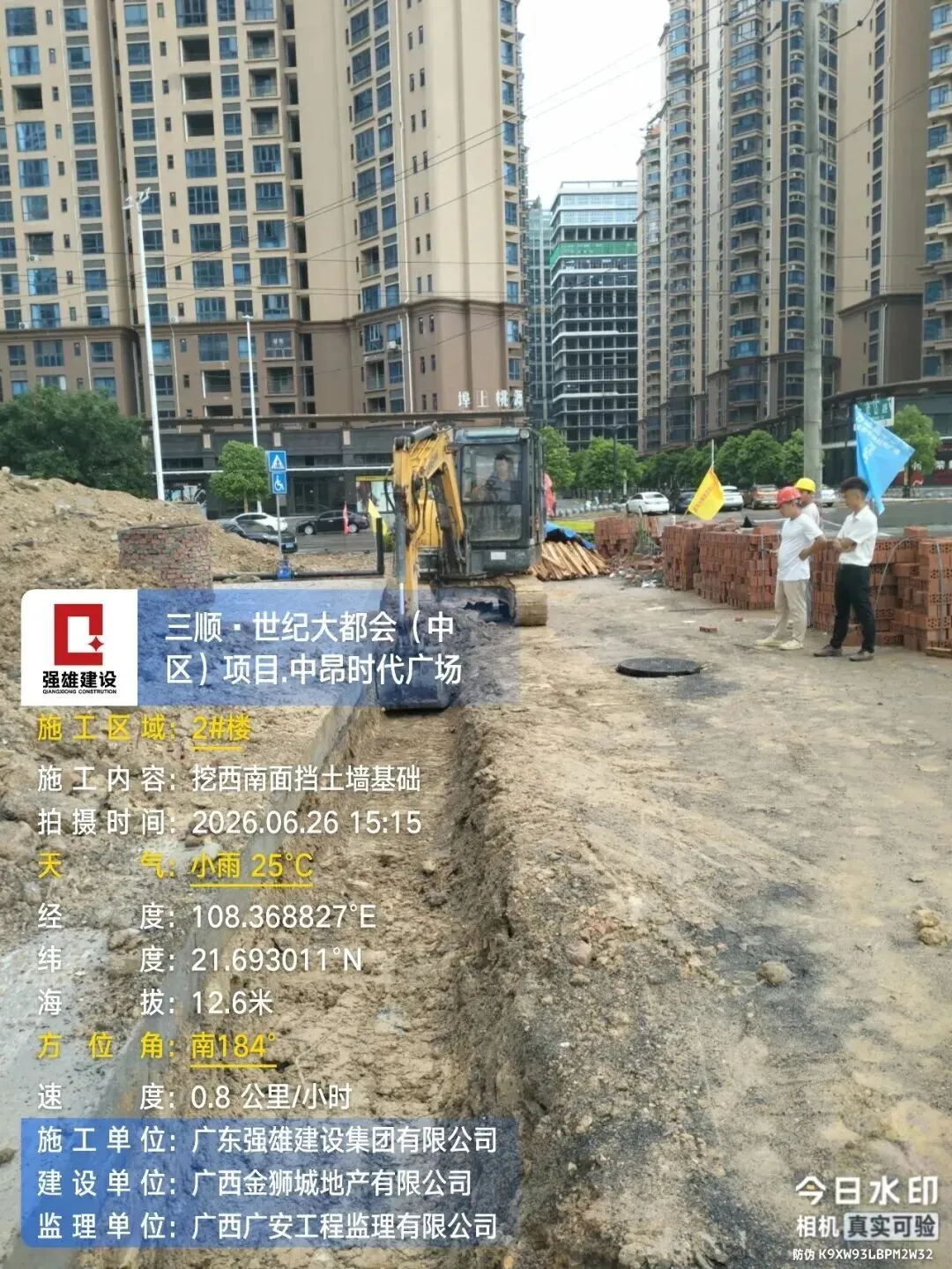

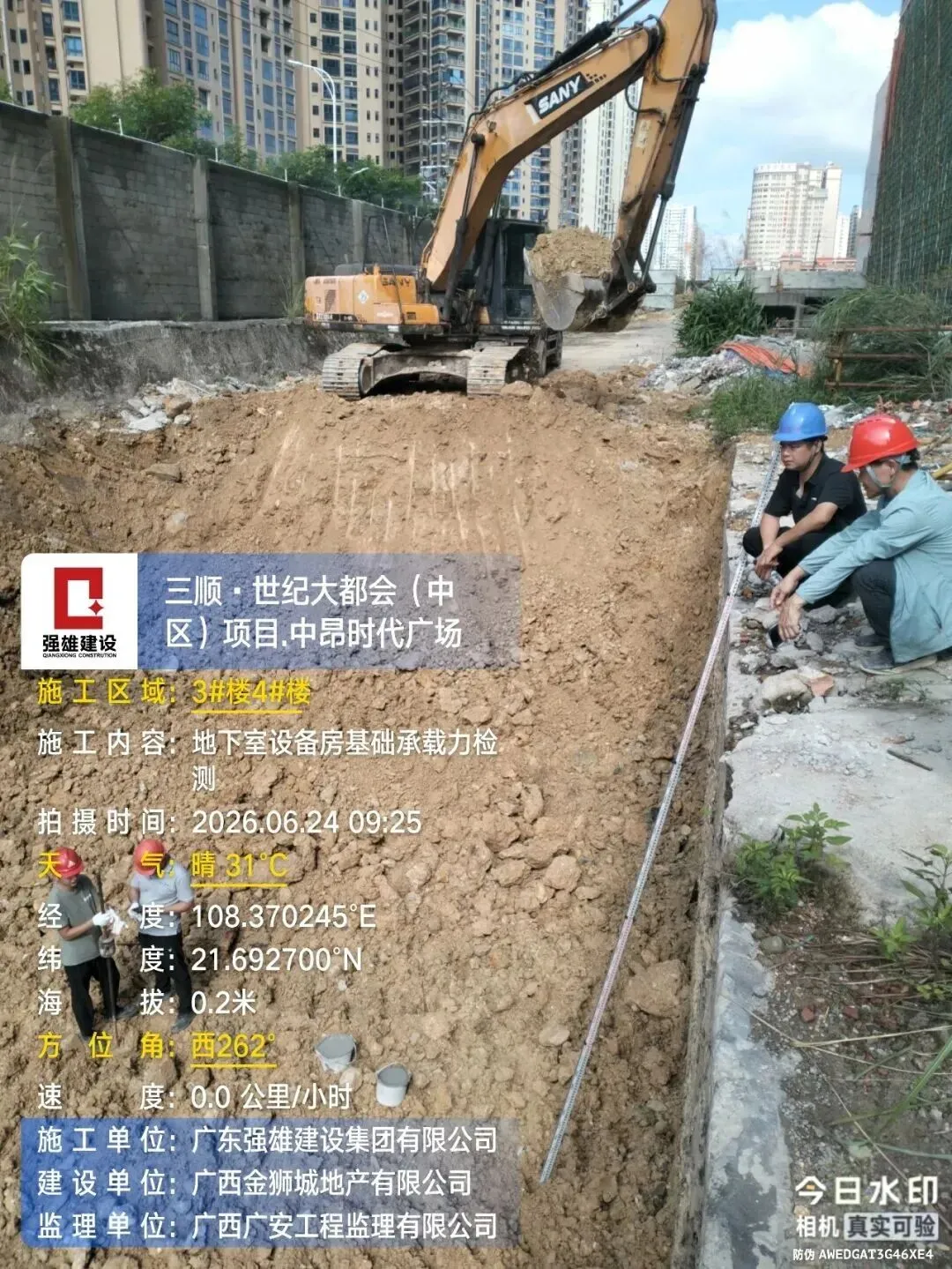

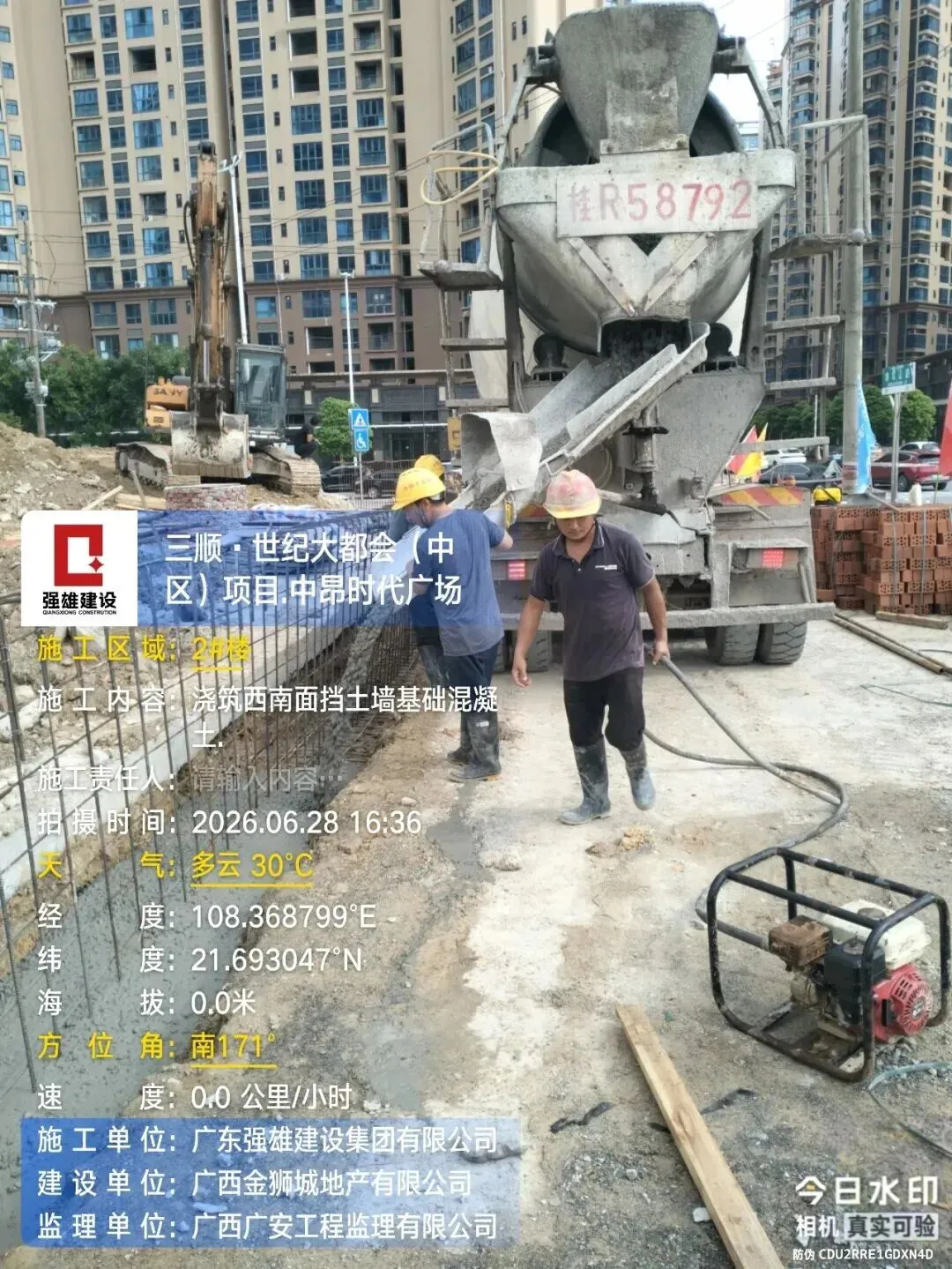

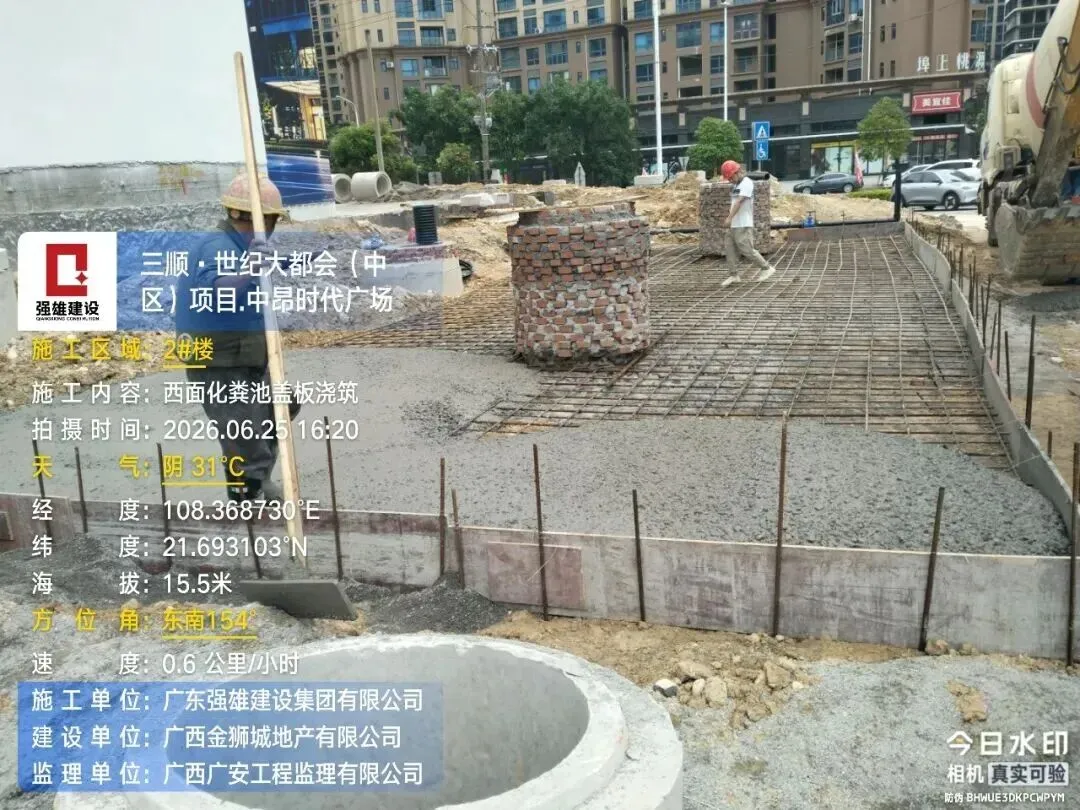

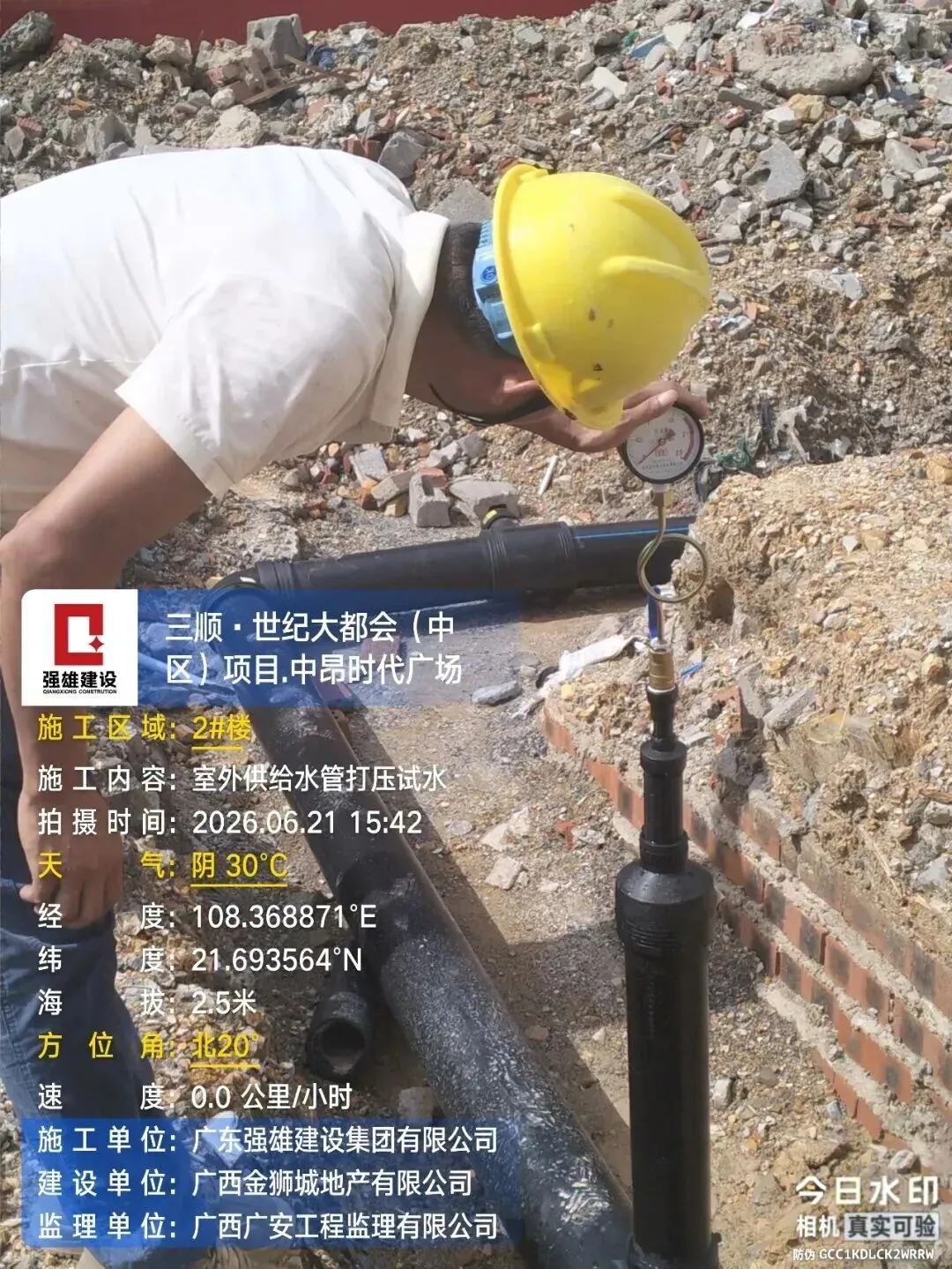

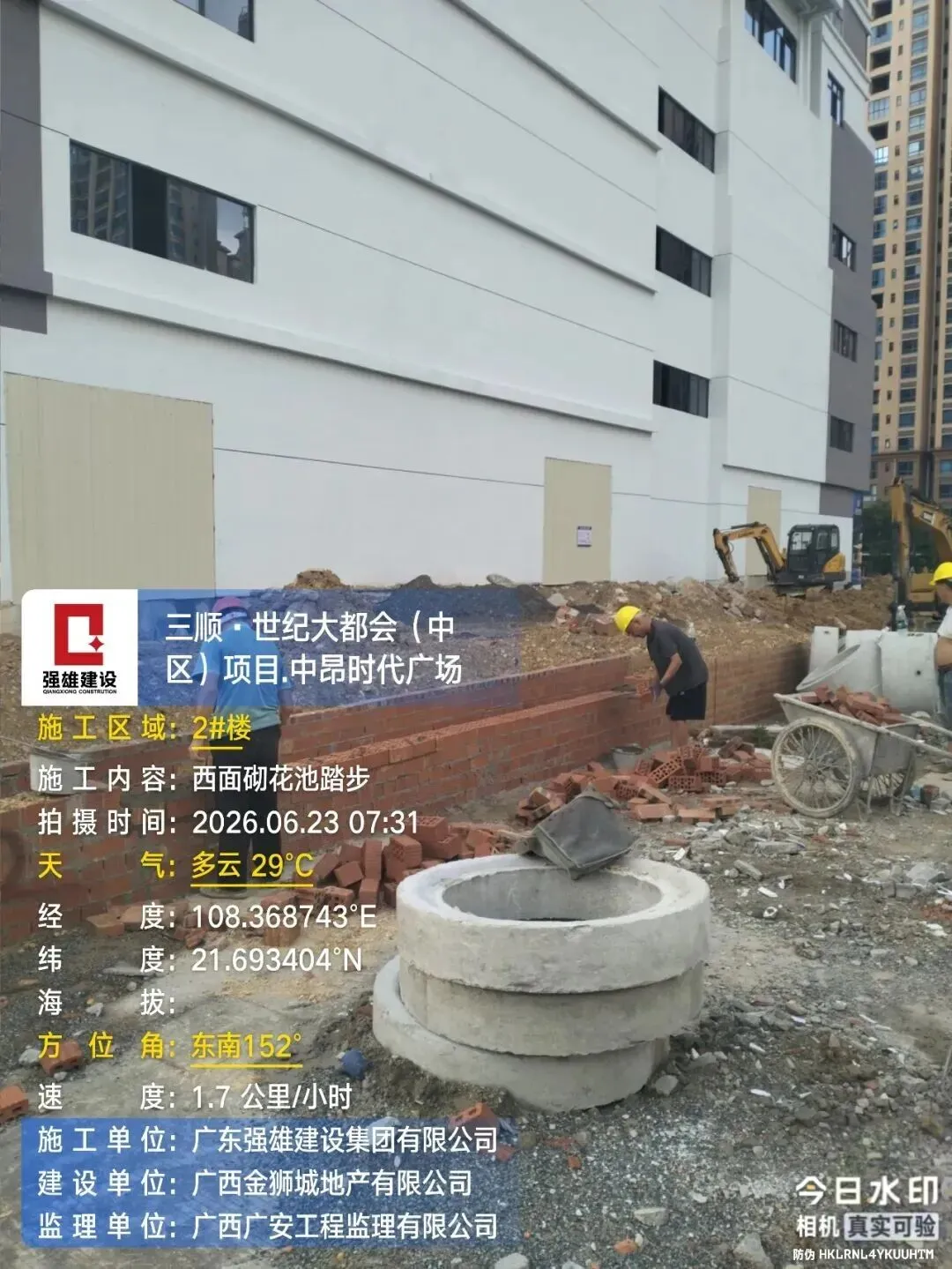

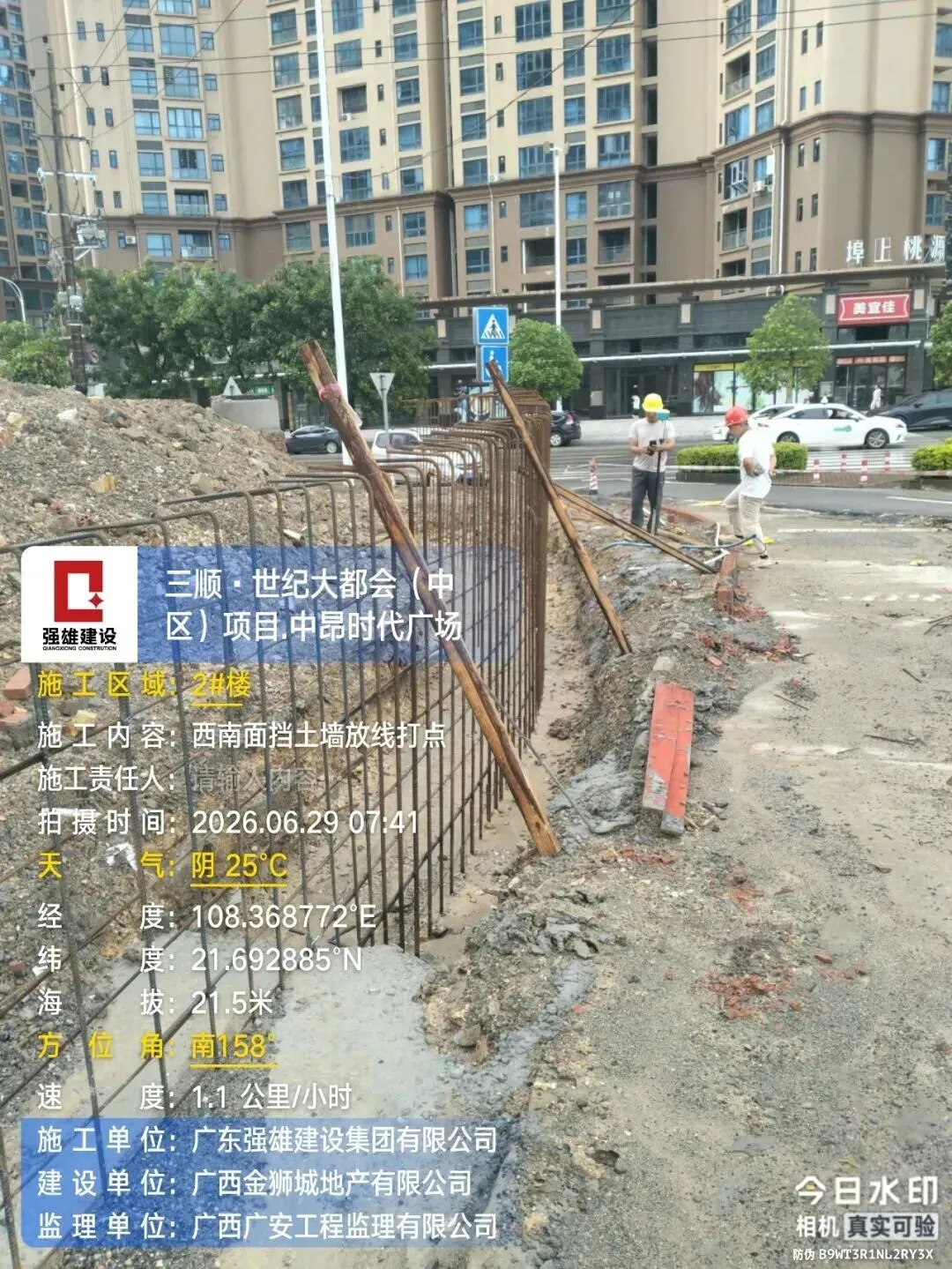

2#楼:砌西面室外总平踏步砖、西南面挡土墙基础开挖、西面砌花池踏步、西南面挡土墙放线打点、室外供给水管做压力试验;3#-4#楼:地下室设备房基础、南面消防水池土方开挖;消防水池基坑边坡沉降监测。

四、其他

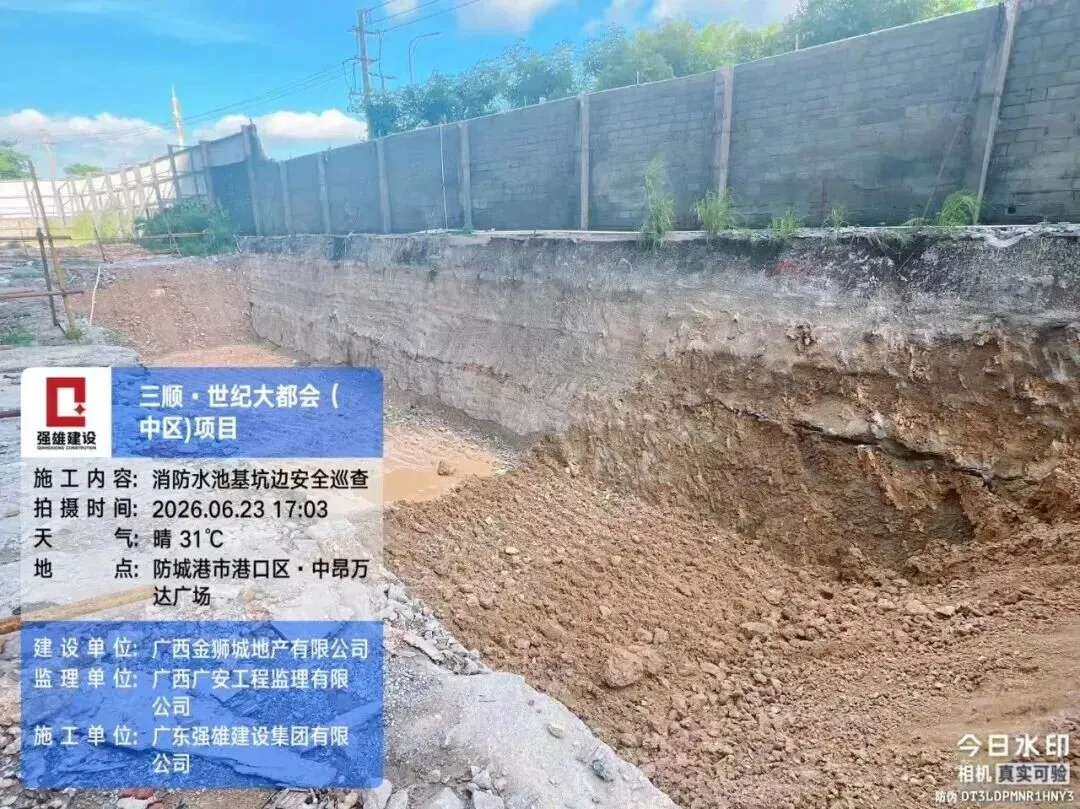

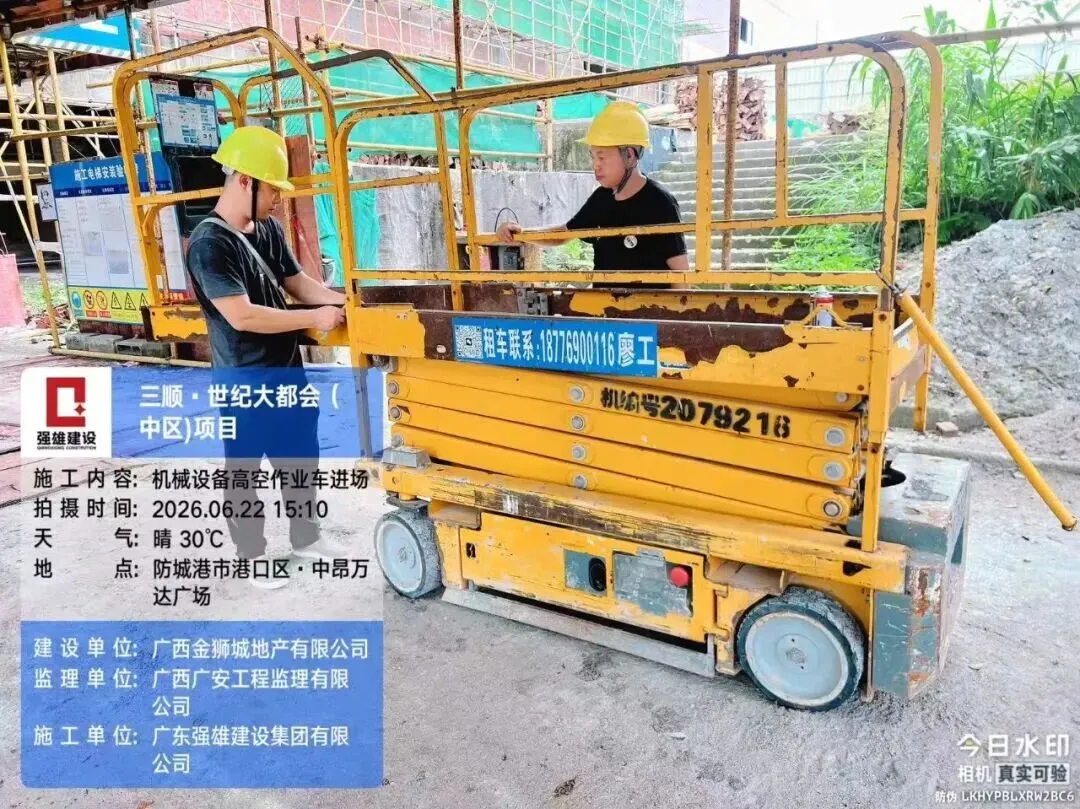

WORK REPORT

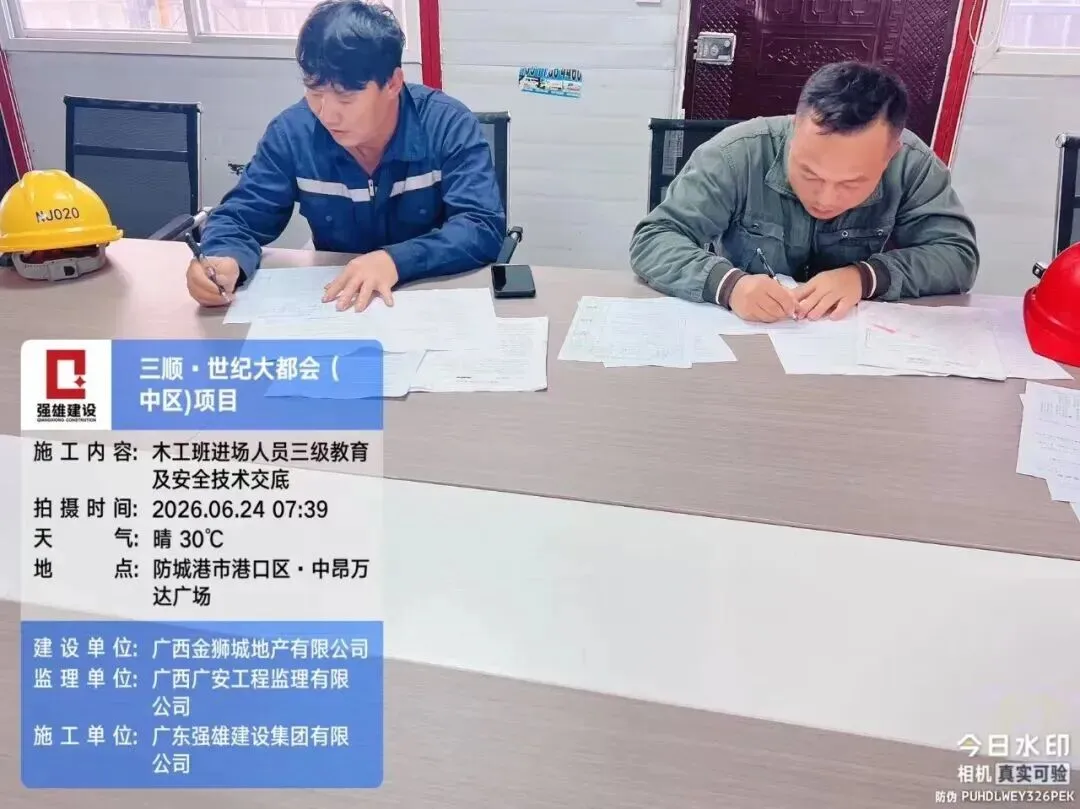

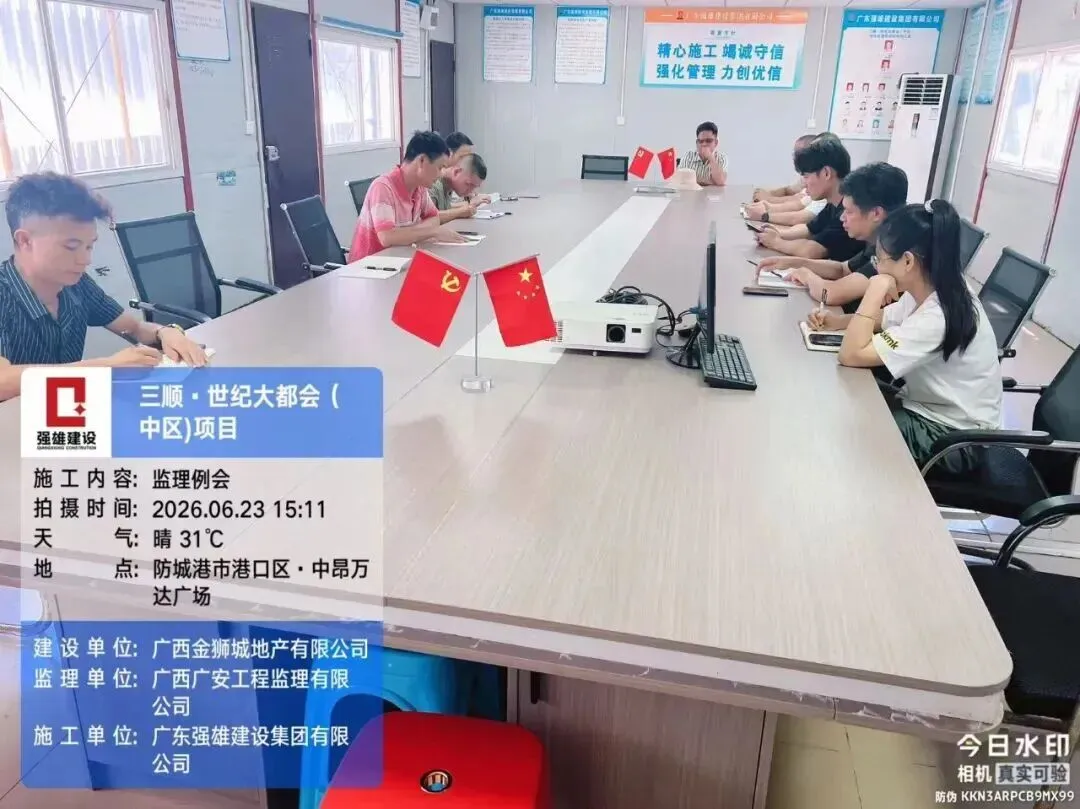

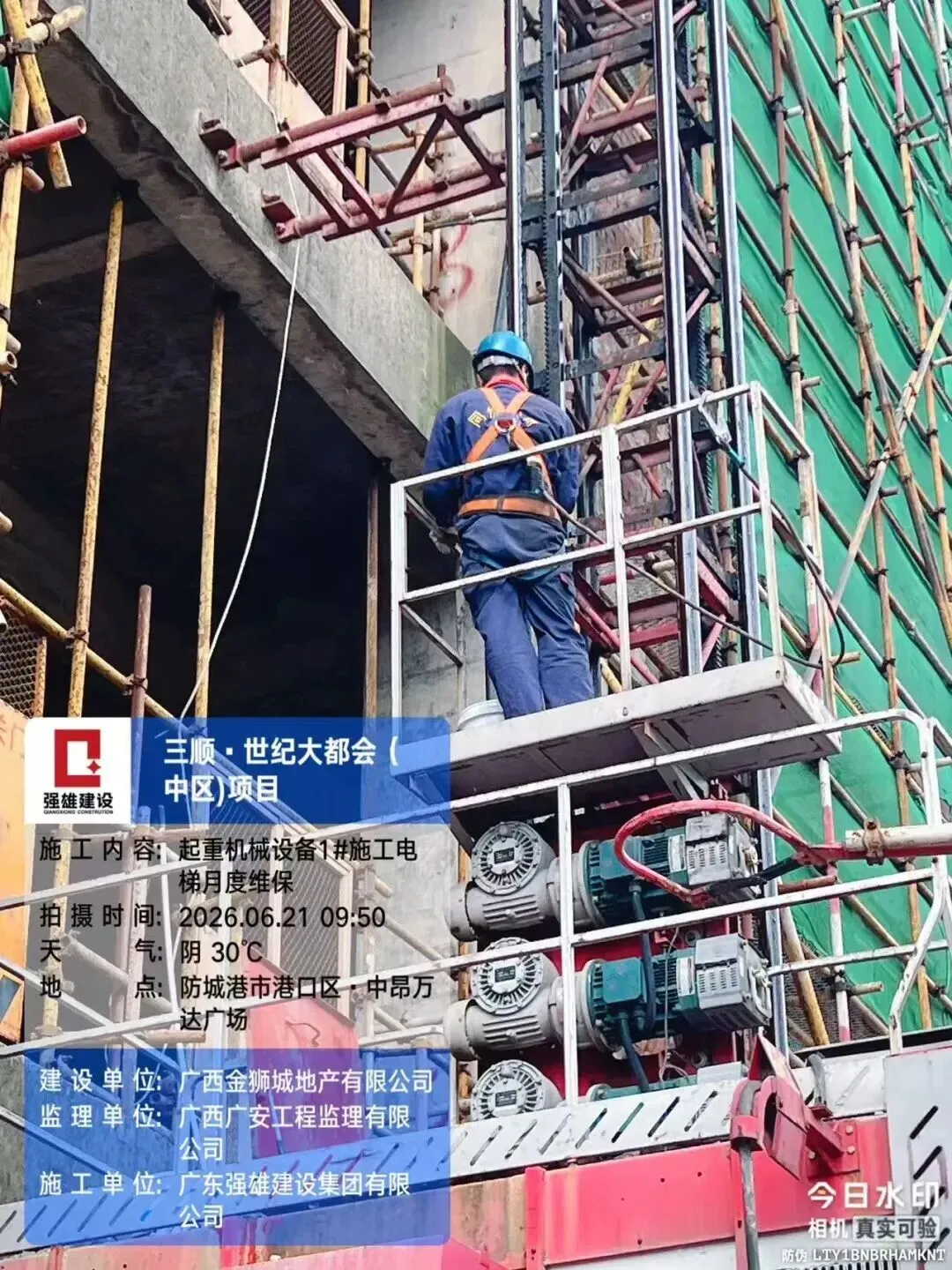

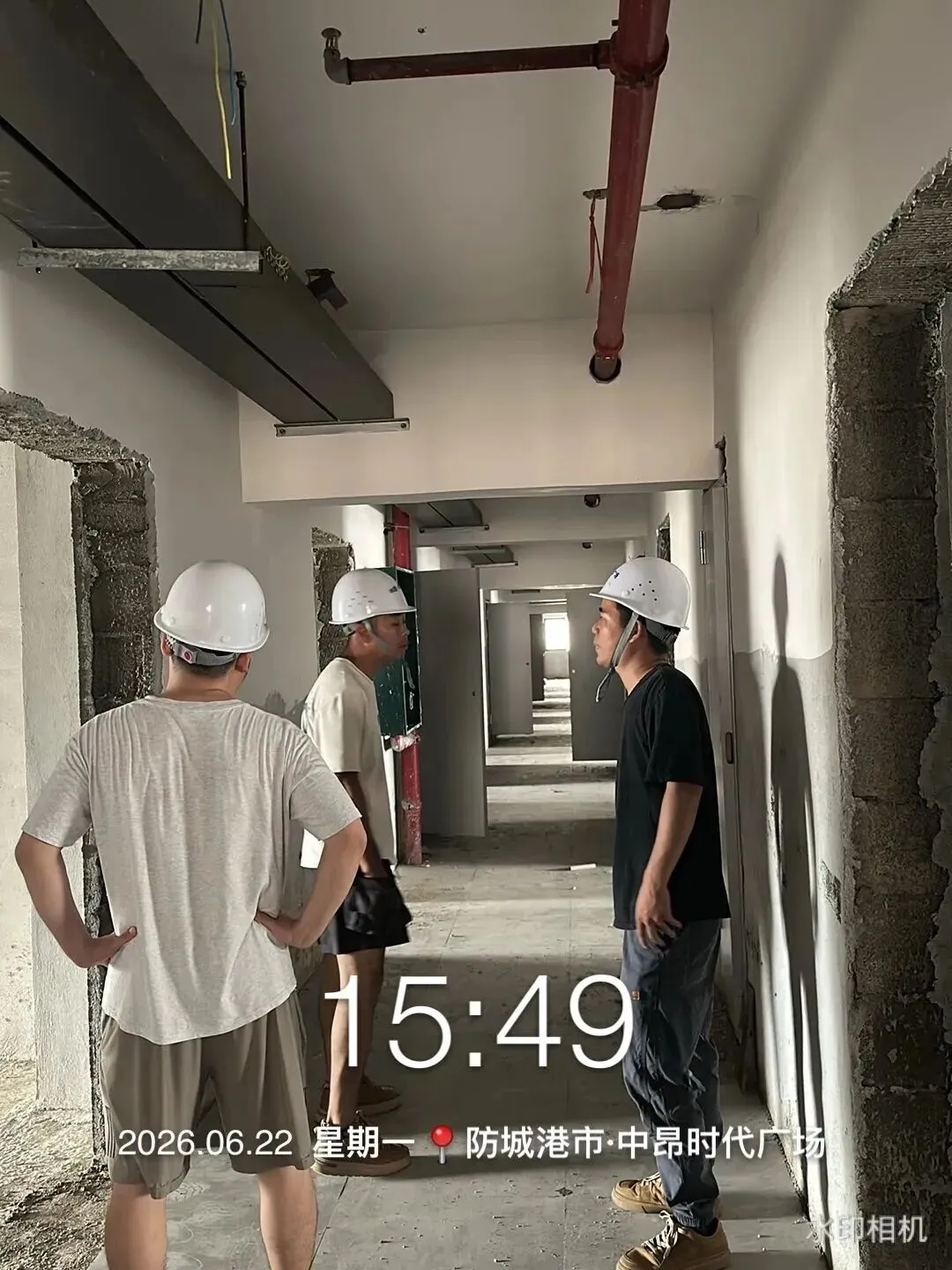

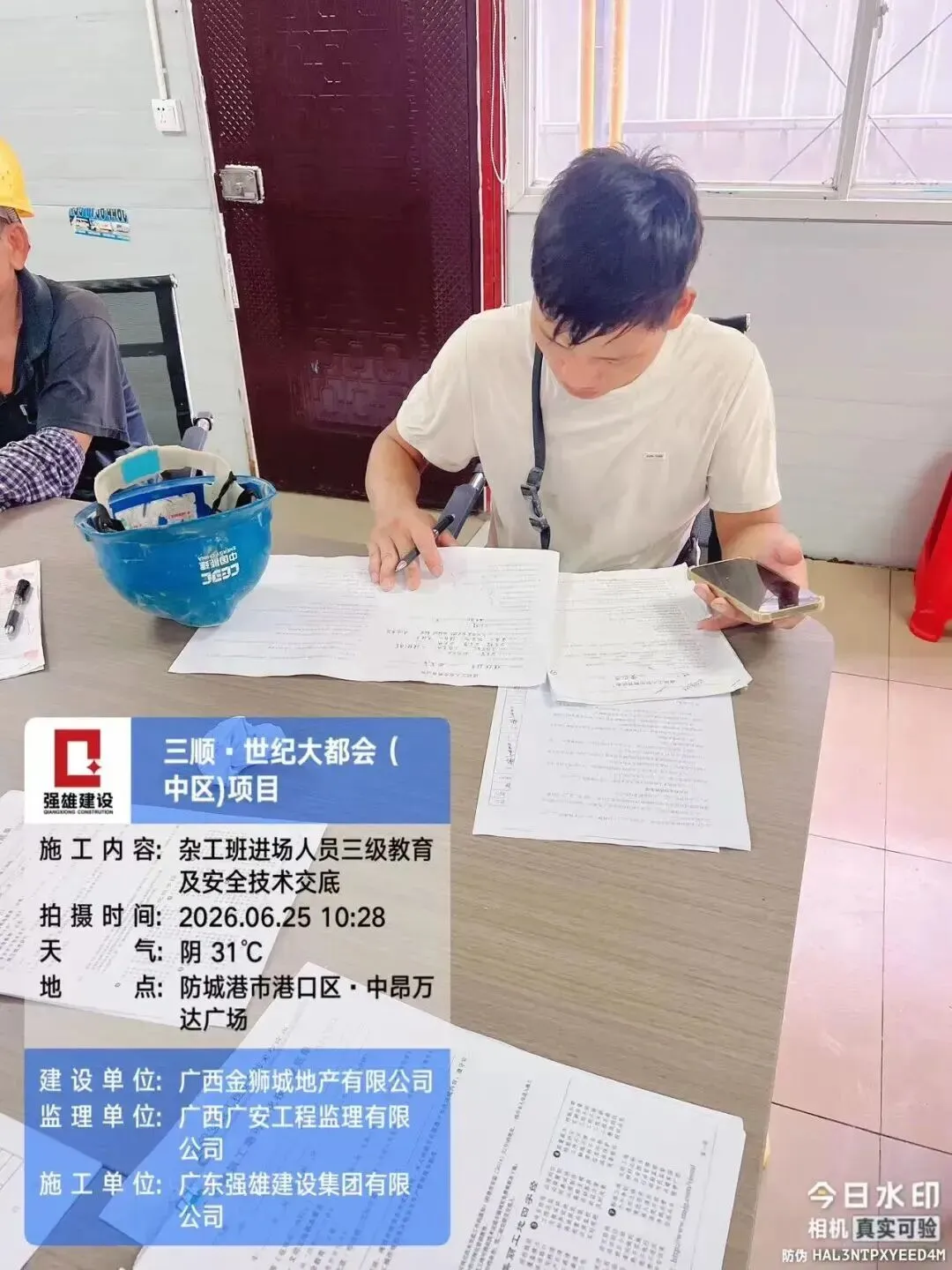

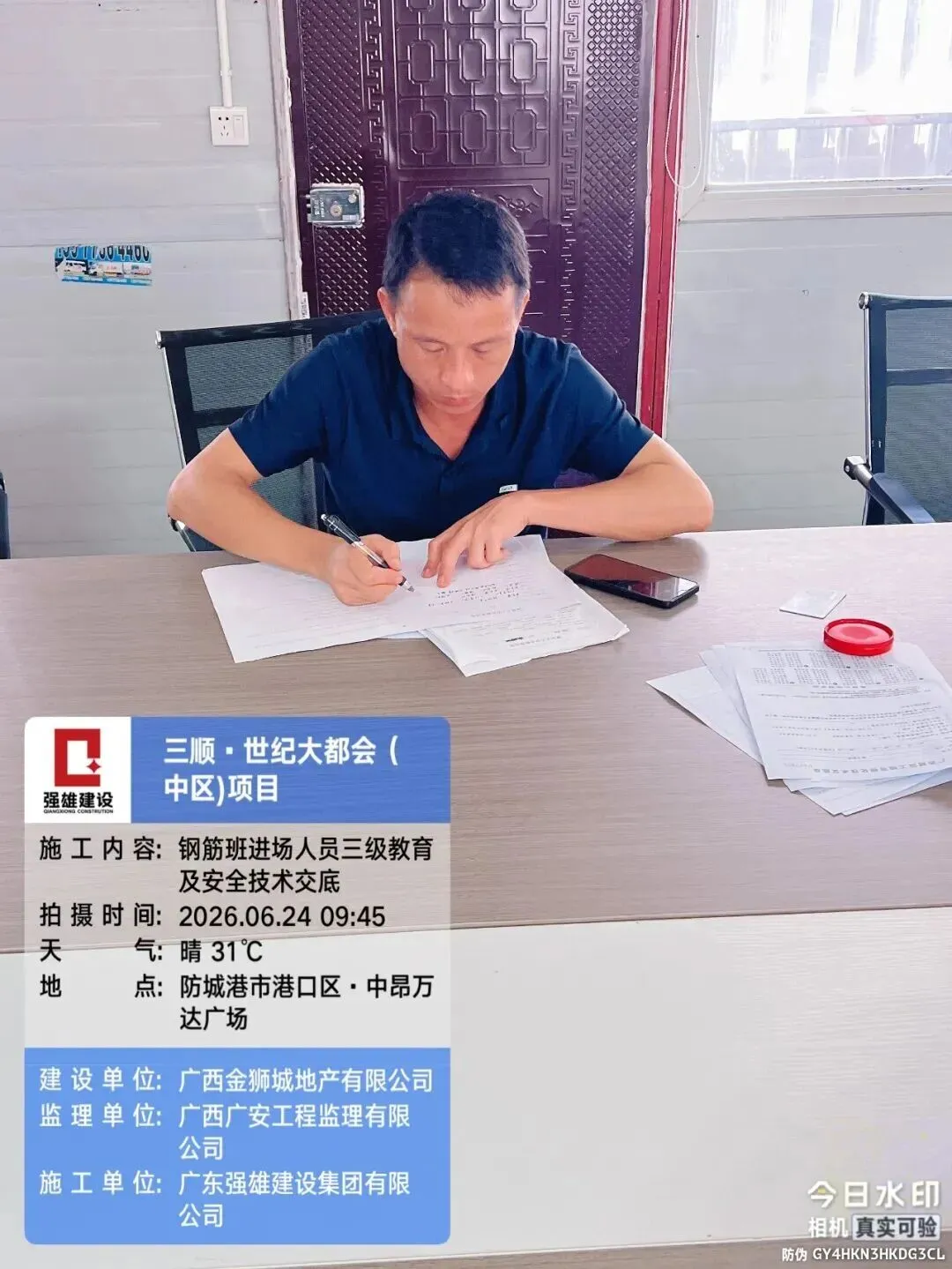

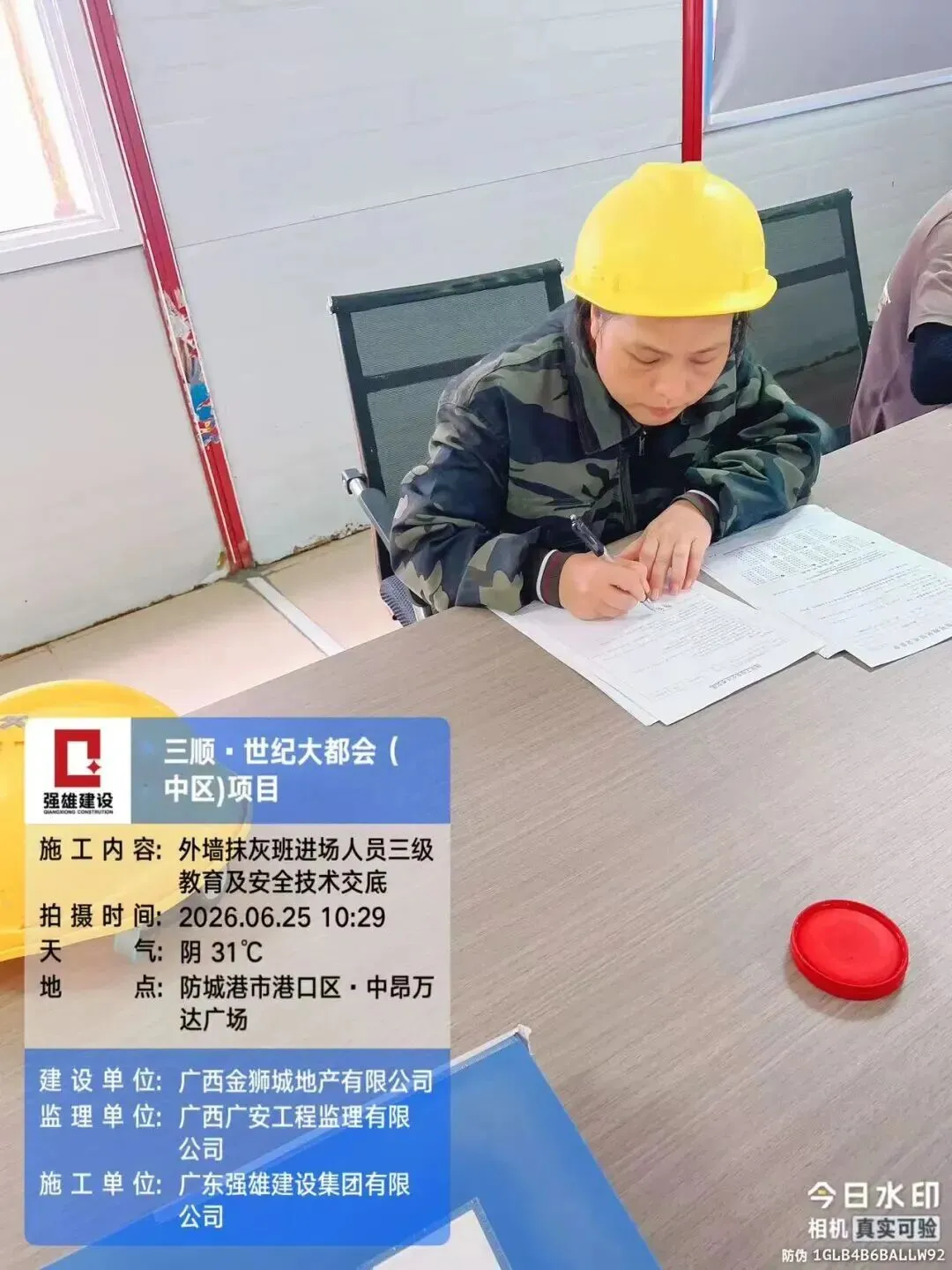

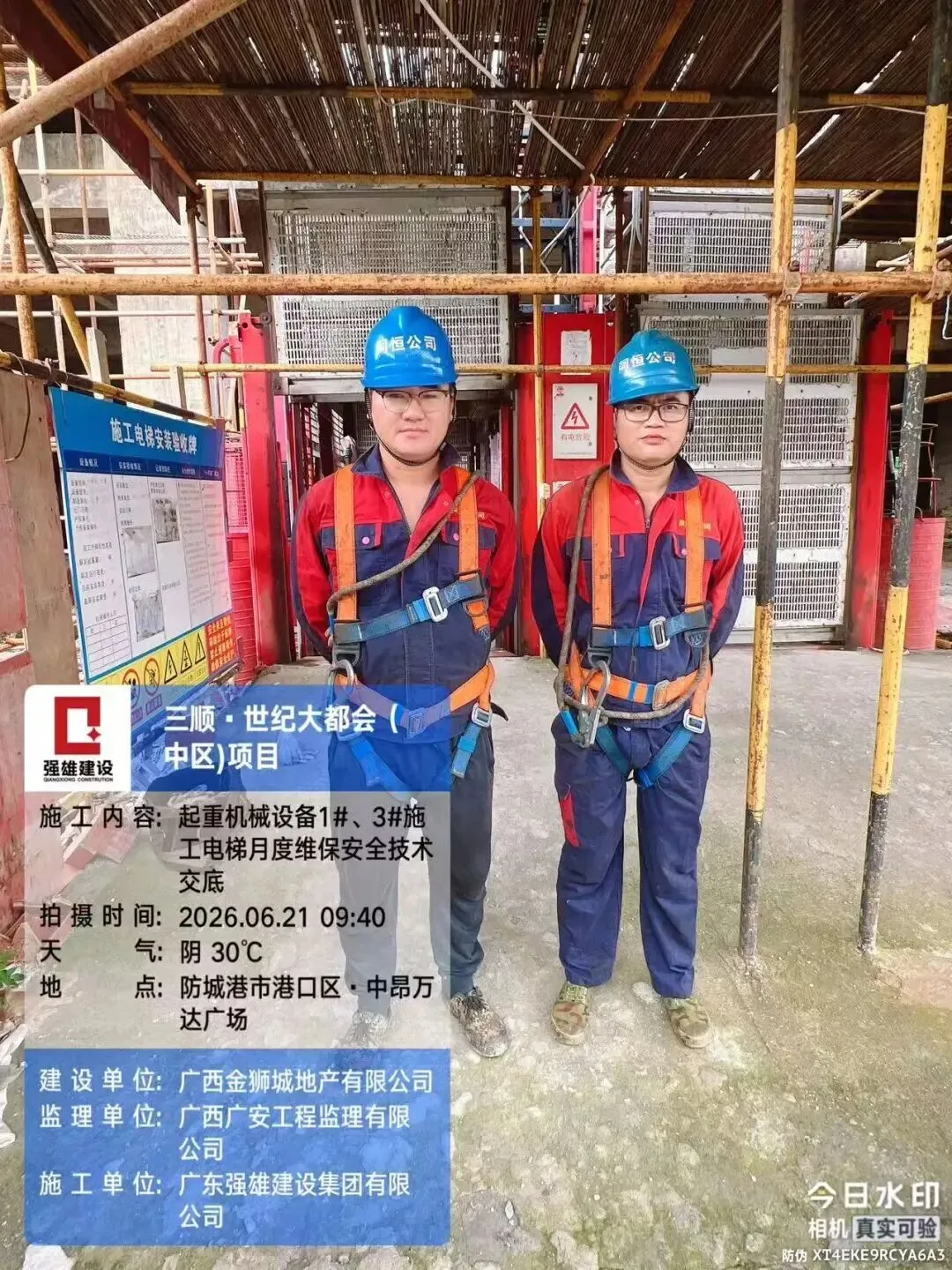

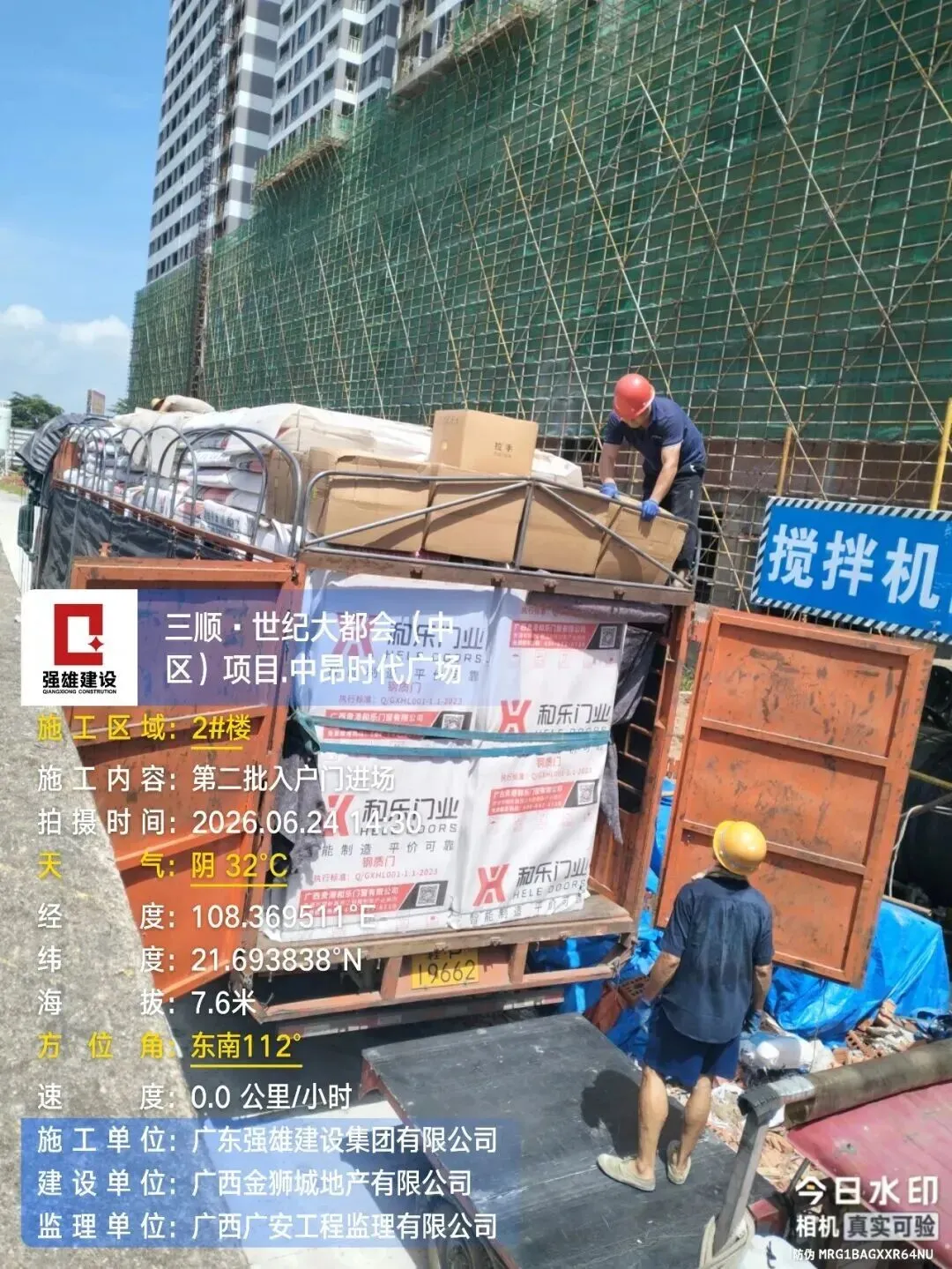

2#楼入户门进场;钢筋班、木工班、杂工班进场人员三级教育及安全技术交底;红砖、高空作业车进场;监理例会;1#、3#楼施工电梯月度维保安全技术交底;消防水池基坑边安全巡查;智能化现场作业。
