墙面抹灰是装饰装修工程中最初始的工程,是建筑工程质量的重点检查项目。为了保证整个家装工程的质量,必须严格把控抹灰过程的各个关卡,今天小编来给大家介绍一下星艺装饰的抹灰施工的工艺~

一、抹灰施工流程与工艺节点
(一)施工流程
新砌体检查清理→挂网→冲筋→抹灰→保养
(二)工艺节点

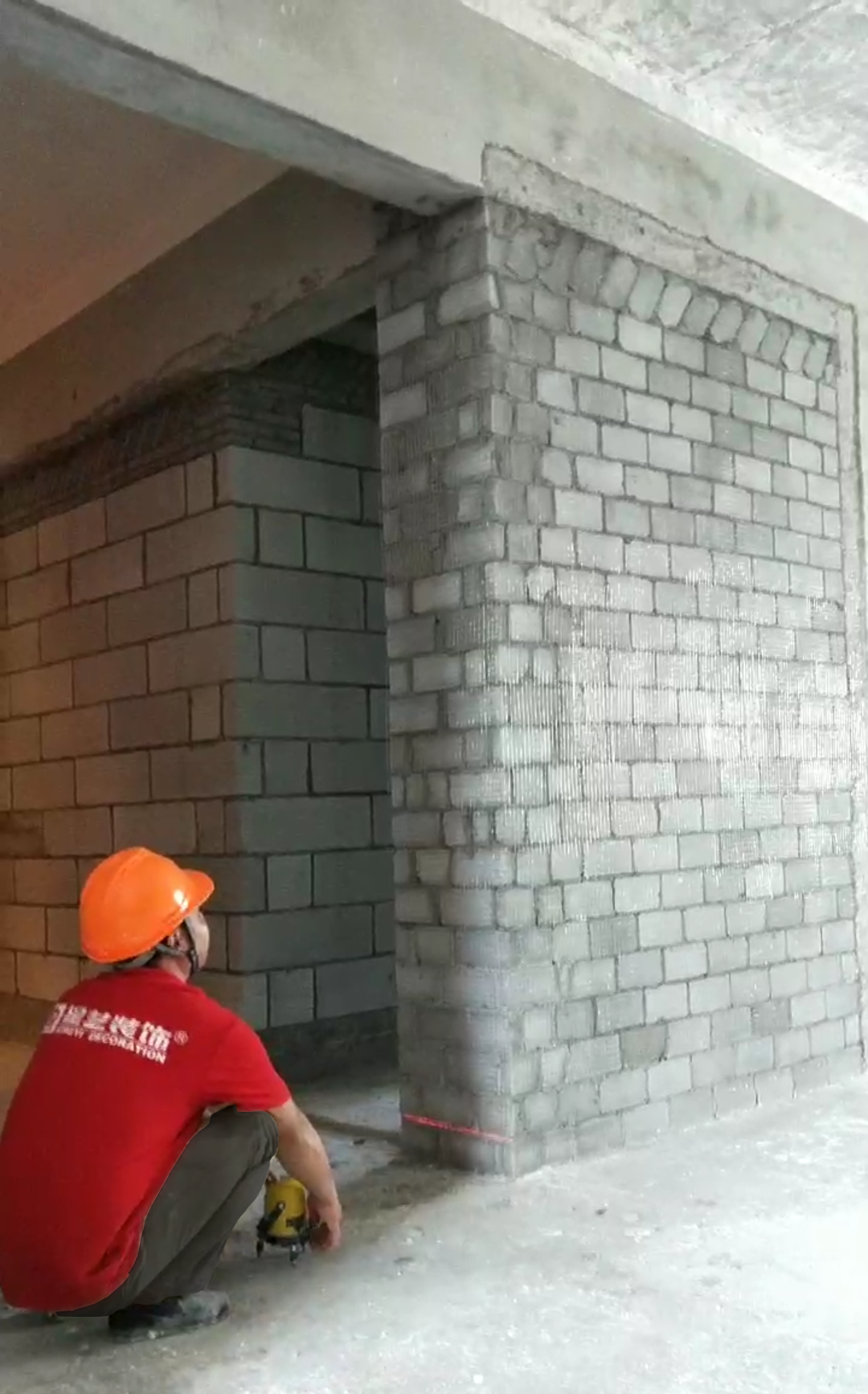

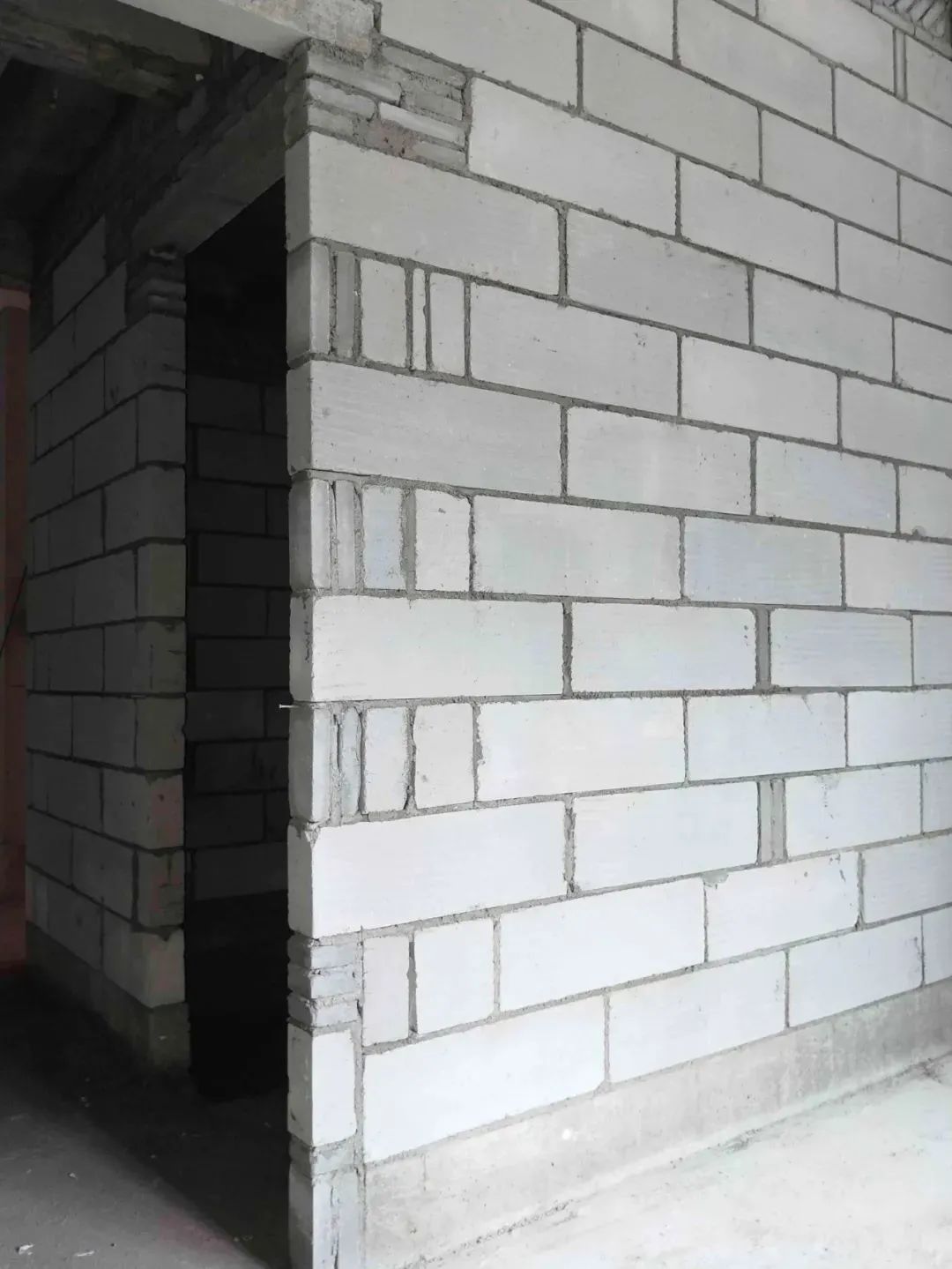

1.新砌体检查清理
(1)砌体灰缝应饱满、不透光。

(2)清理砌体表面粉尘、灰粑。

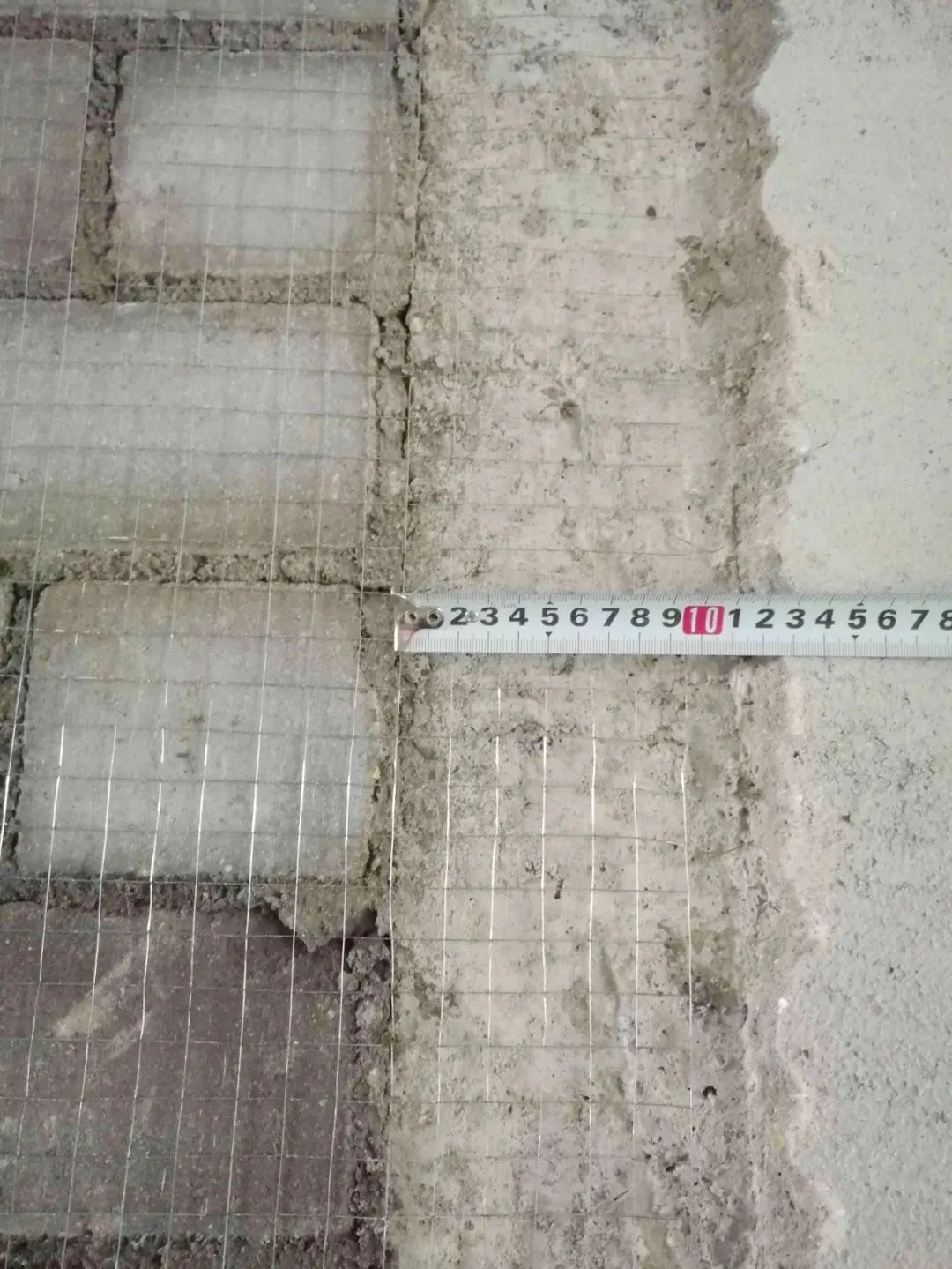

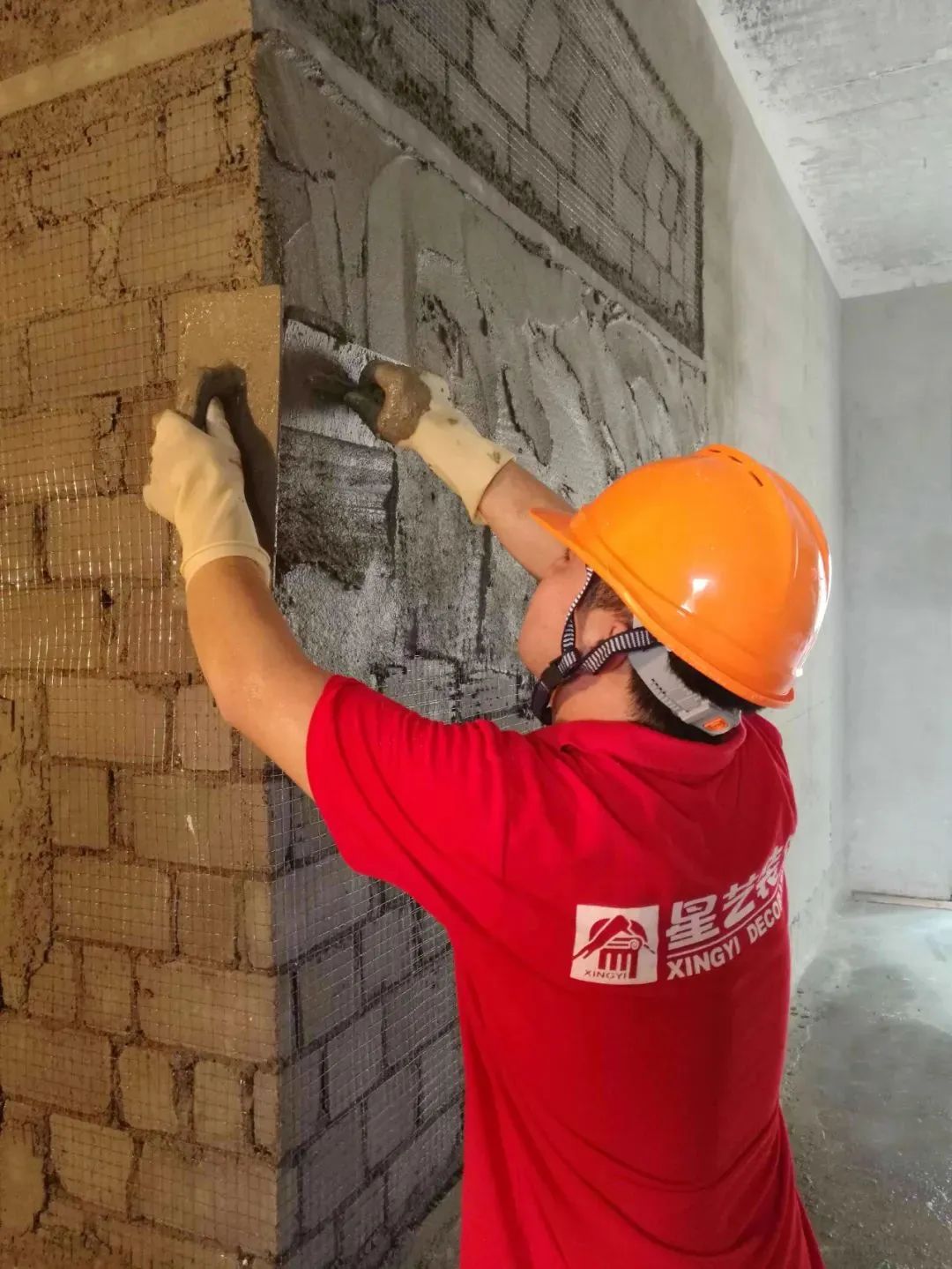

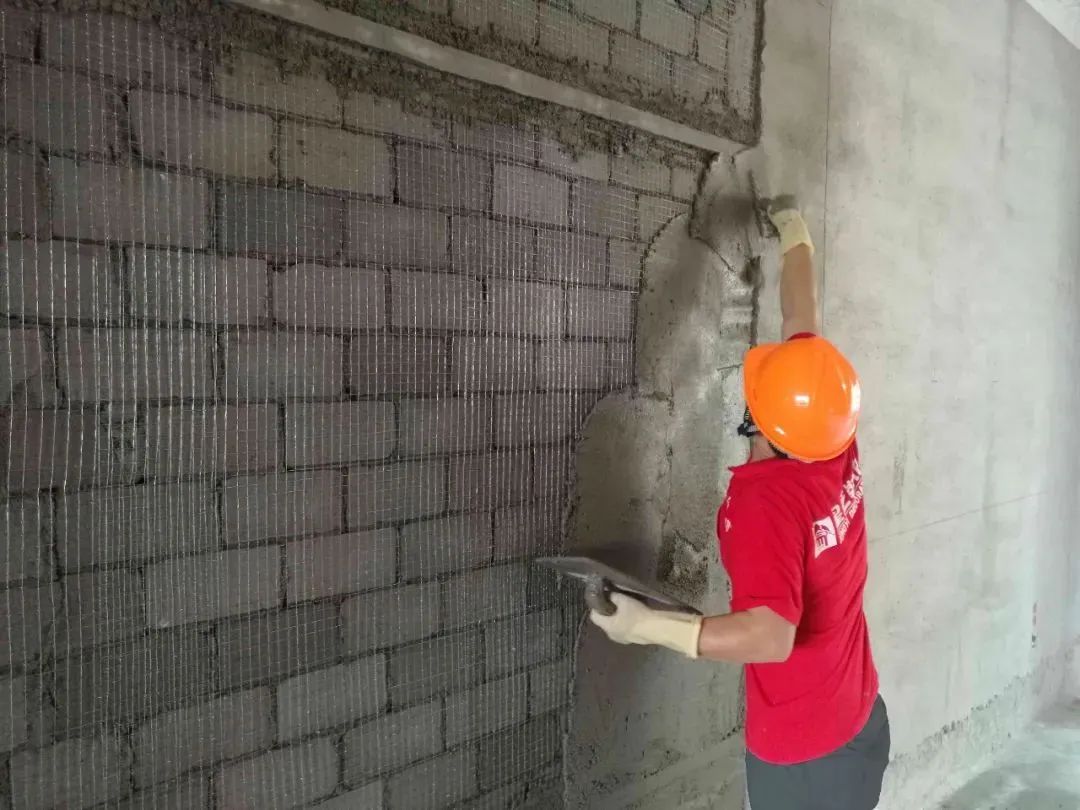

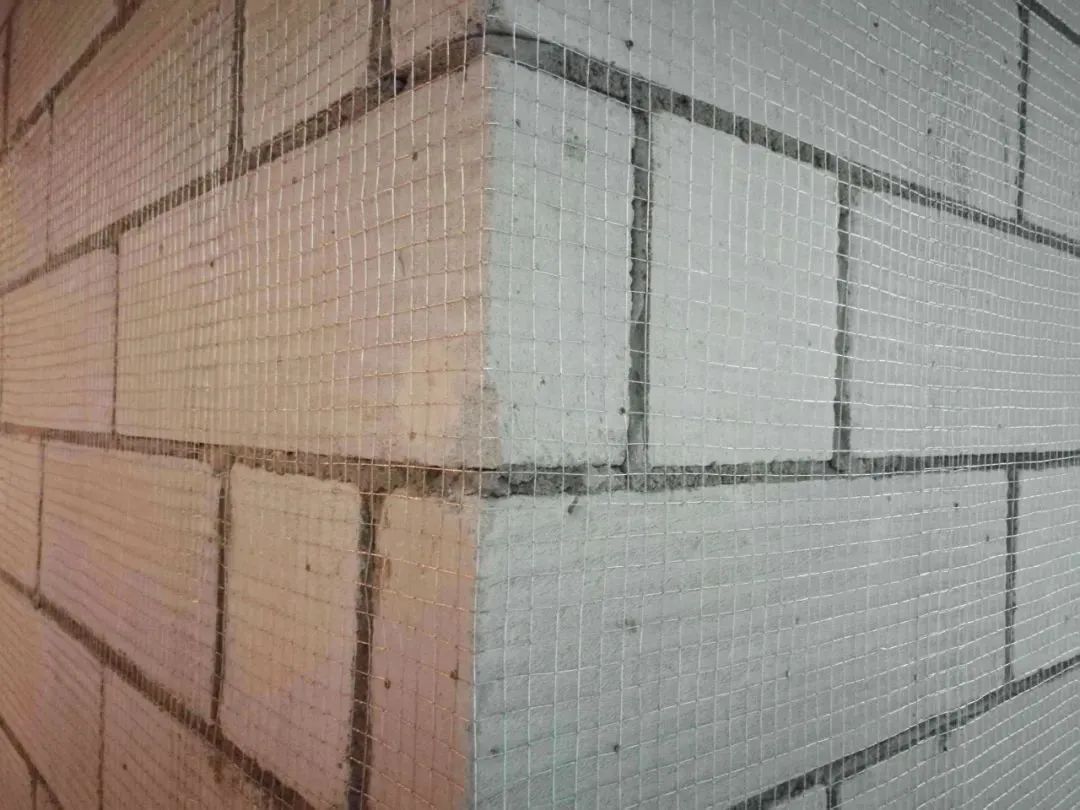

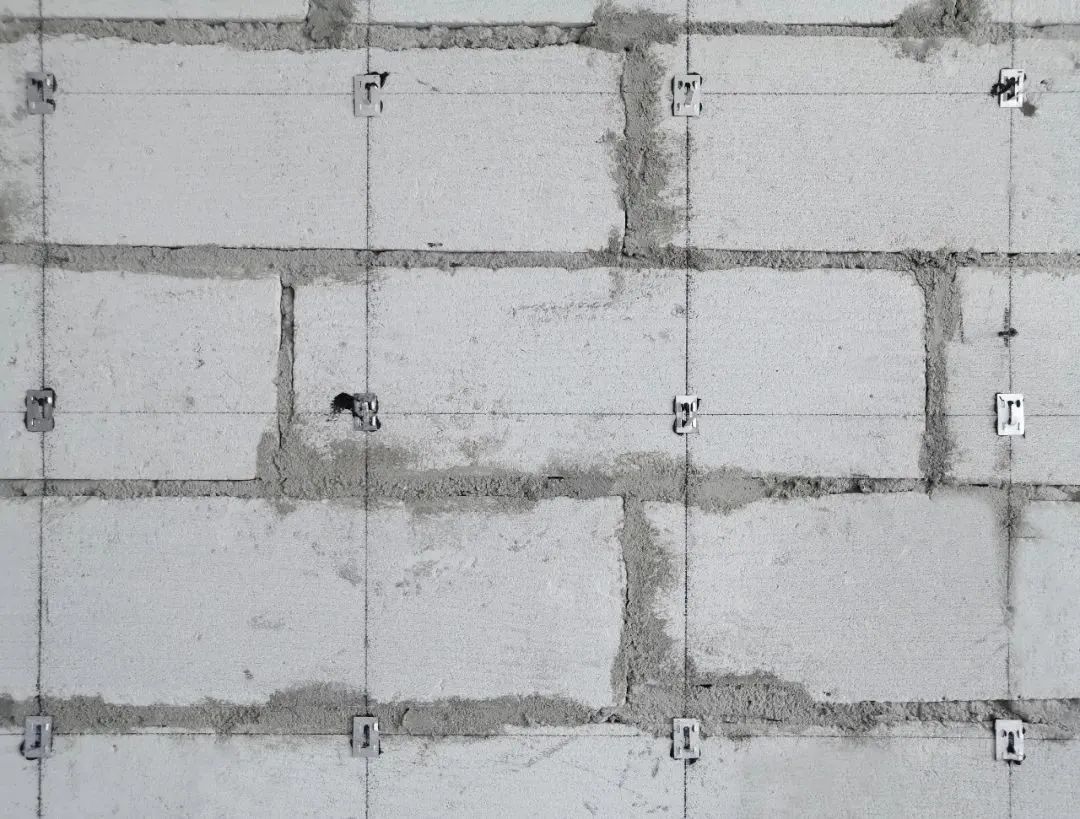

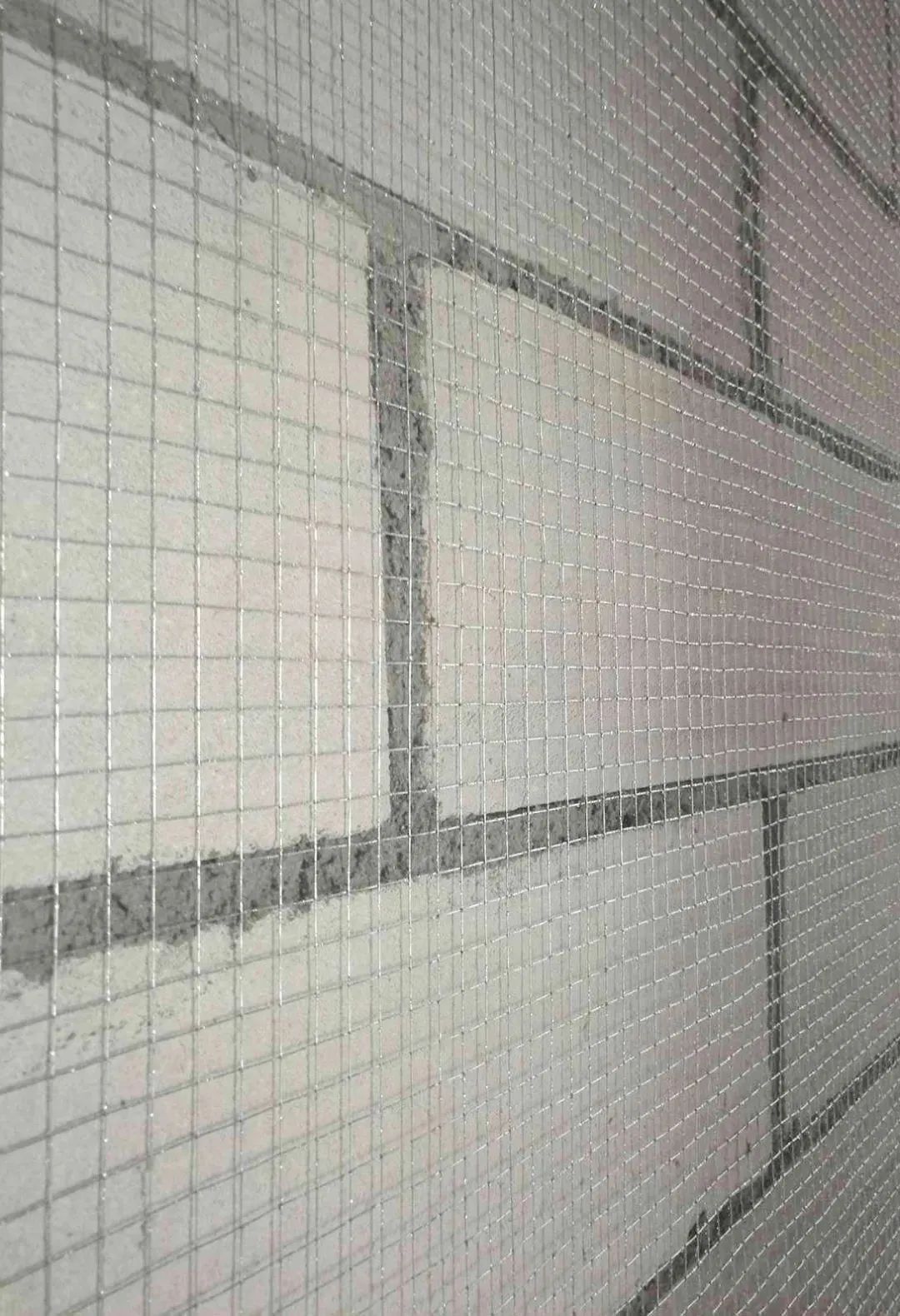

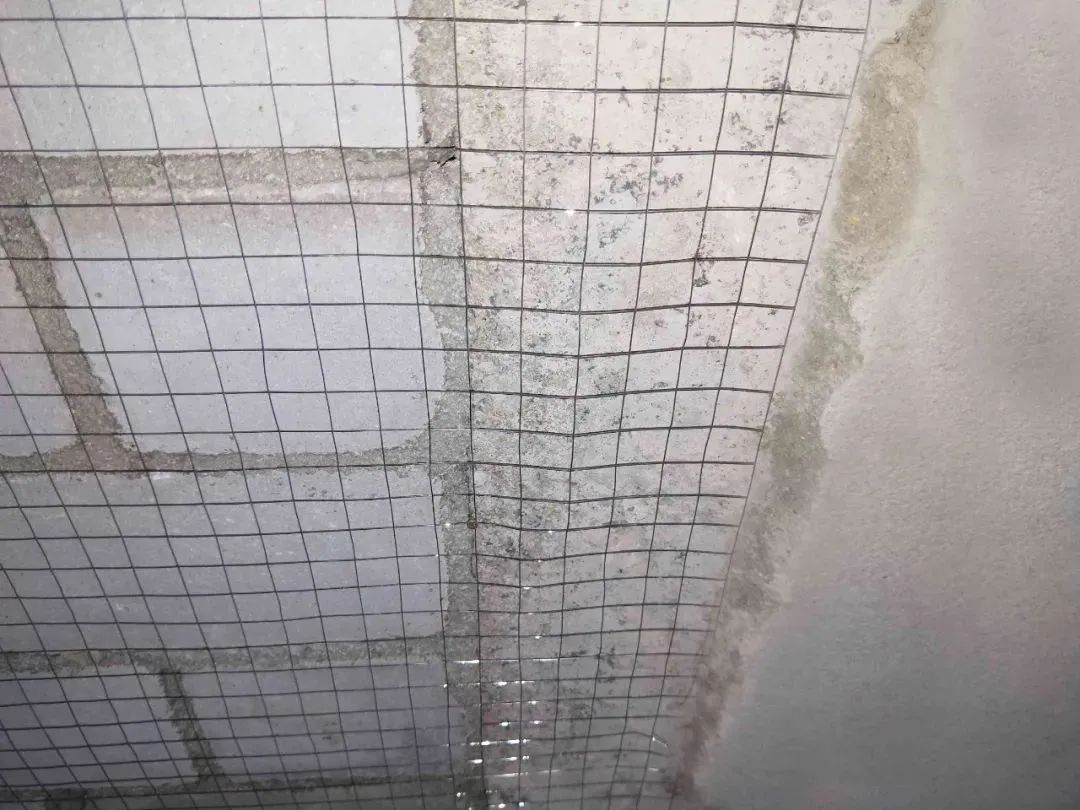

2.挂网

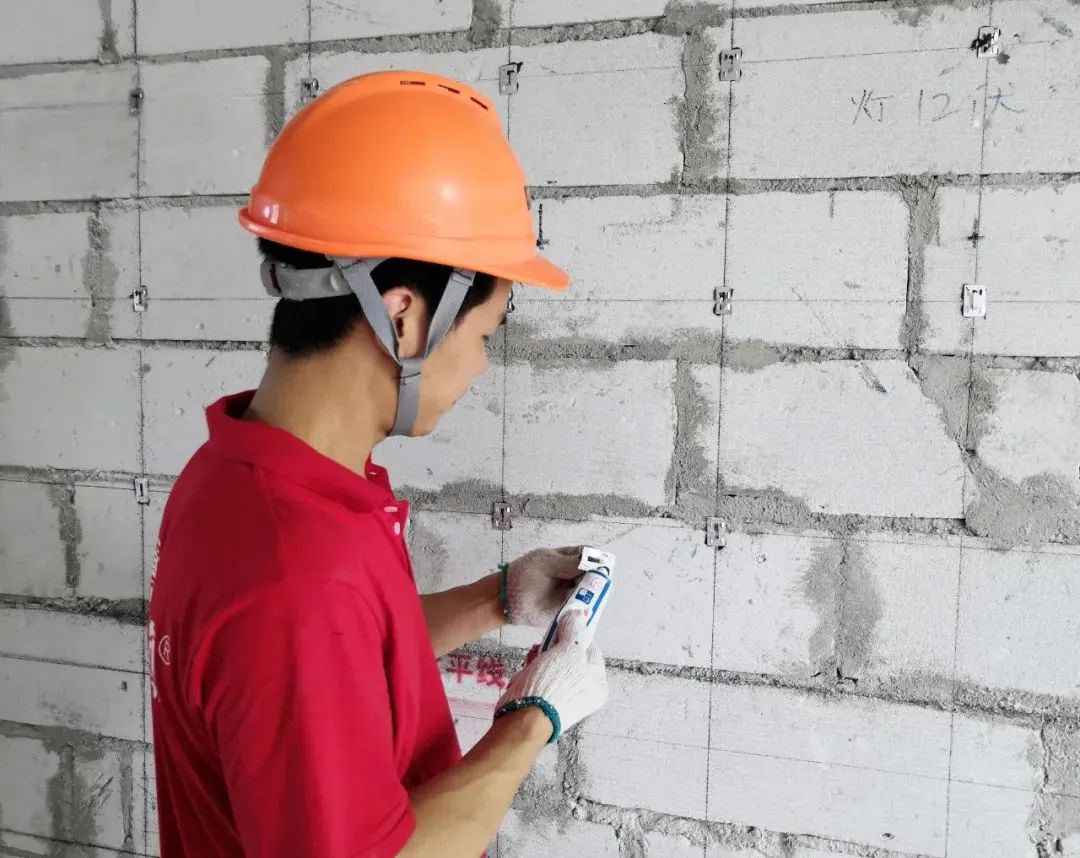

(1)弹线分格,方格规格为300×300㎜。
(2)方格交叉点粘贴锚固钉。

(3)新旧墙交接位的旧墙搭接不少于100㎜。

(4)挂网完毕应自检,不起拱、不翘边、不回弹为合格。

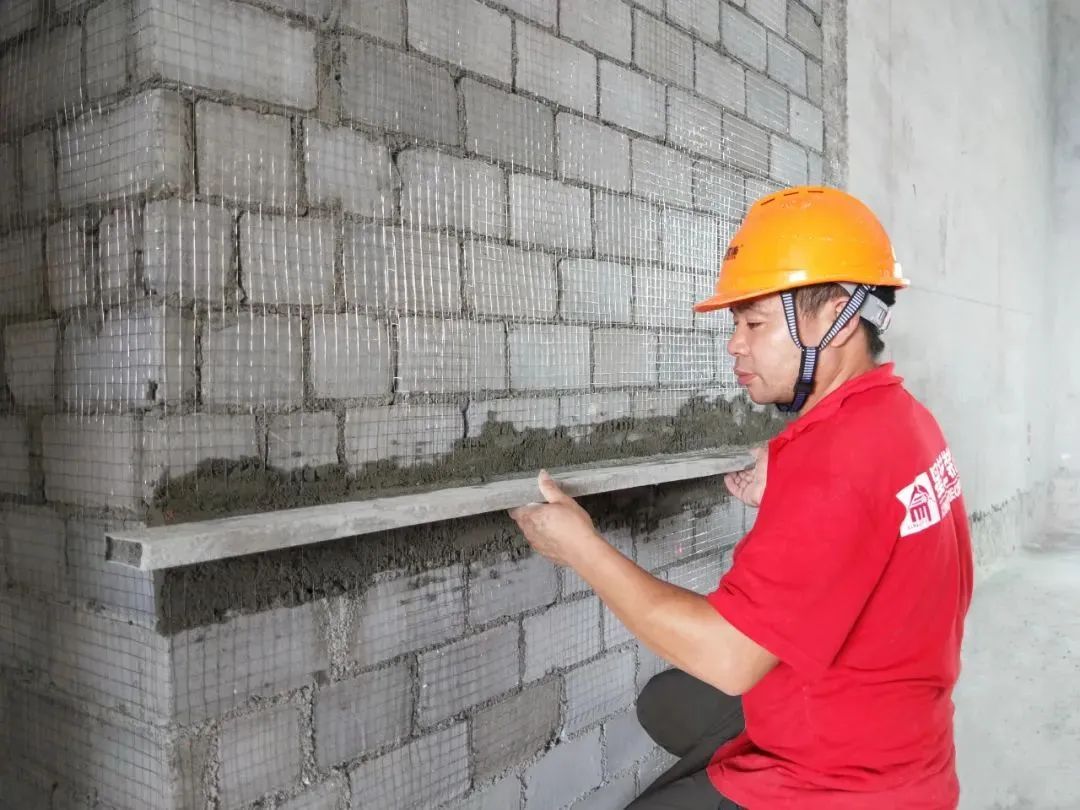

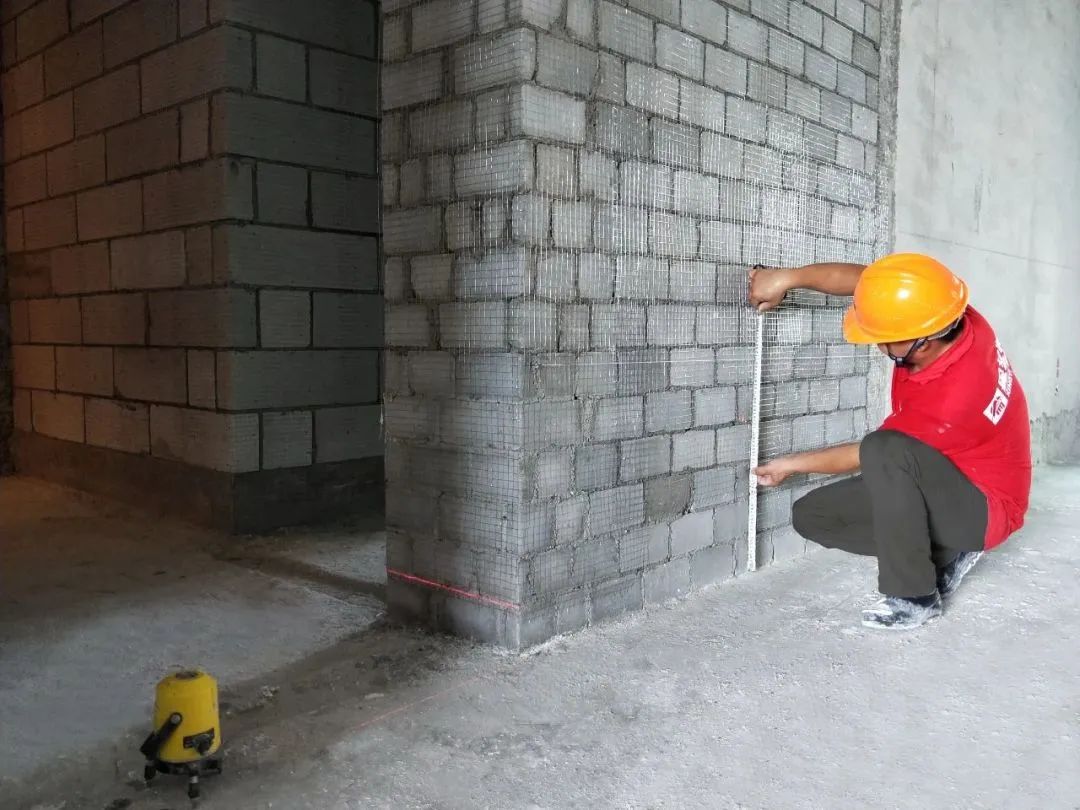

3.冲筋
(1)横筋
筋条与地面横向平行间距不大于600㎜,筋条与筋条横向平行间距约1400-1600㎜(根据墙体实际高度稍作调整),但一定是在2m铝方通的可控范围之内。

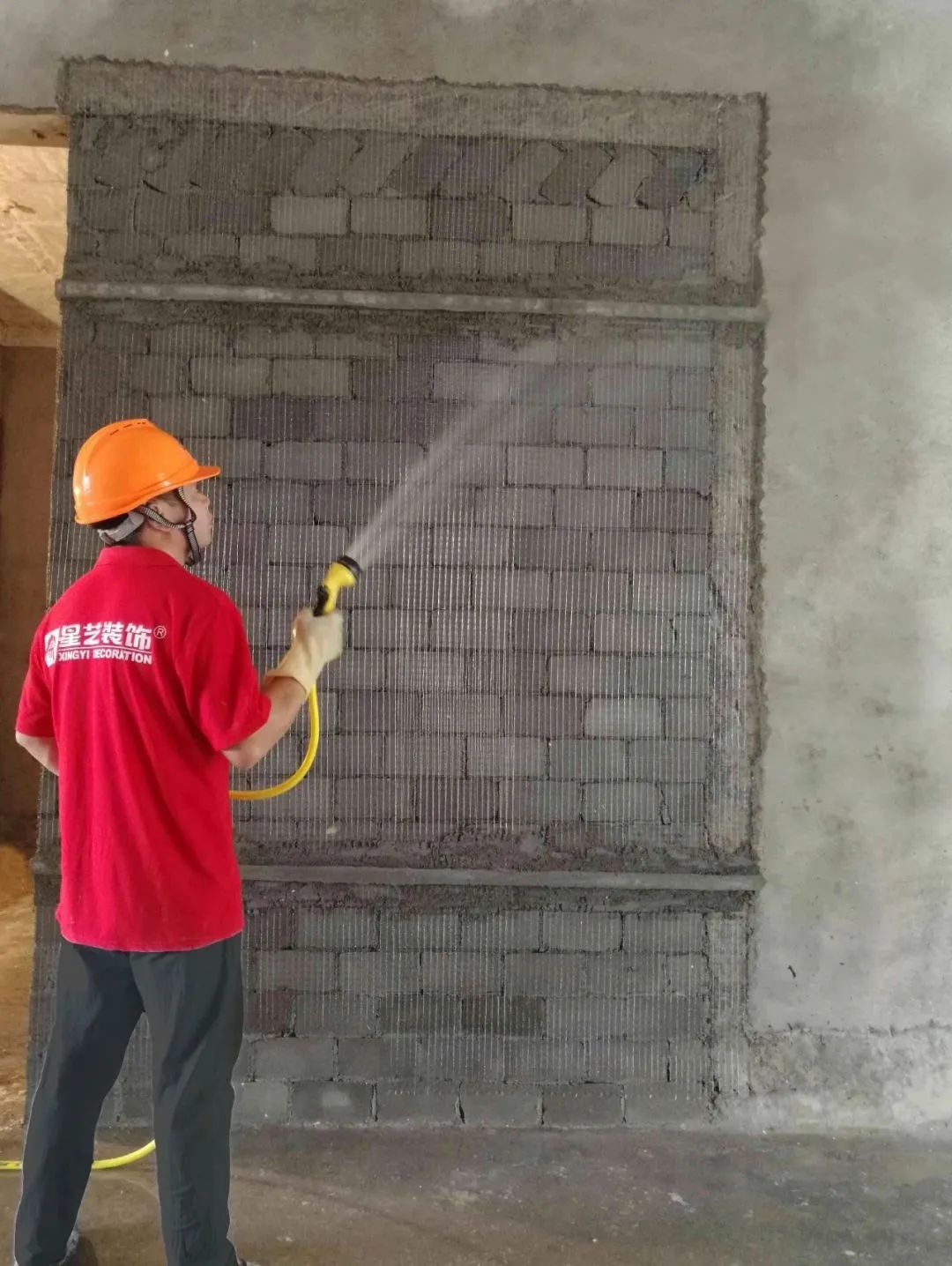

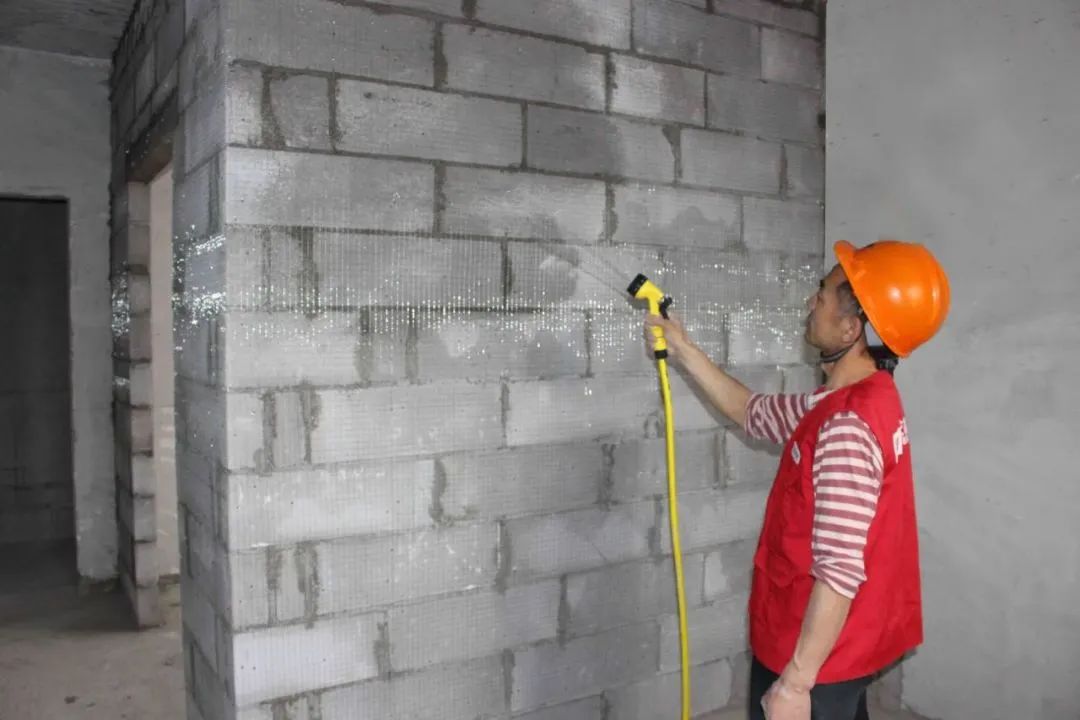

①洒水湿润
预防因墙体过于干燥而影响冲筋质量。

②筋条水平定位
A. 根据墙体测量划分筋条距地面、顶面的水平高度;当设计无要求时,筋条与筋条的水平间距应在1400-1600㎜之间。
B. 沿筋条水平位置弹线钻孔、安装胶塞。

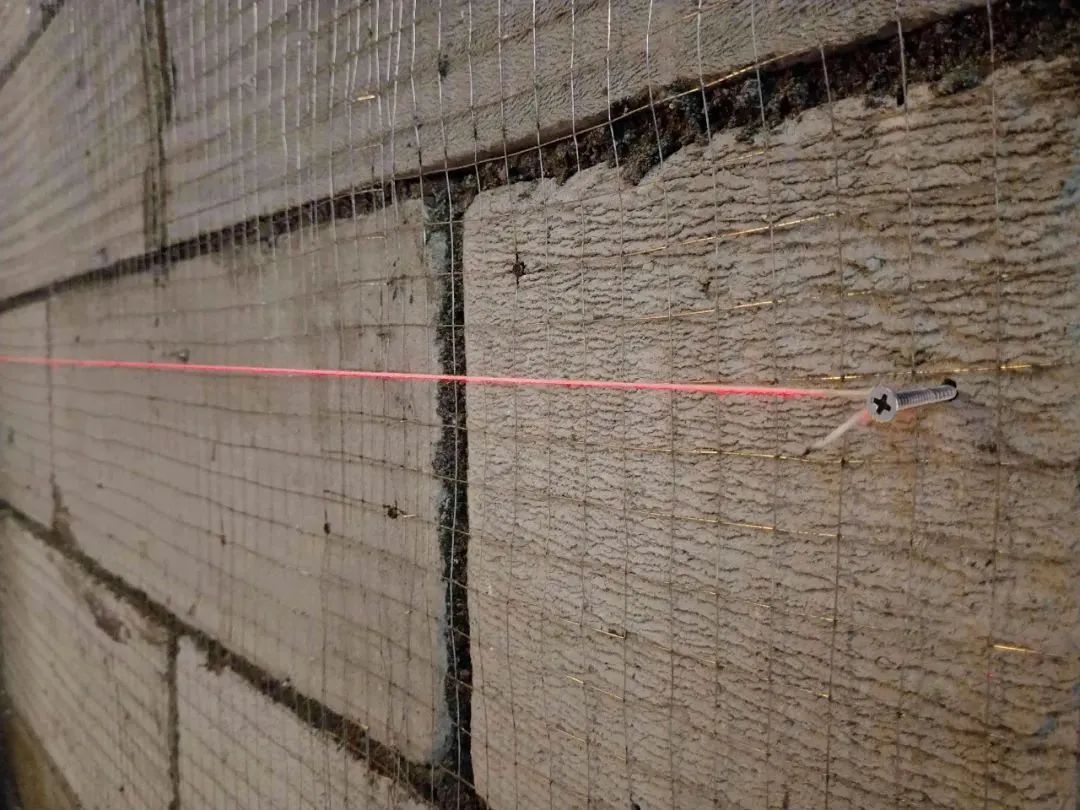

③定点调平
A.红外线垂直投影并找出最高点。
B.两端螺丝钉固定,钉帽外截面与红外线垂直投影吻合。
C.拉通线控制筋条厚度,并逐一调平螺丝钉,螺丝钉间距不大于600㎜。

④冲筋
A.砂浆顺线依次找平,2m铝方通水平揉压砂浆至螺丝钉帽,且搓实压平。

B.清除方通两边多余砂浆,终凝后洒水保养;筋条宽度为30-40㎜。
(2)竖筋
①弹线分格,筋条与筋条间距不大于1200㎜。
②标高定位
A.红外线垂直投影并找到最高点。
B.沿墨线固定螺丝钉,螺丝钉间距不大于600㎜。
C.依次调整螺丝钉,使钉帽与红外线垂直投影吻合。
①砂浆顺竖线找平。
②铝方通搓平砂浆到螺丝钉帽。
③清除余浆。

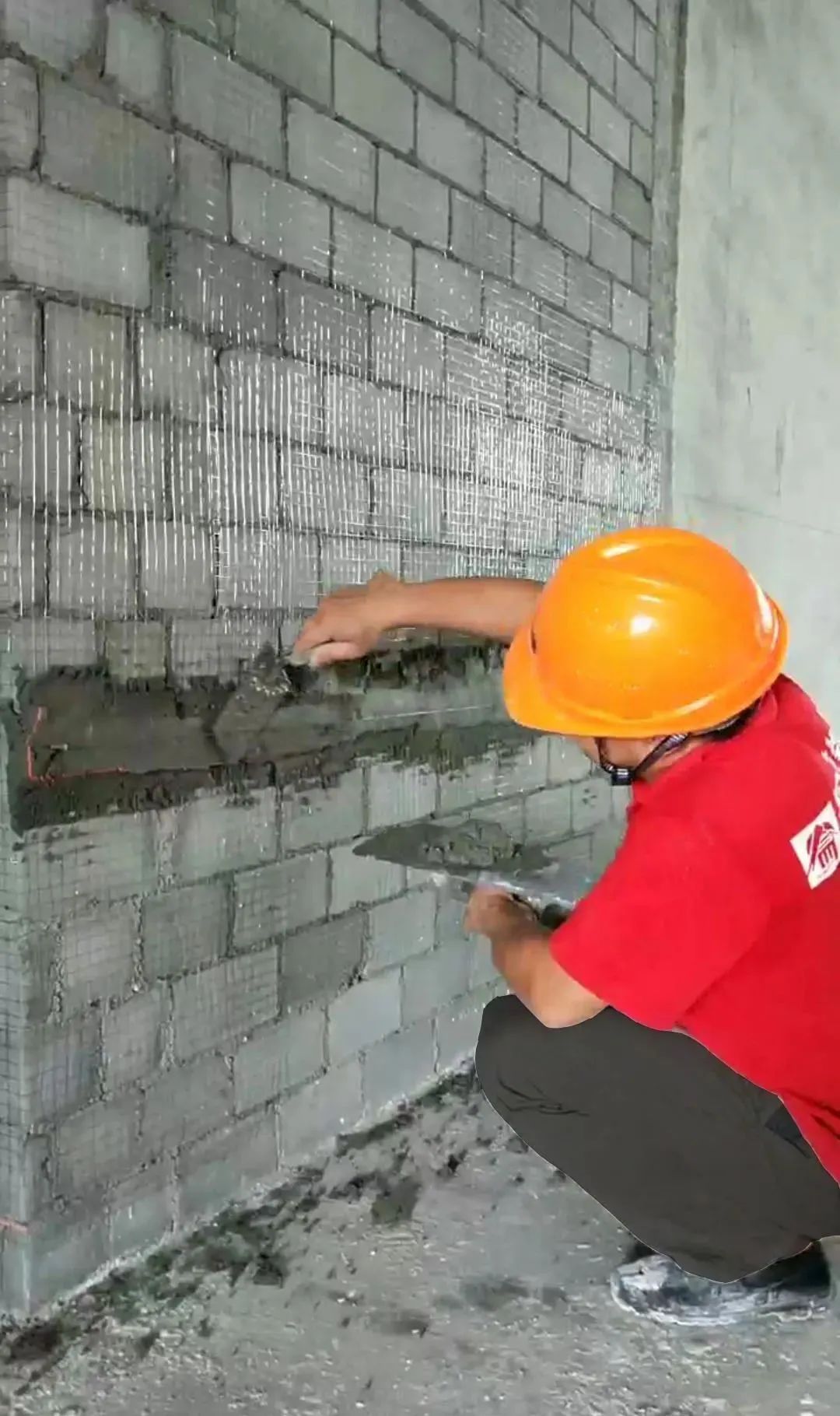

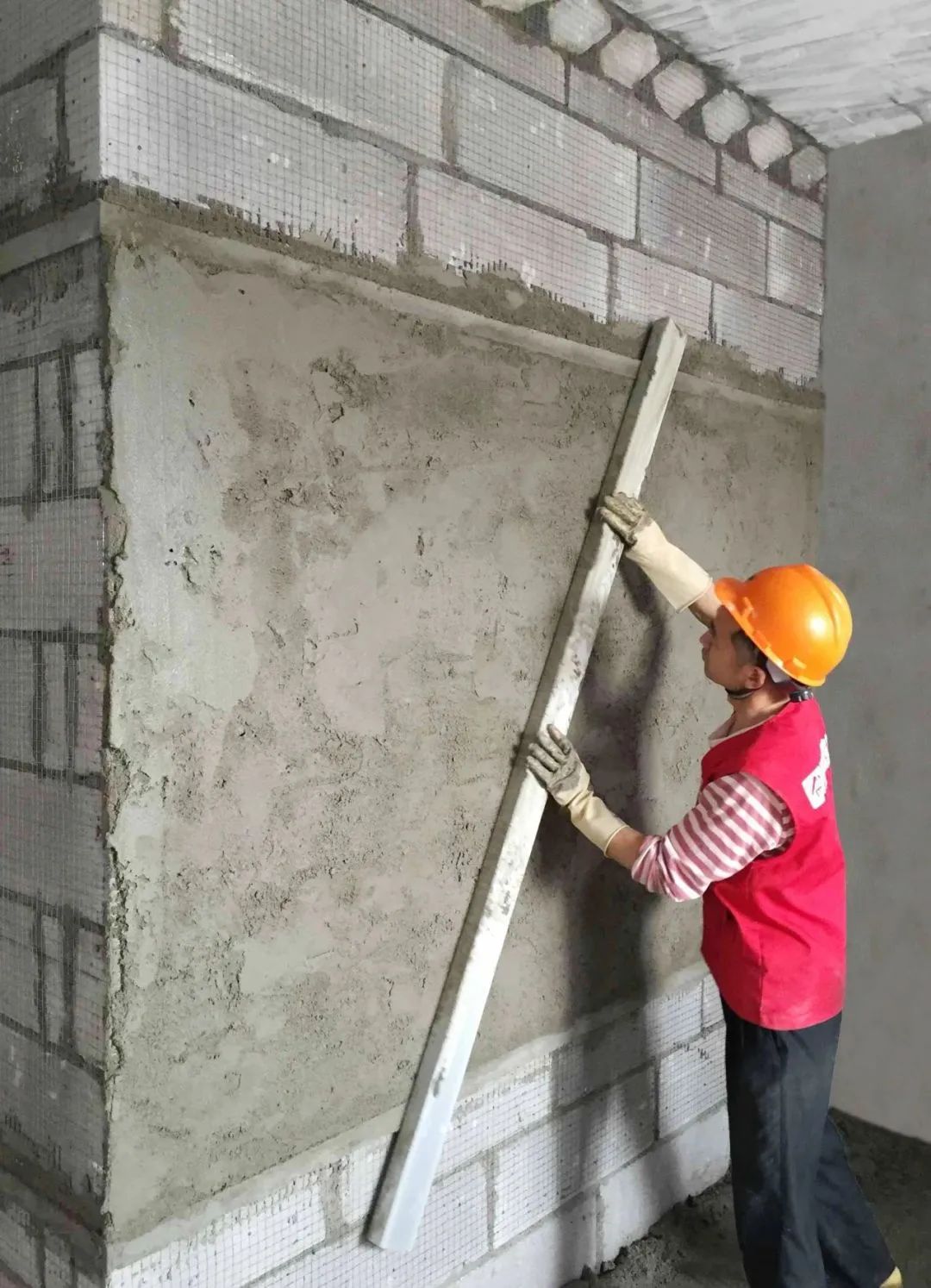

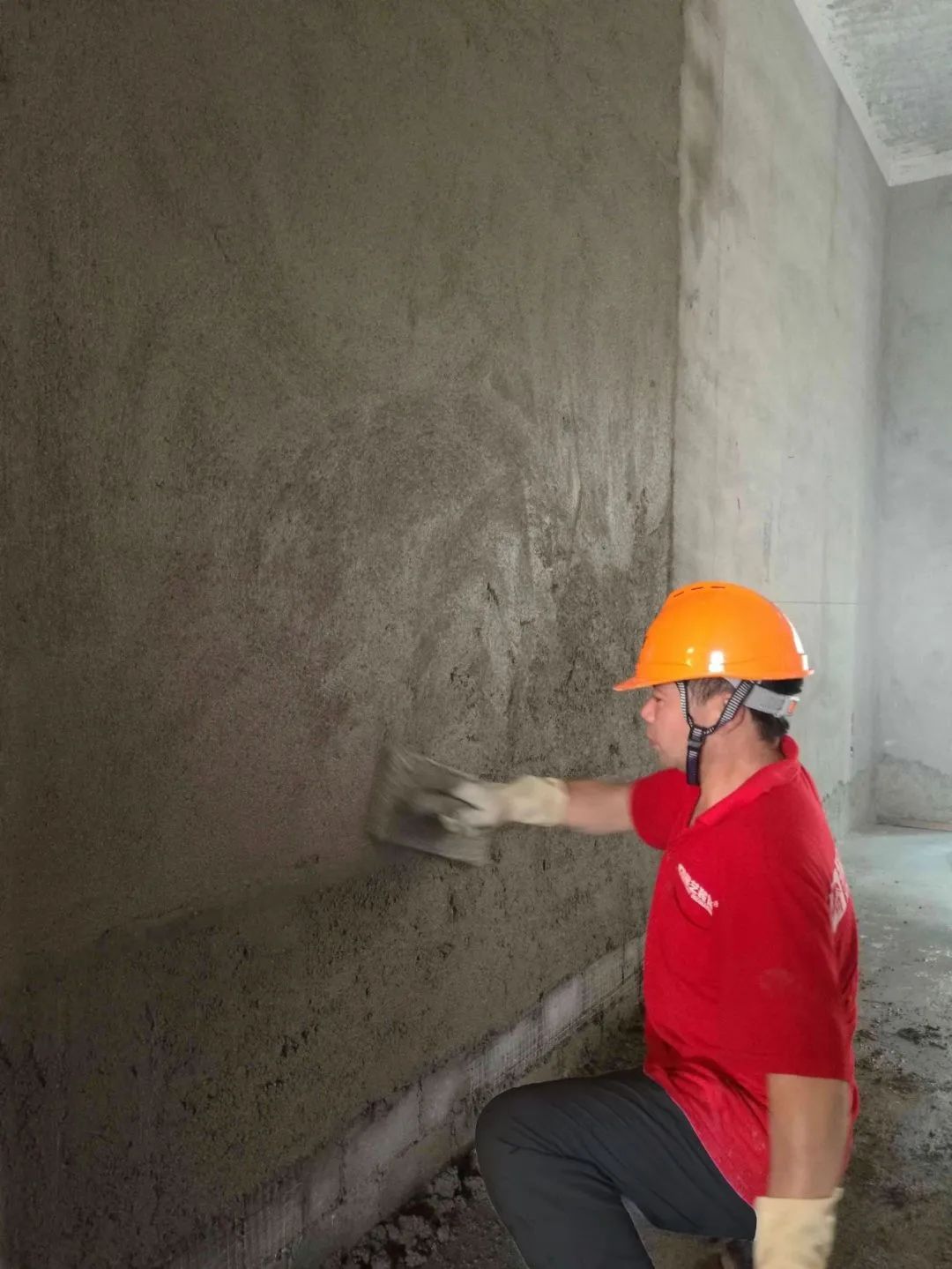

(4)抹灰

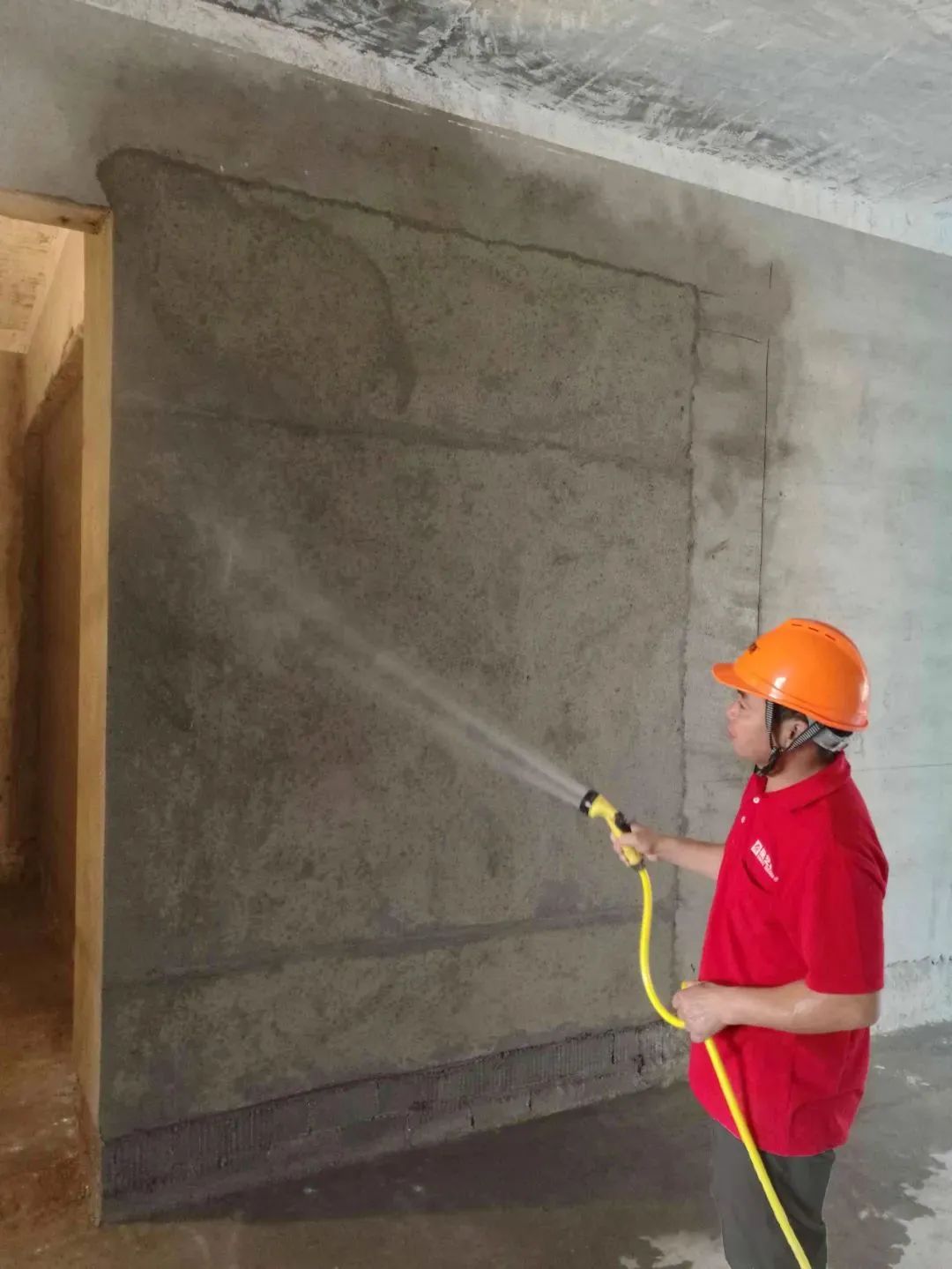

①墙面洒水湿润,增强基体与砂浆的粘结力。

②分层抹灰,当抹灰总厚度超过30㎜时,应采取加强措施。

③2m铝方通顺筋拉平,刮除多余砂浆。

④局部填补低凹部位,搓平压光。

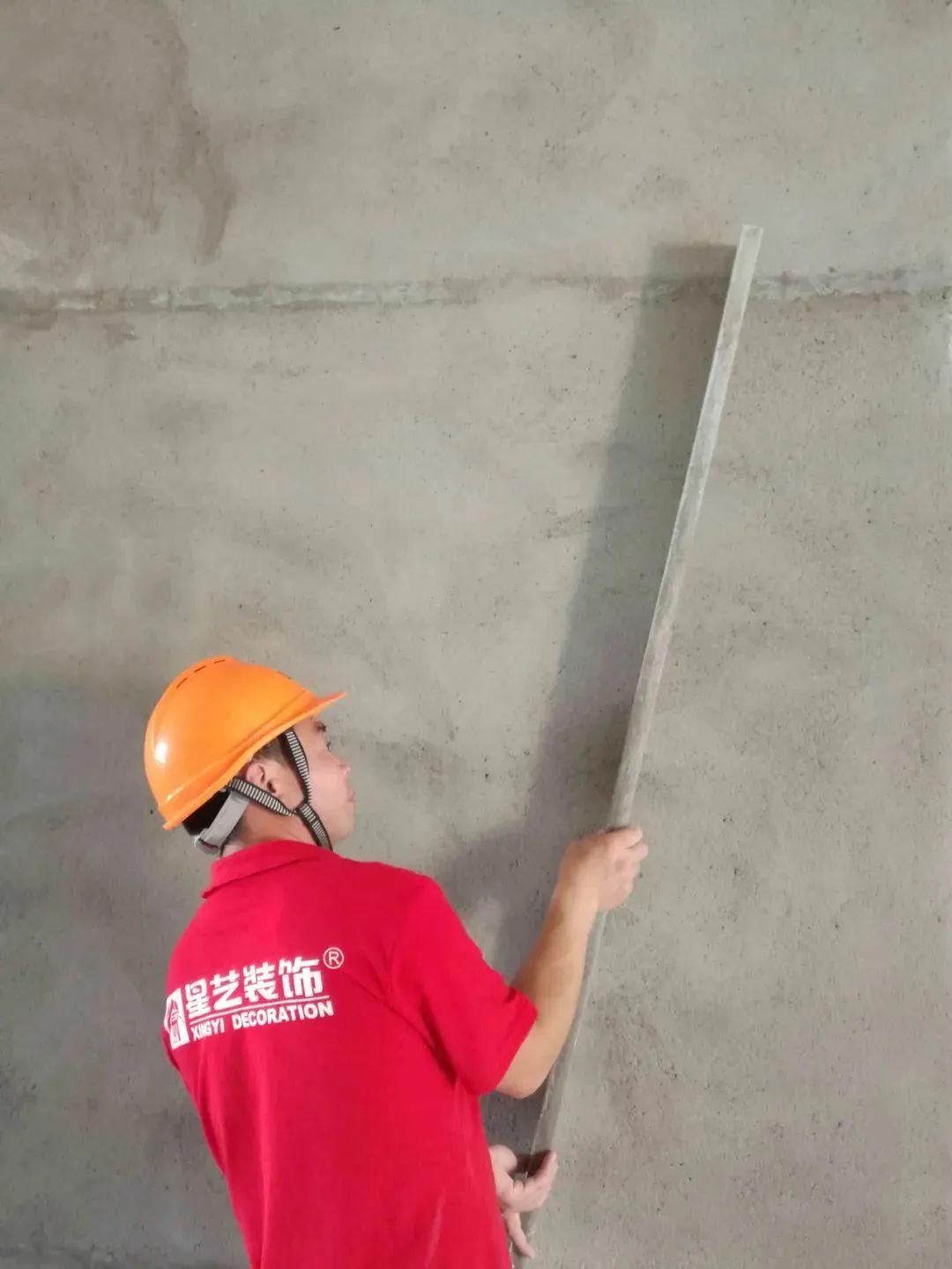

⑤待抹灰砂浆初凝后,用靠尺检查墙面平整度,并洒水保养。

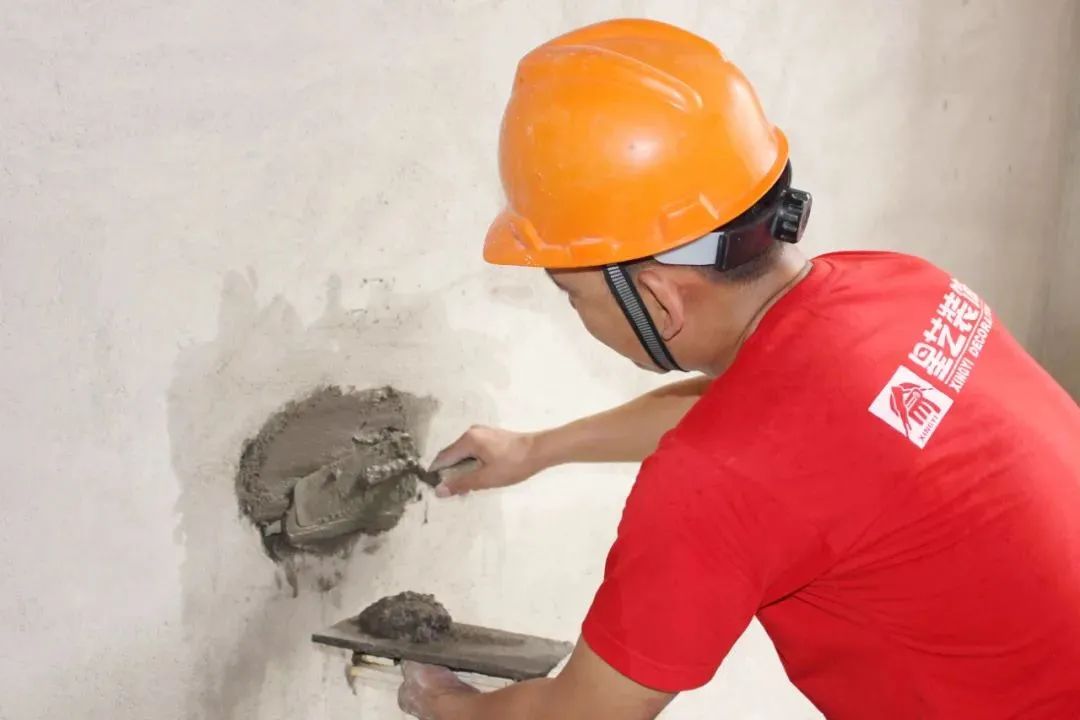

二、基础修补

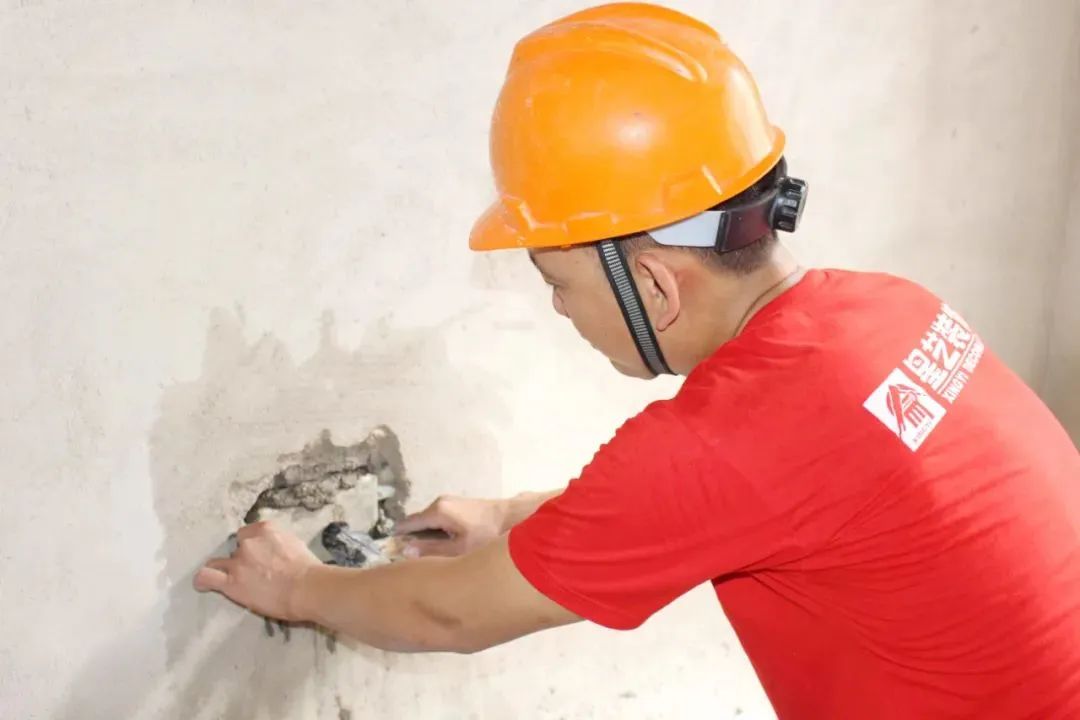

1.废旧底盒、孔洞修补

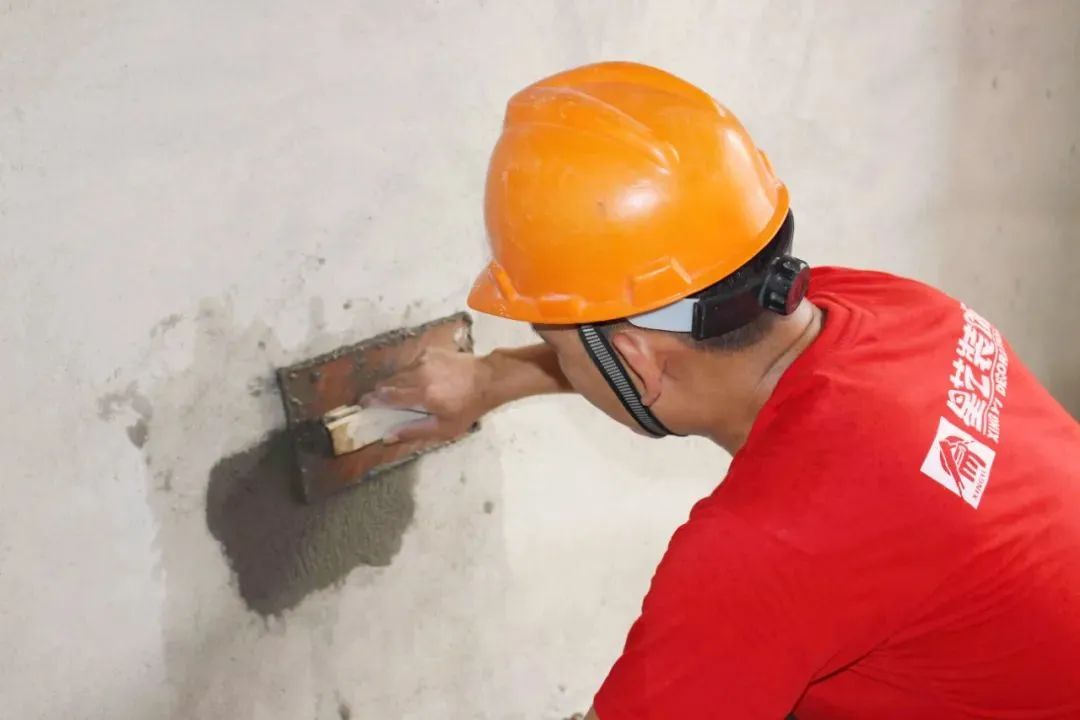

(1)抠除废旧底盒,并洒水湿润。

(2)水泥砂浆填实、搓平,无下坠、开裂现象。

(3)如孔洞较大较深,应先用小砌块填补,禁止使用水泥袋、泡沫作填充材料。
2.拆除部位边角修补

(1)清除拆除部位残留的铁丝网,灰巴泥块,并确保边缘无分层、空鼓、开裂等现象。
(2)洒水湿润,如遇梁、柱和剪力墙部位还应作扫浆处理。

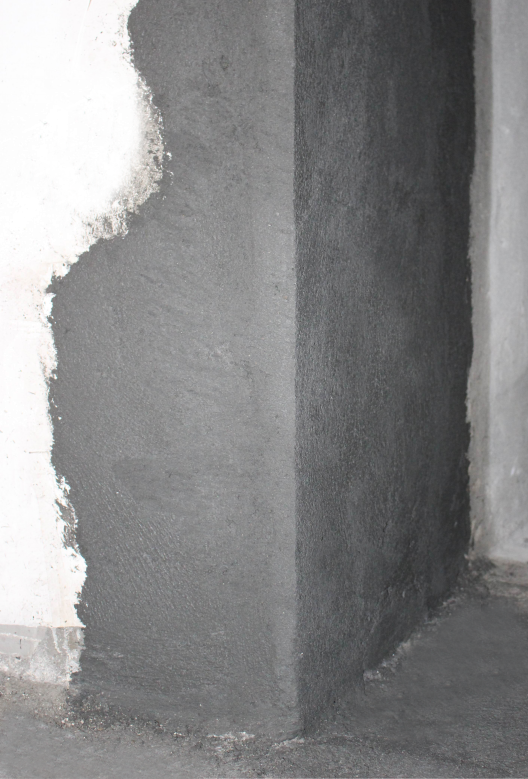

(3)局部修补接槎应顺平,角度应垂直方正。

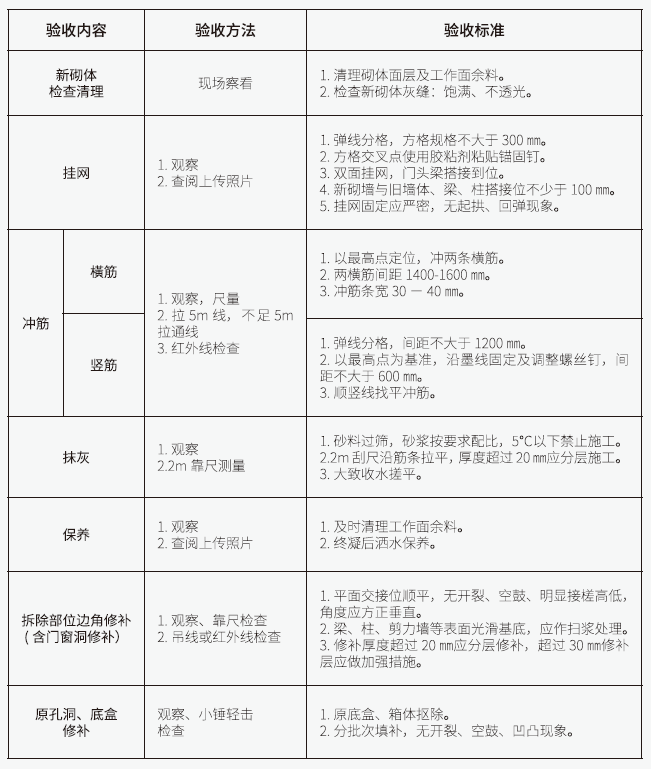

三、抹灰和基础修补节点检查验收表

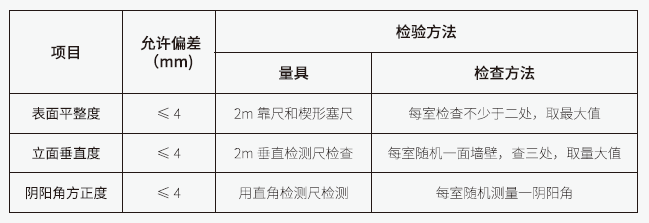

四、抹灰允许偏差和检验方法

抹灰和基础修补工程做得好可以起到防潮、隔热等功能,为后续装修打好基础,操作不当则会引起空鼓、裂缝、平整度不足等问题,大家在装修时一定不要忽视这一环节哦~
