浅谈悬挑脚手架搭设工艺流程
2023-08-18 08:35

  DAY DAY  UP

 浅谈悬挑脚手架搭设工艺流程
揭开悬挑层的迷雾(二)

人人好公,则天下太平;人人营私,则天下大乱。        —— 刘鹗


PART.1

传统式型钢悬挑脚手架

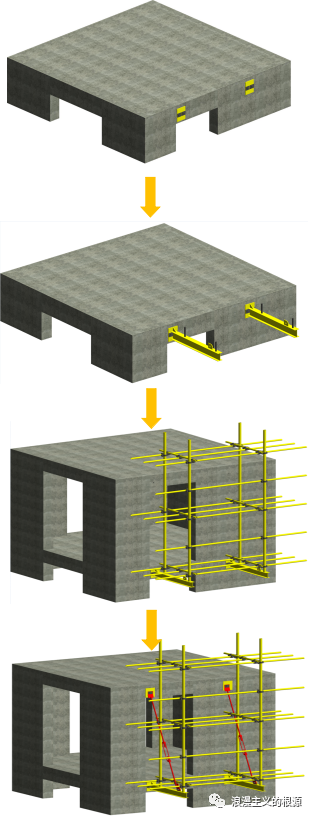

传统式悬挑脚手架搭设工艺流程

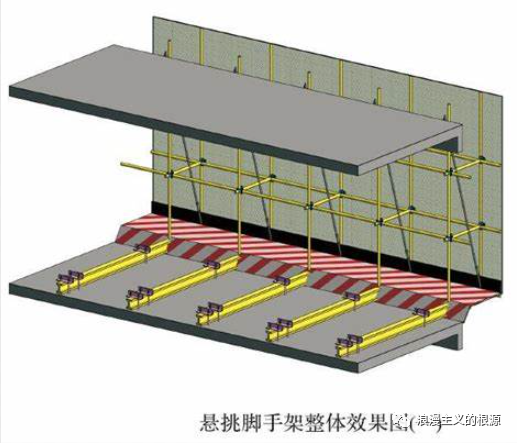

工艺流程:施工准备→放线定位→预埋圆钢锚环→悬挑架的支承结构安装→竖立杆→将纵向扫地杆与立杆扣接→安装横向扫地杆→安装纵向水平杆→安装横向水平杆→安装连墙件→安装剪刀撑→扎色带及张挂安全网→作业层铺脚手板和挡脚板。

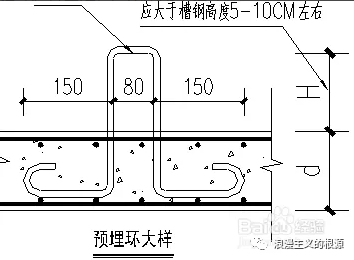

锚环预埋:采用ф16圆钢按图制作锚环,并在混凝土浇筑前按槽钢布置图完成锚环预埋安装,浇筑混凝土过程中注意保护,避免移位,对被破坏部分及时恢复。ф12圆钢用于预埋外架的拉杆固定。注意每根槽钢保证有两个锚环进行固定,严禁采用单锚环

刷防锈漆:对型钢、钢管等材料进场后,组织工人进行除锈、表面混凝土残留清理等工序后,全部刷防锈漆一道,并堆码整齐备用。



工字钢安装:在混凝土凝固达到上人要求后,保证施工放线完成情况下,开始进行工字钢的安装。将已完成刷漆防锈的工字钢采用塔吊运输致楼层上。首先安装工字钢前,为保证工字钢安装水平面一致,在平楼层位置稍高部位(约50mm)的外架上搭设水平杆,保证所有工字钢安装处于同一水平位置,并便于施工工人操作;其次布置工字钢时,卷尺检查每根工字钢外挑长度,确保工字钢外挑尺寸一致,工字钢布置完成后,拉通线检查并再次校正外挑长度,确保美观。第三步进行工字钢的固定,在保证工字钢间距满足方案要求情况下,采用木枋、木契、铁钉等降每根工字钢固定在预埋锚环上,确保固定牢实,不存在松动移位等情况。

对工字钢穿剪力墙时,在穿墙洞口位置对槽钢用聚苯板包裹做保护处理,便于今后拆除,同时按设计规范要求设置加强钢筋对剪力墙进行加强处理。

PART.2

新型花篮式悬挑脚手

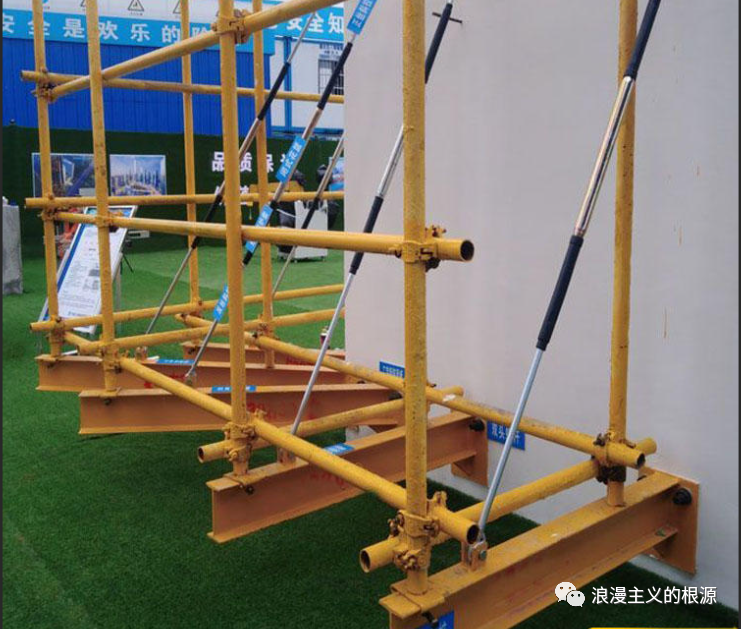

花篮式悬挑脚手架搭设工艺流程

工艺流程:预埋连接套管→安装悬挑主梁-纵向扫地杆→立杆→横向扫地杆→向水平杆→纵向水平杆(格栅)→剪刀撑→上斜拉杆→连墙件→铺脚手板-扎防护栏杆→扎安全网→作业层铺脚手板和挡脚板。

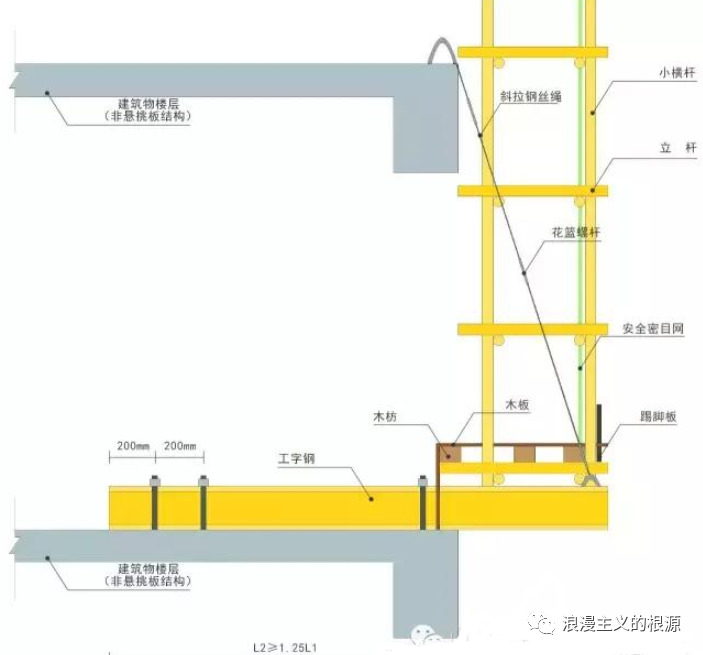

悬挑层楼层混凝土浇筑前,在螺栓位置处的梁或墙中预埋连接套管。在悬挑层混凝土结构强度达到设计强度的60%时即可安装悬挑钢梁,悬挑钢梁在未用拉杆拉结前,悬挑钢梁应搁置在底层脚手架上部纵向横梁上,搁置高度不超过3步架。

工字钢安装时,卡紧钢梁,确保工字钢固定牢固。搭设首步脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向设置,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。

斜拉杆的安装待悬挑层上层混凝土强度达到70%后开始安装斜拉杆。
