【工程进度】山兴控股集团聚力推进重点项目建设
2023-08-12 02:12  浏览:19

山兴控股集团聚焦重点项目建设,倡树“守正创新、勤俭高效”企业文化,统筹项目与融资、质量与效率、发展与安全,集团上下坚定信心、铆足干劲加速推进项目建设,聚力打赢“工业倍增、产业突破”攻坚战。

施/////

01

枣庄市消防应急物资储备中心综合体

建设森林消防营地

车库及主楼一层地坪漆全部施工完成;应急库结构框架施工完成,库内卫生清扫中,门窗安装进行中;运动场地塑胶跑道准备施工中。

02

风华里人才公寓

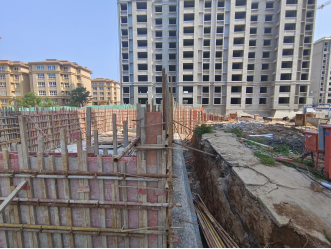

两栋住宅楼136套房源装饰装修基本完工;二次消防验收已完成;变压器联络柜基础施工已完成;小区内外广场、内部道路及停车场硬化施工中。

03

雨污合流改造工程

汉诺西路、牡丹花苑已完工;淮海路及玄武路管网安装及路面硬化已完成,即将进行沥青铺设;开元路管网安装及路面硬化已完成,路面修复铺装中;抱犊崮路顶管顶进约12米;南京路顶管工作面开挖完成,顶管设备陆续进场。

04

智慧城市运营中心

室外配套地下管网总进度完成85%,西侧大门拆除,雨污管网并网。道路硬化已完成50%,外围挡土墙砌筑完成60%。

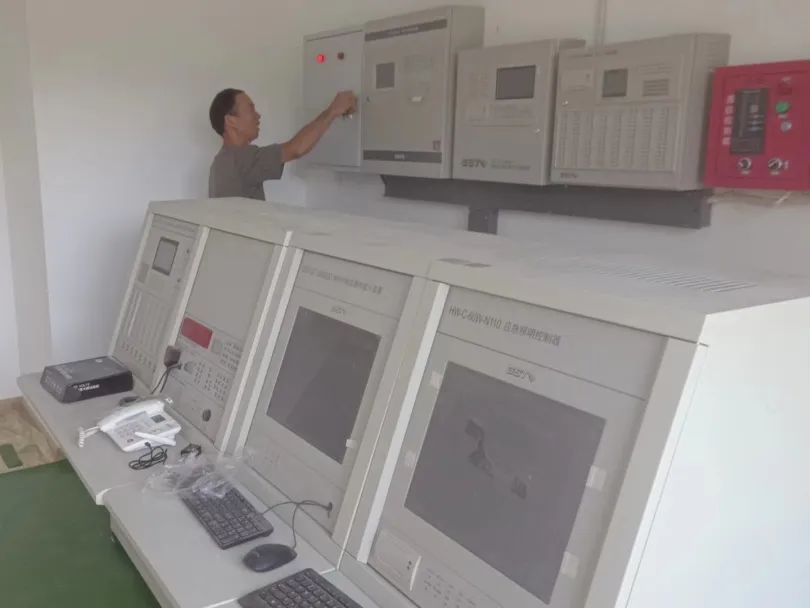

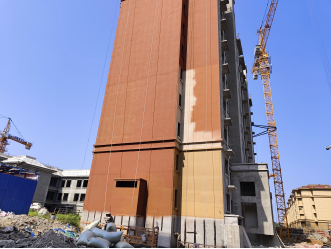

室内装修总体进度完成95%,消防、暖通、强弱电布线等安装基本完成,智能化设备安装调试中。外装为干挂石材和门窗,1号楼完成97%,2号楼、3号楼、6号楼全部完成,5号楼龙骨已完成。4号楼外墙拆除和内部拆除完成70%。

05

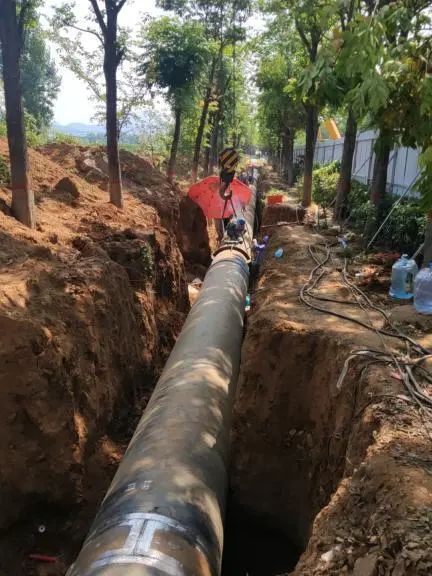

蒸汽供热管网基础设施建设

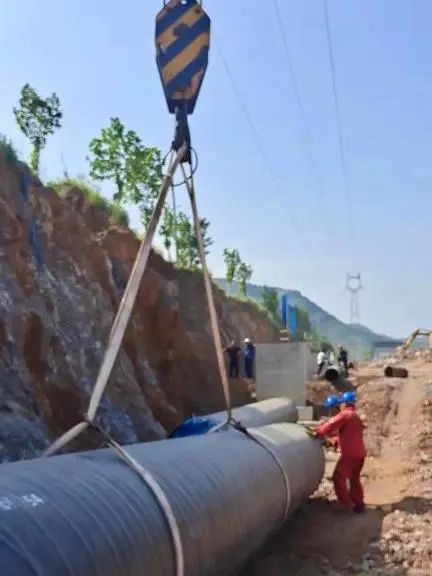

北京路段管道组对完成364米,回填砂50米,土方回填整平压实200米;山兴路过路焊接完成,下水DN800水泥管29米,DN500钢带波纹管27米,山兴路开挖30米回填完成26米;生产路管沟挖掘50米,石方挖机向东倒运50米,淤泥清理150米;电厂内管段预制大约90米;山旺路苗木清理完成。

06

东西鲁棚改三期西区

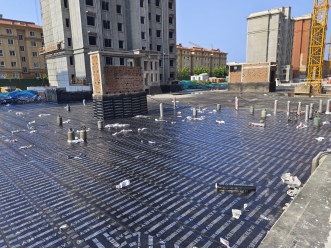

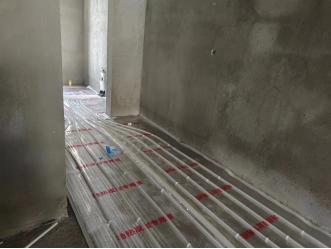

外墙抹灰全部完成;车库顶板防水完成70%,防水保护层完成50%;室内地坪浇筑完成175户;9号楼外墙真石漆开始施工;外排水立管完成90%;西车库入口剪力墙模板安装完成;室外配套准备施工;配套幼儿园地暖铺装完成80%,外墙保温正在施工。

图/文:各项目部上报
