设备保障中心“战高温 斗酷暑 勇作为”之:圆满完成E组倒组清洗工作
2023-08-07 22:05  浏览:33
8月4日,溶出E组按计划停车倒组。此次E组倒组检修,是在经过60多天长周期运行后进行的,整个检修计划时间26小时设备保障中心检修作业部检修五队此次的主要任务是6层的8组BWT段48根内管、2层的1根VWT段管道和2、3层共6个VWT段弯头的清洗任务,除此之外还首次增加了一项十几米长的C沉降稀释前泵出料管道清理工作,预留给清洗的时间为12个小时。为了按时完成清洗任务,高压清洗班做了充分的准备,投入5台高压清洗车进行作业。

6:40,全班职工就聚齐在E组塔架现场,决心“火力全开”的状态,全力打好此次倒组清洗攻坚战。在检修班拆除弯管的时间,他们按照分工对高压清洗设备、管理附件、清洗场地进行着再一次的检查和确认,并事先预热车辆和设备,等到具备条件时即刻投入清洗作业。

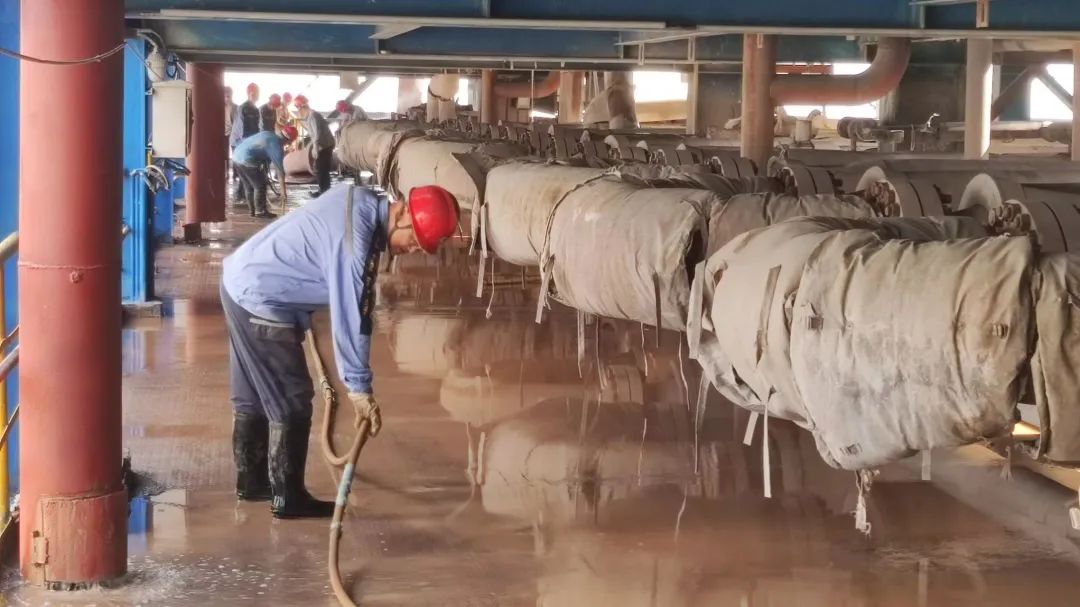

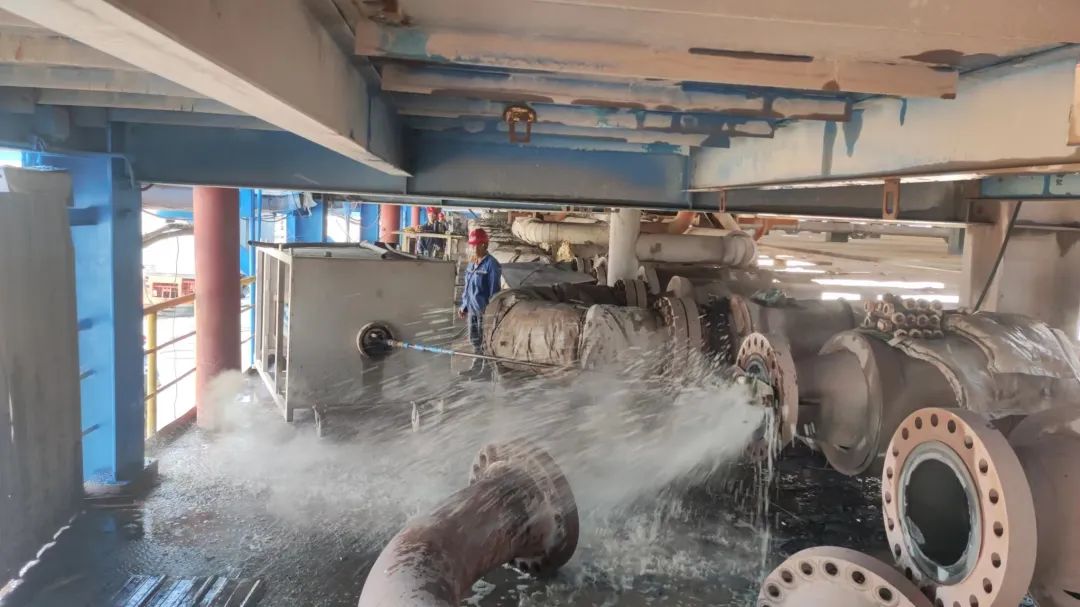

7:30,随着各层管道陆续具备清洗条件,清洗班人员立即投入到紧张的管道清洗工作。五台高压清洗机开足马力轰鸣着,为管道清洗提供源源不断的水流,操作人员操作着油泵站,控制旋管器把高压软管一点点送入管道内部,喷头喷射出的高压射流水强力冲击着管道内壁的结疤使之逐渐脱落,随着高压软管的深入,一股股裹挟着结疤的热水伴随着蒸汽不断涌出,塔架各层水汽弥散,水流潺潺。

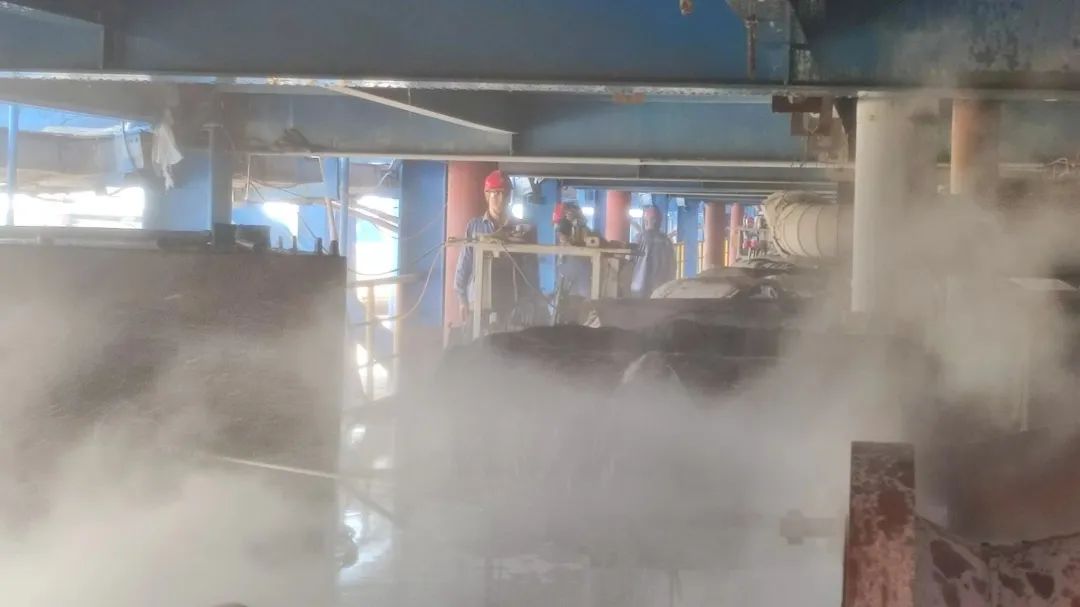

12:30,高压清洗工作进入了攻坚阶段。正值三十六七度的高温天气,加上身处塔架之上的蒸汽环境,仿佛置身于桑拿房一般,单是站一会儿就汗流浃背,更不要说在这里站着连续工作十几个小时了。高温炙烤着人的身体,更考验着人的意志但作为整个E组倒组检修工作中最重要的一环,高压清洗班职工深知自己肩负的责任,大家咬紧牙关坚守在各自的工位与高温作抗衡,向时间要效率。有的人面向“蒸箱”,紧盯着高压管的进出和油泵站的状态,适时调整着旋管器的旋转方向和进给速度,一刻也不放松;有的人头顶“火炉”,往来穿梭在各台高压清洗机之间,调整阀门开关、记录运行数据,处处精心操作;有的人脚踩泥泞,奔走各处,检查高压软管运行情况,负责柴油机加油,更换水系统滤芯、滤袋,事事不能疏忽……

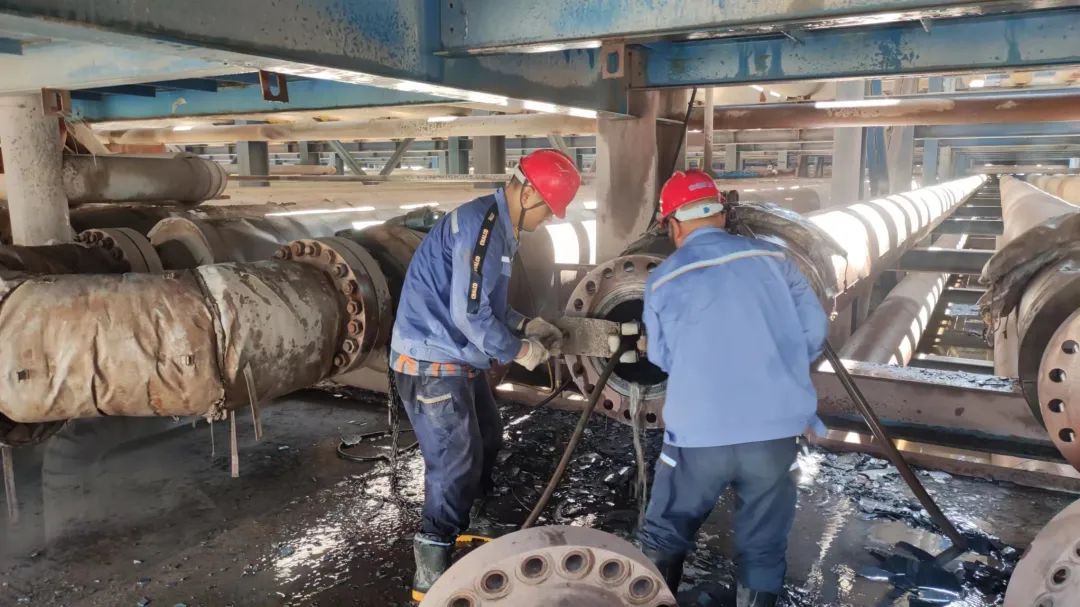

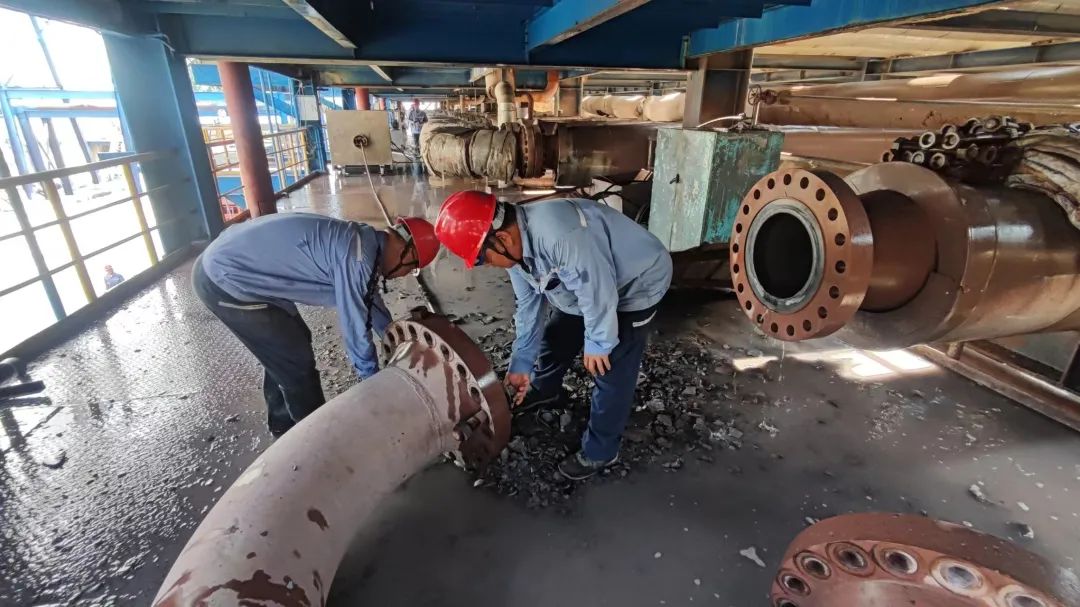

13:40,C沉降稀释前泵出料管道运至清洗现场,刚清洗完VWT段弯头的清洗小组又投入到新的战斗,他们根据管道长度和现场旋管器位置摆放好待清洗的管道,做好周边的防护隔离后展开作业,随着高压水的打击,大块的结疤从管道另一段不断飞溅而出,经过反复几次清洗之后,管道内壁变得的干干净净。

19:30,在高压清洗班全体职工的共同努力下,经过12个小时抢时间、抓进度的鏖战所有管道的清洗任务完成并交付检修班组进行回装,确保了整个E组倒组检修的顺利推进和圆满完成。
